2020年二级建造师《机电工程管理与实务》真题
A.氧化镁绝缘材料是无机物
B.电缆允许工作温度可达250°C
C.燃烧时会发生有毒烟雾
D.具有良好的防水和防爆特性
C
A.通风机
B.混流式风机
C.轴流式风机
D.单级风机
A
A.设置纵横中心线
B.仪器校准或检定
C.安装过程测量控制
D.设置标高基准点
B
A.投运
B.回路试验、系统试验
C.交接验收
D.仪表电源设备试验
B
A.模拟动作试验
B.阀门行程试验
C.关紧力矩试验
D.直流耐压测试
A
A.综合应急预案
B.专项应急预案
C.专项施工方案
D.现场处置方案
C
A.50%额定载重量
B.100%额定载重量
C.110%额定载重量
D.125%额定载重量
D
A.材料价格的上涨
B.安装失误造成返工
C.新标准技术培训
D.施工图纸设计变更
B
A.施工合同
B.施工组织设计
C.施工图纸
D.专项施工方案
A
A.稳压泵调试
B.消防水泵调试
C.排水设施调试
D.喷射功能调试
D
A.施工资格审查
B.施工方案审批
C.检验方法审查
D.施工变更审查
D
A.电线电缆架空或穿管敷设
B.配电箱进线采用三相五线
C.电动工具均有漏电保护
D.照明箱外壳未接保护零线
D
A.对建筑垃圾进行分类
B.施工现场出口设置洗车槽
C.防腐保温材料妥善保管
D.施工后恢复被破坏的植被
B
A.成本差异分析
B.施工成本核算
C.优化施工方案
D.注意工程变更
C
A.项目经理
B.企业总工程师
C.总监理工程师
D.建设单位负责人
B
A.属于强制检定的应按周期进行检定
B.企业应建立完善的计量器具管理制度
C.任何单位和个人不得擅自拆卸、改装计量基准
D.强制检定周期可根据企业实际使用情况来确定
D
A.增加用电
B.变更用电
C.增设一级配电
D.新装用电
C
A.竣工图样和产品合格证
B.产品质量证明文件
C.压力容器监督检验证书
D.使用维护保养说明
D
A.分部工程
B.分项工程
C.检验批
D.子分部工程
B
A.专业监理工程师
B.施工项目经理
C.设计单位技术负责人
D.建设单位项目负责人
B
A.履带最大接地比压小于地面承载力
B.定期检验报告应在有效期内
C.负载行走应按说明书的要求操作
D.转场安拆均不需要检查验收
E.双机抬吊各承载小于额定载荷80%
A,B,C,E
A.焊接作业指导书
B.焊接工艺评定报告
C.技术交底的记录
D.焊缝检验方案
E.焊缝热处理方案
A,C
A.钢丝挂线法
B.放大镜观察接触法
C.显微镜观察法
D.高精度经纬仪测量法
E.导电接触讯号法
A,B,D,E
A.导线连接电阻不应超过同长度导线电阻的2倍
B.检查架空线各相两侧的相位应一致
C.在额定电压下对空载线路的冲击合闸试验应进行3次
D.导线连接处的机械强度不应低于导线强度的测温仪90%
E.检验导线接头的连接质量可用红外线测温仪
B,C,E
A.脆性材料管道严禁气压试验
B.在热处理前完成管道压力试验
C.试验合格后应及时填写实验记录
D.压力试验宜采用液体作为试验介质
E.严禁在金属脆性转变温度下试验
A,C,E
A.不同材质管道应先安装塑料管后安装钢制管道
B.埋地管道在安装结束隐蔽之前应进行隐蔽工程验收
C.冷热水管道垂直安装时热水管道在左侧
D.金属排水管横管固定在承重结构上的固定件间距不大于3m
E.室内排水立管与排出管端部的连接可采用两个45°弯头
A.同一交流回路导线可穿入不同金属导管内
B.不同电压等级的导线不能穿在同一导管内
C.导管内的导线接头应设置在专用的接线盒内
D.同一槽盒内不宜同时敷设绝缘导线和电缆
E.垂直安装的槽盒内导线敷设不用分段固定
A.洁净度为N1级至N5级按中压系统风管制作
B.空调管道清洗后立即安装的风管可以不封口
C.内表面清洗干净且检查合格的风管可不封口
D.镀锌钢板风管的镀锌层损坏时应做防腐处理
E.矩形风管边长为800mm时不得有纵向拼接缝
1、制冷机组滑动轴承间隙要测量哪几个项目?分别用什么方法测量?
2、针对主轴承烧毁事件,项目部在“三检制”的哪些环节上出现了问题?
3、本工程的质量事故报告还应补充哪些内容?建设单位负责人接到报告多长时间内向当地有关部门门报告?
4、钢结构的一级焊缝中还可能存在哪些表面质量缺陷?

安装公司承接一商务楼的机电安装工程项目,工程内容包括:通风空调,给排水建筑电气和消防工程等。A公司签订合同后经业主同意将消防工程分包给B公司。在开工前,A公司组织有关工程技术人员管理人员依据施工组织设计,设计文件,施工合同和设备说明书等资料,对相关人员进行项目总体交底。A公司项目部进场后,依据施工验收规范和施工图纸制定了金属风管的安装程序:测量放线→支吊架安装-→风管检查-→组合连接-→风管调整-→风管绝热-→漏风量测量→质量检查。风管制作材料有1.0mm,1.2mm镀锌钢板,角钢等,施工后风管板材拼接,风管制作,风管法兰连接等检查均符合质量要求,但防火阀安装风管穿墙(见图1)存在质量问题,监理工程师要求项目部返工,项目组织施工人员返工后,工程质量验收合格。
1.开工前,需要对哪些相关人员进行项目总体交底?
2.项目部制定的金属风管安装程序存在什么问题?会造成什么后果。
3.本工程的风管板材拼接应采用哪种方法?风管与风管的连接方式?

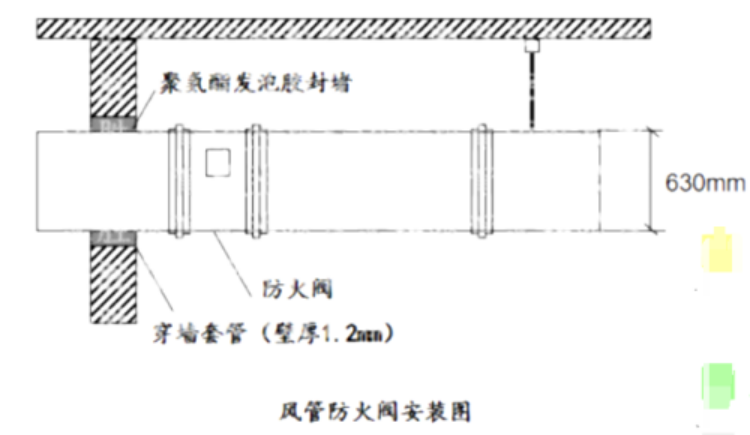

4.图1的示意图中有哪些不符合规范要求?写出正确的做法。

1、安装公司编制的施工方案还应包括哪些内容?
2、表2中,哪几节母线槽绝缘电阻测试值不符合规范要求?写出合格标准。

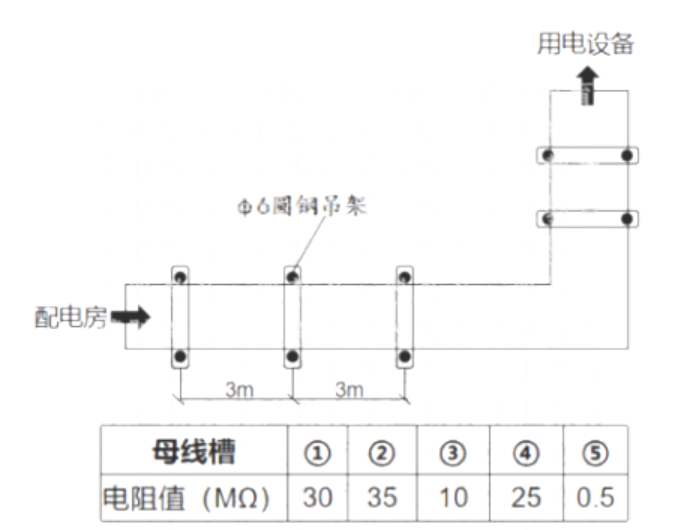

3、图2中,母线槽安装有哪些不符合规范要求?写出符合规范要求。
4、分别指出建设、设计和施工单位的哪些原因造成了工期延误?

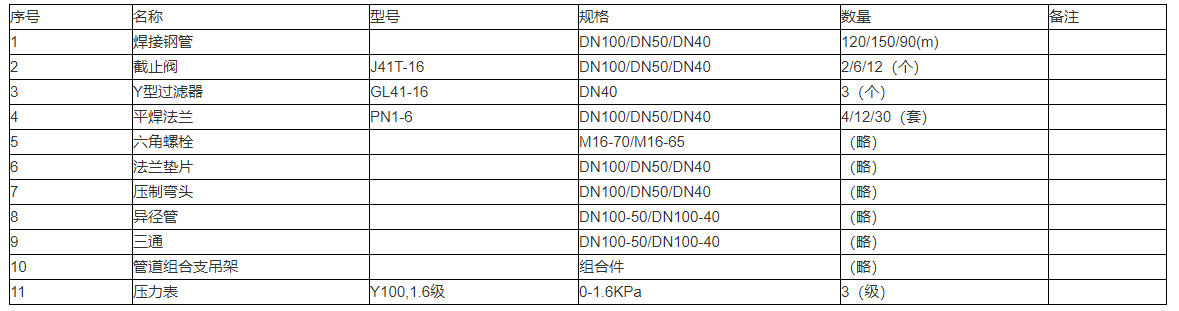

表4鼓风机房冷却水管道系统主要材料表

1、表4中除焊接钢管、截止阀、平焊法兰、异径管、三通,还有哪几种材料属于管道组成件?
2、安装公司施工人员在阀门开箱验收时的做法是否正确?应如何处置?
3、在起重机竣工资料报验时,监理工程师的做法是否正确?说明理由。
4、鼓风机房冷却水管道系统冲洗的合格标准是什么?系统冲洗的最低流速为多少?系统冲洗所需最小流量的计算应依据哪个规格的管道?
