2021年二级建造师《矿业工程管理与实务》模拟卷(二)
A.砂土层水
B.老窑积水
C.泥岩含水
D.砂岩含水
B
A.土的塑性指数是土体液限和塑限的差值
B.塑性指数越大,表示土处于塑性状态的含水量范围越大
C.土颗粒能结合的水越多(如细颗粒黏土成分多),塑性指数越小
D.土的塑性指数用无百分符号的百分数表示
C
A.变形过程中有体积扩容现象
B.在断裂的瞬间能量会突然释放,造成岩爆和冲击荷载
C.围压提高,岩石的脆性减小、峰值强度和残余强度降低
D.充分利用岩石承载能力是地下岩石工程的重要原则
C
A.抗拉强度
B.抗压强度
C.抗剪强度
D.抗弯强度
B
A.较高的机械感度和适度的起爆感度
B.较低的机械感度和适度的起爆感度
C.较高的机械感度和灵敏的起爆感度
D.较低的机械感度和灵敏的起爆感度
B
A.表面活性剂
B.氧化剂水溶液
C.抗冻剂
D.安定剂
B
A.0.5~0.6
B.0.6~0.8
C.0.8~1.0
D.1.0~2.0
C
A.主爆区之后
B.主爆区之前
C.保留区之后
D.保留区之前
A
A.基础
B.柱
C.吊车梁
D.屋面板
A
A.基坑开挖前
B.基坑挖至地下水位线前
C.基础施工完成
D.基础土方开挖完毕
C
A.适用于水位高的地区,土层为黏土、砂土和粉土
B.可用于基坑侧壁安全等级宜为二、三级的非软土场地
C.施工时土钉虽深固于土体内部,但无法提高周围土体的承载能力
D.应先喷后锚,严禁先锚后喷
B
A.除锈
B.调直
C.清洗
D.弯曲成型
C
A.含水层较厚时,含水岩层应分段注浆
B.地面预注浆的钻孔可以布置在井筒掘进直径范围以内
C.含水层距地表较浅时,采用工作面预注浆较为合适
D.含水层埋藏较深,且预测井筒涌水量15m3/h时应采取工作面预注浆措施
C
A.机械化程度更高
B.模板高度更大
C.吊桶容量更大
D.适用的井深更深
B
A.炮孔布置图
B.雷管内部装药结构图
C.炮孔布置和装药参数表
D.预期爆破效果
B
A.全断面施工法
B.正台阶施工法
C.倒台阶施工法
D.导硐施工法
A
A.吊盘的下层盘
B.吊盘的上层盘
C.固定盘下
D.井壁上
A
A.选矿厂
B.硐室
C.钻井井筒
D.喷锚支护
B
A.可行性研究
B.制定项目基本建设计划
C.编制设计文件
D.资源勘探
D
A.监理单位
B.建设单位
C.质量监督部门
D.设计单位
A
A.让压支护
B.喷混凝土
C.高强锚杆
D.可缩支架
E.超前支护
B,C,E
A.贯通巷道中心线的坐标方位角
B.贯通巷道腰线的倾角(坡度)
C.贯通巷道的走向
D.贯通巷道的贯通距离
E.贯通巷道的高度
A,B,D
A.水文地质比拟法
B.相似模拟法
C.涌水量与水位降深曲线法
D.地下水动力学法
E.统计分析法
A,C,D
A.建筑石膏是一种非气硬性胶凝材料
B.凝结硬化速度快,但凝结时间不可调
C.凝结硬化过程中,体积微有膨胀,硬化时不出现裂缝
D.硬化后,强度较低,表观密度小,隔热、吸声性好
E.热容量小,吸湿性大
C,D
A.长段井壁施工可采用装配式模板
B.喷混凝土施工要采用木模板
C.掘砌混合作业采用金属整体移动模板
D.掘进段高确定整体金属模板高度
E.炮眼深度1m时整体金属模板高度应有1.2m以上
A,C,D
A.落实进度控制的责任和具体分工
B.采用先进的施工技术
C.科学规划,实施资源优化配置
D.改进施工工艺,缩短工艺的技术间歇时间
E.选择更先进、自动化程度更高的施工设备
A.竣工资料
B.编制的移交清单
C.施工单位竣工资料移交申请表
D.施工单位与建设单位竣工资料移交签字、盖章表
E.施工单位竣工资料移交申请报告
A.在井筒周围25m范围内有勘探钻孔,并符合检查孔要求的工程地质和水文地质资料
B.矿区内已有生产矿井,掌握新设计井筒通过的岩层物理|生质、水文地质及其变化规律,并经主管部门确认
C.历史上该地区是缺水地区
D.相邻矿区开采表明了工程地质和水文地质资料
E.该地区年降水量为0mm时
某新建矿井共有主井、副井和中央风井三个井筒,预计主井井筒施工准备时间20个月,矿井建设关键线路是:主井井筒工程(18)→主井重车线(2)→水平运输大巷(10)→采区下部车场(2)→采区巷道(12)→工作面准备巷道(2)→工作面设备安装(2)→矿井试运转(2)→矿井投产移交。以上括号内数字为工程的施工工期,单位:月。
问题
1.该矿井建设总工期可以采用什么方法进行推算?
2.该矿井建井工期和总工期分别是多少?
3.若副井比主井提前结束到底,请预测一下该矿井的建井工期。

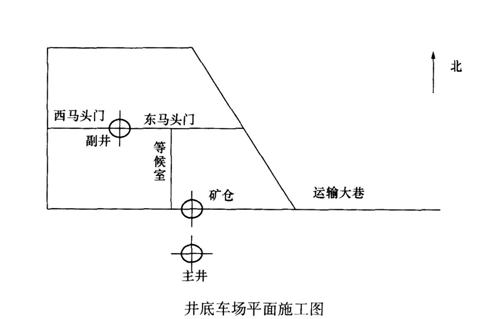

实际施工中,副井施工较顺利,预计可按时到底。主井地面预注浆效果较差,施工的涌水量达65m3/h。施工单位通过增加排水设备,强行通过了含水层。由于涌水影响,预计主井将比副井滞后2.5个月到底。主、副井短路贯通需2个月。经研究,决定临时改绞的方案不变。设计单位提供井底车场平面施工图如下图所示。
问题
1.受主井涌水的影响,主井施工安排应做哪些调整?调整后施工难易程度有何变化?怎样安排施工程序使总工期少受或不受影响?
2.说明维持原改绞方案不变的理由。
3.根据井底车场布置简图,为满足二期工程需要,施工单位需增加哪些必要的措施巷道?请作出示意图。
4.增加的措施工程的费用属于哪类费用?应由哪方解决?施工单位可向业主索赔哪些项目的费用?
5.简述本项目井巷工程过渡期辅助系统要做哪些调整来保证二期工程的施工。

某矿井因进行改扩建,需增加回风井井筒及部分井下巷道工程,委托一招标公司在全国招标网(媒体)上发表招标公告,有8家单位购买标书,期间发生如下事件:
事件一:7月7日~7月9日进行标书销售,投标截止日期为8月20日。由于有3家意向单位提出需要到现场进行踏勘。建设单位于7月20日组织3家意向单位到现场进行踏勘。
事件二:8月20日如期开标,评标委员会发现以下问题:A、B两家施工单位的投标保证金从同一施工单位的账户转出;C、D单位项目技术负责人为同一人;E单位的报价远远低于其他单位报价。
事件三:经评标委员会讨论,施工单位F综合得分最高,评标委员会将施工单位F确定第一中标人。8月22日,建设单位与施工单位F签订了施工合同,然后退还施工单位的投标保证金。后来,建设单位就施工工期及工程价款进行协商,并修订了合同中相应条款并重新签订了施工合同。
问题:
1.事件一中,该工程招标过程中存在哪些问题?
2.针对事件二,评标委员会发现的问题应该如何处理?
3.事件三中,建设单位的做法是否合理?说明理由。
4.该工程招标必需的技术资料有哪些?
事件1:3月19~20日遇罕见台风暴雨迫使基坑开挖暂停,造成人员窝工20工日,一台挖掘机陷入淤泥中。
事件2:3月21日施工总承包单位租赁一台塔式起重机(1500元/台班)吊出陷入淤泥中的挖掘机(500元/台班),并进行维修保养,导致停工2d,3月23日上午8时恢复基坑开挖工作。
事件3:5月10日结构施工时,监理工程师口头紧急通知停工,5月11日监理工程师发出因设计修改而暂停施工令;5月14日施工总承包单位接到监理工程师要求5月15日复工的指令。期间造成人员窝工300工日。
事件4:6月30日全钢模板吊装施工时,因供电局检修线路停电导致工程停工8h。
针对事件1~3,施工总承包单位及时向建设单位提出了工期和费用索赔。
问题
1.事件1~3中,施工总承包单位提出的工期和费用索赔是否成立?分别说明理由。
2.事件1~3中,施工总承包单位可获得的工期和费用索赔各是多少?
3.事件4中,施工总承包单位可否获得工期顺延?说明理由。
