2021年二级建造师《矿业工程管理与实务》临考卷(一)

搜题
1、关于联系测量,说法正确的是()。

A.联系测量必须独立进行两次

B.联系测量值大小与两次测量的误差无关

C.联系测量就是从井口导入高程

D.完成联系测量后即可确定近井点

本题答案:
A
2、在干燥环境中进行混凝土施工时,不应选用()。

A.普通水泥

B.粉煤灰水泥

C.矿渣水泥

D.特种水泥

本题答案:
B
3、重铵油炸药是()与多孔粒状铵油炸药的混合物。

A.高密度催化剂

B.乳胶基质

C.高分子材料

D.重金属

本题答案:
B
4、露天深孔爆破时,爆破后()检查人员才能进入爆区检查。

A.至少5min

B.至少10min

C.至少15min

D.至少30min

本题答案:
C
5、粉状乳化炸药()抗水性。

A.具有

B.不具有

C.有一定

D.添加增水剂后有

本题答案:
A
6、关于混凝土灌注桩的特点,说法错误的是()

A.混凝土灌注桩适应地层变化,无需接桩

B.施工时无振动、无挤土和噪声小

C.操作要求简单,施工后需一定的养护期方可承受荷载

D.成孔时有大量土或泥浆排出,易造成环境污染

本题答案:
C
7、桅杆式起重机的缺点是()。

A.起重量小

B.使用成本高

C.吊装效率低

D.结构复杂

本题答案:
C
8、确定立井井筒基岩段施工掘进段高的主要根据是()。

A.井筒穿过岩层的性质、涌水量大小及施工工艺

B.井筒施工所采用的设备和临时支护形式

C.井简装备和施工劳动组织形式

D.井筒的工程条件和永久支护形式

本题答案:
A
9、矿业工程项目矿、土、安三类工程的综合平衡,是决定整个矿山工程项目工期的关键。根据矿山工程的特点,通常根据()进度安排来布置各工作的施工顺序。

A.矿建工程

B.土建工程

C.安装工程

D.机电工程

本题答案:
A
10、建设工程质量事故,造成950万元损失的,属于()。

A.特别重大事故

B.重大事故

C.较大事故

D.一般事故

本题答案:
D
11、目前,井下喷射混凝土强度最常用的检测方法是()。

A.超声检测

B.钻孔取芯并点荷载试验

C.现场喷模预留试样压力试验

D.预埋拔出法试验

本题答案:
C
12、混凝土灌注桩质量检测时,当采用()检测桩身完整性,检测数量不宜少于总桩数的10%,且不得少于5根。

A.低应变动测法

B.钻芯法

C.声波透射法

D.超声探伤法

本题答案:
A
13、关于工程项目招标人有关做法的说法,错误的是()。

A.招标人可在招标文件中规定中标条件

B.招标人可优先考虑本地的投标人中标

C.招标人组织所有投标人参加现场考察

D.投标人在招标文件中规定价格调整方法

本题答案:
B
14、由承包人提出的工程变更,必须经()同意。

A.项目经理

B.监理工程师

C.设计负责人

D.施工负责人

本题答案:
B
15、矿山采掘工作面的进风流中,氧气浓度不低于()。

A.30%

B.25%

C.20%

D.15%

本题答案:
C
16、井下巷道掘进施工发现有出水征兆时,必须()。

A.设置防水闸门

B.注浆加固

C.探水前进

D.安设排水设备

本题答案:
C
17、井下作业场所空气粉尘中游离SiO2含量超过10%小于50%时,总粉尘的时间加权平均允许浓度不得大于()mg/m3。

A.1

B.2

C.5

D.10

本题答案:
A
18、根据井巷工程施工技术档案分类,属于工程技术档案资料的是()。

A.重大质量事故报告

B.施工中重大技术决定

C.工程质量检查合格证书

D.技术措施

本题答案:
C
19、强夯置换法在设计前必须通过()确定其适用性和处理效果。

A.稳定性验算

B.变形验算

C.现场试验

D.实验室模拟试验

本题答案:
C
20、尾矿库运行到设计最终标高的前(  )个月内,生产经营单位应当进行闭库前的安全现状评价和闭库设计,闭库设计应当包括安全设施设计,并编制安全专篇。

A.6

B.12

C.18

D.24

本题答案:
B
21、巷道稳定状况较好时,巷道表面位移监测数据表现为()。

A.收敛曲线变形速率迅速减小

B.收敛曲线后期变形曲线收敛

C.收敛曲线最终变形有限

D.收敛曲线平直

E.最终收敛量大于10mm/d

本题答案:
A,B,C
22、下列岩石属于沉积岩的是()。

A.砾岩

B.砂岩

C.黏土岩

D.石英岩

E.片麻岩

本题答案:
A,B,C
23、属煤矿许用炸药的有()

A.被筒炸药

B.离子交换炸药

C.当量炸药

D.粉状硝铵炸药

E.许用含水炸药

本题答案:
A,B,C,E
24、煤矿许用炸药包括()。

A.被筒炸药

B.离子交换炸药

C.当量炸药

D.岩石硝铵炸药

E.许用含水炸药

本题答案:
A,B,C,E
25、适宜于采用爆扩混凝土灌注桩的土层土质有()。

A.淤泥质土

B.软黏土

C.填土

D.湿陷性黄土

E.砂土

本题答案:
D,E
26、下列关于巷道施工机械化作业线的配套原则的说法正确的是()。

A.钻眼、装岩、调车、运输等主要工序应基本上采用机械化作业,以减轻笨重的体力劳动

B.各工序所使用的机械设备,在生产能力上要匹配合理,相互适应,避免因设备能力不均衡,而影响某些设备潜力的发挥

C.配备的机械设备能力和数量应和需要量相等

D.机械的规格及结构形式必须适应施工条件、巷道规格及作业方式的要求

E.要保证施工能获得持续高速度、高效率以及合理的经济技术指标,并确保安全

27、避免施工中出现不利施工因素而影响进度的合理方法,包括()。

A.必要的补充地质勘探

B.准备阶段充分的调研

C.采用完全可靠的方案

D.施工组织设计有预案

E.严格遵循安全规程和施工规程

28、根据矿业工程费用构成要素划分规定,属于人工费的有()。

A.计时或计件工资

B.奖金及津贴补贴

C.劳动保险和职工福利

D.加班工资

E.职工教育经费

29、违反《中华人民共和国矿山安全法》规定,有()行为,由劳动行政主管部门责令改正,且可并处罚款;情节严重的,提请县级以上人民政府决定责令停产整顿;对主管人员和直接责任人员由其所在单位或者上级主管机关给予行政处分。

A.未对职工进行安全教育、培训,分配职工上岗作业的

B.使用不符合国家安全标准或者行业安全标准的设备或器材的

C.未及时报批施工安全技术措施的

D.在被检查时隐瞒事故隐患的

E.未按照规定及时、如实报告矿山事故的

30、《金属非金属矿山安全规程》GB16423—2006规定在维修斜井和平巷时,必须遵守()规定。

A.平巷修理或扩大断面,应首先加固工作地点附近的支架,然后拆除工作地点的支架,并做好临时支护工作的准备

B.每次拆除的支架数应根据具体情况确定,密集支架的拆除,一次不得超过两架

C.维修独头巷道时必须按照从里向外的顺序进行

D.撤换独头巷道支架时,里边只能留班队长

E.维修斜井时,应停止车辆运行,并设警戒和明显标志

31、背景
某施工单位中标施工一矿井的边界风井井筒及相关巷道与硐室,该风井井筒净直径5m,深度680m。井深380~395m处有一砂岩含水层,预计涌水量为32m³/h。
施工单位根据风井的工程条件编制了井筒的施工组织设计,表土段深度20m左右,采用井圈背板普通施工法,基岩段采用钻眼爆破施工法,短段掘砌混合作业施工方式。井筒基岩段施工主要装备选型情况为:Ⅳ。型立井凿井井架;1套2JKZ3.6/15.5提升机配4m3吊桶进行单钩提升;工作面为多台手持式凿岩机打眼,炮眼深度2.2m;1台HZ-4中心回转抓岩机出矸;吊桶下放混凝土,段高2m整体金属伸缩式模板砌壁。基岩含水层采用地面预注浆处理,井筒施工利用吊桶进行排水。
该施工组织设计报送总工程师审批时,总工程师认为装备选型不合理,要求凿岩改用FJD-6伞钻配YGZ-70凿岩机打眼,伞钻工作时必须设置安全保护,防止倾覆;抓岩机也应设置保险装置;工作面防排水措施不到位,应设置防治水工作预案。经研究,施工单位及时调整了相关方案及设备选型,保证了井筒的正常施工。
井筒施工到深度550m进行中期质量验收时,建设单位发现井深485~520m段混凝土井壁施工质量存在问题。检查施工日志发现,该段井筒施工时正值当地雨季,井壁现浇混凝土配比未进行及时调整,工序检查该段混凝土质量符合要求。建设单位要求对该段井壁混凝土强度重新进行检验,监理单位现场选择了井深502m断面的5个测点进行了测试,其中2个测点的强度低于设计值的90%,其余3个测点超过设计值,强度不满足要求。施工单位根据要求采用了相应的加固处理措施。
该风井井筒施工到底后,其工程质量按国家相关标准进行验收。竣工验收时井筒的总漏水量为15m³/h,建设单位要求进行注浆堵水。施工单位采用壁后注浆进行了处理,支出费用120万元,工期延长1个月。井筒再次验收时涌水量为8m³/h,建设单位要求进行第二次注浆,以达到涌水量小于m³/h的目标。施工单位进行了井壁二次注浆,又支出费用50万元,工期延长15d。施工单位在合同约定的期限内提出了相应的索赔要求。
问题
1.施工单位所选伞钻最大凿岩深度为4.2m,该立井井筒施工工作面的炮眼深度和砌壁模板的高度应取多少?砌壁模板外半径的加工制造尺寸应是多少?
2.针对施工单位总工程师的审批意见,伞钻、抓岩机应如何设置安全保护设施?井内排水工作预案应如何设置?
3.井壁混凝土强度检验可以采用哪些方法?监理单位现场进行混凝土强度检验存在不妥,给出正确的检验标准和强度合格评定标准。
4.施工单位进行井壁壁后注浆堵水,所提交的索赔申请哪些能够得到补偿?说明理由。
32、背景资料:

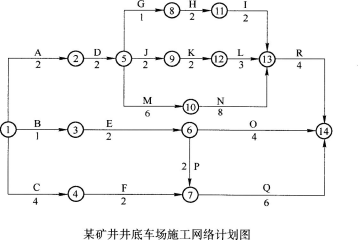

某矿井井底车场的施工网络计划如图所示,图中时间单位为月。实际施工过程中,F工作在通过断层破碎带时,由于施工单位排水水泵故障造成巷道被淹,进行处理费用增加30万元,耽误时间1个月;L工作由于工作面出现瓦斯突出,造成施工巷道部分损坏,施工单位及时制定了瓦斯抽放的应急处理方案,L工作最后耽误了8个月的时间,增加费用100万元。

问题:
1.该井底车场施工网络计划的计划工期是多少?施工中重点应控制哪些工程?
2.对F工作延误,施工单位的索赔能否得到补偿?
3.对L工作延误,建设单位应如何处理施工单位的索赔?
33、背景
某工程的主厂房建安部分是工程核心内容,技术难度大、工期紧迫。招标人以预先与咨询单位研究确定的施工方案为标底,以设计图纸为基础编制了招标文件,经过对部分单位及其在建工程考察后,邀请A、B、C三家施工单位参加投标。3月5日发出邀请函,并说明3月10~11日9:00~17:00时在招标人项目部领取招标文件,4月5日为投标截止时间。A、B、C三施工单位接受邀请并领取招标文件后,3月18日招标人对投标单位就招标文件提出的问题统一作了书面答复,随后组织各投标单位进行了现场勘察,4月5日三施工单位均按时提交投标文件。
开标时,由招标人委托公证人员检查投标文件的密封情况,确定无误后由工作人员当众开始(拆封)并宣布投标人的投标价格、工期和其他内容。按照招标文件中确定的综合评标标准,三投标人综合得分从高到低的依次顺序为B、C、A,故评标委员会确定B施工单位为中标人,招标人于4月8日将中标通知书寄出,B施工单位于4月12日收到中标通知书。最终双方于5月15日签订了书面合同。
问题
1.该工程采用邀请招标方式且邀请三个施工单位投标,是否违反有关规定?为什么?
2.从招标投标的性质看,本案例中的要约邀请以及要约和承诺的具体表现是什么?
3.招标人对投标人进行资格预审应包括哪些内容?
4.在该项目的招标投标程序中哪些方面不符合《中华人民共和国招标投标法》的有关规定?
34、背景资料:
某施工单位承包一矿井工程,其中运输大巷2000m。建设单位提供的地质和水文资料表明,该大巷大部分为中等稳定岩层,属于Ⅲ类围岩,巷道顶板以上、地板以下10m范围内无含水层。巷道要穿越一断层,落差30m,断层附件围岩很容易冒落,属于Ⅴ类围岩。设计该大巷采用锚喷支护,穿越断层地段锚杆间排距缩小为600mm。施工计划月成巷200m。
在运输大巷施工到断层附近时,巷道围岩出现渗水,在掘进开挖半小时后不断发生破碎围岩冒落。施工单位及时提出了巷道穿越断层的措施和支护方案,经过监理和设计单位同意后,实施了该方案,最后巷道安全通过了断层,验收合格。但半年后该运输大巷穿越断层段的两帮出现了变形,喷射混凝土有少量开裂,经检查无明显质量问题。施工单位按照建设单位的要求进行了修复。针对上述事件,施工单位及时提出了索赔。
问题:
1.建设单位提供的地质和水文资料及巷道设计有何问题?施工单位应如何及时解决资料准备方面的问题?
2.针对运输大巷穿越断层的情况,施工单位应提出哪些合理技术措施?
3.通常情况下,何时进行该段巷道的中间验收?这种验收属于什么性质(单位工程、分部工程或其他)的验收?请说明该段巷道验收时应检查和检验的主要内容。
4.施工单位可否对巷道修复工作进行索赔?说明理由。
