2021年5月23日二级建造师《建筑工程管理与实务》真题
A.室内增加装饰性石柱
B.室内悬挂吊灯
C.室内增加隔墙
D.室内局部增加假山盆景
C
A.施工班组长
B.项目负责人
C.专职安全员
D.总监理工程师
B
A.埋弧焊
B.重力焊
C.非熔化嘴电渣焊
D.熔化嘴电渣焊
B
A.随机抽查2件
B.见证抽查3件
C.不少于3件
D.全数检查
D
A.2个月
B.3个月
C.5个月
D.6个月
B
A.一道
B.两道
C.三道
D.四道
B
A.绑扎连接
B.焊接连接
C.套筒挤压连接
D.直螺纹套筒连接
A
A.低碳钢
B.中碳钢
C.高碳钢
D.合金钢
C
A.直角坐标法
B.极坐标法
C.角度交会法
D.距离交会法
B
A.直槎
B.凸槎
C.马牙槎
D.斜槎
D
A.基坑周边拐角处
B.基坑中央
C.基坑周边
D.基坑坡顶上
B
A.先支的后拆,后支的先拆
B.先拆非承重模板,后拆承重模板
C.从下而上进行拆除
D.当混凝土强度达到规定要求时,方可拆除底模及支架
C
A.火山灰质材料
B.粉煤灰
C.钢渣粉
D.石灰石
D
A.6.5
B.7
C.7.5
D.10
A
A.采用蒸汽养护时,宜选用矿渣硅酸盐水泥
B.确定配合比时,宜选择较大的水胶比和坍落度
C.水泥、外加剂、矿物掺合料可以直接加热
D.当需要提高混凝土强度等级时,应按提高前的强度等级确定受冻临界强度
A
A.1小时内
B.2小时内
C.4小时内
D.8小时内
B
A.—级
B.二级
C.三级
D.四级
B
A.先地下后地上
B.先结构后装饰
C.先围护后主体
D.先土建后设备
C
A.提供生产、生活临时设施
B.提供现场工程地质资料
C.完成水、电、热等施工管线及道路
D.自身原因造成的质量返工
D
A.①②③④⑤⑥
B.①②⑤⑥④③
C.①④③⑤⑥②
D.①④③②⑤⑥
C
A.荷载形式
B.混凝土强度等级
C.截面形式
D.配筋率
E.箍筋含量
B,C,D
A.甲方代表
B.监理工程师
C.交底人
D.被交底人
E.专职安全员
C,D,E
A.企业管理费
B.规费
C.税金
D.安全文明施工费
E.风险费
B,C,D
A.流动性
B.黏聚性
C.保水性
D.抗渗性
E.抗冻性
A,B,C
A.基坑平面位置
B.回填土料含水率控制范围
C.铺土厚度
D.压实遍数
E.边坡坡度
B,C,D
A.高强螺栓应在干燥、封闭环境下储存
B.焊条储存应防潮并烘烤,同一焊条重复烘烤次数不宜超过3次
C.焊接作业区的相对湿度不大于90%
D.构件涂装后,4小时内不得淋雨
E.若焊缝部位比较潮湿,在焊接前必须用干布擦净并用氧炔焰烘干
某施工单位中标一汽车修理厂项目,包括1栋七层框架结构的办公楼、1栋钢结构的车辆维修车间及相关配套设施。施工中发生了以下事件。
事件一:维修车间吊车梁设计使用40mm厚Q235钢板,材料进场后专业监理工程师要求全数抽样复验。施工单位以设计无特殊要求为由拒绝了专业监理工程师的要求。
事件二:维修车间屋面梁设计为高强度螺栓摩擦连接。专业监理工程师在巡检时发现,
正在用钢丝刷人工除锈法处理摩擦面,当螺栓不能自由穿入时,工人现场用气割扩孔,扩孔后部分孔径达到设计螺栓直径的1.35倍。
事件三:维修车间主体结构完成后,总监理工程师组织了主体分部验收,质量为合格。

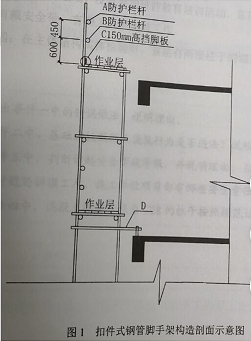

事件四:办公楼外防护采用扣件式钢管脚手架,搭设示意如图1。

简答题
1.事件—中,专业监理工程师的要求是否合理,并说明理由。
2.指出事件二中错误之处,并说明理由。高强度螺栓连接摩擦面的处理方法还有哪些?
3.事件三中分部工程质量验收合格的规定是什么?
4.分别阐述图1中A、B、C做法是否符合要求?并写出正确的做法。写出D的名称。
某教学楼工程,位于市区居民小区旁,地下1层,地上4层,总建筑面积2.2万平方米,基础形式为钢筋混凝土筏板基础,主体结构为钢筋混凝土框架结构,混凝土强度等级C30,其内有一阶梯教室,最大跨度16m,室内结构净高4.5m~10.8m.
事件一:施工单位编制了混凝土模板支撑架工程专项施工方案,并报总监理工程师审批后实施。架体搭设完成后,施工单位项目技术负责人,专项施工方案编制人员、专职安全管理人员和监理工程师进行了验收。
事件二:某日22:30,市城管执法人员接群众举报,工地内有产生噪声污染的施工作业,严重影响周边居民的休息。城管执法人员经调查取证后了解到,噪声源为地下室基础底板混凝土浇筑施工,在施工现场围墙处测得噪声为68.5dB,施工单位办理了夜间施工许可证,并在附近居民区进行了公告。
事件三:某日上午,施工单位在阶梯教室内拆除模板作业时,因工人操作不当,导致模板支撑架坍塌,造成3人死亡、2人重伤,直接经济损失580万元。后经调查,拆模工人是当天临时进场,没有参加班前教育培训活动,直接进入现场进行拆除现场进行拆除模板作业,没有戴安全带,有工人穿皮鞋工作。
事件四:在主体结构实体检验时,首层两根柱子的混凝土强度等级为C28。
简答题1.指出事件一中的错误做法,说明理由。
2.事件二中,基础底板混凝土浇筑行为是否违法?说明理由。
3.事件三中,判断该起安全事故等级,并说明理由。在该起生产安全事故中,针对进场拆模工人,施工单位项目部有哪些安全责任未落实?4.事件四中,混凝土强度等级为C28的柱子按照规范该如何处理?

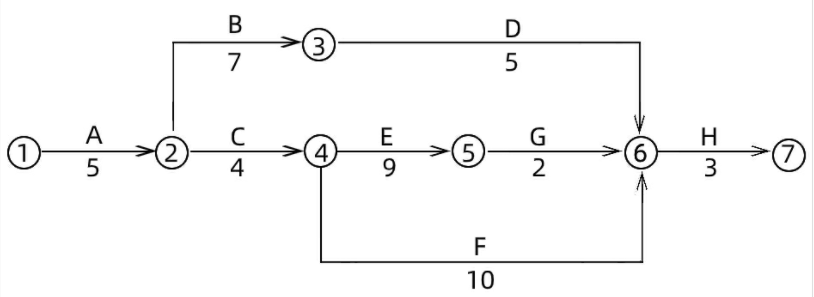

事件一:M公司编制了施工进度计划网络图,如图3所示

事件二∶M公司将图3的施工进度计划网络图报送监理单位后,总监理工程师发现E工作应该在B工作完成后才能开始,要求M公司修改,M公司按监理单位提出的工序要求调整了进度计划,各项工作持续时间不变。

事件三:监理单位对M公司修改后的施工进度计划进行审核,要求M公司在计划实施中确保修改后的进度计划总工期应与原计划总工期保持不变。原计划各工作相关参数见表3

事件四:M公司拟在工程施工中推广应用“四新”技术,以加快进度,提高工程质量和安全生产水平。
问题:
1.写出事件1中施工进度计划的关键线路(以工作表示)并计算总工期。
2.写出事件2中,M公司修改后的进度计划的关键线路(以工作表示)并计算总工期。3.简答题:事件三中,从赶工费用最优的角度考虑,写出应压缩的工作项,每项工作压缩天数,列式计算所需赶工费用(元)。
4.简答题:在进行工期优化时,选择优化对象,应考虑哪些因素?
5.简答题:事件四中,四新技术,是指哪四个方面的内容?
事件一:由于C公司桩机故障,C公司于6月16日以书面形式向B公司提交了延期开工申请,工程于6月21日开工。
事件二:由于建设单位图纸原因,监理工程师发出6月25日开始停工、6月27日复工指令。7月1日开始连续下一周罕见大雨,工程桩无法施工,停工7天。
事件三:7月10日,由于建设单位图纸变更,监理工程师下达指令,增加100根工程桩(桩型同原工程桩)。B公司书面向监理工程师提出了工程延期及变更估价申请。
简答题1.事件一中,C公司提出的延期申请是否有效?说明理由。
2.事件二中,工期索赔是否成立?说明理由。如果成立索赔工期为多少天?3.事件三中,可索赔工期多少天?并列出计算式。合理索赔金额是多少(保留小数点后两位)?并列出计算式。工程桩直接费单价是否可以调整?说明理由。
