2017年二级建造师《水利水电工程管理与实务》真题
A.等外
B.四等
C.三等
D.二等
A
A.根数
B.等级
C.直径
D.间距
D
A.走向
B.倾向
C.倾角
D.方位
D

A.竖缝
B.斜缝
C.错缝
D.通仓浇筑
C
A.石灰
B.水玻璃
C.水泥
D.沥青
C
A.固结灌浆、回填灌浆、接缝灌浆
B.回填灌浆、固结灌浆、接缝灌浆
C.回填灌浆、接缝灌浆、固结灌浆
D.固结灌浆、接缝灌浆、回填灌浆
B
A.风荷载
B.模板自重
C.振捣混凝土产生的荷载
D.新浇混凝土的测压力
A
A.施工中钻出的废孔,可采用与结构混凝土同强度等级的水泥砂浆
B.植筋可以使用光圆钢筋
C.植入孔内部分钢筋上的锈迹、油污应打磨清除干净
D.化学锚栓如需焊接,应在固化后方可进行
C
A.螺杆式启闭机
B.液压式启闭机
C.卷扬式启闭机
D.移动式启闭机
A
A.4
B.5
C.6
D.7
C
A.植被清理费
B.场地平整费
C.施工超挖费
D.测量放样费
B
A.基坑内排水设施
B.汛期防洪设施
C.金属结构及机电安装设备
D.井内通风系统
C
A.1.02
B.1.03
C.1.04
D.1.17
B
A.A级
B.B级
C.C级
D.D级
A
A.3%
B.5%
C.7%
D.9%
A
A.现场规章制度教育
B.安全操作规程
C.班组安全制度教育
D.安全法规、法制教育
C
A.规避
B.缓解
C.转移
D.自留
B
A.十
B.十五
C.二十
D.二十五
D
A.项目法人
B.质量监督机构
C.施工单位
D.监理单位
C
A.3
B.5
C.7
D.10
D
A.游标经纬仪
B.光学经纬仪
C.电子经纬仪
D.激光经纬仪
E.微倾经纬仪
A,B,C
A.渗漏损失
B.电力损失
C.水力损失
D.容积损失
E.机械损失
C,D,E
A.花岗岩
B.大理岩
C.石英岩
D.辉绿岩
E.玄武岩
A,D,E
A.碾压机具重量
B.铺土厚度
C.压实遍数
D.干密度
E.含水量
B,C,D
A.河道宽度
B.施工期水位
C.围堰结构形式
D.波浪爬高
E.安全超高
B,D,E
A.后评价
B.清产核资
C.落实项目资产处理方案
D.落实建设与运营后续方案
E.绩效评价
A.组织完成监理招标
B.组织完成主体工程招标
C.建设项目可行性研究报告已批准
D.年度水利投资计划下达
E.项目法人已经建立
A.未取得资质证书承揽工程
B.串标
C.转包所承揽工程
D.有行贿违法记录
E.超越本单位资质承揽工程
A.工程移交运行管理单位
B.验收遗留问题处理
C.提交工程质量保修书
D.提交竣工资料
E.施工场地清理

承包人与发包人依据《水利水电工程标准施工招标文件》(2009年版)签订了某水闸项目的施工合同,合同工期为8个月,工程开工日期为2012年11月1日,承包人依据合同工期编制并经监理人批准的部分项目进度计划(每月按30天计,不考虑间歇时间)见表1。
表1进度计划表

工程施工中发生如下事件:
事件1:由于承包人部分施工设备未按计划进场,不能如期开工,监理人通知承包人提交进场延误的书面报告。开工后,承包人采取赶工措施,A工作按期完成,由此增加费用2万元。
事件2:监理人对闸底板进行质量检查时,发现局部混凝土未达到质量标准,需返工处理。B工作于2013年1月20日完成,返工增加费用2万元。
事件3:发包人负责闸门的设计和采购,因闸门设计变更,D工作中闸门于2013年4月25日才运抵工地现场,且增加安装与调试费用8万元。
事件4:由于桥面板预制设备出现故障,F工作于2013年5月20日完成。
除上述发生的事件外,其余工作均按该进度计划实施。
问题:
1.指出进度计划表中TB、TE,TG所代表的工作起止时间。
2.事件1中,承包人在收到监理人通知后多少天内提交进场延误书面报告,该书面报告应包括哪些主要内容。
3.分别指出事件2、事件3、事件4对进度计划和合同工期有何影响,指出该部分项目的实际完成日期。
4.依据《水利水电工程标准施工招标文件》(2009年版),指出承包人可向发包人提出延长工期的天数和增加费用的金额,并说明理由。

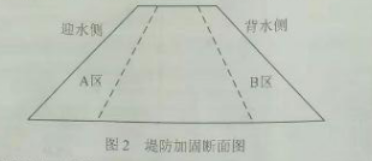

某堤防加固工程划分为一个单位工程,工程建设内容包括堤防培厚、穿堤涵洞拆除重建等。堤防培厚采用在迎水侧、背水侧均加培的方式,如图2所示,根据设计文件,A区的土方填筑量为12万m3,B区的土方填筑量为13万m3。

施工过程中发生如下事件:

事件1:建设单位提供的料场共2个,1#料场位于堤防迎水侧的河道滩地,2#料场地位于河道背水侧,两料场到堤防运距大致相等,施工单位对料场进行了复核,料场土料情况如表2,施工单位拟将1#料场用于A区,2#料场用于B区,监理单位认为不妥。
表2料场土料情况

事件2:穿堤涵洞拆除后,基坑开挖到新涵洞的设计建基面高程。施工单位对开挖单元工程质量进行自评合格后,报监理单位复核。监理工程师核定该单元工程施工质量等级并签证认可,质量监督部门认为上述基坑开挖单元工程施工质量评定工作的组织不妥。
事件3:某混凝土分部工程有50个单元工程,单元工程质量全部经监理单位复核认可,50个单元工程质量全部合格其中优良单元工程38个;主要单元工程以及重要隐蔽单元工程共20个,优良19个,施工过程中检验水泥共10批,钢筋共20批,砂共15批,石子共15批,质量均合格,混凝土试件:C25共19组、C20共10组、C10共5组,质量全部合格,施工中未发生过质量事故。
事件4:单位工程完工后,施工单位向项目法人申请进行单位工程验收,项目法人拟委托监理单位主持单位工程验收工作,监理单位提出,单位工程质量评定工作应在单位工程验收后,将依据单位工程验收的结论进行评定。
问题:
1.事件1中施工单位对两个土料场应如何进行安排?说明理由。
2.说明事件2中基坑开挖单元工程质量评定工作的正确做法。
3.依据《水利水电工程施工质量检验与评定规程》(SL176-2007),根据事件3提供的资料,评定此部分工程的质量等级,并说明理由。
4.指出并改正事件4中的不妥之处。
五里湖大沟属淮海省凤山市,万庄站位于五里湖大沟右堤上,装机流量16.5m³/s,堤防级别为4级,配3台轴流泵,总装机3×355kW=1065kW。在工程建设过程中发生如下事件:
事件1:招标文件设定投标最高限价为3000万元,招标文件中有关投标人资格条件要求如下:
(1)有企业法人地位,注册地不在凤山市的,在凤山市必须成立分公司。
(2)必须有水利水电工程施工总承包三级及以上企业资质,近5年至少有2项类似工程业绩,类似工程指合同额不低于2500万元的泵站施工(下同)。
(3)具有有效的安全生产许可证,单位主要负责人必须具有有效的安全生产考核合格证。
(4)拟担任的项目经理应为二级及以上水利水电工程专业注册建造师,具有有效的安全生产考核合格证,近5年至少有一项类似工程业绩。
(5)拟担任的项目经理、技术负责人、质量负责人、专职安全生产管理人员、财务负责人必须是本单位人员(须提供缴纳社会保险的证明):项目经理不得同时担任其他建设工程施工项目负责人;专职安全生产管理人员须具有有效的安全生产考核合格证。
(6)单位信誉良好,具有淮海省水利厅BBB级以上信用等级,且近1年在“信用中国”网站上不得有不良行为记录。
(7)近3年无行贿犯罪档案,且财务状况良好。
某投标人以上述部分条款存在排斥潜在投标人,损害自身利益为由,在投标截止时间前第7天向行政监督部门提出书面异议。

事件2:某投标文件中,基坑开挖采用1m³挖掘机配5t自卸车运输2km,其单价分析表部分信息如表3所示。

问题:
1.根据《水利水电工程等级划分及洪水标准》(SL252-2000),指出万庄站的工程等别、工程规模及主要建筑物和次要建筑物的级别。
2.事件1中的哪些条款存在不妥?说明理由,指出投标人异议的提出存在哪些不妥?
3.根据《水利工程设计概估算编制规定(工程部分)》(水总[2014]429号文)和《水利工程营业税改征增值税计价依据调整办法》(办水总[2016]132),指出并改正事件2单价分析表中“费用名称”一列中有关内容的不妥之处。
4.计算事件2单价分析表中的机械使用费。
某拦河闸工程最大过闸流量为520m³/s,工程施工采用一次拦断河床围堰导流,围堰断面和地基情况如图示所示。

施工过程中发生如下事件:
事件1:依据水利部“关于贯彻落实《国务院关于坚持科学发展安全发展促进安全生产形势持续稳定好转的意见》,进一步加强水利安全生产工作的实施意见”(水安监[2012]57号),项目法人要求各参建单位强化安全生产主体责任,落实主要负责人安全生产第一责任人的责任,做到“一岗双责”和强化岗位、职工安全责任,确保安全生产的“四项措施”落实到位。

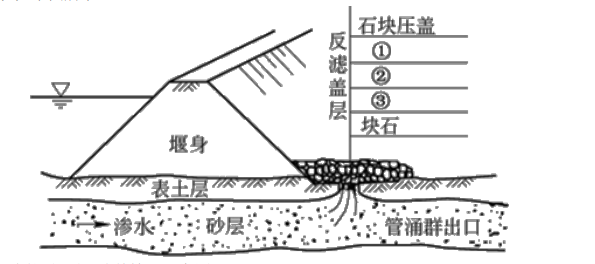

事件2:上游围堰背水侧发生管涌,施工单位在管涌出口处采用反滤层压盖进行处理。反滤盖层材料包括:块石、大石子、小石子、粗砂等,如图4所示。但由于管涌处理不及时,围堰局部坍塌,造成直接经济损失30万元。事故发生后,项目法人根据水利部《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水安管[2012]581号)规定的“四不放过”原则,组织有关单位制定处理方案,对本工程事故及时进行了处理,并报上级主管部门备案。事故处理后不影响工程正常使用和工程寿命,处理事故延误工期22天。
问题:
1.说明本工程施工围堰的建筑物级别?分别指出图4中1、2、3所代表的材料名称。
2.指出事件1中“一岗双责”和“四项措施”的具体内容。
3.根据《水利工程质量事故处理暂行规定》(水利部令第9号),水利工程质量事故共分为哪几类?指出事件2的质量事故类别。
4.事件2中,围堰质量事故由项目法人组织进行处理,是否正确?说明“四不放过”原则的内容。
