2021年5月23日二级建造师《机电工程管理与实务》真题
A.法兰
B.沟槽
C.螺纹
D.焊接
D
A.汇流箱
B.定日镜
C.集热器
D.热交换器
A
A.设备简体中心线为安装标高的基准
B.设备筒体两侧水平方位线为水平度检测基准
C.滑动端基础预埋板上表面低于基础抹面层上表面
D.试压水温宜设定为4℃
B
A.流量计外壳,被测流体和管道连接法兰之间等电位接地连接
B.在上游直管段规定的最小长度范围内,不得设置其他取源部件
C.在水平管道上安装时,两个测量电极不应在管道的正上方和正下方位置
D.在垂直管道上安装时,被测流体的流向应自上而下
D
A.同层不应错缝
B.上下层应压缝
C.水平管道纵向接缝应布置在管道垂直中心线45°范围内
D.各层绝热层可不进行严缝处理
B
A.系统压力试验
B.管道支架安装
C.给水设备安装
D.防腐绝热施工
A
A.保护接地导体(PE)应接在下孔
B.保护接地导体(PE)在插座间串联连接
C.同一场所的三相插座接线相序应—致
D.相线利用插座本体的接线端子转接供电
C
A.风管穿越建筑物变形缝墙体时,应设置钢制套管
B.排烟风管法兰密封材料宜采用软聚氯乙烯板
C.风管消声器安装时应单独设置支吊架
D.风管安装就位的程序通常为先立管后水平管
B
A.6
B.12
C.18
D.24
B
A.水喷雾灭火
B.泡沫灭火
C.自动喷水灭火
D.固定消防炮灭火
A
A.门锁装置
B.限速器
C.对重
D.缓冲器
C
A.盈利水平分析
B.企业人员优势
C.风险因素分析
D.技术突出优势
D
A.工程范围
B.工期要求
C.合同变更
D.价格补偿条件
D
A.设计防雷装置
B.设计配电装置
C.设计配电线路
D.设计接地线路
A
A.机械性能
B.操作性能
C.安全性能
D.维修性能
C
A.施工单位总工程师
B.总监理工程师
C.建设单位总工程师
D.造价工程师
B
A.施工进度安排
B.质量安全制度制定
C.工程资料移交
D.作业计划的安排
D
A.人工实物消耗量
B.项目建议书
C.工程进度款支付比例
D.设备运杂费
C
A.调整两轴心径向位移时,发电机端应市高于汽轮机端
B.调整两轴线倾斜时,上部间隙大于下部间隙
C.调整两端面间隙时选择较大值
D.应考虑补偿温度变化引起的偏差
B
A.跨越杆
B.转角杆
C.耐张杆
D.终端杆
C
A.铱
B.钍
C.锰
D.镅
E.钠
A,B,D,E
A.功率
B.级数
C.流量
D.扬程
E.效率
A,C,D,E
A.熟悉设计图纸资料
B.勘察施工现场
C.绘制施测草图
D.编制测量报告
E.确定施测精度
A,B,C,E
A.卷扬机应安装在桅杆长度的距离之内
B.绑缚卷扬机底座的固定绳索应从两侧引出
C.由卷筒到第一个导向滑车的水平直线距离应大于卷筒长度的25倍
D.余留在卷筒上的钢丝绳最小为2圈
E.钢丝绳应顺序逐层紧缠在卷筒上,最外—层钢丝绳应低于卷筒两端凸缘一个绳径的高度
B,C,E
A.管道工艺评定的目的在于验证用此工艺能否得到具有合格力学性能的完好焊接接头
B.钢结构施工中,针对首次采用的焊接材料,施工单位应在施工前进行焊接工艺评定试验
C.焊接工艺评定可以委托其他单位进行
D.焊接工艺评定的试件可由外单位熟练焊工按照本单位拟定的评定规程完成试件焊接
E.当焊接方法的次要因素变更时,不需要重新评定
A,B,E
A.临时用电工程必须由电气技术员施工
B.临时用电工程安装完毕后,由质量部门组织检查验收
C.检查情况应做好记录,并要由相关人员签字确认
D.临时用电安全技术档案应由资料员建立与管理
E.临时用电工程应定期检查
A.工业安装工程施工质量验收应在施工单位自行检验合格的基础上进行
B.分部工程的质量验收由建设单位项目负责人组织相关单位人员参加
C.隐蔽工程在隐蔽前应经有关单位验收合格,并签署验收记录后方可继续施工
D.经加固处理后能满足安全和使用要求的分项、分部工程可按技术处理方案和协商文件验收
E.分项工程质量验收时,所含检验批中有一项不合格则该分项工程为不合格

问题:
1.机电项目部现场施工管理人员应补充哪类人员?项目部主要人员还应补充哪类人员?

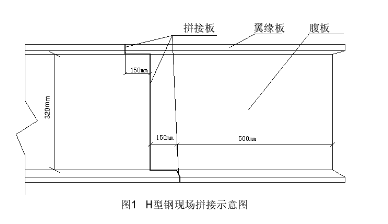

2.请指出H型钢拼接有哪些做法不符合安装要求?正确做法是什么?
3.项目部安装除湿风管在哪些方面采取了降低成本的措施?
4.请指出本项目空调机房安装存在的问题有哪些?

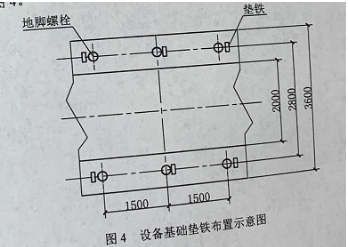

某安装公司承接—项火力发电厂机电安装工程内容包括:锅炉、汽轮发电机组、厂变配电站、化学水系统安装等。安装公司项目部进入现场后,组织编制了施工组织总设计,制定了施工进度计划。编制的施工方案有锅炉钢架安装施工方案、锅炉受热面安装施工方案、汽轮机安装施工方案等。锅炉受热面安装施工方案中的施工程序为:设备开箱检查、二次搬运、安装就位。在各工程开工前,技术人员对施工作业人员就操作方法和要领、安全措施进行了施工方案技术交底。在锅炉受热面安装时,由于锅炉受热面炉前水冷壁上段4片管排到货延期,导致炉前水冷壁安装进度滞后。为此项目部及时调整锅炉受热面的组合安装顺序,修改完善锅炉受热面安装施工方案,并紧急协调15名施工人员支援锅炉受热面的组合安装工作,对施工人员重新进行分工,明确施工任务和责任,保证了锅炉受热面按期完成。安装公司项目部在汽轮发电机组设备安装过程检查中发现垫铁组布置位置存在问题,布置如图4。

问题:
1.施工方案技术交底还应包括哪些内容?
2.锅炉受热面安装一般程序是什么?
3.炉前水冷壁进度滞后时,采用了哪些加快施工进度的措施?施工进度计划调整的内容有哪些?
4.图4中垫铁布置位置存在什么问题?应如何改正?
背景资料A公司承接某油田设备安装工程,其中压缩厂房的工程内容包括:往复式天然气压缩机组安装、工艺管道及20/5t桥式起重机安装。压缩机组大件重量见表2。A公司进场后建了项目部,并按要求配备了专职安全生产管理人员,完成了施工组织设计及各施工方案的编制,并对项目中涉及到的特种设备进行了识别。按《大件设备运输方案》,在厂房封闭前,用300t、75t汽车吊将桥式起重机大梁、压缩机主机和电机等大件设备采用"空投”方式预存在起重机轨道及设备基础上,待厂房封闭后再进行安装。

桥式起重机到货后,项目部及时进行吊装就位。项目部就压缩机进场及厂房封闭与建设单位进行沟通时被告知:由于压缩机制造的原因,设备进场时间推后3个月;1个月内完成厂房封闭;要求A公司对原《大件设备运输方案》进行修订。方案修订为利用倒链、拖排、滚杠配合完成设备的水平运输,再用自制吊装门架配合卷扬机、滑轮组进行设备的垂直运输。桥机桥式起重机在安装前已进行了施工告知,设备安装完成、自检及试运行合格后,经建设单位和监理验收合格,安装及验收资料完整。施工人员在使用桥式起重机进行压缩机辅机设备吊装就位时,被市场监督管理部门特种设备安全监察人员责令停止使用,经整改后完成了压缩机辅机设备吊装就位工作。在压缩机负荷试运行中,压缩机的振动和温升超标,经拆检发现:3只—级排气阀损坏;中体与气缸的3条连接螺栓断裂。相关方启动质量事故处理程序,立即报告并对事故现场进行保护。事故发生后,经分析,因进气中富含的凝析油和水蒸气在压缩过程中析出造成液击所致。建设单位随后指令施工单位在压缩机进气管路上加装凝析油捕集器和丙烷制冷干燥装置,问题得到解决。A公司项目经理安排合同管理人员准备后续索赔工作。
问题:
1.A公司项目部确定专职安全生产管理人员人数的依据是什么?编制的哪个方案需要组织专家论证,说明理由。
2.桥式起重机被市场监督管理部门特种设备安全监察人员责令停止使用的原因是什么?应该怎样整改?
3.负荷试运行应由哪个单位组织实施?根据本次质量事故处理程序,还需完成那些过程?
4.索赔成立的三个必要条件是什么?

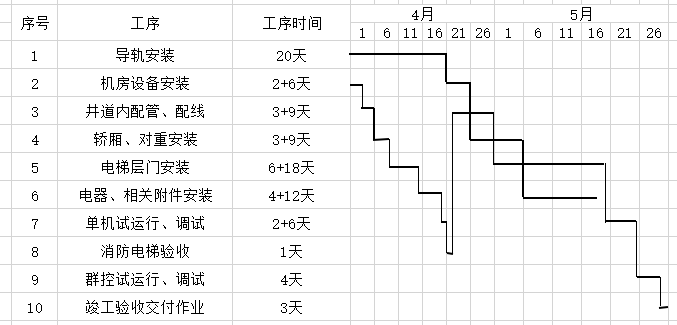

背景资料某安装公司承接一项公共建筑的电梯安装工程,工程有28层,28站曳引式电梯8台,工期为90天,开工日期3月18日,其中2台消防电梯需在4月30日前交付,在通过消防验收后,作为施工电梯使用.电梯井道的脚手架工程、机房及厅门预留孔的安全防护设施由建筑上柱公司实施,验收合格。安装公司项目部编制了电梯施工方案,书面告知了工程所在地的特种设备安全监督管理部门,工程按期开工,电梯施工进度计划见表3。电梯安装采用流水搭接平行施工,电梯安装前,项目部对机房和井道进行交接检验,均符合电梯安装要求,工程按施工进度计划实施,电梯验收合格,交付业主。

问题:
1.电梯安装前,项目部在书面告知时应提交哪些材料?
2.厅门预留孔安全防护装置的设置有什么要求?
3.消防电梯从开工到验收合格用了多少天?电梯安装工期比合同工期提前了多少天?
4.电梯运行实验时,运行载荷和运行次数(时间)各有哪些规定?
