2021年二级建造师《建筑工程管理与实务》模拟卷(一)
A.安全性
B.耐久性
C.稳定性
D.适用性
B
A.均布面荷载
B.线荷载
C.集中荷载
D.分散荷载
A
A.跨中正弯矩,配正筋;支座负弯矩,配正筋
B.跨中正弯矩,配正筋;支座负弯矩,配负筋
C.跨中负弯矩,配负筋;支座正弯矩,配负筋
D.跨中负弯矩,配正筋;支座正弯矩,配正筋
B
A.人行道路面上空,2.5m以上允许突出的凸窗、窗罩,突出深度不应大于1m
B.人行道路面上空,5m以上允许突出雨篷、挑檐,突出深度不应大于2m
C.人行道路面上空,3m及以上允许突出空调机位时,突出深度不应大于1m
D.有人员正常活动的架空层及避难层的净高不应低于2m
D
A.一级不宜小于500
B.二级不宜小于450
C.三级不宜小于400
D.四级不宜小于350
B
A.钢化玻璃
B.夹丝玻璃
C.夹层玻璃
D.防火玻璃
C
A.金属
B.非金属
C.液体
D.气体
D
A.70.7
B.100
C.150
D.200
C
A.100
B.150
C.200
D.250
C
A.1:3
B.1:5
C.1:6
D.1:4
B
A.吊装过程中,吊索与构件的水平夹角不宜小于75°,不应小于45°
B.起吊应采用快起、速升、缓放操作方式,防止构件松脱
C.设置临时支撑时,其支撑点距板底不应小于板高度1/3
D.与现浇连接的墙板宜先行吊装,其他墙板先外后内吊装
D
A.基坑中心点
B.基坑边角处
C.受力较大的部位
D.最后开挖的部位
C
A.对于跨度不小于8m的现浇钢筋混凝土梁,其模板应按设计要求起拱;当设计无具体要求时,起拱高度应为跨度的2/1000~5/1000
B.当混凝土强度能保证其表面及棱角不受损伤时,方可拆除侧模
C.对于后张预应力混凝土结构构件,侧模宜在预应力张拉后拆除
D.模板拆除时,一般按后支后拆、先支先拆
B
A.水准仪不能直接测定待定点的高程
B.全站仪几乎是在同一时间内得到平距、高差、点的坐标和高程
C.经纬仪可以进行点位的竖向传递测量
D.经纬仪主要由照准部、水准器和基座三部分组成
D
A.冬期、雨期、高温天气
B.春季、夏季、秋季、冬季
C.地基基础、主体结构、装饰装修和机电设备安装
D.采购、施工、试运行
C
A.工程概况牌
B.施工现场总平面图
C.消防保卫牌
D.进度计划图
D
A.2~5m
B.5~15m
C.15~30m
D.大于30m
B
A.项目经理
B.项目技术负责人
C.质量负责人
D.总监理工程师
D
A.工程竣工验收备案表
B.工程竣工验收报告
C.法律规定应当由公安消防部门出具的对大型的人员密集场所和其他特殊建设工程验收合格的证明文件
D.施工单位尚未签署的工程质量保修书
D
A.抗风压性能
B.气密性能
C.水密性能
D.硅酮结构胶的相容性试验
D
A.抗渗性直接影响到混凝土的抗裂性和抗压性
B.抗冻等级F50以上的混凝土简称抗冻混凝土
C.混凝土碳化会加强混凝土对钢筋的保护作用
D.混凝土碳化增大了混凝土表面的抗压强度
E.碱骨料反应导致混凝土产生胀裂现象
B,D,E
A.箍筋应做成封闭式,且弯钩直线段长度不应小于5d(有抗震要求时为10d)
B.箍筋的间距不应大于10d,并不应大于400mm
C.当梁的宽度不大于400mm但一层内的纵向受压钢筋多于4根时,应设置复合箍筋
D.当一层内的纵向受压钢筋多于5根且直径大于18mm时,箍筋间距不应大于10d
E.当梁的宽度大于400mm且一层内的纵向受压钢筋多于3根时,应设置复合箍筋
A,C,D,E
A.屈服强度是结构设计中钢材强度的取值依据
B.钢材的塑性指标通常用强屈比表示
C.钢材的伸长率越大,塑性越大
D.在负温下使用的结构,应选用脆性临界温度较使用温度为高的钢材
E.钢材的抗拉强度高,其疲劳极限也较高
A,C,E
A.先铺平面,后铺立面,交接处应交叉搭接
B.临时性保护墙宜采用石灰砂浆砌筑,内表面宜做找平层
C.混凝土结构的保护墙内表面应抹厚度为20mm的1:3水泥砂浆找平层
D.铺贴立面时,应先铺转角,后铺大面
E.从底面折向立面的卷材与永久性保护墙的接触部位,应采用空铺法施工
A,B,E
A.基坑坡顶做1m宽散水、挡水墙,四周做混凝土路面
B.土方开挖施工中,基坑内临时道路上铺渣土或级配砂石
C.土方回填应避免在雨天进行
D.锚杆施工时,如遇地下水孔壁坍塌,可采用注浆护壁工艺成孔
E.CFG桩施工,槽底预留的保护土层厚度不小于0.5m
B,C,D,E
A.基槽的开挖平面位置、尺寸、槽底深度
B.槽壁、槽底土质类型、均匀程度
C.观察基坑四周支护情况
D.基槽之中是否有旧建筑物基础、古井、古墓
E.基槽边坡外缘与附近建筑物的距离
A.梁和板宜同时浇筑
B.梁和板应分开浇筑
C.有主次梁的楼板宜顺着次梁方向浇筑,且施工缝宜留在次梁跨中1/3处
D.单向板宜沿着板的长边方向浇筑
E.单向板的施工缝应留在平行于板的长边的任何位置
A.疏散走道和安全出口的顶棚、墙面应采用镜面反光材料
B.地上建筑的水平疏散走道和安全出口的门厅,其顶棚应采用B1级装修材料
C.地下民用建筑的疏散走道和安全出口门厅,其顶棚、墙面和地面均应采用A级装修材料
D.无窗房间内部装修材料的燃烧性能等级除A级外,应在常规要求的基础上提高一级
E.疏散楼梯间和前室的顶棚、墙面和地面均应采用B1级装修材料
事件一:施工单位进场后,根据建设单位提供的原场区内方格控制网坐标进行该建筑物平面控制网测量。

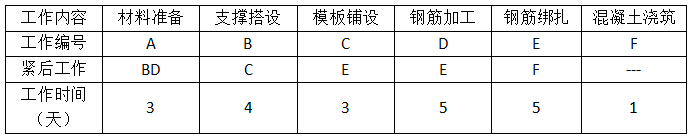

事件二:工程楼板组织分段施工,某一段各工序的逻辑关系见下表:

事件三:砌体工程施工时,监理工程师对工程变更部分新增构造柱的钢筋做法提出疑问。
事件四:工程在设计时就充分考虑“平战结合、综合使用”的原则,平时用作停车库.人员通过电梯或楼梯通道上到地面。工程竣工验收时,相关部门对主体结构、建筑电气、通风空调、装饰装修等分部工程进行了验收。
问题:
1.事件一中,平面控制网的主要测量方法有哪些?
2.根据事件二表中给出的逻辑关系,绘制双代号网络计划图,并计算该网络计划图的工期。
3.事件三中,顺序列出新增构造柱钢筋安装的过程。
4.根据人防工程的特点和事件四中的描述,本工程验收时还应包含哪些分部工程?
施工过程中,发生如下事件:
事件一:砌筑施工时,普通混凝土小砌块先浇水湿透,再采用逐块坐浆的方法底面朝下正砌于墙上,监理工程师巡视认为施工单位做法不妥,下发监理通知单。监理工程师检查小砌块进场复验资料,发现部分小砌块的龄期不足21d,责令停工整改。
事件二:位于地面以下的隔墙砌筑时,考虑到防潮层以下,施工单位在该部位小砌块内全部用M15砂浆灌实。考虑到所有厕所、浴室、卫生间的防水要求,厕浴间墙体底部200mm高的小砌块内空腔也全部用M15砂浆灌实。监理工程师对此做法提出异议。
事件三:监理工程师检查现场试验工作时,发现施工单位砂浆试件留置不符合规范(每组3块,尺寸为100mm×100mm),且未按规范要求的检验批留置相应组数的试件,责令整改。
事件四:结构封顶后,施工单位报请监理工程师组织砌块结构子分部验收。土建主管监理工程师组织施工单位项目管理、质量、技术等相关人员进行验收。建设单位认为验收程序不满足相关规定,拒绝承认此次验收结果。
问题:
1、指出事件一中施工单位做法的不妥之处,并分别给出正确做法,并写出小砌块使用时正确的龄期。
2、指出事件二中施工单位的做法的不妥之处,并分别给出正确做法。
3、指出事件三中施工单位砂浆试件留置的错误之处,并给出正确做法。
4、事件四中,建设单位的说法是否正确?并详细说明验收不满足规定的具体理由。
事件一:2012年5月20日7时30分左右,因通道和楼层自然采光不足,瓦工陈某不慎从9层未设门槛的管道井竖向洞口处坠落至地下一层混凝土底板上,当场死亡。
事件二:每次浇筑混凝土之前,施工单位都认真对隐蔽工程进行了验收和技术复核。
事件三:顶层轻钢龙骨吊顶安装石膏板前,施工单位仅对吊顶内管道设备安装及水管试压,风管的严密性检验申报了隐蔽工程验收,监理工程师提出申报验收有漏项,应补充验收申报项目。
问题:
1.工程结构施工脚手架是否需要编制专项施工方案?说明理由。
2.事件一中,从安全管理方面分析,导致这起事故发生的主要原因是什么?
3.事件二中,施工单位在每次浇筑混凝土之前,除进行隐蔽工程验收和复核之外,还应检查验收哪些工作?
4.事件三中,吊顶隐蔽工程验收还应补充申报哪些验收项目?
施工过程中,发生了下列事件:
事件一:乙施工单位开挖土方时,因雨季下雨导致现场停工3天;在后续施工中,乙施工单位挖断了一处在建设单位提供的地下管线图中未标明的煤气管道,因抢修导致现场停工7天。为此,甲施工总承包单位通过项目监理机构向建设单位提出工期延期10天和费用补偿2万元(合同约定,窝工综合补偿2000元/天)的请求。
事件二:为赶工期,甲施工总承包单位调整了土方开挖方案,并按合约程序进行了调整,总监理工程师在现场发现乙施工单位未按调整后的土方开挖方案施工并造成围护结构变形超限,立即向甲施工总承包单位签发《工程暂停令》,同时报告了建设单位。乙施工单位未执行指令仍继续施工,总监理工程师及时报告了有关主管部门,后因围护结构变形过大引发了基坑局部坍塌事故。
事件三:甲施工总承包单位编制了高大模板工程专项施工方案,经项目经理签字后报总监理工程师审批的同时,就开始搭设高大模板。施工现场安全生产管理人员由项目总工程师兼任。
事件四:甲施工总承包单位为便于管理将施工人员的集体宿舍安排在本工程尚未竣工验收的地下车库内.
问题:
1.指出事件一中挖断煤气管道事故的责任方,说明理由。项目监理机构批准的工程延期和费用补偿分别为多少?
2.简述监理单位对建设工程安全生产的责任。
3.事件三中,甲施工单位的做法有哪些不妥之处,并写出正确做法。
4.事件四中,甲施工单位的做法是否妥当,说明理由。
