2020年二级建造师《水利水电工程管理与实务》真题
A.中→大→小
B.中→小→大
C.大→中→小
D.小→中→大
D
A.20
B.30
C.40
D.50
B
A.箍筋公称直径外边缘
B.受力纵向钢筋公称直径外边缘
C.箍筋中心
D.受力纵向钢筋中心
A
A.1985
B.1995
C.2000
D.2005
A
A.干燥状态
B.气干状态
C.饱和面干状态
D.湿润状态
A
A.土工格栅
B.土工网
C.土工管
D.土工合成材料黏土垫层
B
A.平堵
B.立堵
C.混合堵
D.抬高底槛
C
A.0.2~0.3m
B.0.3~0.4m
C.0.4~0.5m
D.0.5~1.0m
A
A.冷缝
B.横缝
C.纵缝
D.温度缝
A
A.固结灌浆
B.帷幕灌浆
C.接触灌浆
D.回填灌浆
C
A.21~22kN/m³
B.24~25kN/m³
C.27~28kN/m³
D.29~30kN/m³
B
"表示的是()钢筋。A.I级
B.II级
C.III级
D.IV级
B
A.7
B.14
C.21
D.28
D
A.主要建筑物形式变化
B.水库库容变化
C.堤防工程局部基础处理方案变化
D.主要料场场地变化
C
A.5%
B.6%
C.10%
D.15%
A
A.汛期的防洪设施
B.基坑降排水设备
C.木材加工厂的主要设备
D.洞内照明设施
C
A.镇级
B.县级
C.地市级
D.省级
B
A.2m
B.3m
C.4m
D.5m
B
A.1.2m
B.1.5m
C.2.0m
D.2.2m
D
A.施工技术方案报审表
B.联合测量通知单
C.监理通知签收单
D.合同项目开工令
C
A.满足混凝土浇筑要求
B.控制温度裂缝
C.适应地基不均匀沉降
D.及时排出坝内渗水
E.便于安装止水
A,B,C
A.铺盖
B.消力池
C.护坦
D.岸墙
E.海漫
B,C,E
A.由整体到局部
B.先控制、后碎部
C.由建筑物主轴线确定建筑物细部相对位置
D.测设细部的精度比测设主轴线的精度高
E.各细部的测设精度一样
A,B,C,D
A.粗砂
B.特粗砂
C.细砂
D.中砂
E.粉砂
A,C,D
A.炮孔方向宜与最小抵抗线方向重合
B.尽量利用和创造自由面
C.炮孔与岩石层面垂直
D.几排炮孔时,宜按梅花形布置
E.炮孔与节理平行
B,C,D
A.同心校正又称为找平校正
B.水平校正以泵轴座平面为校准面
C.刮磨推力盘底面可以调整泵轴摆度
D.水泵配套电机安装在水泵梁上
E.先进行电动机吊装,再进行传动轴安装
A.PPP项目实施机构应为县级以上水利(水务)部门
B.新建经营性水利工程,实施方式一般采用特许经营合作方式
C.PPP项目实施机构组织起草PPP项目合同草案
D.社会资本方的选择方式包括公开招标、邀请招标和竞争性谈判
E.PPP项目实施机构承担项目法人职责
A.实施项目法人负责制
B.监理单位按照监理规范对建设项目实施中的质量、进度等进行管理
C.工程监理实行总监理工程师负责制
D.代建单位对建设项目施工准备至竣工验收的建设实施过程进行管理
E.支付代建单位的奖励资金一般不超过代建管理费的10%
A.对生产建设活动有禁止性规定
B.对生产建设项目有限制性规定
C.水工程系指水利部门管理建设的工程
D.水工程的保护范围为水工程设施的组成部分
E.流域范围内的区域规划应当服从流域规划
背景资料
某小型排涝枢纽工程,由排涝泵站、自排涵闸和支沟口主河道堤防等建筑物组成。泵站和自排涵闸的设计排涝流量均为9.0m³/s,主河道堤防级别为3级。

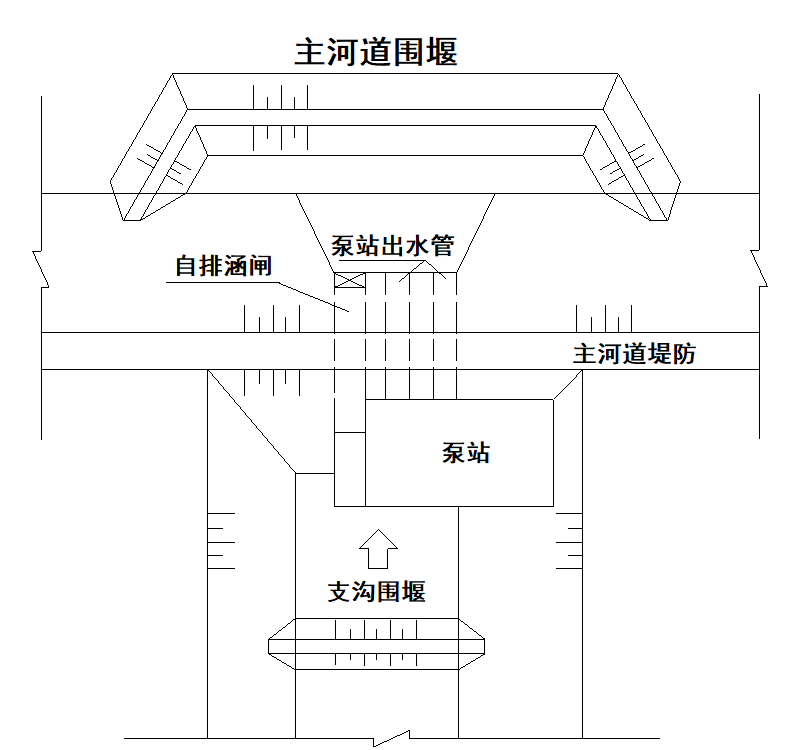

排涝枢纽平面布置示意图见图1。

根据工程施工进度安排,本工程利用10月~次年4月一个非汛期完成施工,次年汛期投入使用。
支沟口主河道堤防采用黏性土填筑,料场复勘时发现料场土料含水量偏大,不满足堤防填筑要求。
问题
1.分别写出自排涵闸、主河道围堰和支沟围堰的建筑物级别。
2.本工程采用的是哪种导流方式?确定围堰顶高程需要考虑哪些要素?
3.列出本工程从围堰填筑至工程完工时段内,施工关键线路上的主要施工项目。
4.写出堤防填筑面作业的主要工序;提出本工程料场土料含水量偏大的主要处理措施。
背景资料
某施工单位承担江北取水口加压泵站工程施工,该泵站设计流量5.0m³/s,站内安装4台卧式双吸离心泵和1台最大起重量为16t的常规桥式起重机,泵站纵剖面如图2所示,泵站墩墙、排架及屋面混凝土模板及脚手架均采用落地式钢管支撑体系。施工场区地面高程为28.00m,施工期地下水位为25.10m.施工单位采用管井法降水,保证基坑地下水位在建基面以下:泵站基坑采用放坡式开挖,开挖边坡1:2.。施工过程中发生如下事件:
事件1:工程施工前,施工单位组织专家论证,对超过一定规模的危险性较大的单项工程专项施工方案进行审查论证,专家组成员包括该项目的项目法人技术负责人、总监理工程师、运行管理单位负责人、设计项目负责人以及其他施工单位技术人员2名和2名高校专业技术人员。会后施工单位根据审查论证报告修改完善专项施工方案,经项目法人技术负责人审核签字后组织实施。
事件2:在进行屋面施工时,泵室四周土方已填至28.00m高程。某天夜间在进行屋面混凝土浇筑施工时,1名工人不慎从脚手架顶部坠地死亡,发生高处坠落事故。

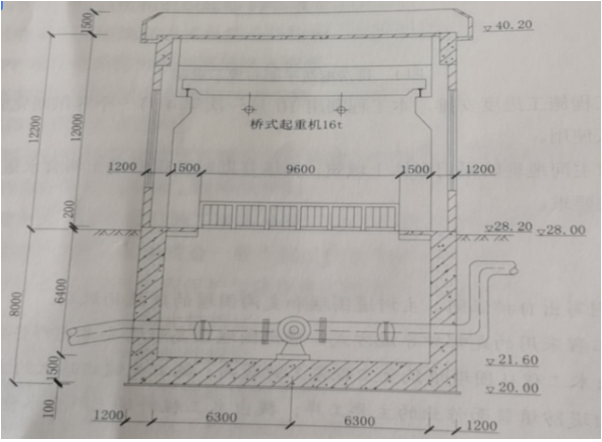

图2泵站纵剖面图(高程以m计,尺寸以mm计)
问题
1.根据《水利水电工程施工安全管理导则》(SL7212015),背景资料中超过一定规模的危险性较大的单项工程包括哪些?
2.根据《水利水电工程施工安全管理导则》(SL721-2015),指出事件1中的不妥之处,简要说明正确做法。
3.什么是高处作业?说明事件2中高处作业的级别和种类。
4.根据《水利部生产安全事故应急预案(试行)》,生产安全事故共分为哪几级?事件2中的生产安全事故属于哪一级?
背景资料
某新建水闸工程,发包人依据《水利水电工程标准施工招标文件》(2009年版)编制施工招标文件。发包人与承包人签订的施工合同约定:合同工期8个月,签约合同价为1280万元。

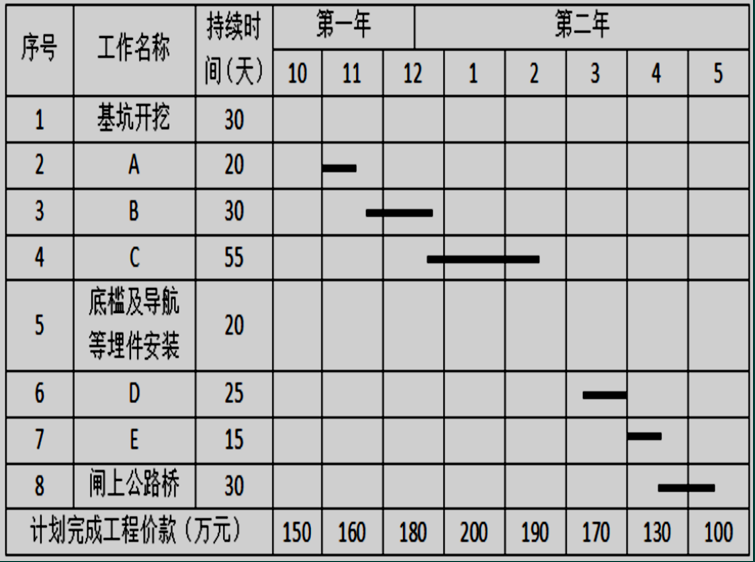

监理人向承包人发出的开工通知中载明的开工时间为第一年10月1日。闸室施工内容包括基坑开挖、闸底板垫层混凝土、闸墩混凝土、闸底板混凝土、闸门安装及调试、门槽二期混凝土、底槛及导轨等埋件安装、闸上公路桥等项工作,承包人编制经监理人批准的闸室施工进度计划见图3(每月按30天计,不考虑工作之间的搭接)。

施工过程中发生如下事件:
事件1:承包人收到发包人提供的测量基准点等相关资料后,开展了施工测量,并施工控制网资料提交监理人审批。

事件2:经监理人确认的截至第一年12月底、第二年3月底累计完成合同工程价款分别为475万元和1060万元。

事件3:水闸工程合同工程完工验收后,承包人向监理人提交了完工付款申请单,并提交了相关证明材料。
问题
1.指出图3中A、B、C、D、E分别代表的工作名称:分别指出基坑开挖和底槛及导轨等埋件安装两项工作的计划开始时间和完成时间。
2.事件1中,除测量基准点外,发包人还应提供哪些基准资料?承包人应在收到发包人提供的基准资料后多少天内向监理人提交施工控制网资料?
3.分别写出事件2中,截至第一年12月底、第二年3月底的施工进度进展情况(用“实际比计划超前或拖后xx万元”表述)。
4.事件3中,承包人向监理人提交的完工付款申请单的主要内容有哪些?
