2016年二级建造师《建筑工程管理与实务》真题
A.24.3
B.25.5
C.26.7
D.27.0
D
A.配筋率
B.箍筋
C.截面形式
D.混凝土强度
B
A.屈服强度
B.抗拉强度
C.伸长率
D.抗压强度
C
A.保水性越好
B.强度越小
C.粘结力越强
D.流动性越大
D
A.全站仪测距
B.经纬仪测距
C.水准仪测距
D.钢尺量距
D
A.勘察单位
B.设计单位
C.建设单位
D.监理单位
C
A.等强度
B.等面积
C.等刚度
D.等数量
B
A.梯段与休息平台板的连接处
B.梯段板跨度端部的1/3范围内
C.梯段板跨度中部的1/3范围内
D.任意部位
B
A.一
B.二
C.三
D.四
C
A.C20
B.C30
C.C40
D.C50
C
A.0.1
B.0.2
C.0.3
D.0.4
B
A.施工时先灌水湿透
B.生产时的底面朝下正砌
C.生产时的底面朝上反砌
D.出厂龄期14d即可砌筑
C
A.主龙骨
B.次龙骨
C.面板
D.附加吊杆
D
A.立杆
B.水平杆
C.竖向剪刀撑
D.水平剪刀撑
A
A.钢构焊接
B.登高焊接
C.设备管道焊接
D.办公区大门焊接
D
A.预防为主、防消结合、专项治理
B.预防为主、防消结合、综合治理
C.安全第一、预防为主、专项治理
D.安全第一、防消结合、综合治理
B
A.50
B.75
C.100
D.150
C
A.建设单位
B.设计单位
C.监理单位
D.政府主管部门
A
A.一
B.二
C.三
D.四
C
A.建筑节能工程是单位工程的一个分部工程
B.建筑节能工程是单位工程的一个分项工程
C.一般工程可不进行围护结构节能构造实体检验
D.节能验收资料不需单独组卷
A
A.在楼面加铺大理石面层
B.封闭阳台
C.室内加装花岗岩罗马柱
D.悬挂大型吊灯
E.局部设置假山盆景
C,D,E
A.设计单位负责人
B.总监理工程师
C.施工单位负责人
D.建设单位项目负责人
E.勘察单位负责人
B,D
A.提高混凝土强度
B.降低水胶比
C.降低混凝土入模温度
D.提高水泥用量
E.采用二次抹压工艺
B,C,E
A.水
B.水泥
C.石子
D.砂子
E.粉煤灰
A,C,D
A.平行屋脊的搭接缝顺流水方向搭接
B.上下层卷材接缝对齐
C.留设于天沟侧面
D.留设于天沟底部
E.搭接缝口用密封材料封严
A,C,E
A.自来水
B.水泥砂浆
C.原水胶比的水泥浆
D.同品牌的减水剂
E.同品牌的缓凝剂
A.开挖深度8m的基坑土方开挖工程
B.搭设高度3m的满堂支撑脚手架工程
C.采用滑模的模板工程
D.高度40m的落地式钢管脚手架工程
E.采用爆破拆除的工程
在施工过程中,发生了下列事件:
事件一:施工单位进场后,针对群体工程进度计划的不同编制对象,施工单位分别编制了各种施工进度计划,上报监理机构审批后作为参建各方进度控制的依据。
事件二:施工单位针对两层通高试验室区域单独编制了模板及支架专项施工方案,方案中针对模板整体设计有模板和支架选型、构造设计、荷载及其效应计算,并绘制有施工节点详图。监理工程师审查后要求补充该模板整体设计必要的验算内容。
事件三:在科研中心工程的后浇带施工方案中,明确指出:(1)梁、板的模板与支架整体一次性搭设完毕;(2)在楼板浇筑混凝土前,后浇带两侧用快易收口网进行分隔、上部用木板遮盖防止落人物料;(3)两侧混凝土结构强度达到拆模条件后,拆除所有底模及支架,后浇带位置处重新搭设支架及模板,两侧进行回顶,待主体结构封顶后浇筑后浇带混凝土。监理工程师认为方案中上述做法存在不妥,责令改正后重新报审。针对后浇带混凝土填充作业,监理工程师要求施工单位提前将施工技术要点以书面形式对作业人员进行交底。

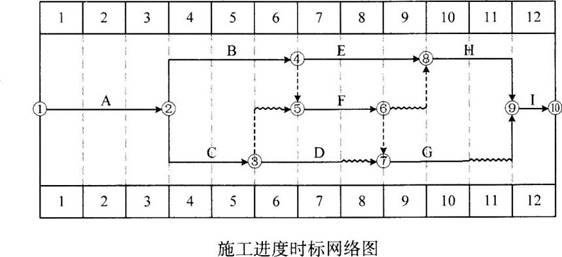

事件四:主体结构验收后,施工单位对后续工作进度以时标网络图形式做出安排,如下图所示(时间单位:周):

在第6周末时,建设单位要求提前一周完工。经测算工作D、E、F、G、H均可压缩一周(工作I不可压缩),所需增加的成本分别为8万元、10万元、4万元、12万元、13万元。施工单位压缩工序时间,实现提前一周完工。
问题:
1.事件一中,按照编制对象不同,本工程应编制哪些施工进度计划?
2.事件二中,按照监理工程师要求,针对模板及支架施工方案中模板整体设计,施工单位应补充哪些必要验算内容?
3.事件三中,后浇带施工方案中有哪些不妥之处?后浇带混凝土填充作业的施工技术要点主要有哪些?
4.事件四中,施工单位压缩网络计划时,只能以周为单位进行压缩,其最合理的方式应压缩哪项工作?需增加成本多少万元?
在施工过程中,发生了下列事件:
事件一:根据施工组织设计的安排,施工高峰期现场同时使用机械设备达到8台,项目土建施工员仅编制了安全用电和电气防火措施报送给项目监理工程师。监理工程师认为存在多处不妥,要求整改。
事件二:施工过程中,项目部要求安全员对现场固定式塔吊的安全装置进行全面检查,但安全员仅对塔吊的力矩限制器、爬梯护圈、小车断绳保护装置、小车断轴保护装置进行了安全检查。
事件三:公司例行安全检查中,发现施工区域主出入通道口处多种类型的安全警示牌布置混乱,要求项目部按规定要求从左到右正确排列。
事件四:监理工程师现场巡视时,发现五层楼层通道口和楼层临边堆放有大量刚拆下的小型钢模板,堆放高度达到1.5m,要求项目部立即整改并加强现场施工管理。
事件五:公司按照《建筑施工安全检查标准》JGJ59-2011对现场进行检查评分,汇总表总得分为85分,但施工机具分项检查评分表得零分。
问题:
1.事件一中,存在哪些不妥之处?并分别说明理由。
2.事件二中,项目安全员还应对塔吊的哪些安全装置进行检查(至少列出四项)?
3.事件三中,安全警示牌通常都有哪些类型?各种类型的安全警示牌按一排布置时,从左到右的正确排列顺序是什么?
4.事件四中,按照《建筑施工高处作业安全技术规范》JGJ801991,对楼层通道口和楼层临边堆放拆除的小型钢模板的规定有哪些?
5.事件五中,按照《建筑施工安全检查标准》JGJ59—2011,确定该次安全检查评定等级,并说明理由。
在施工过程中,发生了下列事件:
事件一:在基础底板混凝土浇筑前,监理工程师督查施工单位的技术管理工作,要求施工单位按规定检查混凝土运输单,并做好混凝土扩展度测定等工作;全部工作完成并确认无误后,方可浇筑混凝土。
事件二:主体结构施工过程中,施工单位对进场的钢筋按国家现行有关标准抽样检验了抗拉强度、屈服强度。结构施工至四层时,施工单位进场一批72tΦ18螺纹钢筋,在此前因同厂家、同牌号的该规格钢筋已连续三次进场检验均一次检验合格,施工单位对此批钢筋仅抽取一组试件送检,监理工程师认为取样组数不足。
事件三:建筑节能分部工程验收时,由施工单位项目经理主持、施工单位质量负责人以及相关专业的质量检查员参加。总监理工程师认为该验收主持及参加人员均不满足规定,要求重新组织验收。
事件四:该工程交付使用7d后,建设单位委托有资质的检验单位进行室内环境污染检测。在对室内环境的甲醛、苯、氨、TVOC浓度进行检测时,检测人员将房间对外门窗关闭30min后进行检测。在对室内环境的氡浓度进行检测时,检测人员将房间对外门窗关闭12h后进行检测。
问题:
1.事件一中,除已列出的工作内容外,施工单位针对混凝土运输单还要做哪些技术管理与测定工作?
2.事件二中,施工单位还应增加哪些钢筋原材检测项目?通常情况下钢筋原材检验批量最大不宜超过多少吨?监理工程师的意见是否正确?并说明理由。
3.事件三中,节能分部工程验收应由谁主持?还应有哪些人员参加?
4.事件四中,有哪些不妥之处?并分别说明正确做法。
在合同履行过程中,发生了下列事件:
事件一:A施工总承包单位中标后,按照“设计、采购、施工”的总承包方式开展相关工作。
事件二:A施工总承包单位在项目管理过程中,与F劳务公司进行了主体结构劳务分包洽谈,约定将模板和脚手架费用计入承包总价,并签订了劳务分包合同;经建设单位同意,A施工总承包单位将玻璃幕墙工程分包给B专业分包单位施工;A施工总承包单位自行将通风空调工程分包给C专业分包单位施工,C专业分包单位按照分包工程合同总价收取8%的管理费后分包给D专业分包单位。
事件三:A施工总承包单位对工程中标造价进行分析,费用情况如下:分部分项工程费4800万元,措施项目费576万元,暂列金额222万元,风险费260万元,规费64万元,税金218万元。
事件四:A施工总承包单位按照风险管理要求,重点对某风险点的施工方案、工程机械等方面制定了专项策划,明确了分工、责任人及应对措施等管控流程。
问题:
1.事件一中,A施工总承包单位应对工程的哪些管理目标全面负责?除交钥匙方式外,工程总承包方式还有哪些?
2.事件二中,哪些分包行为属于违法分包?并分别说明理由。
3.事件三中,A施工总承包单位的中标造价是多少万元?措施项目费通常包括哪些费用?
4.事件四中,A施工总承包单位进行的风险管理属于施工风险的哪个类型?施工风险管理过程包括哪些方面?
