2019年二级建造师《水利水电工程管理与实务》真题
A.
B.
C.
D.
B
A.坝基础位置
B.坝上游侧
C.坝中心线位置
D.坝下游侧
B
A.静定结构
B.瞬变结构
C.可变结构
D.超静定结构
D
A.二
B.三
C.四
D.五
D
A.20
B.30
C.50
D.100
C
A.
B.
C.
D.
B
A.孔隙率
B.密实度
C.填充度
D.空隙率
B
A.堵塞漏洞进口
B.堵塞漏洞出口
C.堵塞漏洞进出口
D.设置排渗井
A
A.2
B.3
C.4
D.5
A
A.提出专题分析报告
B.重新编制初步设计
C.调整可行性研究投资估
D.重新编制可行性研究报告
A
A.三年
B.四年
C.五年
D.十年
C
A.真实性
B.合法性
C.效益性
D.时效性
D
A.1
B.1.1
C.1.15
D.1.2
B
A.基本直接费
B.间接费
C.企业利润
D.税金
A
A.20%
B.30%
C.40%
D.50%
C
A.15
B.28
C.30
D.42
D
A.项目法人
B.监理单位
C.设计单位
D.质量监督机构
B
A.保证水位
B.最高洪水位
C.设计水位
D.校核水位
A
A.大型
B.中型
C.小(1)型
D.小(2)型
B
A.
B.
C.
D.
D
A.洞室爆破
B.梯段爆破
C.预留保护层人工撬挖
D.药壶爆破
E.深孔爆破
A,D
A.经济性
B.适用性
C.安全性
D.外观性
E.维护性
B,C
A.回测法
B.双测法
C.全圆测回法
D.回转法
E.方格网法
A,C
A.HPB表示为带肋钢筋
B.HRB335中的数字表示极限强度
C.HRB500适宜用做预应力钢筋
D.I型冷轧扭钢筋的截面形状为矩形
E.CRB为冷轧带肋钢筋
C,D,E
A.铺料
B.排水
C.整平
D.压实
E.加水
A,C,D
A.项目可行性研究报告已经批准
B.环境影响评价文件已批准
C.年度投资计划已下达
D.初步设计报告已批复
E.建设资金已落实
A.主要基础资料齐全可靠
B.导流方案应满足下游供水的要求
C.导流建筑物规模恰当
D.对外交通方案符合实际
E.施工布置应满足爆破对安全距离的要求
某水库工程由混凝土面板堆石坝,溢洪道和输水隧洞等等主要建筑物组成。水库总库容0.9亿m³。

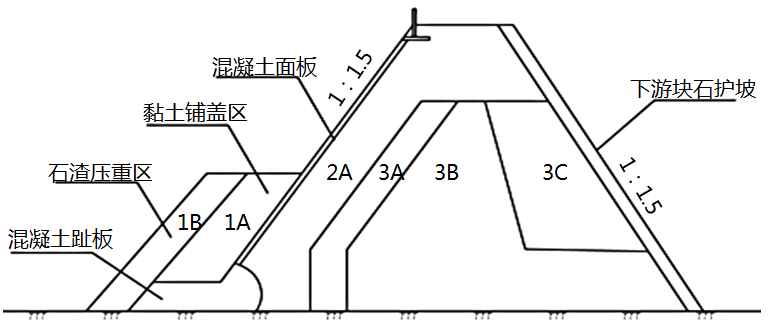

混凝土面板堆石坝最大坝高68m,大坝上下游坡度比1:1.5,大坝材料分区包括:石渣压重(1B)区,黏土覆盖(1A)区,混凝土趾板。混凝土面板及下游块石护坡等。混凝土面板堆石坝材料分区示意图见图1。

混凝土面板堆石坝材料分区示意图
混凝土面板堆石坝材料分区示意图
施工过程中发生如下事件:
事件1:施工单位在坝体填筑前,按照设计要求对堆石料进行了现场碾压试验。通过实验确定了振动碾的激振力。振幅、频率、行车速度和填料加水等碾压参数。
事件2:施工单位在面板混凝土施工后,提供了面板混凝土配合比,见表1。
表1面板混凝土配合比:

事件3:混凝土面板分部工程共有48个单元工程。单元工程质量评定全部合格,其中28个单元工程质量优良,主要单元工程,重要隐蔽单元工程(关键施工单元工程)质量优良,且未发生质量事故;中间产品质量全部合格,其中混凝土试样质量达到优良,原材料质量合格,故该分部工程评定为优良。
事件4:根据施工进度安排和度汛要求,第一年汛后坝体施工由导流洞导流,土石围堰挡水,围堰高度14.8m;第二年汛前坝体施工高程超过上游围堰顶高程,汛期大坝临时挡洪度汛,相应大坝可拦洪库容为0.3×108m3。
问题:
1、指出图中2A、3A、3B、3C所代表的坝体材料分区名称?
2、除背景资料所述内容外,事件1中的碾压参数还应包括哪些?
3、计算事件2混凝土施工配合比表中的水胶比(A)、砂率(B)的值。(用百分比表示、保留小数点后两位)
4、事件3中趾板分项工程的质量评定是否正确?简要说明理由。
5、指出该水库工程的工程等别,工程规模及混凝土面板堆石坝建筑物的级别。指出事件4土石堰的洪水标准和面板堆石坝施工期临时度汛的洪水标准
。
某水利水电工程项目采取公开招标方式招标,招标人依据《水利水电工程标准施工招标文件》(2009年版)编制招标文件。招标文件明确:承包人应具有相应资质和业绩要求、具有AA以上的信用等级;投标有效期为60天;投标保证金为50万元整。
事件1:A投标人在规定的时间内,就招标文件设定信用等级作为资格审查条件,向招标人提出书面异议。
事件2:该项目因故需要暂停评标,招标人以书面形式通知所有投标人延长投标有效期至90天。B投标人同意延长投标有效期,但同时要求局部修改其投标文件,否则拒绝延长。
事件3:C投标人提交全部投标文件后发现报价有重大失误,在投标截止时间前,向招标人递交了书面文件,要求撤回投标文件,放弃本次投标。
事件4:投标人D中标并与发包人签订施工总承包合同根据合同约定,总承包人D把土方工程分包给具有相应资质的分包人E,并与之签订分包合同,且口头通知发包人。分包人E按照规定设立项目管理机构,其中,项目负责人、质量管理人员等均为本单位人员。
事件5:监理工程师检查时发现局部土方填筑压实度不满足设计要求,立即向分包人E下达了书面整改通知。分包人E整改后向监理机构提交了回复单。
问题
1.针对事件1,招标人应当如何处理?
2.针对事件2,B投标人提出修改其投标文件的要求是否要当?说明理由。招标人应如何处理该事件?
3.事件3中,招标人应如何处理C投标人撤回投标文件的要求?
4.指出开改正事件4中不妥之处,分包人E设立的项目管理机构中,还有哪些人员必须是本单位人员?
5.指出并改正事件5中不妥之处。
某施工单位承担新庄穿堤涵洞拆除重建工程施工,该涵洞建筑物级别为2级,工程建设内容包括:拆除老涵洞、重建新涵洞等。老涵洞采用凿除法拆除;基坑采用挖明沟和集水井方式进行排水。施工平面布置示意图如图3所示。

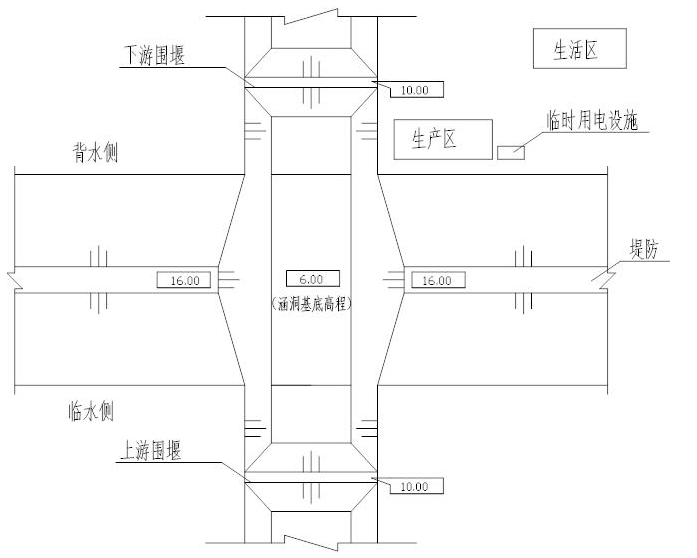

图3施工平面布置示意图
为加强施工管理,规范施工项目负责人执业行为,根据《水利水电工程注册建造师施工管理签章文件目录》,施工单位梳理出需由该施工项目负责人(注册建造师)签署的施工管理文件清单,其中,质量管理类文件包括施工技术方案报审表等。
根据《水利水电工程施工安全管理导则》(SL721-2015),施工单位在施工前,针对本工程提出了需编制专项施工方案的单项工程清单。专项施工方案以施工技术方案报审表形式报送,专项施工方案包括工程概况等内容。对于需组织专家进行审查论证的专项施工方案,再根据专家审查论证报告修改完善并履行相应审核签字手续后组织实施。
1.根据《水利水电工程注册建造师施工管理签章文件目录》除施工技术方案报审表外,需由项目负责人(注册建造师)签署的质量管理类文件,还应包括哪些?
2.根据《水利水电工程施工安全管导则》(SL721-2015),结合背景资料,本工程中需编制专项施工方案的单项工程有哪些?其中需组织专家进行审查论证的有哪些?说明需组织专家审查论证的理由。
3.根据《水利水电工程施工安全管理导则》(SL721-2015),除工程概况外,专项施工方案中还应包括哪些方面的内容?根据专家审查论证报告修改完善后的专项施工方案,在实施前履行哪些审核签字手续?
发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了河道整治工程施工合同,合同约定:
(1)签约合同价为860万元,合同工期为11个月,2016年12月1日开工;
(2)质量保证金为签约合同价的3%,质量保证金在合同程完工验收和缺陷责任期满后分两次退还,每次退还50%;
(3)缺陷责任期为一年;
(4)逾期完工违约金为签约合同价的3.5‰/天。施工过程中发生如下事件:
事件1:发包人根据合同约定按时向承包人提供了施工场地范围图和施工场有关资料。
事件2:项目经理因故要短期离开施工现场,事前履行了相关手续,在项目经理离开期间,施工项目部向监理人提交了单元工程质量报验单,该报验单仅盖有施项目部印章。
事件3:2017年11月20日签发的合同工程完工证书中注明合同工程完工验收间(实际完工日期)为2017年11月8日。
事件4:在缺陷责任期内,为修补工程缺陷,经发包人同意,承包人动用了质量保证金6万元整,监理人确认在缺陷责任期满后项目达到质量标准,缺陷责任期按时终止。
问题:
1.事件1中发包人提供的施工场地范围图应明确哪些主要内容?施工场地有关资料包括哪些?
2.针对事件2,说明项目经理离开现场前要履行什么手续?施工项目部报送单元工程质量报验单还应履行何种签章手续?
3.针对事件3,计算逾期完工违约金(单位:万元,保留小数点后两位)。
4.针对事件3和事件4,提出质量保证金退还的时间并计算金额(单位:万元,保留小数点后两位)。
