2016年二级建造师《水利水电工程管理与实务》真题
A.5×105m³
B.5×106m³
C.5×107m³
D.5×108m³
C
A.高碳钢
B.微碳钢
C.中碳钢
D.低碳钢
C
A.永久性水准点.临时性水准点均应设在施工范围内
B.永久性水准点.临时性水准点均应设在施工范围外
C.永久性水准点设在施工范围外,临时性水准点均应设在施工范围内
D.永久性水准点设在施工范围内,临时性水准点均应设在施工范围外
C
A.20~40
B.100~120
C.50~90
D.130~150
C
A.立堵法
B.戗堤法
C.塞堵法
D.盖堵法
B
A.进占卸料、进占铺平法
B.后退法
C.进占法
D.进占卸料、后退铺平法
B
A.帷幕灌浆法
B.排水法
C.挤实法
D.预浸法
A
A.50%
B.20%
C.30%
D.40%
A
A.涂抹环氧砂浆
B.外粘钢板
C.钻孔灌浆
D.粘贴纤维复合材料
C
A.三年
B.三个月
C.六个月
D.一年
D
A.工程开工报告
B.工程初步设计
C.可行性研究报告
D.竣工验收申请
B
A.3.5%
B.2%
C.2.5%
D.3%
D
A.5年
B.1年
C.2年
D.3年
D
A.直接责任
B.领导责任
C.技术责任
D.直接领导责任
D
A.初步设计至后评价
B.施工准备至竣工验收
C.初步设计至竣工验收
D.施工准备至后评价
B
A.平行检测
B.交叉检测
C.第三方检测
D.强制性检测
A

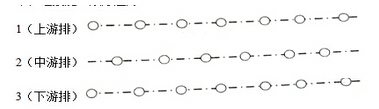

A.1→2→3
B.1→3→2
C.3→2→1
D.3→1→2
D
A.铸钢卷筒应经过时效处理
B.铸铁卷筒应经过时效处理
C.焊接卷筒应经过时效处理
D.卷筒有裂纹时,应报废
A
A.准备阶段
B.验收调查阶段
C.现场验收阶段
D.技术评价阶段
D
A.大(1)
B.大(2)
C.中
D.小
C
A.设计扬程
B.装机流量
C.投资规模
D.装机功率
E.灌溉面积
B,D
A.动水压力
B.波浪压力
C.浮托力
D.泥沙压力
E.渗透压力
C,E
A.水面观察
B.潜水探漏
C.钎探
D.钻探
E.投放颜料观察水色
A,B,E
A.碾压机具重量
B.相对密度
C.铺土厚度
D.碾压遍数
E.含水量
A,C,D,E
A.岩土工程
B.混凝土工程
C.金属结构
D.机械电气
E.测量
A,B,C,D
A.投标文件格式
B.投标报价
C.项目管理机构
D.投标人综合实力
E.施工组织设计
A.单位工程验收
B.蓄水验收
C.分部工程验收
D.合同工程完工验收
E.分项工程验收
A.水工大坝工程
B.堤防工程
C.水工金属结构制作与安装工程
D.河湖整治工程
E.水利水电机电安装工程
背景资料
某新建泵站采用堤后式布置,主要工程内容包括:泵房、进水闸、防洪闸、压力水箱和穿堤涵洞。工程所在地的主汛期为6月-9月。合同双方依据《水利水电工程标准施工招标文件》(2009年版)签订了施工合同。合同部分内容如下:(1)合同工期18个月,工程计划2012年11月1日开工,2014年4月30日完工;(2)签约合同价为810万元;(3)工程质量保证金为签约合同价的5%。
施工中发生如下事件:

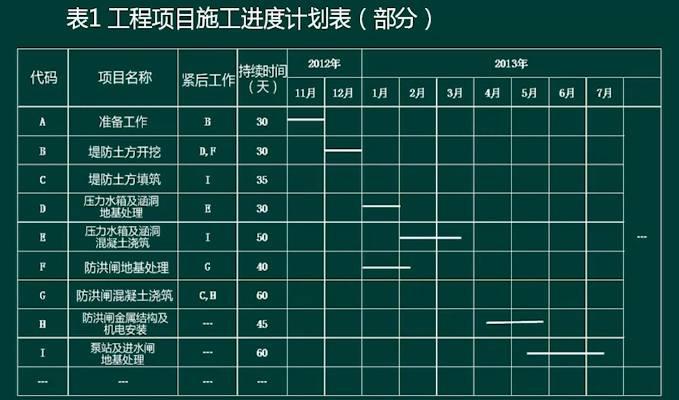

事件1:根据施工方案及安全度讯要求,承包人编制了进度计划,并获得监理人批准。其部分进度计划见表1(不考虑前后工作的搭接,每月按30天计)。
表1工程项目施工进度计划表(部分)

事件2:为加强项目部管理,承包人提出更换项目经理并按合同约定的要求履行了相关手续。承包人于2013年2月25日更换了项目经理。
事件3:由发包人组织采购的水泵机组运抵现场,承包人直接与供货方办理了交货验收手续,并将随同的备品条件、专用工器具与资料清点后封存,在泵站安装时,承包人自行启用一封存的专用工器具。
事件4:合同工程完工证书颁发时间为2014年7月10日。承包人在收到合同工程完工证书后,向监理人提交了包括变更及索赔金额、工程预付款扣回等内容的完工付款申请单。
问题:
1.根据事件1,指出“堤防土方填筑”、“防洪闸混凝土浇筑”的施工时段,分析判断该计划是否满足安全度汛要求。
2.事件2中,承包人更换项目经理应办理哪些手续?
3.指出事件3中承包人做法的不妥之处,并改正。
4.根据事件4,指出发包人向承包人第一次退还质量保证金的最迟时间和金额。
5.事件4中,承包人向监理人提交的完工付款申请单还应包括哪些主要内容。
某分洪闸位于河道堤防上,该闸最大分洪流量为300m3/s,河道堤防级别为2级。该闸在施工过程中发生如下事件:
事件1:闸室底板及墩墙设计采用C25W4F100混凝土。施工单位在混凝土拌合过程中掺入高效减水剂,并按照混凝土试验有关标准制作了混凝土试块,对混凝土各项指标进行试验。
事件2:为有效控制风险,依据《大中型水电工程建设风险管理规范》(GBT50927-2013),施工单范围对施工过程中可能存在的主要风险进行了分析,把风险分为四大类:第一类为损失大、概率大的风险,第二类为损失小、概率大的风险,第三类为损失大、概率小的风险,第四类为损失小、概率小的风险,针对各类风险提出了风险规避等处置方法。
事件3:在启闭机工作桥夜间施工过程中,2名施工人员不慎从作业高度为12.0m的高处坠落。事故造成了1人死亡,1人重伤。
问题:
1.根据背景资料,说明分洪闸闸室等主要建筑物的级别,本工程项目经理应由几级注册建造师担任?C25W4F100中,“C、“W、“F分别代表什么含义?F100中的100又代表什么?
2.根据事件1,在混凝土拌合料中掺入高效减水剂后,如保持混凝土流动性及水泥用量不变,混凝土拌合用水量、水胶比和强度将发生什么变化?
3.按事件2的风险分类,事件3中发生的事故应属于风险类型中的哪一类。对于此类风险,事前宜采用何种处置方法进行控制?
4.根据《水利工程建设重大质量与安全事故应急预案》,说明水利工程建设质量与安全事故共分为哪几级?事件3中的事故等级属于哪一级?根据2名工人的作业高度和施工环境说明其高处作业的级别和种类。
背景资料
某中型水闸工程施工招标文件按《水利水电工程标准施工招标文件》(2009年版)编制。已标价工程量清单自分类分项工程量清单、措施项目清单、其他项目清单、零星工作项目清单组成。其中闸底板C20混凝土是工程量清单的一个子目,其单价(单位:100m³)根据《水利建筑工程预算定额》(2002年版)编制,并考虑了配料、拌制、运输、浇筑等过程中的损耗和附加费用。
事件1:A单位在投标截止时间提前交了投标文件。评标过程中,A单位发现工程量清单有算术性错误,遂以投标文件澄清方式提出修改,招标代理机构认为不妥。
事件2:招标人收到评标报告后对评标结果进行公示,A单位对评标结果提出异议。
事件3:经过评标,B单位中标。工程实施过程中,B单位认为闸底板C20混凝土强度偏低,建议将C20变更为C25。经协商后,监理人将闸底板混凝土由C20变更为C25。B单位按照变更估计原则,以现行材料价格为基础提交了新单价,监理人认为应按投标文件所附材料预算价格为计算基础提交新单价。
本工程在实施过程中,涉及工程变更的双方往来函件包括(不限于):
①变更意向书,
②书面变更建议,
③变更指示,
④变更报价书,
⑤撤销变更意向书,
⑥难以实施变更的原因和依据,
⑦变更实施方案等。
问题:
1、指出事件1中,A单位做法有何不妥?说明理由。
2、事件2中,A单位对评标结果有异议时,应在什么时间提出?招标人收到异议后,应如何处理?
3、分别说明闸底板混凝土的单价分析中,配料、拌制、运输、浇筑等过程的损耗和附加费用应包含在哪些用量或单价中?
4、指出事件3中B单位提交的闸底板C25混凝土单价计算基础是否合理?说明理由。该变更涉及费用应计列在背景资料所述的哪个清单中,相应费用项目名称是什么?
5、背景资料涉及变更的双方往来函件中,属于承包人发出的文件有哪些?
背景资料
临南段河道疏浚工程,疏浚河道总长约5km,涉及河道底宽150m,边坡1:4,底高程7.90~8.07m。该河道疏浚工程划分为一个单位工程,包含7个分部工程(河道疏浚水下方为5个分部工程,排泥场围堰和退水口各1个分部工程)。其中排泥场围堰按3级提防标准进行设计和施工。该工程于2012年10月1日开工,2013年12月底完工。工程施工过程中发生以下事件:
事件1:工程具备开工条件后,项目法人向主管部门提交本工程开工申请报告。

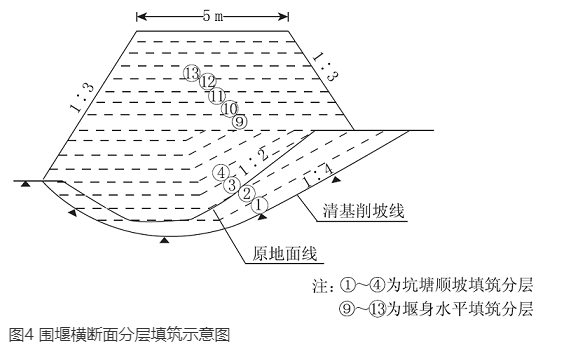

事件2:排泥场围堰某部位围堰存在坑塘,施工单位进行了排水、清基、削坡后,再分层填筑施工,如图4所示。

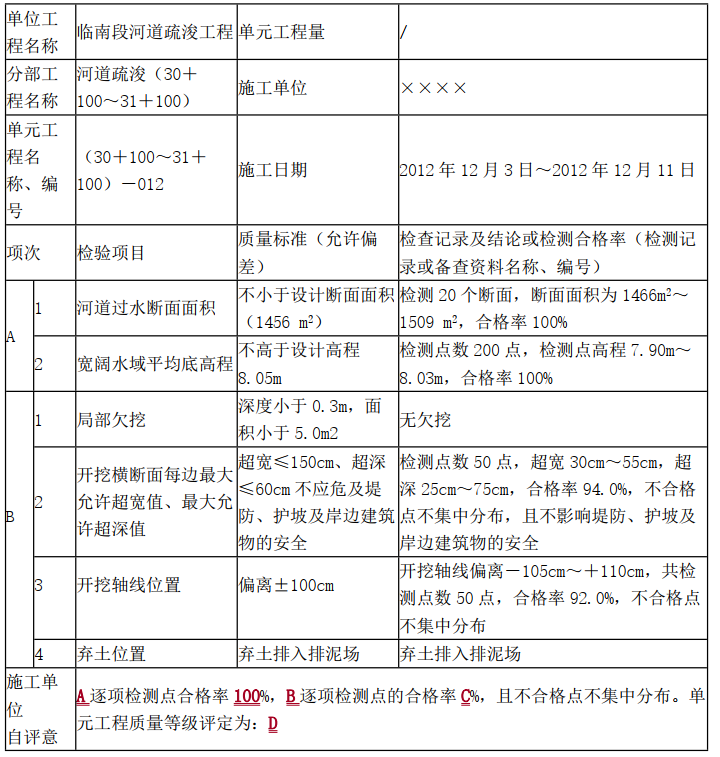

事件3:河道疏浚工程施工中,施工单位对某单元工程进行了质量评定,如表4所示。
事件4:排泥场围堰分部工程施工完成后,其质量经施工单位自评、监理单位复核后,施工单位报本工程质量监督机构进行了备案。
事件5:本工程建设项目于2013年12月底按期完工。2015年5月,竣工验收主持单位对本工程进行了竣工验收。竣工验收前,质量监督机构按规定提交了工程质量监督报告,该报告确定本工程项目质量等级为优良。



问题:
1、根据《水利部关于废止和修改部分规章的决定》(水利部令2014年第46号),指出事件1中不妥之处;说明主体工程开工的报告程序和时间要求。
2、根据《堤防工程施工规范》(SL260-2014),指出并改正事件2中图4中坑塘部位在清基、削坡、分层填筑方面的不妥之处。
3、根据《水利水电工程单元施工质量验收评定标准-堤防工程》(SL634-2012),指出事件3表4中A、B、C、D所代表的名称或数据。
4、根据《水利水电工程施工质量检验与评定规程》(SL176-2007)指出事件4中的不妥之处。
5、根据《水利水电建设工程验收规程》(SL122-208),事件5中竣工验收时间是否符合规定?说明理由。根据《水利水电工程施工质量检验与评定规程》(SL176-2007),住处并改正事件5中质量监督机构工作的不妥之处。
