2020年12月二级建造师《机电工程管理与实务》真题
A.按部位或工程量
B.按工序或部位
C.按施工段或膨胀缝
D.按设备台(套)或机组
B
A.是施工单位进行质量控制结果的反映
B.是竣工验收确认工程质量的主要方法
C.是竣工验收确认工程质量的主要手段
D.是施工单位对工程质量评定后的确认
D
A.设备厂家
B.建设单位
C.施工单位
D.监理单位
C
A.激光准直仪(铅直)
B.激光经纬仪
C.激光指向仪
D.激光准直仪
A
A.集热塔
B.发电岛设备
C.汽水分离再热器
D.承压蒸汽锅炉
D
A.安全钳
B.缓冲器
C.召唤器
D.限速器
C
A.检测器具
B.资格审查
C.设计变更
D.试车及运行
C
A.聚乙烯
B.聚氯乙烯
C.聚酰胺
D.聚丙烯
C
A.安装在进料口的上方
B.传感器宜垂直于物料表面
C.在信号波束角内不应有遮挡物
D.物料的最高物位不应进入仪表的盲区
A
A.PE线上装设开关和熔断器
B.配电箱内PE线与N线可共用汇流排
C.总配电箱不重复接地
D.设备外壳必须与PE线连接
D
A.建立目标控制体系
B.建立施工进度协调会议
C.满足资金供给
D.明确进度控制人员
C
A.最高级别优先权
B.音量自动调节
C.声场不均匀度
D.实时语音响应时间
C
A.提前竣工增加费用
B.冬雨期施工增加费
C.行车(行人)干扰增加费
D.优质工程增加费
D
A.图标栏上方空白处
B.图纸修改处
C.图纸左下角空白处
D.设计图标处
A
A.垂直管道法兰的下方
B.焊缝的两侧
C.伸缩节两侧各20mm
D.管道与孔洞之间
A
A.周期检定
B.一次检定
C.仲裁检定
D.使用检定
A
A.拒绝参与调试
B.有偿提供安全指导
C.对电梯的安全性能负责
D.不必负责电梯的校验
C
A.事故的初步原因
B.事故调查
C.事故的简要经过
D.工程各参建单位
B
A.消防水泵控制装置
B.消防气压给水装置
C.消防水炮
D.消防水箱
C
A.管道工厂化预制
B.管道现场除锈
C.管道清洗用水回收处理再利用
D.利用免焊接接头或机械压接方式
A
A.多台顶升应动作同步
B.可作为横向支撑工具
C.应设置保险垫块
D.至警示线时应停止顶升
E.可不采取防滑措施
A,C,D
A.目视检测
B.无损检测
C.光谱分析
D.强度试验
E.金相检验
A,B
A.测量伸长法
B.液压拉伸法
C.顶伸伸长法
D.拉伸伸长法
E.加热伸长法
A,B,E
A.在高压试验设备周围应装设遮栏并悬挂警示牌
B.10kV高压试验,不设防护栏时的最小安全离为0.7m
C.高压试验结束后,应对直流试验设备及大电容的被测试设备多次放电
D.断路器的交流耐压试验应在分、合闸状态下分别进行
E.成套设备进行耐压试验时,宜对成套设备一起进行
A,B,C,D
A.基础的标高
B.汽缸纵横中心线
C.设备安装标高
D.设备精找正找平
E.联轴器对中
B,C,D,E
A.焊接试件由出具焊接方案的工程师亲自焊接
B.应制作立焊、横焊、平焊加仰焊位置的焊接试件各一块
C.焊接试件应在球罐焊接相同的条件下焊接
D.从焊接试件上截取试样,可避开缺陷部位
E.焊接试件的焊缝外观检查不合格,允许进行返修
A.与管道连接的设备已初步找正
B.合金钢管道的材质复查合格
C.管道脱脂、内衬防腐、衬里合格
D.管道组成件和支撑件已检验合格
E.有关的土建工程验收合格且已办理交接手续.
某公司承接某电厂的“超低排放”改造项目,工程内容:脱硫系统改造、新增烟气换热系统及湿式电除尘系统安装。开工前,项目部编制了项目质量计划。质量计划中“现场质量检查”部分的内容包括:开工条件检查、停复工检查和分项分部工程检查。项目技术负责人审查后,认为质量计划中的“现场质量检查”内容不完整,需补充完善。湿式电除尘器设备框架设计为四层钢架,采用高强螺栓连接。在钢架基础复查和构件验收合格,相关资料已准备,向监理工程师申请开工时,被要求补齐高强螺栓连接磨擦面的相关试验报告。钢架施工时为了施测方便,第二层钢柱定位以第一层钢柱柱项中心为基准。二层钢架安装完成后,检查发现钢架的安装误差超标,分析原因是由于累积误差过大所致。烟气换热系统补给水管道设计为1.6MPa、DN150的不锈钢管道。项目部编制了补给水管道水压试验方案:使用“除盐水”作为试验介质;试压时需缓慢升压到试验压力1.84MPa后,稳压10min,再将试验压力降至设计压力,稳压30min无压降、无渗漏,水压试验为合格。水压试验前,施工人员在拆除弹簧支架的定位销时,被监理工程师制止。浆液循环泵安装完成,为了便于试运后联轴器的检查,泵体找正时,拆掉的联轴器防护罩暂不进行安装。在准备试运行时,被现场巡视的监理工程师制止,认为试运行环境不符合安全要求。
问题:
1.质量计划中“现场质量检查”还需要补充哪些内容?
2.需要补齐高强螺栓连接摩擦面的哪种试验报告?如何避免钢架定位的累积误差?
3.指出水压试验方案中存在的错误并改正。为什么弹簧支架定位销的拆除被监理工程师制止?
4.说明浆液循环泵试运行时被监理工程师制止的原因。在试运行过程中,应测量和记录浆液循环泵轴承的哪些运行参数?

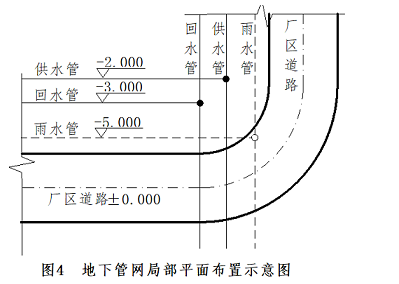

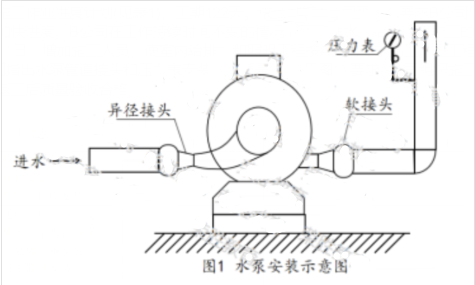

A公司承包某项目的机电工程,工程内容:建筑给排水、建筑电气和通风空调工程等。工程设备、材料由A公司采购。A公司经业主同意后,将室内给排水及照明工程分包给B公司施工。A公司进场后,依据项目施工总进度计划和施工方案,编制了设备、材料采购计划,并及时订立采购合同。在材料送达施工现场时,施工人员按验收工作的规定,对材料进行验收,还对重要材料进行了复检,均符合要求。B公司依据本公司的人力资源现状,编制了照明工程和室内给排水施工作业进度计划(见表1),工期122天。该计划被A公司否定,要求B公司修改作业进度计划,加快进度。B公司在工作持续时间不变的情况下,将排水、给水管道施工的开始时间提前到6月1日,增加施工人员,使室内给排水和照明工程按A公司要求完工。在工程质量验收中,A公司指出水泵管道接头和压力表安装存在质量问题(见图1),要求B公司组织施工人员进行返工,返工后质量验收合格。


问题:
1.在履行材料采购合同中,材料交付时应把握好哪些环节?
2.材料进场时应根据哪些文件进行材料数量和质量的验收?要求复检的材料应有什么报告?

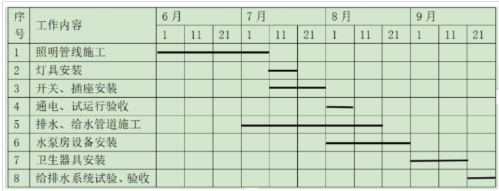

3.B公司编制的施工作业进度计划为什么被A公司否定?修改后的作业进度计划工期为多少天?这种表示方式的作业进度计划有哪些欠缺?
4.图1中安装的水泵在运行中会有哪些不良后果?B公司应如何进行返工?
A公司总承包某建设单位的二期扩建工程,工程内容包括:厂房基础、钢结构制安及厂房内建筑机电安装。厂房结构形式为门式钢架,屋架下弦高度为10米,钢结构屋架采用分片安装。经建设单位同意,A公司将工程中的电气安装工程分包给B公司。工程中的照明灯具、镀锌钢导管沿屋架下弦布置。厂房照明工程的施工方案中确定:高处作业使用A公司在钢结构施工时的脚手架和移动登高设施,进行镀锌钢导管敷设、管内穿线及灯具安装等。B公司在照明施工方案优化时,将原先的流水施工改为分段施工。上段施工内容:钢结构屋架在地面拼装时,完成电气照明的部分工作(主要包括:测量定位、镀锌钢导管明敷、接线盒安装、管内穿线);下段施工内容:待厂房屋面封闭后,再完成后续工作(主要包括:测量定位、配电箱安装、镀锌钢导管明敷、管内穿线、导线连接和线路绝缘测试、灯具安装、开关安装、通电试运行)。施工中,建设单位组织召开工程协调会,就钢结构屋架吊装前后的施工进度、施工平衡和交叉配合等问题进行了专门的沟通与协调。因A公司在投标中承诺“施工期间以免收人工费的方式,对一期工程进行维修”,在二期工程施工过程中,建设单位要求A公司对一期工程(已竣工2.5年)的设备及线路进行维修。
问题:
1.本工程钢导管的连接两端应如何进行接地跨接?其质量检查时应抽查多少?
2.施工进度计划的协调内容主要有哪些?施工现场的交接协调内容主要有哪些?
3.本工程的电气照明安装有几个分项工程?线路绝缘测试应使用多少伏的兆欧表?线路绝缘电阻不应小于多少兆欧?
4.建设单位的维修要求是否正确?维修中发生的材料费和人工费分别由哪个单位承担?
开工后,A公司配置有激光准直仪、激光铅直仪、激光经纬仪、激光水准仪、激光平面仪等。设置了施工测量基准,包含若干个便于观测、不易被扰动且牢固的临时水准点和管道轴线控制桩。对建设单位移交桩进行复核测量。并经双方人员认定。
A公司编制的循环水管道焊接工艺作业指导书中,规定了焊接方法、坡口几何尺寸接头组对允许偏差等,指导焊工圆满完成焊接任务。
A公司辨识出地下管网沟槽机械开挖、钢管安装、钢管内外防腐全过程施工安全重大危险源,并编制了危险性较大的分部分项工程专项施工方案,保证了施工安全。

问题:
1.在涂装作业区、动火区的禁止标志内容分别是什么?
2.编制焊接工艺作业指导书中,可选择什么焊接方法?
3.管道的起点、止点转折点的坐标和管顶标高分别选择什么仪器进行测量?
4.管道工程施工过程中的重大危险源有哪些?
