2018年监理工程师《建设工程案例分析(土建)》真题

搜题
1、某工程,实施过程中发生如下事件。
事件1:监理合同签订后,监理单位技术负责人组织编制了监理规划并报法定代表人审批,在第一次工地会议后,项目监理机构将监理规划报送建设单位。
事件2:总监理工程师委托总监理工程师代表完成下列工作:
(1)组织召开监理例会;
(2)组织审查施工组织设计;
(3)组织审核分包单位资格;
(4)组织审查工程变更;
(5)签发工程款支付证书;
(6)调解建设单位与施工单位的合同争议。
事件3:总监理工程师在巡视中发现,施工现场有一台起重机械安装后未经验收投入使用,且存在严重安全事故隐患,总监理工程师随即向施工单位签发监理通知单要求整改,并及时报告建设单位。
事件4:工程完工经自检合格后,施工单位向项目监理机构报送了工程竣工验收报审表及竣工资料,申请工程竣工验收。总监理工程师组织各专业监理工程师审查了竣工资料,认为施工过程中已对所有分部分项工程进行过验收且均合格,随即在工程竣工验收报审表中签署了预验收合格的意见。
【问题】
1.指出事件1中的不妥之处,写出正确做法。
2.逐条指出事件2中,总监理工程师可委托和不可委托总监理工程师代表完成的工作。
3.指出事件3中总监理工程师的做法不妥之处,说明理由。写出要求施工单位整改的内容。
4.根据《建设工程监理规范》(GB/T50319--2013),指出事件4中总监理工程师做法的不妥之处,写出总监理工程师在工程竣工预验收中还应组织完成的工作。
本题答案:
1.事件1中的不妥之处及其正确做法如下:
(1)不妥之处·监理单位技术负责人组织编制监理规划并报法定代表人审查;
正确做法:应由总监理工程师组织编制,并报监理单位技术负责人审批。
(2)不妥之处:监理单位在第一次工地会议后报送监理规划,
正确做法:在第一次工地会议前报送。
2.事件2中总监理工程师可委托和不可委托总监理工程师代表完成的工作如下:
(1)组织召开监理例会的工作可以委托总监理工程师代表。
(2)组织审查施工组织设计的工作不可以委托总监理工程师代表。
(3)组织审核分包单位资格的工作可以委托总监理工程师代表。
(4)组织审查工程变更的工作可以委托总监理工程师代表。
(5)签发工程款支付证书的工作不可以委托总监理工程师代表。
(6)调解建设单位与施工单位的合同争议的工作不可以委托总监理工程师代表。
3.(1)向施工单位签发《监理通知单》要求整改不妥;理由:存在严重安全事故隐患时应签发《工程暂停令》。
(2)应要求施工单位:①立即排除安全事故隐患;②组织相关单位共同验收起重机械。
4.不妥之处:直接在工程竣工验收报审表中签署预验收合格的意见。
工作内容:
(1)组织各专业监理工程师对工程质量进行预验收;
(2)组织编写工程质量评估报告;
(3)组织报送建设单位。
2、某工程,实施过程中发生如下事件。
事件1:项目监理机构发现某分项工程混凝土强度未达到设计要求。经分析,造成该质量问题的主要原因为:
(1)工人操作技能差;
(2)砂石含泥量大;
(3)养护效果差;
(4)气温过低;
(5)未进行施工交底;
(6)搅拌机失修。
事件2:对于深基坑工程,施工项目经理将组织编写的专项施工方案直接报送项目监理机构审核的同时,即开始组织基坑开挖。
事件3:施工中发现地质情况与地质勘察报告不符,施工单位提出工程变更申请。项目监理机构审查后,认为该工程变更涉及设计文件修改,在提出审查意见后将工程变更申请报送建设单位。建设单位委托原设计单位修改了设计文件。项目监理机构收到修改的设计文件后,立即要求施工单位据此安排施工,并在施工前组织了设计交底。
事件4:建设单位收到某材料供应商的举报,称施工单位已用于工程的某批装饰材料为不合格产品。据此,建设单位立即指令施工单位暂停施工,指令项目监理机构见证施工单位对该批材料的取样检测。经检测,该批材料为合格产品。为此,施工单位向项目监理机构提交了暂停施工后的人员窝工和机械闲置的费用索赔申请。
【问题】
1.针对事件1中的质量问题绘制包含人员、机械、材料、方法、环境五大因果分析图,并将(1)~(6)项原因分别归入五大要因之中。
2.指出事件2中的不妥之处,写出正确做法。
3.指出事件3中项目监理机构做法的不妥之处,写出正确的处理程序。
4.事件4中,建设单位的做法是否妥当?项目监理机构是否应批准施工单位提出的索赔申请?分别说明理由。
本题答案:

1.针对事件1中的质量问题绘制的五天因果分析图如下图所示。

2.事件2中的不妥之处及其正确做法如下:
(1)不妥之处:施工项目经理将深基坑工程专项施工方案直接报送项目监理机构。
正确做法:应组织专家论证,并应附具安全验算结果。
(2)不妥之处:施工项目经理在将专项施工方案报项目监理机构审核的同时,即开始组织深基坑开挖。
正确做法:专项施工方案应经施工单位技术负责人、总监理工程师签认后方可实施。
3.(1)不妥之处:收到修改的设计文件后,立即要求施工单位据此安排施工;
正确处理程序:
①收到设计文件后应对工程变更费用及工期影响作出评估;
②组织建设单位、施工单位等共同协商确定工程变更费用及工期变化;
③会签工程变更单;
④根据批准的工程变更监督施工单位实施。
(2)不妥之处:组织设计交底;处理程序·应报请建设单位组织设计交底。
4.(1)建设单位立即指令施工单位暂停施工不妥。理由:建设单位的停工指令应通过项目监理机构下达(或不能直接给施工单位下达)。
(2)项目监理机构应当批准施工单位的索赔。理由:暂停施工属于建设单位(或非施工单位)的责任。
3、某工程,实施过程中发生如下事件。
事件1:为控制工程质量,项目监理机构确定的巡视内容包括:
(1)施工单位是否按工程设计文件进行施工;
(2)施工单位是否按批准的施工组织设计、(专项)施工方案进行施工;
(3)施工现场管理人员、特别是施工质量管理人员是否到位。
事件2:专业监理工程师收到施工单位报送的施工控制测量成果报验表后,检查员复核了施工单位测量人员的资格证书及测量设备鉴定证书。
事件3:项目监理机构在巡视中发现,施工单位正在加工的一批钢筋未经报验,随即签发了工程暂停令,要求施工单位暂停钢筋加工、办理见证取样检测及完善报验手续。施工单位质检员对该批钢筋取样后将样品送至项目监理机构,项目监理机构确认样品后要求施工单位将试样送检测单位检验。
事件4:在质量验收时,专业监理工程师发现某设备基础的预埋件位置偏差过大,即向施工单位签发了监理通知单要求整改。施工单位整改完成后电话通知项目监理机构进行检查,监理员检查确认整改合格后,即同意施工单位进行下道工序施工。
【问题】
1.针对事件1,项目监理机构对工程质量的巡视还应包括哪些内容?
2.针对事件2,专业监理工程师对施工控制测量成果及保护措施还应检查、复核哪些内容?
3.分别指出事件3中施工单位和项目监理机构做法的不妥之处,写出正确做法。
4.分别指出事件4中施工单位和监理员做法的不妥之处,写出正确做法。
本题答案:
1.主要考核考生对工程质量巡视内容的掌握程度。
还应包括:①施工单位是否按工程建设标准进行施工;②使用的工程材料、构配件和设备是否合格;③特种作业人员是否持证上岗。
2.主要考核考生对工程测量审核工作内容的掌握程度。
还应检查复核:①施工平面控制网;②高程控制网;③临时水准点的测量成果;④控制桩的保护措施。
3.主要考核考生对见证取样工作程序的掌握程度。
施工单位:
(1)不妥之处:钢筋未经报验即开始加工;正确做法:钢筋加工前应报验。
(2)不妥之处:独自对钢筋进行取样;正确做法:应有监理人员见证取样。
项目监理机构:
(1)不妥之处:签发工程暂停令;正确做法:应签发监理通知单。
(2)不妥之处:确认样品后即要求施工单位将试样送检测单位检验;正确做法:应要求施工单位重新抽样、封样、送检,并进行现场见证。
4.主要考核考生对项目监理机构工作程序的掌握程度。
(1)不妥之处:施工单位电话通知项目监理机构进行现场检查;正确做法:施工单位应报送监理通知回复单。
(2)不妥之处:监理员检查确认整改合格后同意施工单位进行下道工序施工;正确做法:监理员应报专业监理工程师检查确认。
4、某工程的桩基工程和内装饰工程属于依法必须招标的暂估价分包工程,施工合同约定由施工单位负责招标。施工单位通过招标选择了A单位分包桩基工程施工。工程实施过程中发生如下事件。
事件1:工程开工前,项目监理机构审查了施工单位报送的工程开工报审表及相关资料。确认具备开工条件后,总监理工程师在工程开工报审表中签署了同意开工的审核意见,同时签发了工程开工令。
事件2:项目监理机构在巡视时发现,有A,B两家桩基工程施工单位在现场施工,经调查核实,为了保证施工进度,A单位安排B单位进场施工,且A,B两单位之间签了承包合同,承包合同中明确主楼区域外的桩基工程由B单位负责施工。
事件3:建设单位负责采购的一批工程材料提前运抵现场后,临时放置在现场备用仓库。
该批材料使用前,按合同约定进行了清点和检验,发现部分材料损毁。为此,施工单位向项目监理机构提出申请,要求建设单位重新购置损毁的工程材料,并支付该批工程材料检验费。
事件4:室内装饰工程招标工作启动后,施工单位在向项目监理机构报送的招标方案中提出:
(1)允许施工单位的参股公司参与投标;
(2)投标单位必须具有本地类似工程业绩;
(3)招标控制价由施工单位最终确定;
(4)建设单位和施工单位共同确定中标人;
(5)由施工单位发出中标通知书;
(6)建设单位和施工单位共同与中标人签订合同。
【问题】
1.指出事件1中的不妥之处,写出正确做法。
2.事件2中,A,B两单位之间签订的承包合同是否有效?说明理由。写出项目监理机构对该事件的处理程序。
3.逐项回答事件3中施工单位的要求是否合理,说明理由。
4.逐项指出事件4招标方案中的提法是否妥当,不妥之处说明理由。
本题答案:
1.主要考核考生对签发工程开工令的掌握程度。
不妥之处:总监理工程师在签署同意开工意见的同时,签发了工程开工令;
正确做法:总监理工程师在签发工程开工令前,应报建设单位批准。
2.主要考核考生对工程合同管理的掌握程度。
(1)无效。理由:属于违法分包。
(2)项目监理机构处理程序:①向施工单位签发监理通知单,要求B单位退场;②要求施工单位对B单位已完工程进行检查验收或质量鉴定;③收到施工单位提交的监理通知回复单后,组织验收。
3.主要考核考生对工程索赔的掌握程度。
(1)要求建设单位重新购置损毁的工程材料合理;理由:工程材料清点移交前造成的损失由建设单位负责。
(2)支付工程材料检验费合理。理由:建设单位负责采购的材料检验费用应由建设单位承担。
4.主要考核考生对工程招投标的掌握程度。
(1)不妥:理由:投标人与招标人之间存在利益关系。
(2)不妥:理由:设置不合理条件排斥潜在投标人。
(3)不妥:理由:建设单位应参与确定招标控制价。
(4)妥当。
(5)妥当。
(6)不妥;理由:建设单位不应与中标人有承发包合同关系。

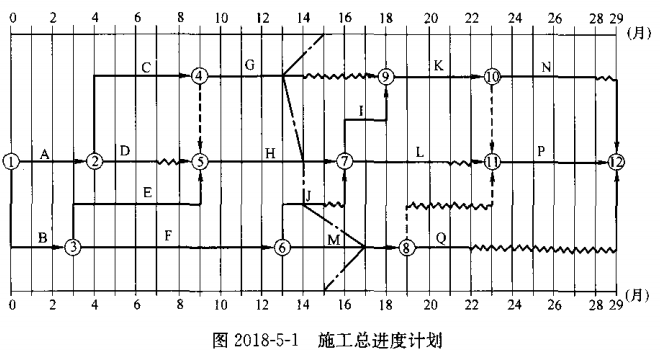

5、某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF—2017—0201)签订了施工合同。经总监理工程师批准的施工总进度计划如图5—1所示(时间:月),各工作均按最早开始时间安排且匀速施工。

事件1:为加强施工进度控制,总监理工程师指派总监理工程师代表:
(1)制订进度目标控制的防范性对策;
(2)调配进度控制监理人员。
事件2:工作D开始后,由于建设单位未能及时提供施工图纸,使该工作暂停施工1个月。停工造成施工单位人员窝工损失8万元,施工机械台班闲置费15万元。为此,施工单位提出工程延期和费用补偿申请。
事件3:工程进行到第11个月遇强台风,造成工作G和H实际进度拖后,同时造成人员窝工损失60万元、施工机械闲置损失100万元、施工机械损坏损失110万元。由于台风影响,到第15个月末,实际进度前锋线如图5-1所示。为此,施工单位提出工程延期2个月和费用补偿270万元的索赔。
【问题】
1.指出图5—1所示施工总进度计划的关键路线及工作F,M的总时差和自由时差。
2.指出事件1中总监理工程师做法的不妥之处,说明理由。
3.针对事件2,项目监理机构应批准的工程延期和费用补偿分别为多少?说明理由。
4.根据图5—1所示前锋线,工作J和M的实际进度超前或拖后的时间分别是多少?对总工期是否有影响?
5.事件3中,项目监理机构应批准的工程延期和费用补偿分别为多少?说明理由。
本题答案:
1.施工总进度计划的关键路线:
A-C-H-I-K-P(或①-②-④-⑤-⑦-⑨-⑩-⑪-⑫),
和B-E-H-I-K-P(或①-③-⑤-⑦-⑨-⑩-⑪-⑫)
工作F的总时差为1个月,自由时差为0。
工作M的总时差为4个月,自由时差为0。
2.不妥之处:指派总监理工程师代表调配进度控制监理人员;
理由:不能将调配监理人员的工作委托总监理工程师代表。
3.(1)不批准工程延期。理由:工作D暂停施工1个月,不影响总工期。
(2)应批准费用补偿8+15=23万元。理由:未能及时提供施工图纸属建设单位(非施工单位)责任。
4.工作J的实际进度拖后1个月,不影响总工期;
工作M的实际进度超前2个月,不影响总工期。
5.(1)项目监理机构应批准的工程延期为1个月。理由:根据第15个月末实际进度前锋线可知,第15个月月末非关键工作G推迟2个月且未超过其总时差,不影响总工期;关键工作H推迟1个月,导致总工期延长1个月,故项目监理机构应批准的工程延期为1个月。
(2)项目监理机构应批准的费用补偿为0。理由:强台风属于不可抗力,由于不可抗力引起的施工单位人员窝工、施工机械闲置、施工机械损坏均由施工单位自己承担。
6、某工程,签约合同价为30850万元,合同工期为30个月,预付款为签约合同价的20%,从开工后第5个月开始分10个月等额扣回。工程的质量保证金为签约合同价的3%,开工后每月按进度款的10%扣留,扣留至足额为止。施工合同约定,工程进度款按月结算:因清单工程量偏差和工程设计变更等导致的实际工程量偏差超过15%时,可以调整综合单价。实际工程量增加15%以上时,超出部分的工程量综合单价调值系数为0.9;实际工程量减少15%以上时,减少后剩余部分的工程量综合单价调值系数为1.1。
按照项目监理机构批准的施工组织设计,施工单位计划完成的工程价款见表6—1。
表6—1计划完成工程价款表

工程实施过程中发生如下事件。
事件1:由于设计差错修改图纸使局部工程量发生变化,由原招标工程量清单中的1320m3变更为1670m3,相应投标综合单价为378元/m3。施工单位按批准后的修改图纸在工程开工后第5个月完成工程施工,并向项目监理机构提出了增加合同价款的申请。
事件2:原工程量清单中暂估价为300万元的专业工程,建设单位组织招标后,由原施工单位以357万元的价格中标,招标采购费用共花费3万元。施工单位在工程开工后第7个月完成该专业工程施工,并要求建设单位对该暂估价专业工程增加合同价款60万元。
【问题】
1.计算该工程质量保证金和第7个月应扣留的预付款各为多少万元?
2.工程质量保证金扣留至足额时预计应完成的工程价款及相应月份是多少?该月预计应扣留的工程质量保证金是多少万元?
3.事件1中,综合单价是否应调整?说明理由。项目监理机构应批准的合同价款增加额是多少万元?(写出计算过程)
4.针对事件2,计算暂估价工程应增加的合同价款,说明理由。
5.项目监理机构在第3,5,7个月和第15个月签发的工程款支付证书中实际应支付的工程进度款各为多少万元?(计算结果保留2位小数)
本题答案:
1.工程质量保证金为:30850×3%=925.5(万元)。
工程预付款为:30850×20%=6170(万元);
第7个月应扣留的预付款为:6170/10=617(万元)。
2.工程的质量保证金扣留至足额时预计应完成的工程价款为:925.5/10%=9255(万元)。
前6个月的工程价款累计为:700+1050+1200+1450+1700+1700=7800(万元),小于9255万元。
前7个月的工程价款累计为:700+1050+1200+1450+1700+1700+1900=9700(万元),大于9255万元。
因此,工程质量保证金扣留至足额时预计应完成的工程价款为9700万元,相应月份是第7个月。
该月预计应扣留的工程质量保证金为:925.5-(700+1050+1200+1450+1700+1700)×10%=145.5(万元)。
3.事件1中,综合单价应调整。理由:(1670-1320)/1320×100%=26.52%>15%,应调整综合单价。项目监理机构应批准的合同价款增加额为:[1670-1320×(1+15%)]×378×0.9/10000+1320×15%×378/10000=12.66(万元)。
4.暂估价工程应增加的合同价款为:357-300=57(万元)。理由:承包人参加投标的专业工程发包招标,应由发包人作为招标人,与组织招标工作有关的费用由发包人承担,招标采购费用不Ⅲ应计算在内。
5.项目监理机构在第3个月签发的工程款支钴证书中实际应支付的工程进度款为:1200×(1-10%)=1080.00(万元);
项目监理机构在第5个月签发的工程款支付证书中实际应支付的工程进度款为:(1700+12.66)×(1-10%)-617=924.39(万元);
项目监理机构在第7个月签发的工程款支付证书中实际应支付的工程进度款为:1900+57-145.5-617=1194.50(万元);
项目监理机构在第15个月签发的工程款支付证书中实际应支付的工程进度款为:2100.00万元。
