2021年二级建造师《市政公用工程管理与实务》模拟卷(一)

搜题
1、关于沟槽开挖的说法,正确的是()。

A.人工开挖沟槽的挖深较大时,应按每层3m进行分层开挖

B.机械挖槽时,沟槽分层深度不超过2m

C.槽底原状地基土不得扰动

D.槽底不得受水浸泡,可适当受冻

本题答案:
C
2、二次衬砌仰拱混凝士强度达到5MPa后人员方可通行,达到设计文件规定强度的()后车辆方可通行。

A.70%

B.75%

C.80%

D.100%

本题答案:
D
3、下列工程中,不属于市政公用专业注册建造师执业范围的是()。

A.城市交通工程中的防撞设施工程

B.长输管线工程

C.轻轨交通工程

D.交通安全设施工程

本题答案:
B
4、当设计无要求时,预制混凝土桩起吊时的强度应达到设计强度的()。

A.50%以上

B.75%以上

C.85%以上

D.100%

本题答案:
B
5、市政公用工程项目的施工组织设计必须经()审批并加盖企业公章。

A.项目经理

B.企业技术负责人

C.项目总工

D.监理工程师

本题答案:
B
6、当管道结构顶面至路床的覆土厚度在()cm时,路基压实过程中应对管道结构采取保护或加固措施。

A.20~50

B.50~80

C.80~110

D.110~140

本题答案:
B
7、热水管道和设备上的安全阀应有接到安全地点的()。

A.放散管

B.排水管

C.排气管

D.排污管

本题答案:
B
8、生活垃圾填埋场填埋区防渗系统结构层,自下而上材料排序,正确的是()。

A.土工布、GCL垫、HDPE膜

B.土工布、HDPE膜、GCL垫

C.GCL垫、HDPE膜、土工布

D.HDPE膜、GCL垫、土工布

本题答案:
C
9、施工精度高,适用各种土层的不开槽管道施工方法是()。

A.夯管

B.定向钻

C.盾构

D.密闭式顶管

本题答案:
D
10、供热管道焊接质量检验次序是()。

A.外观质量→对口质量→无损探伤→强度和严密性

B.对口质量→外观质量→无损探伤→强度和严密性

C.无损探伤→对口质量→外观质量→强度和严密性

D.对口质量→无损探伤→外观质量→强度和严密性

本题答案:
B
11、根据《城市轨道交通工程监测技术规范》GB509—2013,监测等级为一、二级的基坑工程选测项目为()。

A.支护桩体水平位移

B.立柱结构竖向位移

C.坑底隆起

D.地下水位

本题答案:
C
12、不属于污水处理中一级处理工艺构筑物的是()。

A.沉砂池

B.沉淀池

C.二沉池

D.格栅

本题答案:
C
13、浅埋暗挖法的主要开挖方法中,沉降大的是()。

A.环形开挖预留核心土法

B.CRD法

C.CD法

D.侧洞法

本题答案:
D
14、在沥青混凝土面层与水泥混凝土路面之间洒布的沥青材料薄层,称为()。

A.透层

B.封层

C.粘层

D.复合层

本题答案:
C
15、土质路基压实,压路机的碾压行驶速度最大不宜超过()km/h。

A.4

B.5

C.6

D.7

本题答案:
A
16、沥青混合料按结构划分的类型不包括()。

A.悬浮—密实结构

B.骨架—空隙结构

C.骨架—密实结构

D.悬浮—空隙结构

本题答案:
D
17、下列说法属于梁式桥特点的是()。

A.在竖向荷载作用下无水平反力

B.承重结构以受压为主

C.施工比较困难

D.在车辆动荷载作用下有较大的变形

本题答案:
A
18、关于悬臂浇筑混凝土连续梁合龙的说法,错误的是()。

A.合龙顺序一般是先边跨,后次跨,再中跨

B.合龙段长度宜为2m

C.合龙宜在一天中气温最高时进行

D.合龙段混凝土强度宜提高一级

本题答案:
C
19、地下连续墙的施工工艺不包括()。

A.修筑导墙

B.槽底清淤

C.吊放钢筋笼

D.拔出型钢

本题答案:
D
20、关于用各种起吊机具设备吊放梁、板的说法,错误的是()。

A.梁、板构件的吊点当设计无规定时应根据计算决定

B.吊移板式构件时,不得吊错板梁的上、下面

C.构件的吊环应顺直

D.吊绳与起吊构件的交角小于45°时,应设置吊架或起吊扁担,使吊环垂直受力。

本题答案:
D
21、大体积混凝土浇筑时质量控制措施有()。

A.优先采用水化热较低的水泥

B.充分利用混凝土的中后期强度,尽可能降低水泥用量

C.严格控制集料的级配及其含泥量

D.选用合适的缓凝剂、减水剂

E.可适量增加砂、砾石

本题答案:
A,B,C,D
22、施工过程中,承包方的索赔要求最终归结为()索赔。

A.工期

B.工程量

C.费用

D.拆迁拖延

E.材料涨价幅度超过合同约定

本题答案:
A,C
23、燃气管道穿越()下面时,其外应加套管。

A.高速公路

B.铁路

C.建筑物

D.城镇主干道

E.大型构筑物

本题答案:
A,B
24、关于无压管道闭水试验的说法,正确的有()。

A.试验管段应按井距分隔,带井试验

B.一次试验不超过5个连续井段

C.管内径大于700mm时,可抽取井段数1/3试验

D.管内径小于700mm时,可抽取井段数2/3试验

E.试验不合格时,抽样井段数量应在原抽样基础上加倍进行试验

本题答案:
A,B,C,E
25、常用的给水处理方法有()。

A.过滤

B.浓缩

C.消毒

D.软化

E.厌氧消化

本题答案:
A,C,D
26、石灰稳定土的特性有()。

A.板体性良好

B.干缩变形较小

C.温缩变形较小

D.抗冻性比水泥稳定土差

E.强度随龄期增长

27、填石路堤宜选用()夯实。

A.12t以上的振动压路机

B.25t以上的轮胎压路机

C.2.5t的夯锤

D.12t以上的轮胎压路机

E.12t的夯锤

28、现浇预应力混凝土连续梁采用支架法施工时,堆载预压可以消除()

A.支架的自身变形

B.支架的拼装间隙

C.支架的地基沉降

D.设计结构预拱度

E.施工计算预拱度

29、后张预应力锚具和连接器按照锚固方式不同,可分为()锚固。

A.夹片式

B.支承式

C.锥塞式

D.握裹式

E.组合式

30、基坑内被动区加固平面布置常用的形式有()。

A.墩式加固

B.岛式加固

C.裙边加固

D.抽条加固

E.满堂加固

31、某公司承建一项城市次干路的改扩建工程,长1.3km,设计宽度40m,上下行双幅路;现况路面铣刨后加铺表面层形成上行机动车道,新建下行机动车道面层为三层热拌沥青混合料。工程内容还包括在下行车道下面新建雨水、污水、给水、供热、燃气工程。合同要求4月1日开工,当年完工。
项目部进行了现况调查:工程位于城市繁华老城区,现况路宽12.5m,人机混行,经常拥堵;两侧密布的企事业单位和民居多处位于道路红线内;地下老旧雨水、污水、给水、供热、燃气管线多,待改接至新建下行机动车道内。在现场调查基础上,项目部分析了工程施工特点及存在的风险,对项目施工进行了综合部署。
施工前,项目部编制了交通组织措施,经有关管理部门批准后组织实施。为保证沥青表面层的外观质量,项目部决定分幅、分段施工沥青底面层和中面层后放行交通,整幅摊铺施工表面层。施工过程中,由于拆迁进度滞后,致使表面层施工时间推迟到当年12月中旬。项目部对中面层进行了简单清理后摊铺表面层。
问题:
1.本工程施工总体部署时应考虑哪些工程特点?
2.简述本工程交通组织措施的整体思路。
3.道路表面层施工做法有哪些质量隐患?针对隐患应采取哪些预防措施?

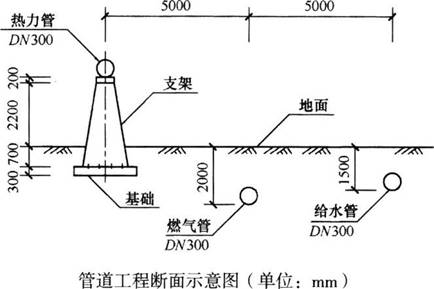

32、某管道铺设工程项目,长1km,工程内容包括燃气、给水、热力等项目,热力管道采用支架铺设,合同工期80d,断面布置示意图如下所示。建设单位采用公开招标方式发布招标公告,有3家单位报名参加投标,经审核,只有甲、乙两家单位符合合格投标人条件,建设单位为了加快工程建设,决定由甲施工单位中标。

开工前,甲施工单位项目部编制了总体施工组织设计,内容包括:

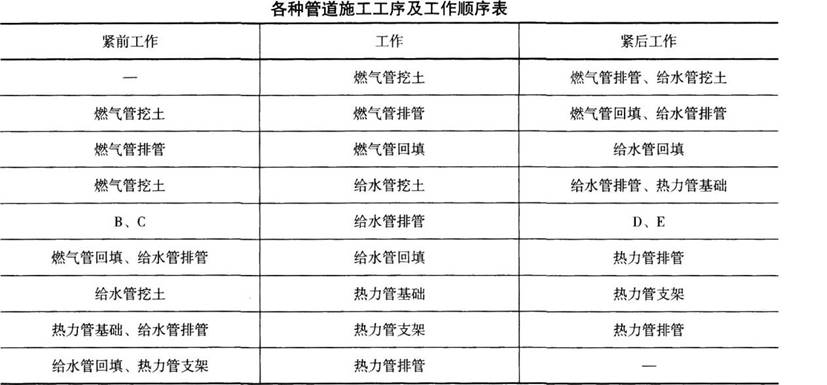

1.确定了各种管道的施工顺序为:燃气管→给水管→热力管;

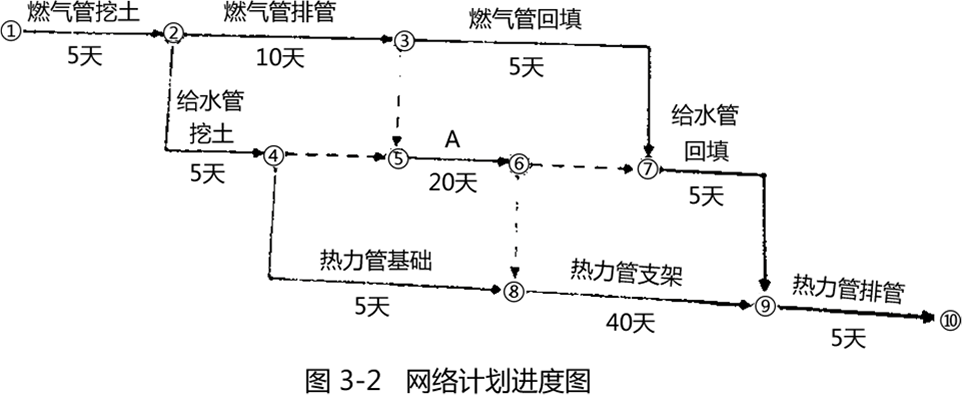

2.确定了各种管道施工工序的工作顺序如下表所示,同时绘制了网络计划进度图如下所示。
在热力管道排管施工过程中,由于下雨影响停工1d。为保证按时完工,项目部采取了加快施工进度的措施。


问题:
1.建设单位决定由甲施工单位中标是否正确?说明理由。
2.给出项目部编制各种管道施工顺序的原则。
3.项目部加快施工进度应采取什么措施?
4.写出网络计划进度图中代号A和工作顺序表中代号B、C、D、E代表的工作内容。
5.列式计算网络计划进度图的工期,并判断工程施工是否满足合同工期要求,同时给出关键线路(关键线路用网络计划进度图中代号“①~⑩”及“→”表示)。
33、某公司中标一座跨河桥梁工程,所跨河道水深超过5m,河道底土质主要为黏土。河中钻孔灌注桩采用钢板桩围堰筑岛后施工。
项目部编制了围堰安全施工专项方案,监理审核时认为方案中以下内容描述存在问题:
问题一:顶标高不得低于施工期间最高水位;
问题二:钢板桩采用射水下沉法施工;
问题三:围堰钢板桩从下游到上游合龙。
项目部接到监理部发来审核意见后,对方案进行了调整,在围堰施工前,项目部向当地该河道的政府水务主管部门报告,征得同意后开始围堰施工。在项目实施过程中发生了以下事件:
事件一:由于工期紧,电网供电未能及时到位,项目部要求各施工班组自备发电机供电。某施工班组将发电机输出端直接连接到开关箱,将电焊机、水泵和打夯机接人同一个开关箱,以保证工地按时开工。
事件二:围堰施工需要吊车配合,因吊车司机发烧就医,施工员临时安排一名汽车司机代班。由于吊车支腿下面的土体下陷,引起吊车侧翻,所幸没有造成人员伤亡。项目部紧急调动机械将侧翻吊车扶正,稍作保养后又投入到工作中,没有延误工期。
问题:
1.针对围堰安全施工专项方案中存在的问题,给出正确做法。
2.围堰施工前还应征得哪些人同意?
3.事件一中用电管理有哪些不妥之处?说明理由。
4.汽车司机能操作吊车吗?为什么?
5.事件二中,吊车扶正后能立即投入工作吗?简述理由。

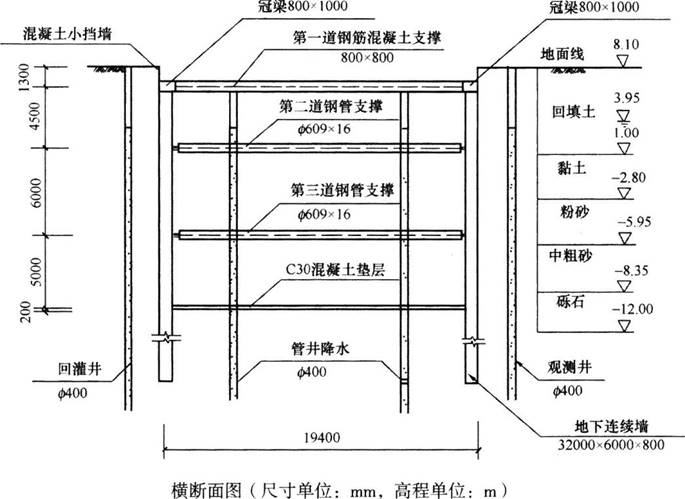

34、某市政企业中标一城市地铁车站项目,该项目地处城郊接合部,场地开阔,建筑物稀少,车站全长200m,宽19.4m,深度16.8m,设计为地下连续墙围护结构,采用钢筋混凝土支撑与钢管支撑,明挖法施工。本工程开挖区域内地层分布为回填土、黏土、粉砂、中粗砂及砾石,地下水位位于3.95m处。详见下图。
项目部依据设计变更和工程地质资料编制了施工组织设计,施工组织设计明确了以下内容:
1.工程全长范围内均采用地下连续墙围护结构,连续墙顶部设有800mmx1000mm的冠梁;钢筋混凝土支撑与钢管支撑的间距为:垂直间距4.5~6m,水平间距8m。主体结构采用分段跳仓施工,分段长度为20m。
2.施工工序为:围护结构施工→降水→第一层土方开挖(挖至冠梁底面标高)→A→第二层土方开挖→设置第二道支撑→第三层土方开挖→设置第三道支撑→最底层开挖→B→拆除第三道支撑→C→负二层中板、中板梁施工→拆除第二道支撑→负一层侧墙、中柱施工→侧墙顶板施工→D。
3.项目部对支撑作业做了详细的布置:围护结构第一道采用钢筋混凝土支撑,第二、三道采用(φ609×16)mm的钢管支撑,钢管支撑一端为活络头,采用千斤顶在该侧施加预应力,预应力加设前后的12h内应加密监测频率。
4.为防止围护变形,项目部制定了开挖和支护的具体措施:
(1)开挖范围及开挖、支撑顺序均应与围护结构设计工况相一致。
(2)挖土要严格按照施工方案规定进行。
(3)必须分层均衡开挖。
(4)支护与挖土要密切配合,严禁超挖。

问题:
1.围护结构除地下连续墙结构外还可以釆用哪些方式。
2.写出施工工序中代号A、B、C、D所对应的工序名称。
3.钢管支撑施加预应力后,预应力损失如何处理?
4.补充完善开挖和支护的具体措施。
