2021年5月30日二级建造师《机电工程管理与实务》真题
A.施工单位
B.监理单位
C.建设单位
D.设计单位
B
A.各专业管线的综合布置
B.重大设备安装方案的确定
C.施工工艺做法技术交底
D.施工使用的材料有序供应
B
A.已支付的合同价款
B.本月完成的合同价款
C.已签订的预算价款
D.本月返还的预付价款
C
A.清洗
B.检查
C.刮研
D.账套
D
A.先低压后高压,先干线后支线
B.先高压后低压,先干线后支线
C.先高压后低压,先支线后干线
D.先低压后高压,先支线后干线
B
A.应安装进料口上方
B.传感器宜垂直于物料表面
C.在信号波束角内不应有遮挡物
D.物料的最高物位不应进入仪表的盲区
A
A.热阻
B.密度
C.吸水率
D.氧含量
D
A.单项施工合同估算价900万元的城市轨道交通工程
B.合同估算价100万元的公路项目重要材料采购服务
C.合同估算价80万元的水利工程设计服务
D.合同估算价50万元的电力工程勘察服务
A
A.曳引系统
B.泵站系统
C.导向系统
D.电气控制系统
A
A.喷洒性能试验
B.强度性能试验
C.耐湿性能试验
D.密封性能试验
D
A.材料检测报告
B.产品检测方法
C.涂装工艺要求
D.技术鉴定文件
C
A.满足工程需要
B.保证质量要求
C.施工方案需要
D.装备规划要求
D
A.系统清洗
B.系统通水试验
C.管道安装
D.系统闭水试验
D
A.每对法兰必须设置导线跨接
B.静电线应采用螺栓连接
C.跨接引线与不锈钢管道直连
D.静电接地安装后应进行测试
D
A.组合场面积大
B.便于组件吊装
C.钢材耗用量小
D.安全状况较好
B
A.已造成承包商工程项目成本额外支出
B.承包商按规定时限提交索赔意向和报告
C.承包商履约过程中发现合同的管理漏洞
D.造成工期损失的原因不是承包商的责任
C
A.部件加工
B.构件检查
C.基础复查
D.钢柱安装
A
A.照度
B.色温
C.光源
D.显色指数
C
A.工程设计有重大变更
B.各项管理目标有重大变化
C.施工班组有重大调整
D.主要施工方法有重大调整
C
A.保护接地导体(PE)应接在下孔
B.保护接地导体(PE)在插座间串联连接
C.同一场所的三相插座接线相序应一致
D.相线利用插座本体的接线端子转接供电
C
A.用电负荷
B.用电性质
C.用电设备
D.用电规划
E.用电方法
A,B,C,D
A.选用的量程和精度应满足噪声检测要求
B.送所属企业的计量管理部门校准成校验
C.定期送法定或授权的计量检定机构检定
D.经验货和验证合格后即可发放使用测量
E.必须具有计量检定证书或计量检定标记
A,C,E
A.固定式压力容器不单独许可
B.各类气瓶安装无需许可
C.压力容器改造需单独许可
D.压力容器重大修理需单独许可
E.A1级可覆盖A2级、D级
A,B,E
A.质量检验数量应符合验收标准
B.隐蔽工程应在隐蔽前验收合格
C.单位工程的验收由监理单位组织
D.质量验收前施工单位应自检合格
E.分包工程的质量验收由分包单位申报
A,B,D
A.母线槽的绝缘电阻值
B.卫生器具安装的水平度
C.空调水管的支架间距
D.金属风管的严密性检验
E.风机盘管排水管坡度
A,D
A.定位焊缝不得熔入正式焊缝
B.不得在焊接坡口内试验电流
C.盖面焊道不得锤击清除应力
D.焊机电流表未校验不得使用
E.焊接中断时应控制冷却速度
某市财政拨款建设一综合性三甲医院,其中通风空调工程采用电子方式公开招标。某外省施工单位在电子机招标投标交易平台注册登记,当下载招标文件时,被告知外省施工单位需提前报名,审核通过后方可参与投标。
最终该施工单位中标,签订了施工承包合同,采用固定总价合同,签约合同价3000万元(含暂列金额100万元)。合同约定:工程的主要设备由建设单位限定品牌,施工单位组织采购,预付款20%;工程价款结算总额的3%作为质量保修金。
500台同厂家的风机盘管机组进入施工现场后,按不考虑产品节能认证等情况,施工单位抽取了一定数量的风机盘管机进行了节能复验,复验的性能参数包括机组的供冷量,供热量和水阻力等。

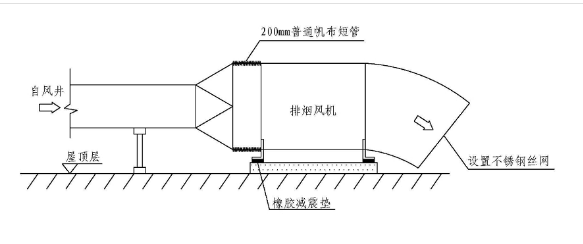

排烟风机进场报验后,安装就位于屋顶的混凝土基础上,风机与基础之间安装橡胶减震垫,设备与排烟风管之间采用长度200mm的普通帆布短管连接(见图1)。监理单位在验收过程汇总,发现排烟风机的上述做法不合格,要求施工单位整改。
工程竣工结算时,经审核预付款已全部抵扣完成,设计变更增加费用80万元,暂列金额无其他使用。

问题:
1、要求外省施工单位提前审核通过后方可参与投标是否合理?说明理由。
2、风机盘管机组的现场节能复验应在什么时点进行?还应复验那些性能参数?复验数量最少选取多少台?
3、指出图1屋顶排烟风机安装的不合格项,应怎么纠正?
4、计算本工程质量保修金的金额,本工程进度价款的结算方式可以有几种方式?
某施工单位承包一新建风电项目的35kV升压站和35kV架空线路,根据线路设计,架空线路需跨越铁路,升压站内设置一台35kV的油浸式变压器,施工单位项目部及生活营地设置在某行政村旁,项目部进场后,未经铁路部门许可,占用铁路用地存放施工设备,收到铁路部门处罚,停工处理,造成了工期延误。
设计交底后,项目部依据批准的施工组织设计和施工方案,逐级进行了交底但在变压器管母线安装时,发现母线出线柜出口与变压器接口不在同一直线上,导致母线无法安装。经核实,是因变压器基础位置与站内道路冲突,土建设计师已对变压器基础进行了位置变更,但电气设计师未及时跟进电气图纸修改,母线仍按照原设计图供货,经协调,母线返厂加工处理。为保证合同工期,项目部组织人员连夜加班,进行母线安装,采用大型照明灯,增配电焊机、切割机等机具,期间因扰民被投诉,项目部整改后完成施工,但造成了工期延误。
升压站安装完成后,进行了变压器交接试验,试验内容见表2,监理认为试验内容不全,项目部补充了交接试验项目,通过验收。

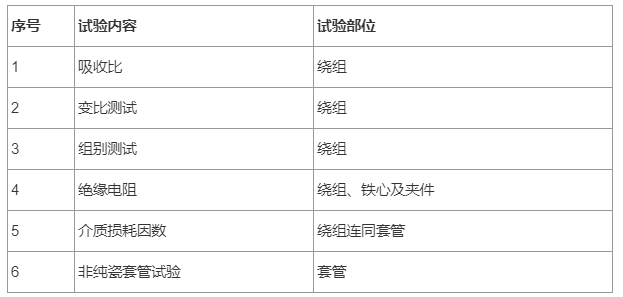

表2变压器交接试验内容

问题:
1、项目部在设置生活营地时需要在哪些部门沟通协调?
2、在降低噪声和控制光污染方面项目部应采取哪些措施?
3、变压器交接试验还应补充哪些项目?
4、造成本工程工期延误的原因有哪些?
业主已将其划分为一个单位工程,包括土建工程、设备工程、管道工程等分部工程。其核心设备的气体压缩机为解体供货现场安装,气体处理装置厂房为钢结构,厂房内安装2台额定吊装重量为30/5t桥式起重机。
安装公司编制了压缩机吊装专项施工方案,计划在厂房封闭和桥式起重机安装完成后,进行气体压缩机的吊装;自重30t以上的压缩机部件采取两台桥式起重机抬吊工艺,其余部件采用单台桥式起重机吊装。安装公司组织了吊装专项施工方案的专家论证,专家组要求完善方案审核、审查及签字手续后,进行了方案论证。
专项施工方案审批通过后,安装公司对施工人员进行方案交底,在压缩机底座吊装固定后,进行压缩机部件的组装调整,重点是压缩机轴瓦、轴承等运动部件的间隙进行调整和压紧调整等,保证了压缩机安装质量。在压缩机试运行阶段,安装公司向监理提交了单机试运行申请,监理工程师经查验后,提出压缩机还不具备单机试运行条件,因安装公司除润滑油系统循环清洗合格外,还有其他设备、系统均未进行调试,安装公司完成调试后,压缩机单机试运行验收合格。

1、气体处理装置工程还有哪些分部工程?
2、分别写出气体压缩机吊装专项施工方案的审核及审查人员。方案实施的现场监督应是哪个人员?
3、依据解体设备安装一般程序,压缩机固定后在试运转前有哪些工序?压缩机的装配精度包括哪些方面?
4、压缩机单机试运行前还应完成哪些设备及系统的调试?
某安装公司中标一机电工程项目,承包内容有工艺设备及管道工程,暖通工程、电气工程和给排水工程,安装公司项目部进场后,进行了成本分析,并将计划成本向施工人员进行交底,依据施工总进度计划,组织施工,合理安排人员、材料、机械等,使工程按合同要求进行;
在工艺设备运输及吊装前,施工员向施工班组进行技术交底,交底内容包含施工时间、工艺设备安装位置、安装质量标准,质量通病及预防办法等。

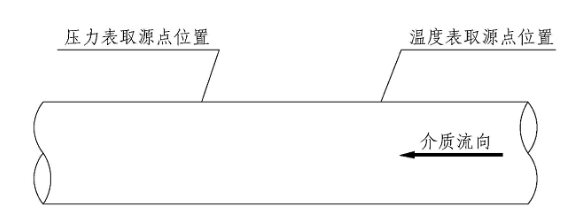

在设备机房施工期间,现场监理工程师发现某工艺管道取源部件的安装位置如图3所示,认为该安装位置不符合规范要求,要求项目部整改。
施工期间,露天水平管道绝热施工验收合格后,进行金属薄钢板保护层施工时,施工人员未严格按照技术交底文件施工,水平管道纵向接缝不符合规范规定,被责令改正。

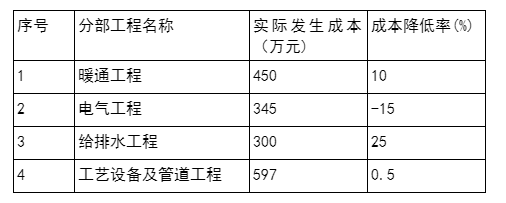

在工程竣工验收后,项目部进行成本分析,数据如表3所示


1、工艺设备施工技术交底中,还应增加哪些施工质量要求?
2、图3中气体管道压力表与温度表取源部件位置是否正确?说明理由吗,蒸汽管道的压力表取压点安装方位有何要求?
3、管道绝热按用途可分为哪几种类型?水平管道金属保护层的纵向接缝应如何搭接?
4、列式计算本工程的计划成本及项目总成本降低率
