2021年二级建造师《水利水电工程管理与实务》临考卷(一)

搜题
1、橡胶坝的组成部分中,中墩的作用不包括(  )。

A.分割坝段

B.安放溢流管道

C.挡土

D.支撑枕式坝两端堵头

本题答案:
C
2、下图所示的碾压式土石坝,属于(  )。

A.均质坝

B.面板坝

C.黏土斜墙坝

D.黏土心墙坝

本题答案:
D
3、水泥土、浆砌石、混凝土等护坡应设置排水孔,宜呈()布置。

A.十字形

B.梅花形

C.一字形

D.回字形

本题答案:
B
4、堤防工程的级别应根据其保护对象的(  )确定。

A.规模

B.等别

C.临时建筑物

D.防洪标准

本题答案:
D
5、立堵截流时,最大粒径材料数量,常按困难区段抛投总量的(  )考虑。

A.1/2

B.1/3

C.1/4

D.1/5

本题答案:
B
6、导流泄水建筑物中,导流明渠弯道半径不宜小于(  )倍明渠底宽。

A.3

B.4

C.5

D.6

本题答案:
A
7、根据水利水电工程施工安全用电要求,在潮湿和易触及带电体场所的照明电源电压不得大于(  )V。

A.24

B.36

C.110

D.220

本题答案:
A
8、对碾压土石坝条形反滤层进行质量检查时,每个取样断面每层取样最少需()个。

A.3

B.4

C.5

D.6

本题答案:
B
9、混凝土施工缝一般采用()修补方法。

A.钻孔灌浆

B.表面涂抹环氧砂浆

C.环氧砂浆贴橡皮

D.嵌补水泥砂浆

本题答案:
A
10、利用布置在设计开挖轮廓线上的爆破炮孔,为获得一个平整的洞室开挖壁面的爆破方式是()

A.浅孔爆破

B.光面爆破

C.洞室爆破

D.预裂爆破

本题答案:
B
11、下列灭火器中,不适用于用电场所的是(  )。

A.干粉灭火器

B.二氧化碳灭火器

C.四氯化碳灭火器

D.泡沫灭火器

本题答案:
D
12、当日平均气温低于()时,黏性土料应按低温季节进行施工管理。

A.10°C

B.0°C

C.5°C

D.-1°C

本题答案:
B
13、高度2~5m者称为(  )高处作业。

A.一级

B.二级

C.三级

D.特级

本题答案:
A
14、大坝首次安全鉴定应在竣工验收后(  )年内进行。

A.1

B.3

C.5

D.7

本题答案:
C
15、负责组织填写质量缺陷备案表的是()单位。

A.监理

B.施工

C.项目法人

D.质量监督

本题答案:
A
16、根据《水利工程质量事故处理暂行规定》(水利部令第9号),发生一般质量事故时,应由()负责组织有关单位制定处理方案并实施,报上级主管部门备案。

A.项目法人

B.设计单位

C.施工单位

D.质量监督机构

本题答案:
A
17、水利工程质量监督机构对堤防加固工程进行质量监督的方式应以(  )为主。

A.抽查

B.巡视

C.旁站

D.平行检验

本题答案:
A
18、根据《水利水电工程施工安全管理导则》SL721—2015,监理单位应组织制订的安全生产管理制度不包括(  )。

A.安全生产教育培训制度

B.安全设施"三同时"管理制度

C.安全生产费用、技术、措施、方案审查制度

D.危险源监控管理制度

本题答案:
B
19、小水电工程验收工作按验收主持单位可分为法人验收和政府验收,下列不属于政府验收的是(  )。

A.阶段验收

B.专项验收

C.竣工验收

D.单位工程验收

本题答案:
D
20、根据《水利水电工程土建施工安全技术规程》SL399—2007,钢筋加工冷拉时,沿线两侧各(  )m范围为特别危险区,人员和车辆不应进入。

A.1

B.2

C.3

D.5

本题答案:
B
21、(  )用来确定泵的安装高程。

A. 设计扬程

B. 安装高度

C. 必需汽蚀余量

D. 效率

E. 允许吸上真空高度

本题答案:
C,E
22、泵站中常用的水泵类型是叶片泵,叶片泵按照工作原理不同可分为()。

A.离心泵

B.射流泵

C.混流泵

D.容积泵

E.轴流泵

本题答案:
A,C,E
23、根据《碾压式土石坝设计规范》SL274—2001规定,下列土石坝坝高中属于中坝的有()m。

A.18

B.28

C.38

D.48

E.58

本题答案:
C,D,E
24、重力坝按坝体的结构分为()。

A.溢流重力坝

B.实体重力坝

C.碾压混凝土重力坝

D.空腹重力坝

E.宽缝重力坝

本题答案:
B,D,E
25、下列适用于软土地基处理的方法有(  )。

A.挤实法

B.排水法

C.帷幕灌浆

D.防渗墙

E.高压喷射灌浆

本题答案:
A,B,E
26、根据《水利工程建设监理规定》,水利工程施工监理单位资格等级分为( )。

A.丁级

B.甲级

C.戊级

D.乙级

E.丙级

27、根据《水利工程建设项目管理规定(试行)》(2016年修订)(水建[1995]128号)和有关规定,水利工程建设程序属于前期工作的有()。

A.项目建议书

B.可行性研究报告

C.初步设计

D.施工准备

E.生产准备

28、以下情形中,可被认定为转包的是(  )。

A.承包人不履行管理义务,只向实际施工单位收取管理费

B.将工程分包给不具备相应资质的个人

C.投标人法定代表人的授权代表人不是投标人本单位人员

D.承包人将主要建筑物的主体工程结构分包

E.承包人未设立现场管理机构

29、根据《水利部关于修订印发水利建设质量工作考核办法的通知》(水建管[2018]102号),建设项目质量监督管理工作主要考核(  )。

A.质量管理体系建立情况

B.质量主体责任履行情况

C.质量监督计划

D.参建单位质量行为和实体质量检查

E.工程质量核备

30、根据《水利水电建设工程验收规程》SL223—2008,项目必须满足一定的运行条件后方可验收,一定的运行条件指()。

A.泵站工程经过一个排水期

B.泵站工程经过一个抽水期

C.河道疏浚工程完成后

D.其他工程经过1—12个月

E.其他工程经过一个汛期

31、【背景资料】
某河道整治工程包括河道开挖、堤防加固、修筑新堤、修复堤顶道路等工作。施工合同约定:
(1)工程预付款为合同总价的20%,开工前支付完毕,施工期逐月按当月工程款的30%扣回,扣完为止;
(2)当实际工程量超出合同工程量20%时,对超出20%的部分进行综合单价调整,调整系数为0.9。

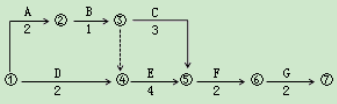

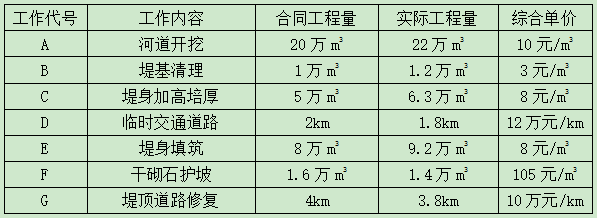

经监理单位审核的施工网络计划见下图(单位:月),各项工作均以最早开工时间安排,其合同工程量、实际工程量、综合单价见下表。

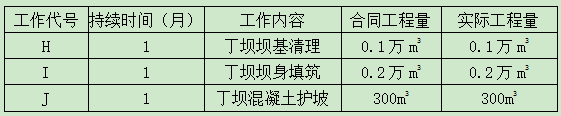

工程开工后在施工范围内新增一丁坝。丁坝施工工作面独立,其坝基清理、坝身填筑、混凝土护坡等三项工作依次施工,在第5个月初开始施工,堤顶道路修复开工前结束:丁坝坝基清理、坝身填筑工作的内容和施工方法与堤防施工相同;双方约定,混凝土护坡单价为300元/m3,丁坝工程量不参与工程量变更。各项工作的工程量、持续时间见下表。

问题:
1.计算该项工程的合同总价、工程预付款总额。
2.绘出增加丁坝后的施工网络计划。
3.若各项工作每月完成的工程量相等,分别计算第6、7两个月的月工程款、预付款扣回款额、应得付款。(保留两位小数)
32、【背景资料】
某堤防水毁修复工程,工程建设内容包括堤体加高培厚、护岸施工、水毁区淤泥清理等。
施工招标文件按照《水利水电工程标准施工招标文件》编制。
施工中发生了如下事件:
事件1:护岸施工过程中,由于当地石料禁采,设计单位将抛石护岸变更为生态护岸。承包人根据发包人推荐,将生态护岸分包给专业生产厂商施工。为满足发包人要求的汛前护砌高程,该分包人在砌块未达到龄期即运至现场施工,导致汛后部分护岸损坏,发包人向承包人提出索赔,承包人认为发包人应直接向分包人提出索赔。
事件2:由于异常恶劣天气原因,工程开工时间比原计划推迟,综合考虑汛前形势和承包人甲的施工能力,项目法人直接指定围堰工程由分包人乙实施。承包人甲同时提出将某段堤防土方填筑分包给分包人丙实施的要求,经双方协商,项目法人同意了承包人甲提出的要求,并签订协议,协议中要求承包人甲对两个分包人的行为向项目法人负全部责任。
事件3:在施工过程中,因工期紧急,承包人将水毁区淤泥清理工程拟进行分包,并将拟分包单位的有关资料报监理审核,项目法人审批。同时明确分包人应当成立由项目负责人、项目技术负责人等有关人员组成的项目现场管理机构,组织管理水毁区淤泥清理的施工活动。
事件4:上级主管部门在对该项目进行检查时,发现在项目建设管理过程中,存在以下情形:
(1)项目法人方面:
①未及时审批施工单位上报的工程分包文件。
②未按要求严格审核分包人有关资质和业绩证明材料。
(2)施工单位方面:
①未按分包合同约定计量规则和时限进行计量。
②未按分包合同约定及时、足额支付合同价款。
③未按要求严格审核工程分包单位的资质和业绩。
问题:
1.对于发包人提出的索赔,承包人的意见是否合理?说明理由。
2.根据《水利建设工程施工分包管理规定》(水建管[2005]304号),指出事件2中项目法人行为的不妥之处,并说明理由。
3.事件3中,承包人须将拟分包单位的哪些资料报监理审核,项目法人审批?分包人成立的项目现场管理机构中,除了项目负责人、项目技术负责人之外,还有哪些人必须是分包单位人员?
4.根据《水利工程合同监督检查办法(试行)》分包合同问题包括哪几类?事件4中,项目法人和施工单位所列出的合同问题各属于哪一类合同问题?
33、【背景资料】:
某水利枢纽由混凝土重力坝、引水隧洞和电站厂房等建筑物组成,最大坝高68m,水库总库容2x107m3,电站装机容量240MW。本工程在施工中发生如下事件:
事件一:在施工质量检验中,钢筋、护坡单元工程,以及溢洪道底板混凝土试件,三个项目抽样检验均有不合格情况,针对上述情况,监理单位要求施工单位《水利水电工程施工质量检验与评定规程》SL176-2007,分别进行处理并责成其进行整改。
事件二:溢洪道单位工程完工后,项目法人主持单位工程验收,并成立了有项目法人、设计、施工、监理等单位组成的验收工作组。经评定,该单位工程施工质量等级为合格,其中工程外观质量得分率为75%。
事件三:合同工程完工验收后,施工单位及时向项目法人递交了工程质量保修书,保修书中明确了合同工程完工验收情况等有关内容。
事件四:工程完工后,进行了竣工环境保护验收等专项验收。
【问题】
1.针对事件一中提到的钢筋,护坡单元工程以及混凝土试件,抽样检验不合格的情况,分别说明具体处理措施。
2.根据事件二,该单位工程外观质量评定的程序以及评定组人数。
3.事件三中,除合同工程完工验收情况外,工程质量保修书还应包括哪些方面的内容。
4.根据事件四,说明专项验收还包括哪些?该工程竣工环境保护验收工况要求。
34、【背景资料】
某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,却发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理紧接着就指挥完成下道工序的浇筑。
【问题】
 1.A单位施工安全考核能否通过?为什么?
 2.A单位在完成隐蔽工程后,在未通知监理人员到场检查的情况下,能否将隐蔽部位进行覆盖进行下一道工序的施工?为什么?
 3.该工程能否被评为文明建设工地?为什么?
 4.施工单位遇到大量群众到施工现场阻挠施工事件时,应如何处理?
 5.根据《水利建设工程文明工地创建管理办法》的规定,文明工地创建标准包括哪些方面的主要内容?
