2021年二级建造师《水利水电工程管理与实务》模拟卷(三)
A.45
B.60
C.90
D.135
A
A.粗砂
B.中砂
C.细砂
D.特细砂
C
A.1
B.2
C.3
D.4
A
A.C10
B.C15
C.C20
D.C25
C
A.抛投块料截流
B.水力冲填法截流
C.定向爆破截流
D.下闸截流
C
A.±1%
B.±2%
C.±3%
D.±4%
A
A.4
B.5
C.6
D.7
D
A.行走方式
B.操纵方式
C.装载方式
D.卸土方式
C
A.无论何种坝基,只有填筑厚度达到3m以上时,才可以使用重型压实机械
B.对于基础部位的填土,宜采用薄层、轻碾的方法
C.若岩基干燥可适当洒水,并使用含水量略高的土料
D.靠近混凝土结构物两侧及顶部0.5m范围内填土,不能采用大型机械压实时,可采用小型机械夯实或人工夯实
A
A.Ⅰ等
B.Ⅱ等
C.Ⅲ等
D.Ⅳ等
C
A.5
B.10
C.15
D.20
B
A.工程准备期
B.工程筹建期
C.主体工程施工期
D.工程完建期
B
A.1.16
B.1.03
C.1.13
D.1.17
C
A.信用很好
B.信用良好
C.信用较差
D.信用一般
D
A.风险自留
B.风险缓解
C.风险转移
D.风险规避
C
A.特别重大事故
B.重大事故
C.较大事故
D.一般事故
C
A.60
B.30
C.20
D.40
A
A.分部工程
B.单位工程
C.合同工程完工
D.专项验收
D
A.按照水利建设工程验收规程
B.投资者或者受益者
C.县级以上人民政府有关部门
D.省、自治区、直辖市人民政府水行政主管部门会同有关部门制定
C
A.1.05
B.1.15
C.1.20
D.1.30
C
A.提高抗渗能力
B.提高抗冻能力
C.降低抗化学腐蚀能力
D.改善混凝土的耐久性
E.加快水泥水化放热速度
A,B,D
A.动力渠道
B.压力管道
C.压力前池
D.引水隧洞
E.调压室
C,E
A.渗透稳定
B.沉降稳定
C.抗滑稳定
D.坝基渗漏
E.绕坝渗漏
A,B,C
A.花岗岩
B.闪长岩
C.砂岩
D.玄武岩
E.辉绿岩
A,B,D,E
A.干密度
B.含水率
C.颗粒级配
D.小于5mm砾石含量
E.大于5mm砾石含量
A,B,E
某水库溢洪道加固工程,控制段共3孔,每孔净宽8.0m。加固方案为:底板顶面增浇20cm厚混凝土,闸墩外包15cm厚混凝土,拆除重建排架、启闭机房、公路桥及下游消能防冲设施。

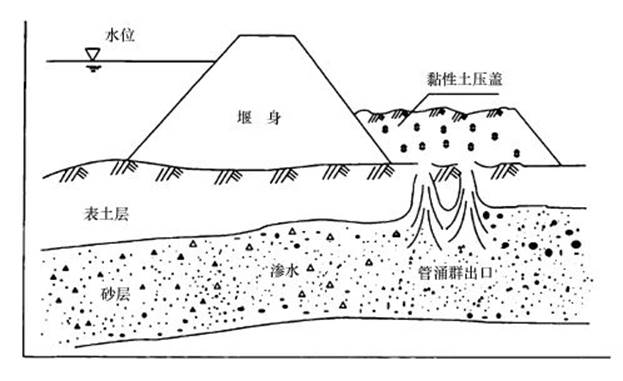

溢洪道加固施工时,在铺盖上游填筑土围堰断流施工,围堰断面如图所示。随着汛期临近,堰前水位不断上升,某天突然发现堰后有大面积管涌群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随后上游水位继续上涨,封堵失败,围堰决口,导致刚浇筑的溢洪道底板、下游消能防冲设施被冲毁,造成直接经济损失100万元。事故发生后,施工单位按“四不放过原则”,组织有关单位制定处理方案,报监理机构批准后,对事故进行了处理,处理不影响工程正常使用,对工程使用寿命影响不大。

问题:
1、本工程事故发生前施工单位对管涌群采取的处理措施有何不妥?并简要说明本工程管涌的抢护原则和正确抢护措施。
2、根据《水利工程质量事故处理暂行规定》,水利工程质量事故一般分为哪几类?并指出本工程质量事故类别。
3、根据质量事故类别,指出本工程质量事故处理在方案制定的组织和报批程序方面的不妥之处,并说明正确做法。
4、根据《水利工程质量事故处理暂行规定》,说明背景材料中“四不放过原则”的具体内容。

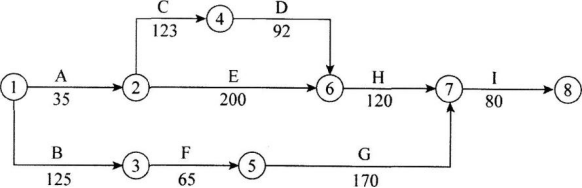

某水利工程经监理人批准的施工网络进度计划如下图所示(单位:天)。

合同约定:如工程工期提前,奖励标准为10000元/天;如工程工期延误,支付违约金标准为10000元/天。
当工程施工按计划进行到第110天末时,因承包人的施工设备故障造成工作E中断施工。为保证工程顺利完成,有关人员提出以下施工调整方案:
方案一:修复设备。设备修复后工作E继续进行,修复时间是20天。
方案二:调剂设备。工作B所用的设备能满足工作E的需要,故使用工作B的设备完成工作E未完成工作量,其他工作均按计划进行。
方案三:租赁设备。租赁设备的运输安装调试时间为10天。设备正式使用期间支付租赁费用,其标准为350元/天。
问题:
1.计算施工网络进度计划的工期以及工作E的总时差,并指出施工网络进度计划的关键线路。
2.若各项工作均按最早开始时间施工,简要分析采用哪个施工调整方案较合理?
3.根据分析比较后采用的施工调整方案,绘制调整后的施工网络进度计划,并指出关键线路(网络进度计划中应将工作E分解为E1和E2,其中E1表示已完成工作,E2表示未完成工作)。
某大型引调水工程施工投标最高限价8亿元,主要工程内容包括水闸、渠道及管理设施等,招标文件按照《水利水电工程标准施工招标文件》(2009版)编制,建设管理过程中发生如下事件:
事件一,招标文件有关投标保证金如下:
条款1:投标保证金可以银行保函方式提交,以现金或支票方式提交的,必须从其基本账户转出;
条款2:投标保证金开标前3天向招标人提交;
条款3:联合投标时,投标保证金必须由牵头人提交;
条款4:投标保证金有效期从递交投标文件开始,延续到投标有效期满后30天止;
事件二:中标公示期间,第二中标候选人投诉第一中标候选人项目经理有在建项目(担任项目经理),经核查该项目已经竣工验收,但在当地建设行政主管部门监管平台中未销号;
事件三:招标阶段,初设批复的管理设施无法确定准确价格,发包人以暂列金额600万方式在工程量清单中明标列出,并说明若总承包单位未中标,该部分适合分包管理。合同实施期间,发包人对管理设施公开招标,总承包也参与投标,但未中标,随后发包人与中标人就管理设施签订合同。
问题:
1、指出并改正事件一中不合理的投标保证金条款。
2、事件二中,第二中标候选人的投诉程序是否妥当?调查结论是否影响中标结果,并分别说明理由。
3、指出事件三中发包人做法的不妥之处,并说明理由。
某施工单位承包了东风水库工程施工,制定的施工方案中部分内容如下:
(1)水库大坝施工采用全段围堰法导流。
(2)岸坡石方开挖采用爆破法施工,其中隧洞爆破采用电力起爆。方案要求测量电雷管电阻应采用小流量的通用欧姆表;用于同一爆破线路的康铜桥丝电雷管的电阻极差不超过0.5Ω。
施工期间发生如下事件:
事件1:承包人提交的爆破作业施工安全技术措施部分内容如下:爆破作业,必须统一指挥,统一信号,划定安全警戒区,并明确安全警戒人员。爆破工作执勤人员应由绿色袖章、红旗和口笛。爆破后,须经安全员进行检查,确认安全后,其他人员方能进入现场。
事件2:某天夜间施工时,一名工人不慎从距离地面16.0m高的脚手架上坠地死亡。事故发生后,项目法人立即组织联合调查组对事故进行调查。
事件3:溢流坝的施工中,混凝土表面出现细微裂缝,处理后造成了永久性缺陷,进行了质量缺陷备案。
问题:
1.指出并改正施工方案(2)中关于爆破作业不妥之处。
2.根据事件1指出并改正爆破作业安全措施中的不妥之处。
3.简要说明什么是高处作业,指出事件2中高处作业的级别和种类。
4.指出质量缺陷备案的具体内容。
