2021年5月23日二级建造师《水利水电工程管理与实务》真题
搜题
1、悬臂梁跨度2.米,强度达到百分之()可以拆模。
A.25
B.50
C.75
D.100
本题答案:
D
D
2、反滤层压盖从下到上的材料依次可以是()。
A.大石子→小石子→中粗砂
B.小石子→大石子→中粗砂
C.中粗砂→小石子→大石子
D.中粗砂→大石子→小石子
本题答案:
C
C
3、用地质罗盘测得岩层面倾向为南偏东0°,倾角为60°表示()。
A.150∠60
B.20∠150
C.30∠30
D.60∠150
本题答案:
A
A
4、缺陷责任期从()时间开始起算。
A.合同工程完工验收
B.竣工验收
C.【选项暂缺】
D.【选项暂缺】
本题答案:
A
A
5、严重损坏,需要经过除险加固才能正常运行的闸类是()。
A.1
B.2
C.3
D.4
本题答案:
C
C
6、在380V下,施工现场的机动车道与外电架空线路交叉时的最小垂直距离是()。
A.4
B.6
C.8
D.10
本题答案:
B
B
7、依据土的开挖难易程度,土分()类。
A.3
B.4
C.6
D.12
本题答案:
B
B
8、河长制分为()级。
A.2
B.3
C.4
D.5
本题答案:
C
C
9、下面属于机电设备的有()。
A.电动机
B.发电机
C.闸门
D.启闭机
E.泵站
本题答案:
B,E
B,E
10、橡胶坝由()部位组成。
A.上游连接段
B.下游连接段
C.闸室
D.坝袋段
E.交通桥
本题答案:
A,B,D
A,B,D
11、PPP项目的项目公司可以由()单位建立。
A.社会资本方单独建立
B.政府授权单位和社会资本方共同建立
C.项目管理机构和社会资本方共同建立
D.项目管理机构单独建立
E.政府授权单位单独建立
本题答案:
A,B
A,B
12、背景资料:
某河道整治工程包括3km新建堤防和1座排水闸工程,其中堤防级别为3级,堤身采用黏性土填筑,高7m,设计压实度为0.93,排水闸工程共3孔,每孔净宽8m,闸室底板为三孔一联整体式结构,根据项目划分,每个闸墩为一个单元工程。
工程施工过程中发生如下事件:
事件1:工程开工后,施工单位采购了同一批
22mm的钢筋28t,同一批
16mm的钢筋30t,进场后即对钢筋进行抽样检测,其中试样的抽样频率、截取位置,根据《水工混凝土钢筋施工规范》(DL/TS169-2013)进行,检测结果表明
22的钢筋有一项指标不合格。
事件2:闸墩混凝土浇筑完成后,施工单位依据《水利水电工程单元工程施工质量验收评定标准一混凝土工程》(SL632-2012),对闸墩混凝土单元工程质量及其包含的混凝土浇筑等工序质量进行了评定。
事件3:堤防填筑施工时,受降雨等因素影响,部分土方压实质量经检验不合格,经返工处理,造成直接经济损失11万元,间接经济损失32万元,影响工期20天。
事件4:返工处理合格后,施工单位重新进行土方填筑施工,按照《水利水电工程单元工程施工质量验收评定标准一堤防工程》(SL634-2012),对某层填土压实度进行检测,共抽检12个土样,检验结果如表3所示。
表3土方填筑压实度检验结果表:

问题:
1.事件1中,钢筋试样的抽样频率和截取位置分别有哪些要求?施工单位应如何处理这批
22的钢筋?
2.事件2中,除混凝土浇筑工序外,闸墩混凝土单元工程中还包括哪些工序?
3.根据《水利工程质量事故处理暂行规定》(水利部令第9号),指出事件3中的质量事故类别,并说明理由。
4.根据事件4,判断该层土方填筑压实质量是否合格,并说明理由。
某河道整治工程包括3km新建堤防和1座排水闸工程,其中堤防级别为3级,堤身采用黏性土填筑,高7m,设计压实度为0.93,排水闸工程共3孔,每孔净宽8m,闸室底板为三孔一联整体式结构,根据项目划分,每个闸墩为一个单元工程。
工程施工过程中发生如下事件:
事件1:工程开工后,施工单位采购了同一批
22mm的钢筋28t,同一批
16mm的钢筋30t,进场后即对钢筋进行抽样检测,其中试样的抽样频率、截取位置,根据《水工混凝土钢筋施工规范》(DL/TS169-2013)进行,检测结果表明
22的钢筋有一项指标不合格。事件2:闸墩混凝土浇筑完成后,施工单位依据《水利水电工程单元工程施工质量验收评定标准一混凝土工程》(SL632-2012),对闸墩混凝土单元工程质量及其包含的混凝土浇筑等工序质量进行了评定。
事件3:堤防填筑施工时,受降雨等因素影响,部分土方压实质量经检验不合格,经返工处理,造成直接经济损失11万元,间接经济损失32万元,影响工期20天。
事件4:返工处理合格后,施工单位重新进行土方填筑施工,按照《水利水电工程单元工程施工质量验收评定标准一堤防工程》(SL634-2012),对某层填土压实度进行检测,共抽检12个土样,检验结果如表3所示。
表3土方填筑压实度检验结果表:

问题:
1.事件1中,钢筋试样的抽样频率和截取位置分别有哪些要求?施工单位应如何处理这批
22的钢筋?2.事件2中,除混凝土浇筑工序外,闸墩混凝土单元工程中还包括哪些工序?
3.根据《水利工程质量事故处理暂行规定》(水利部令第9号),指出事件3中的质量事故类别,并说明理由。
4.根据事件4,判断该层土方填筑压实质量是否合格,并说明理由。
本题答案:
1.
(1)同一批
22mm的钢筋随机抽样两根,同一批
16mm的钢筋随机抽样两根,每根取两个试件分别进行拉伸试验(包括屈服点、抗拉强度和伸长率)和冷弯试验。
钢筋取样时,钢筋端部应先截去500mm再取试件,每组试件应分别标记,不得混淆。
(2)对于
22钢筋检测当有一项试验结果不符合要求时,则从同一批钢筋中另取双倍数量的试件重做各项试验。如仍有一个试件不合格,则该批钢筋为不合格。
2.还包括的工序:基础面或施工缝处理、模板安装、钢筋制作及安装、预埋件制作及安装、外观质量检查。
3.一般质量事故。理由:因为堤防土方填筑工程发生质量事故,属于土石方工程,直接经济损失费为11万元。
4.合格。
理由:
(1)评定标准中规定对于2级和高度超过6m的3级黏性土新筑堤防,压实度合格率≥85%;不合格样的压实度或相对密度不应低于设计值的96%,且不合格样不应集中分布。
(2)本题设计压实度为0.93,依据表格中12个检查试样结果,8号数值为0.90,小于设计压实度0.93,属于不合格点压实度。
故本题实际压实度合格率=11/12=91.67%>85%,且不合格试样不低于压实度设计值的96%,即8号数值为0.90>0.93×96%=0.89。
上述条件同时满足,故判定为合格。
1.
(1)同一批
22mm的钢筋随机抽样两根,同一批
16mm的钢筋随机抽样两根,每根取两个试件分别进行拉伸试验(包括屈服点、抗拉强度和伸长率)和冷弯试验。钢筋取样时,钢筋端部应先截去500mm再取试件,每组试件应分别标记,不得混淆。
(2)对于
22钢筋检测当有一项试验结果不符合要求时,则从同一批钢筋中另取双倍数量的试件重做各项试验。如仍有一个试件不合格,则该批钢筋为不合格。2.还包括的工序:基础面或施工缝处理、模板安装、钢筋制作及安装、预埋件制作及安装、外观质量检查。
3.一般质量事故。理由:因为堤防土方填筑工程发生质量事故,属于土石方工程,直接经济损失费为11万元。
4.合格。
理由:
(1)评定标准中规定对于2级和高度超过6m的3级黏性土新筑堤防,压实度合格率≥85%;不合格样的压实度或相对密度不应低于设计值的96%,且不合格样不应集中分布。
(2)本题设计压实度为0.93,依据表格中12个检查试样结果,8号数值为0.90,小于设计压实度0.93,属于不合格点压实度。
故本题实际压实度合格率=11/12=91.67%>85%,且不合格试样不低于压实度设计值的96%,即8号数值为0.90>0.93×96%=0.89。
上述条件同时满足,故判定为合格。
13、背景资料【题目不完整】
合同工期325天,2015年11月1日开工,6-9月汛期,要求,第二年汛前完成坝体1填筑。料场变更,坝体填筑2因为第一个料场的土不够了,换了一个,共60万立方米,原来料场10000立方米/天,26元/立方米,换的料场8000立方/天,28元/立方米。

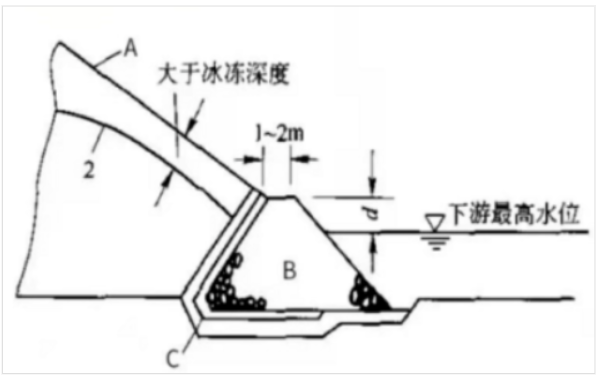

1.指出A、B、C代表名称。
2.关键线路(节点表示),坝体1填筑节点工期能否满足度汛要求?
3.施工单位可以索赔多少的工期和费用。
合同工期325天,2015年11月1日开工,6-9月汛期,要求,第二年汛前完成坝体1填筑。料场变更,坝体填筑2因为第一个料场的土不够了,换了一个,共60万立方米,原来料场10000立方米/天,26元/立方米,换的料场8000立方/天,28元/立方米。


1.指出A、B、C代表名称。
2.关键线路(节点表示),坝体1填筑节点工期能否满足度汛要求?
3.施工单位可以索赔多少的工期和费用。
本题答案:
1.A:下游坝坡 B:棱体排水 C:反滤层
2.

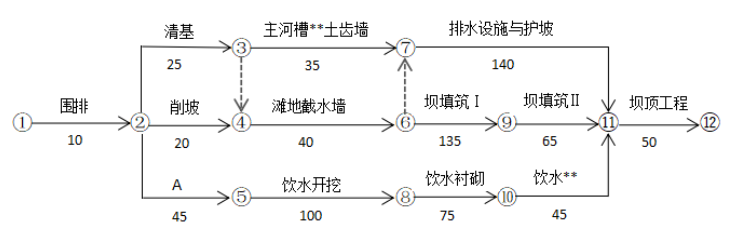

(1) 关键线路
1→2→3→4→6→9→11→12
1→2→5→8→10→11→12
(2)坝体1填筑能满足度汛要求,理由:坝1填筑在210天能结束,结束日期为5月30日,汛期为6-9月,因此能满足工期要求。
3.
(1)由于坝体填筑2总时差为0,且原来料场需要600000/10000=60天完成,变更后的料场需要600000/8000=75天完成,工期延误75-60=15天,故可以进行工期索赔15天。
(2)原来料场需要60*26=1560万元,变更后的料场需要60*28=1680万元,工期损失1680-1560=120万元,故可以进行费用索赔120万元。
1.A:下游坝坡 B:棱体排水 C:反滤层
2.
(1) 关键线路
1→2→3→4→6→9→11→12
1→2→5→8→10→11→12
(2)坝体1填筑能满足度汛要求,理由:坝1填筑在210天能结束,结束日期为5月30日,汛期为6-9月,因此能满足工期要求。
3.
(1)由于坝体填筑2总时差为0,且原来料场需要600000/10000=60天完成,变更后的料场需要600000/8000=75天完成,工期延误75-60=15天,故可以进行工期索赔15天。
(2)原来料场需要60*26=1560万元,变更后的料场需要60*28=1680万元,工期损失1680-1560=120万元,故可以进行费用索赔120万元。
