2021年一级建造师《水利水电工程管理与实务》模拟卷(一)
A.水准观测法
B.交会法
C.视准线法
D.视距法
A
A.1
B.2
C.3
D.4
C
A.灌注桩
B.旋喷桩
C.强夯
D.沉井基础
D
A.安装止水-铺砂浆-架立侧模
B.铺砂浆-安装止水-架立侧模
C.架立侧模-安装止水-铺砂浆
D.架立侧模-铺砂浆-安装止水
B
A.过渡区、垫层区、主堆石区、次堆石料区
B.垫层区、过渡区、主堆石区、次堆石料区
C.垫层区、过渡区、次堆石料区、主堆石料区
D.过渡区、垫层区、次堆石料区、主堆石料区
B
A.冷缝
B.水平缝
C.临时缝
D.错缝
A
A.大型
B.中型
C.小(1)型
D.小(2)型
B

A.竖缝分块
B.斜缝分块
C.错缝分块
D.通仓分块
C
A.横挖法
B.反挖法
C.顺流开挖
D.逆流开挖
C
A.转轮型号
B.工作水头
C.主轴型号
D.转轮标称直径
A
A.业主责任制
B.合同管理制
C.监理负责制
D.项目法人责任制
D
A.原可行性研究报告批复部门
B.原初步设计审查部门
C.施工图设计审查部门
D.项目主管部门
A
A.好
B.一般
C.很好
D.较好
D
A.项目主管部门
B.监理单位受委托
C.项目法人
D.施工单位
C
A.50%,70%
B.50%,80%
C.70%,85%
D.80%,100%
C
A.85%
B.90%
C.95%
D.98%
C
A.截流
B.下闸蓄水
C.机组启动
D.水土保持
D
A.项目法人
B.监理单位
C.省级人民政府能源主管部门
D.国家能源局
C
A.桥梁
B.堤防
C.水电站
D.水库
A
A.60%
B.75%
C.80%
D.90%
B
A.效益
B.规模
C.经济社会中的重要性
D.最大过闸流量
E.承担的工程任务
B,E
A.改善分流条件
B.减小分流量
C.改善龙口水力条件
D.增大抛投料的稳定性,减少块料流失
E.加大截流的施工强度
A,C,D,E
A.明渠导流
B.束窄河床导流
C.隧洞导流
D.涵管导流
E.通过建筑物导流
A,C,D
A.触变性强
B.压缩性大
C.含水量大
D.渗透系数小
E.孔隙率小
A,B,C,D
A.环刀法
B.灌水法
C.灌砂法
D.蜡封法
E.核子密度仪法
B,C,E
A.描断面中心线偏移不得大于1.5m
B.水下横断面边坡按台阶形开挖时,允许下超上欠,超欠比应控制在1~1.5
C.局部欠挖部位的欠挖厚度小于设计水深的5%,且不大于50cm
D.纵断梗长度小于2.5m
E.一般超挖面积不大于4.0m2
A.大坝工程可以由分包单位单独承建
B.主厂房及其基础不得由分包单位单独承建
C.分包单位的资质等情况须报质量监督机构备案,不须报项目法人单位备案
D.分包单位的资质等情况须报项目法人单位备案
E.项目法人单位或其所属人员可以向承包商指定分包单位
A.投标范围符合招标文件规
B.权利义务符合招标文件合同条款
C.投标文件的签字盖章符合招标文件规定
D.投标保证金符合招标文件规定
E.计划工期符合招标文件规定
(1)工程预付款为合同总价的20%,开工前支付完毕,施工期逐月(从第一个月就开始扣)按当月工程款的30%扣回,扣完为止;
(2)当实际工程量超出合同工程量20%时,对超出20%的部分进行综合单价调整,调整系数为0.9。(单价调整)

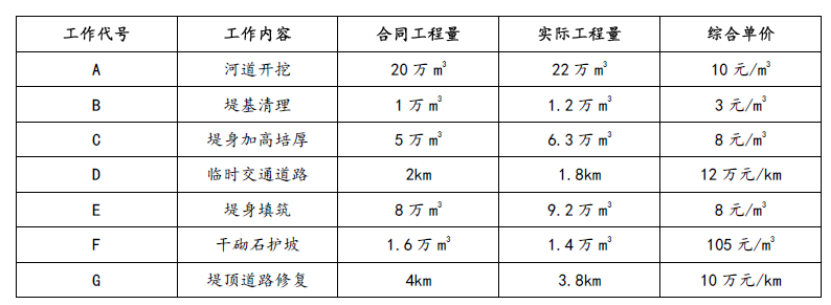

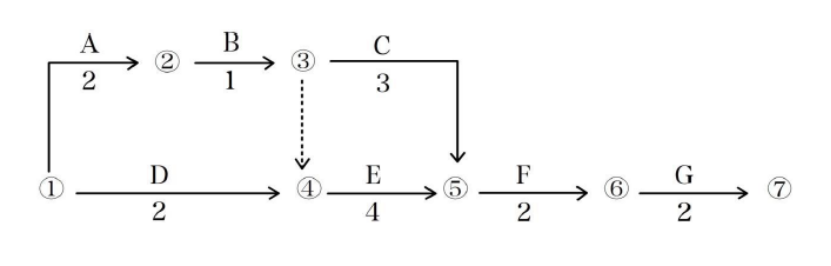

经监理单位审核的施工网络计划见下图(单位:月),各项工作均以最早开工时间安排,其合同工程量、实际工程量、综合单价见下表。

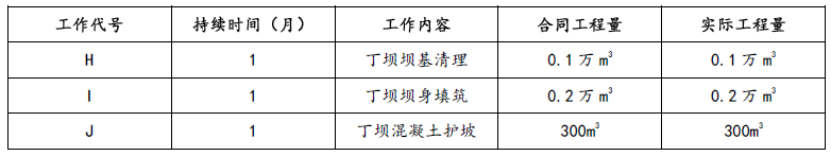

工程开工后在施工范围内新增一丁坝。丁坝施工工作面独立,其坝基清理、坝身填筑、混凝土护坡等三项工作依次施工,在第5个月初开始施工,堤顶道路修复开工前结束:丁坝坝基清理、坝身填筑工作的内容和施工方法与堤防施工相同(内容和方法相同);双方约定,混凝土护坡单价为300元/m³,丁坝工程量不参与工程量变更。各项工作的工程量、持续时间见下表。

【问题】
1.计算该项工程的合同总价、工程预付款总额。
2.绘出增加丁坝后的施工网络计划。
3.若各项工作每月完成的工程量相等,分别计算第6、7两个月的月工程款、预付款扣回款额、应得付款。(保留二位小数)

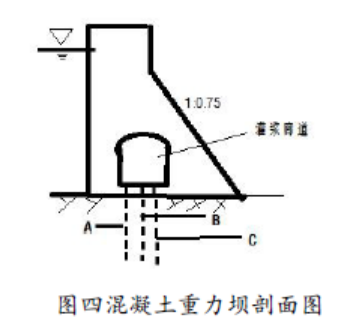

电站装机容量240MW,混凝土重力坝剖面图见图四。

本工程在施工中发生如下事件:
事件一:施工单位根据《水工建筑物水泥灌浆施工技术规范》(DL/T5148-2014)和设计图纸编制了帷幕灌浆施工方案,计划三排帷幕孔按顺序A→B→C依次进行灌浆施工;
事件二:施工单位根据《水利水电工程施工组织设计规范》(SL303-2017),先按高峰月浇筑强度初步确定了混凝土生产系统规模,同时又按平层浇筑法计算公式Qh≧KhSD/(t1-t2)复核了混凝土生产系统的小时生产能力;
事件三:施工单位根据《水工混凝土施工规范》(SL67-2014),对大坝混凝土采取了温控措施,首先对原材料和配合比进行了优化,降低混凝土水化热温升,其次对混凝土拌合、运输和浇筑等过程中采取多种措施,降低混凝土的浇筑温度;
事件四:施工单位在某一坝段基础C20混凝土浇筑过程中,共抽取混凝土试样35组进行抗压强度试验,实验结果统计:(1)有3组试样抗压强度为设计强度的80%;(2)试样混凝土的强度保证率为78%。施工单位按《水利水电工程施工质量检验与评定规程》(SL176-2007)对混凝土强度进行评定,评定结果为不合格,并对现场相应部位结构物的混凝土强度进行了检测;
附录C普通混凝土试块试验数据统计方法

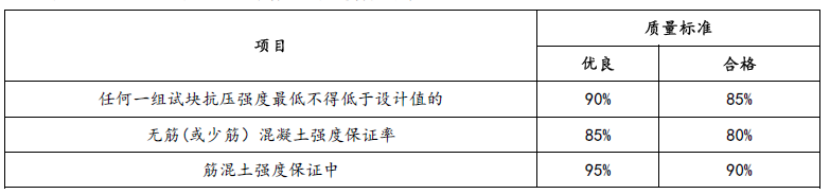

C.0.1同标号(或强度等级)混土试块28天龄期抗压强度的组数n≥30组时,应符合表C.0.1的要求。


事件五:本工程各建筑物全部完工并经一段时间试运行后,项目法人组织勘察、设计、监理、施工等有关单位的代表开展竣工验收自查工作,召开自查工作会议,自查完成后,项目法人向工程主管部门提交了竣工验收申请报告,工程主管部门提出:本工程质量监督部门未对工程质量等级进行核定,不得验收。
【问题】
1.改正事件一中三排帷幕灌浆施工顺序,简述帷幕灌浆施工工艺流程。
2.指出事件二Qh的计算公式中Kh、S、D、t1.t2的含义。
3.说明事件三中“混凝土浇筑温度”这一规范术语的含义,指出在混凝土拌合、运输过程中降低混凝土浇筑温度的具体措施。
4.说明时间四中混凝强度评定为不合格的理由,指出对结构物混凝土强度进行检测的方法有哪些?
5.除事件五中列出的参加会议的单位外,还有哪些单位代表应参加自查工作和列席自查工作会议?竣工验收部门的要求是否妥当?请说明理由。
事件1:工程具备开工条件后,项目法人向主管部门提交了本工程开工申请报告。

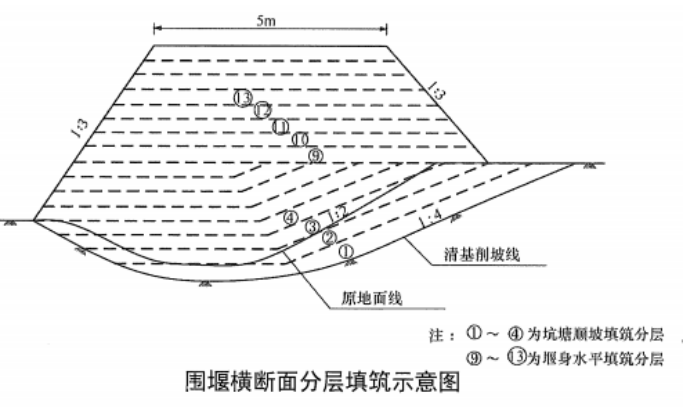

事件2:排泥场围堰某部位堰基存在坑塘,施工单位进行了排水、清基、削坡后,再分层填筑施工,如下图所示。

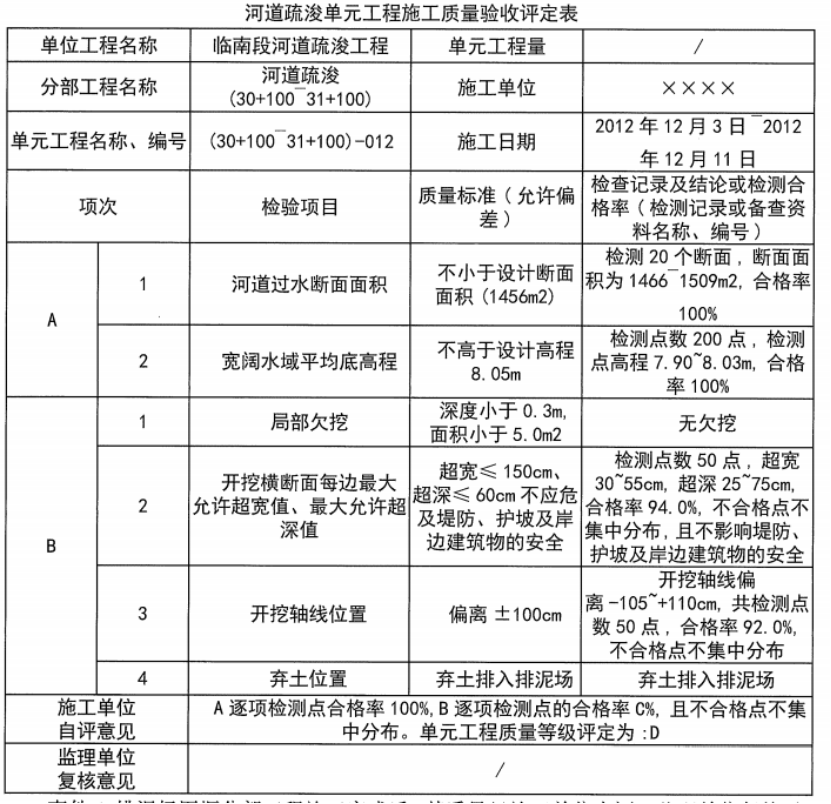

事件3:河道疏浚工程施工中,施工单位对某单元工程进行了质量评定,如下表所示。

事件4:排泥场围堰分部工程施工完成后,其质量经施工单位自评、监理单位复核后,施工单位报本工程质量监督机构进行了备案。
事件5:本工程建设项目于2013年12月底按期完工。2015年5月,竣工验收主持单位对本工程进行了竣工验收。竣工验收前,质量监督机构按规定提交了工程质量监督报告,该报告确定本工程质量等级为优良。
[问题]
1.根据《水利部关于废止和修改部分规章的决定》(水利部令2014年第46号),指出事件1中的不妥之处;说明主体工程开工的报告程序和时间要求。
2.根据《堤防工程施工规范》SL260--2014,指出并改正事件2图中坑塘部位在清基、削坡、分层填筑方面的不妥之处。
3.根据《水利水电工程单元工程施工质量验收评定标准一堤防工程》SL634-2012,指出事件3表中A、B、C、D所代表的名称或数据。
4.根据《水利水电工程施工质量检验与评定规程》SL176--2007,改正事件4中的不妥之处。
5.根据《水利水电建设工程验收规程》SL223--2008,事件5中竣工验收时间是否符合规定?说明理由。根据《水利水电工程施工质量检验与评定规程》SL176-2007,指出并改正事件5中质量监督机构工作的不妥之处。
事件1:施工单位依据《水利水电工程施工组织设计规范》(SL303-2017),采用简化毕肖普法,对围堰边坡稳定进行计算,其中上游围堰背水侧边坡稳定安全系数计算结果为1.25。
事件2:施工单位根据《水利水电工程施工安全管理导则》(SL721-2015),编制围堰专项施工方案,并组织有关专业技术人员进行审核。
事件3:闸墩混凝土拆模后,施工单位对混凝土外观质量进行检查,发现闸墩底部多条竖向裂缝。


问题:

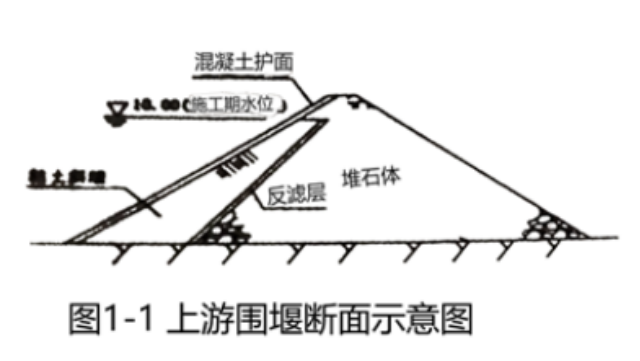

1.图1-1,计算上游围堰的最低堰顶高程(波浪爬高0.5m计);指出粘土斜墙布置的不妥之处,并说明理由。
2.事件1中,上游围堰背水侧边坡稳定安全系数计算结果是否满足规范要求?规范要求的边坡稳定安全系数最小值为多少?
3.围堰专项施工方案经施工单位有关专业技术人员审核后,还需要履行哪些报审程序方可组织实施?

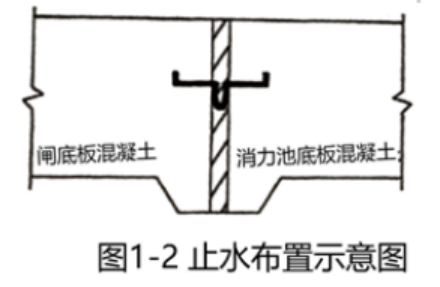

4.止水缝部位混凝土浇筑时,应注意哪些事项?
5.事件3中,施工单位除检查混凝土裂缝外,还需要检查哪些常见的混凝土外观质量问题?
