2016年一级建造师《铁路工程管理与实务》真题
A.与CPⅡ控制网同步施测
B.与线下工程施工同步施测
C.在轨道工程完工后立即施测
D.在线下工程完工并通过沉降变形评估后施测
D
A.含砂率
B.单方用水量
C.水泥用量
D.骨料级配
B
A.1%
B.2%
C.3%
D.4%
D
A.自路堤向路堑碾压
B.自路堑向路堤碾压
C.沿堑坡边缘结合处横向碾压
D.按45°方向交叉碾压
C
A.3个月
B.4个月
C.5个月
D.6个月
D
A.横向自中心向两侧,纵向向桥梁端
B.横向自两侧向中心,纵向向桥梁端
C.横向自中心向两侧,纵向向隧道端
D.横向自两侧向中心,纵向向隧道端
A
A.抽渣法
B.吸泥法
C.换浆法
D.气举法
C
A.抽水时吊箱不上浮
B.抽水时吊箱不倾斜
C.抽水时吊箱不变形
D.抽水时吊箱不下沉
A
A.1个月
B.2个月
C.3个月
D.4个月
A
A.1次
B.2次
C.3次
D.4次
C
A.超前地表钻探
B.超前水平钻探
C.红外探测
D.地质雷达探测
B
A.施做临时仰拱
B.施做超前管棚
C.施做临时竖撑
D.反压核心土
A
A.周边眼间距大于辅助眼
B.周边眼间距小于辅助眼
C.周边眼深度大于辅助眼
D.周边眼深度小于辅助眼
B
A.洪积卵石层
B.中风化灰岩层
C.冲积粉砂层
D.黏土花岗岩叠合层
C
A.1600根
B.1667根
C.1680根
D.1760根
D
A.铝热焊
B.接触焊
C.埋弧焊
D.气压焊
B
A.锚固方法应采用正锚
B.螺旋道钉用水泥浆锚固
C.螺旋道钉应与承轨槽面垂直
D.灌浆深度与螺旋道钉插入孔内的长度一致
C
A.倒运轨料的小平车至少应有一个止轮器
B.直线段钢轨应采用错开式接头
C.曲线外股可用厂制缩短轨
D.人工搬运钢轨距离不应大于50m
D
A.项目经理
B.总工程师
C.工程部负责人
D.安质部负责人
A
A.正常运行
B.运行间隙
C.限速运行
D.低速运行
B
A.隧道断面净空测量
B.中线测量
C.控制中线基桩测设
D.永久水准点测设
E.衬砌厚度测量
A,B,C,D
A.宜在无雨季节分段集中施工
B.宜在风速较小时期集中施工
C.应尽量保护线路两侧硬壳
D.边坡防护应随路基填筑一次完成
E.路堑支挡结构基础应顺坡一次开挖
B,C,D
A.立壁板
B.墙趾板
C.扶壁
D.墙踵板
E.锚定板
A,B,C,D
A.浮船的隔舱应做水压试验
B.船体最大吃水时,船底应高于河床50cm
C.浮运作业时风力不宜大于5级
D.浮运钢梁宜逆水进入桥孔
E.组织专人每天测量水位、流速、风速与风向
A,C,D,E
A.限界
B.两端顺接道床
C.轨温
D.轨距
E.绝缘状况
A,B,D,E

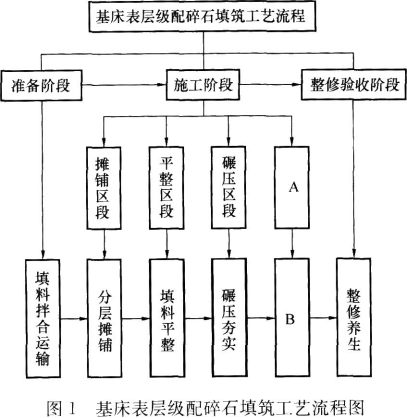

某段新建铁路路基工程,主要施工内容为深路堑开挖和软土路堤填筑。其中路堑段长度为200m,最大开挖深度为20m,设计分三级边坡防护,主要地质为黏土和强风化、中风化泥岩,主要工作内容为土石方开挖和边坡防护;路堤所经水塘地段设计采用抛石挤淤处理,基床表层采用级配碎石填筑,工艺流程如图1所示。

施工中发生以下事件:
事件1:抛石挤淤施工前,施工单位制定了片石抛填施工方案:拟投入的主要机械设备有自卸汽车、装载机、推土机和挖掘机;石料选用强度坚硬、不易风化的片石,片石尺寸不宜小于25cm,在石料供应困难期间,允许有20%以下的较小片石,但块径不得小于15cm;片石抛填顺序为自两侧向中部抛填,有横坡时自低侧向高侧抛填。
事件2:施工单位在旱季施工该段路堑,并在施工前做好了截、排水系统。由于雨水较少,路堑开挖后边坡较稳,土石方开挖自上而下分层进行,土石方全部开挖完成后自下而上逐级进行了边坡防护施工。
事件3:施工单位在进行路堤填筑碾压施工时,碾压顺序为先中间后两侧,各区段交接处均重叠压实,上下两层填筑接头错开2.5m,纵向搭接压实长度为2.0m。监理工程师发现后要求整改。
【问题】
1.指出图1中A所代表的区段名称和B所代表的工艺名称。
2.针对事件1中施工方案的不合理之处,给出正确做法。
3.针对事件2中做法的不妥之处,给出正确做法。
4.针对事件3,应如何整改?

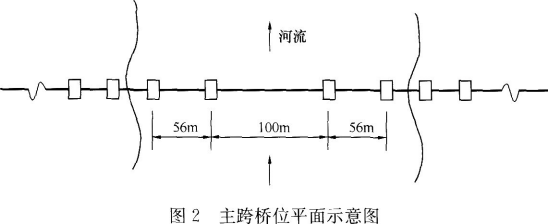

某铁路标段有一座双线桥,主跨为(56+100+56)m连续梁;主墩位于水深5m的河流中,基础为桩基,低桩承台。桥位平面如图2所示。
基础施工期较长,施工计划跨汛期作业。混凝土由相邻标段负责提供。

施工单位进场后,项目经理部做了以下工作:

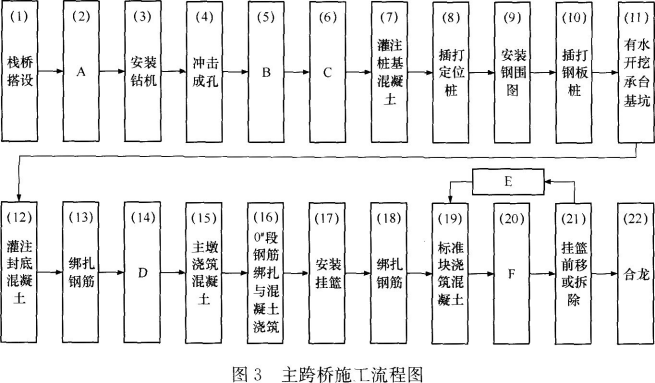

工作1:组织技术人员编制了该桥主跨的施工流程,如图3所示。

工作2:组织安全工程师和相关人员进行了危险源辨识,摘录会议部分记录如下:
(1)若栈桥贝雷梁材料多次重复使用,发生锈损,导致承载能力降低,可能会发生①。
(2)若塔吊超重作业,可能会发生②。
(3)0#段立模施工中,平台上若没有设置防护围栏,可能会发生③。
(4)若挂篮前移后安装锁定不牢,可能会发生向前④。
【问题】
1.针对图3,指出A、B、C、D、E、F所代表的施工工序名称。
2.针对图3.完成工序(8)、(9)、(10)、(11)、(12)施工,需要哪些主要施工机械设备?
3.针对工作2,依据《企业职工伤亡事故分类标准》,写出①、②、③、④符合题意的职业伤害事故类别名称。
某施工单位承建客运专线某隧道工程,起讫里程为DK38+500DK42+100,长度为3600m。隧道围岩破碎、软弱,地下水发育,围岩级别为V级,进、出口段洞顶有村庄、水田。按照施工组织设计,施工单位在隧道进、出口各安排一个作业面施工,开挖采用三台阶预留核心土法施工。施工中发生了以下事件:

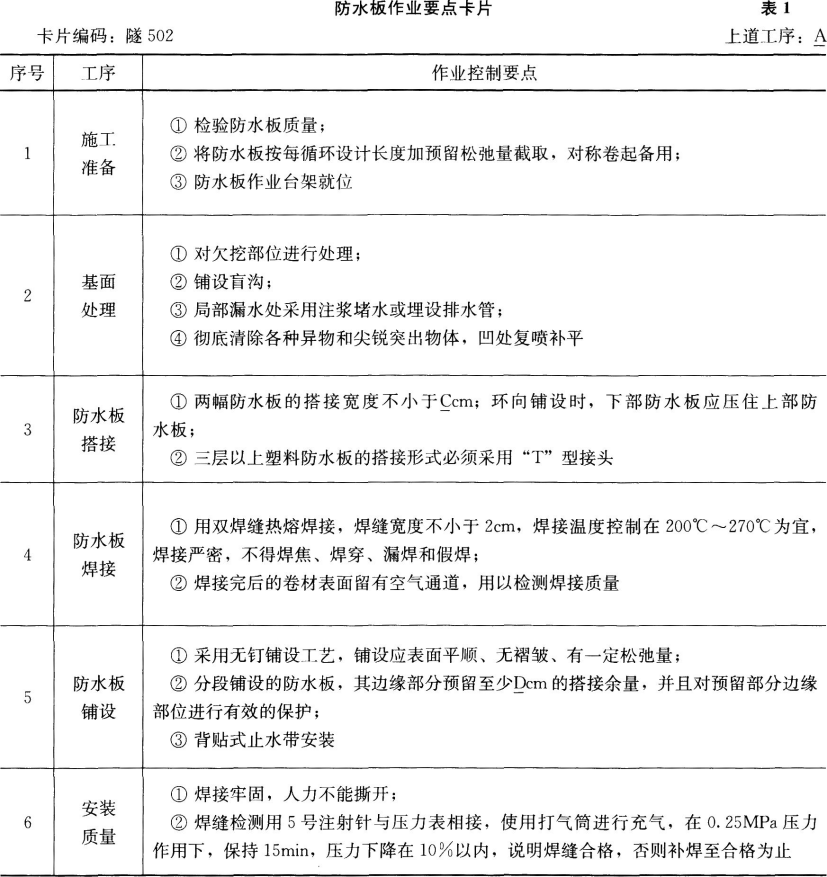

事件1:项目经理部编制了《防水板作业要点卡片》,见表1。

下道工序:B

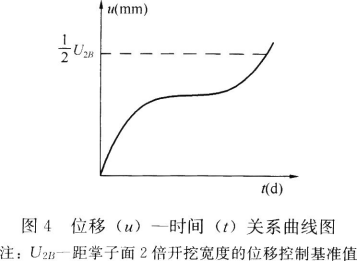

事件2:掌子面开挖至DK39+130时,对DK39+100~DK39+103段进行仰拱开挖,根据DK39+100处的围岩量测数据绘制了位移(u)—时间(t)关系图,发现位移速率不断上升,即d2u/dt2>0,如图4所示。

【问题】
1.根据背景资料,给出隧道内洞口段合理的施工防排水原则,并说明理由。
2.给出表1中A和B所代表的施工工序名称。
3.给出表1中C和D所代表的施工控制指标。
4.针对事件2,指出该段围岩所处的状态,并写出应对措施。

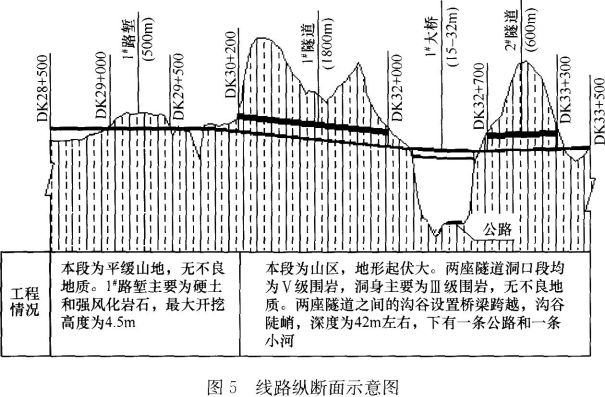

某新建双线铁路客运专线站前工程第二标段起讫里程为DK12+500~DK42+500,正线长度30km,其中DK28+500~DK33+500段的线路纵断面如图5所示。
1#大桥的下部结构为钻孔桩基础,桩径1.2m,桩长22--34m;承台为大体积钢筋混凝土结构,施工处于夏季高温期,需在混凝土中掺加高效减水剂。1#大桥的上部结构为15~32m现浇预应力混凝土简支箱梁。简支箱梁施工方法可采用支架法或移动模架法,由施工单位自行选择。
1#隧道长1800m,线路纵坡为10‰,根据工期目标、地质情况以及现场条件等,安排进口和出口两个作业面同时施工。2#隧道长600m,线路纵坡为4‰,安排出口一个作业面施工。
第二标段正线铺设跨区间无缝线路,采用CRTSⅡ型板式无砟轨道,共需铺设轨道板9238块。路基段无砟轨道铺设工艺为:施工准备→测设基桩→A→轨道板粗放、精调→B→轨道板纵向连接→轨道板锚固和剪切连接→挡块施工→质量检查。
第二标段工期目标为30个月。

【问题】
1.根据背景资料,给出1#。路堑应采用的施工方法。
2.根据背景资料,承台混凝土中应掺加什么类型的高效减水剂?说明理由。
3.根据背景资料,1#大桥简支箱梁应选择何种施工方法?说明理由。
4.分别给出1#隧道进口和出口作业面洞内应采取的施工排水方案。
5.第二标段轨道板铺设至少应划分多少个检验批?说明理由。
6.根据背景资料,给出路基段无砟轨道铺设工艺中A和B的工序名称。
某集团公司中标某铁路增建二线工程。主要工程项目有:路基、桥涵、平交改立交等。部分工程情况如下:

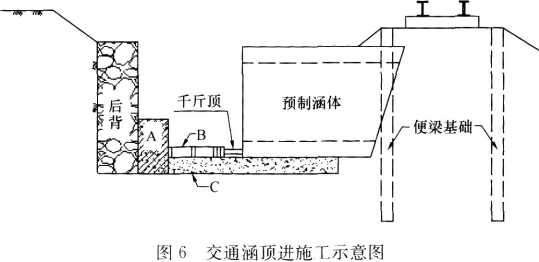

钢筋混凝土框架涵1处,跨径为1~5.0m,全长25横延米,为一交通涵。下穿既有线,采用顸进施工;既有线为无缝线路,交通涵位置的前后路基两侧采用挖孔桩防护;施工降水采用井点降水;地质为黏土及砂性土。为防止扎(低)头现象发生,在滑板上预留了仰坡,在涵体底板前端预留了船头坡。交通涵顶进施工示意如图6所示。

大桥1座,长348.86m,基础均为钻孔桩基,采用冲击钻机成孔;承台模板采用组合式钢模;其中5#、6#、7#墩桩基数量均为12根,墩身为空心薄壁墩,其模板采用翻模。

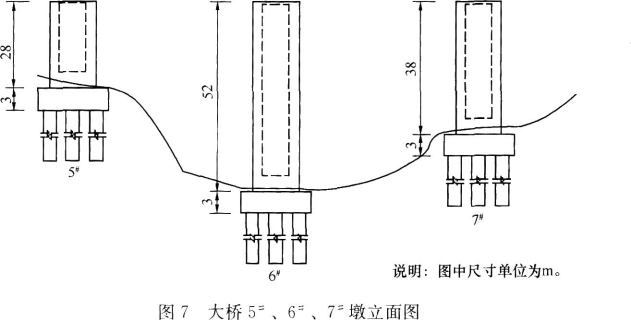

大桥5#、6#、7#墩立面如图7所示。

施工过程中,发生以下事件:
事件1:为确保顶进涵施工期间铁路营业线安全,项目经理部拟采取以下措施:
(1)项目经理、项目总工、安全员由经铁路局营业线安全培训合格的正式职工担任,防护员、带班人员和工班长由劳务分包单位人员担任;
(2)在监理人员监督下,探明施工范围内的地下光电缆和其他管线路径及深度;
(3)在既有线路基防护桩施工时,挖孔桩从一端向另一端依次进行开挖,及时灌筑混凝土。
事件2:顶进涵在顶进至15m处,发生涵体扎(低)头。经现场踏勘,基底有水并且地质发生变化,由砂性土变为细砂层。

事件3:项目经理部根据设计要求及现场施工条件,对大桥5#、6#、7#墩编制了施工组织设计:桩基施工采用冲击钻机1台,进度指标为4d/根;承台施工采用组合钢模1套,进度指标为15d/个;墩身施工采用翻模1套,进度指标为1m/d。大桥施工进度计划见表2所示。计划安排施工顺序为5#墩→6#墩→7#墩,据此按表2序号确定了施工关键线路,并计算了施工总天数。

事件4:项目经理部对事件3中施工顺序进行了优化,确定了最优的施工顺序,从而使总施工时间最短。
【问题】
1.写出图6中A、B、C所代表的名称。
2.逐条判定事件1中的做法是否正确,如做法错误,请写出正确做法。
3.根据背景资料,给出处理顶进涵扎(低)头的施工措施。
4.给出事件3中施工关键线路及施工天数。
5.给出事件4中优化后的施工顺序。
