2021年二级造价工程师《建设工程计量与计价实务(土建)》模拟卷2
A.拱架法
B.无支架安装法
C.预制拼装法
D.悬臂拼装法
D
A.建筑物外阳台按其水平投影面积计算
B.室外楼梯不计算建筑面积
C.建筑物顶部有围护结构的楼梯间,层高超过2.10m的部分计算全面积
D.有柱雨篷没有出挑宽度的限制,也不受跨越层数的限制,均计算建筑面积
D
A.以立方米计量,按设计图示尺寸以体积计算,不扣除空心踏步板空洞体积
B.以平方米计量,按设计图示尺寸以面积计算
C.以段计量,按设计图示数量计算
D.以段计量,项目特征必须描述混凝土强度等级
C
A.桩长度(包括桩尖)
B.桩长度(不包括桩尖)
C.桩体积(包括桩尖)
D.桩体积(不包括桩尖)
A
A.按设计图示管底垫层面积乘以深度以体积计算
B.按设计图示尺寸以截面积计算
C.有管沟设计时按管底以上部分体积计算
D.无管沟设计时按截面积计算
A
A.瓦屋面按设计图示尺寸以斜面积计算
B.膜结构屋面按设计图示尺寸以需要覆盖的水平投影面积计算
C.屋面排水管按设计室外散水上表面至檐口的垂直距离以长度计算
D.屋面变形缝防水按设计尺寸以面积计算
D
A.钢屋架、钢桁架
B.钢漏斗、钢管柱
C.金属网、钢构件
D.压型钢板楼板、墙板
D
A.彩板窗按设计图示尺寸以框外围展开面积计算
B.金属百叶窗按设计图示洞口尺寸以面积计算
C.金属纱窗按框的净尺寸以面积计算
D.金属橱窗按设计图示尺寸以框外围展开面积计算
B
A.某多层建筑物的层数为7层(含地下室层数),可计算超高施工增加
B.某多层建筑物的层数为7层(不含地下室层数),可计算超高施工增加
C.排、降水的计量单位是天
D.大型机械进出场及安拆工程量以台班计量
B
A.平整场地
B.挖一般土方
C.挖沟槽土方
D.挖基坑土方
B
A.挡土墙按设计图示中心线长度计算
B.勒脚工程量按设计图示尺寸以延长米计算
C.石围墙内外地坪标高之差为挡土墙墙高时,墙身与基础以较低地坪标高为界
D.石护坡工程量按设计图示尺寸以体积计算
D
A.按设计图示中心线长度计算
B.按设计图示净长线长度计算
C.区分不同材料和规格以长度计算
D.按设计图示长度乘以高度以面积计算
D
A.坡屋面无檐口天棚的算至屋面板底
B.坡屋面有屋架且有天棚的算至屋架下弦底
C.坡屋面有屋架无天棚的算至屋架下弦底另加200mm
D.平屋面算至钢筋混凝土板顶
A
A.有梁板的柱按设计图示截面积乘以柱基以上表面或楼板上表面至上一层楼板底面之间的高度以体积计算
B.无梁板的柱按设计图示截面积乘以柱基以上表面或楼板上表面至柱帽下表面之间的高度以体积计算
C.框架柱按柱基上表面至柱顶高度以米计算
D.构造柱按设计柱高以米计算
B
A.按设计图示尺寸以体积计算
B.按设计图示以墙体中心线长度计算
C.按设计图示以墙体高度计算
D.按设计图示尺寸以面积计算
D
A.硅酸盐水泥
B.普通硅酸盐水泥
C.矿渣硅酸盐水泥
D.火山灰质硅酸盐水泥
E.粉煤灰硅酸盐水泥
A,B,D,E
A.预制混凝土楼梯按设计图示尺寸以体积计算(扣空心)
B.灰土挤密桩按设计图示尺寸以桩长(包括桩尖)计算
C.石材“勒脚”按设计图示尺寸以面积计算
D.保温隔热墙按设计图示尺寸以面积计算
E.砖地沟按设计图示尺寸以面积计算
A,B,D
A.自流坪地面按图示尺寸以面积计算
B.整体面层按设计图示尺寸以面积计算
C.块料踢脚线可按延长米计算
D.石材台阶面装饰设计图示以台阶最上层踏步外沿以外水平投影面积计算
E.塑料板楼地面按设计图示尺寸以面积计算
A,B,E
A.镜面玻璃
B.灯箱
C.金属旗杆
D.塑料装饰线
E.金属字
B,C,E
A.设计文件
B.预算定额
C.概算指标
D.概算定额
E.可行性研究报告
B,C,D

【问题】

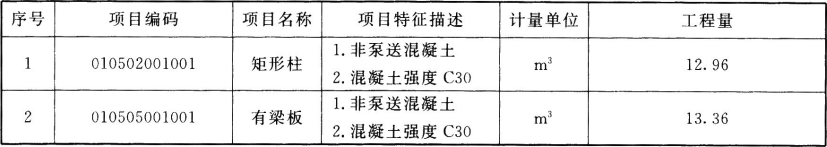

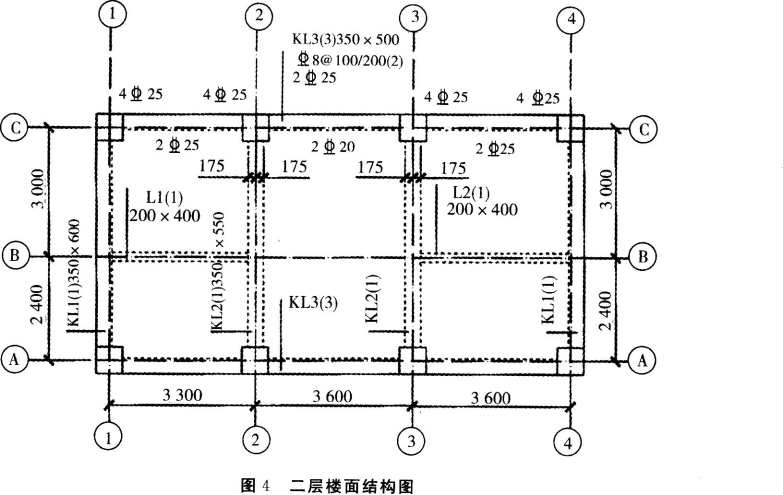

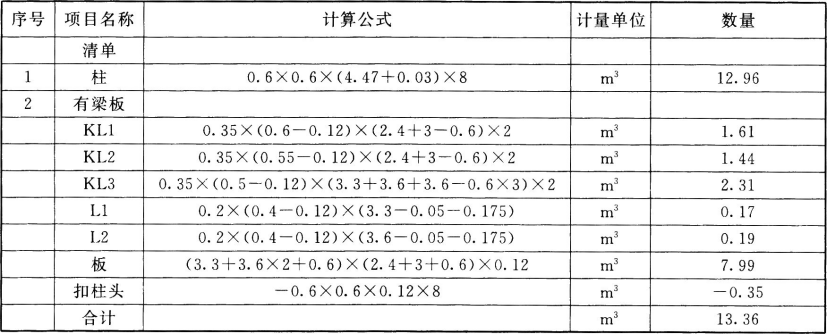

1.按《房屋建筑与装饰工程工程量计算规范》(GB50854—2013)计算一层柱及二层楼面梁、板的混凝土工程量。
2.按《房屋建筑与装饰工程工程量计算规范》(GB50854—2013)要求,编制一层柱及二层楼面梁、板的混凝土分部分项工程量清单。
1.工程量计算表
2.分部分项工程量清单

有关工程价款结算与支付的合同约定如下:
1.开工前发包人向承包人支付签约合同价(扣除总价措施费与暂列金额)的20%作为预付款,预付款在第3、4个月平均扣回;
2.安全文明施工费工程款于开工前一次性支付;除安全文明施工费之外的总价措施项目费用工程款在开工后的前3个月平均支付;
3.施工期间除总价措施项目费用外的工程款按实际施工进度逐月结算;
4.发包人按每次承包人应得的工程款的85%支付;
5.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付;
6.C分项工程所需的甲种材料用量为500m3,在招标时确定的暂估价为80元/m3,乙种材料用量为400m3,投标报价为40元/m3。工程款逐月结算时,甲种材料按实际购买价格调整,乙种材料当购买价在投标报价的±5%以内变动时,C分项工程的综合单价不予调整,变动超过±5%以上时,超过部分的价格调整至C分项综合单价中。

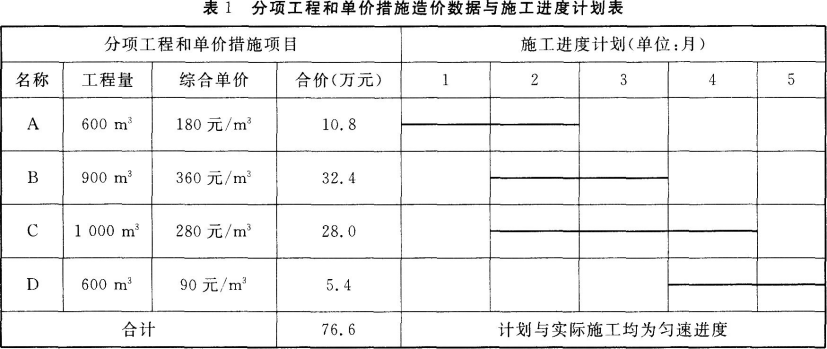

该工程如期开工,施工中发生了经承发包双方确认的以下事项:
(1)B分项工程的实际施工时间为2~4月;
(2)C分项工程甲种材料实际购买价为85元/m3,乙种材料的实际购买为50元/m3;
(3)第4个月发生现场签证零星工费用2.4万元。
【问题】
1.合同价为多少万元?预付款是多少万元?开工前支付的措施项目款为多少万元?(计算结果均保留三位小数)
2.求C分项工程的综合单价是多少元/m3?三月份完成的分部和单价措施费是多少万元?3月份业主支付的工程款是多少万元?(计算结果均保留三位小数)
3.列式计算第3月末累积分项工程和单价措施项目拟完成工程计划费用、已完成工程费用,并分析进度偏差(投资额表示)与费用偏差。(计算结果均保留三位小数)
4.除现场签证费用外,若工程实际发生其他项目费用8.7万元,试计算工程实际造价及竣工结算价款。(计算结果均保留三位小数)
1.合同价=(76.6+9+12)×1.1=107.36(万元)
预付款=76.6×1.1×20%=16.852(万元)
开工前支付的措施项目款=3×1.1×85%=2.805(万元)
2.甲种材料价格为85元/m3,甲增加材料款=500×(85-80)×1.15=2875(元)
由于(50-40)/40=25%>5%,乙增加材料款=400×(50-40×1.05)×1.15=3680(元)
C分项工程的综合单价=280+(2875+3680)/1000=286.555(元/m3)
3月份完成的分部和单价措施费=32.4/3+286.555×1000/10000/3=20.352(万元)
3月份业主应支付的工程款=(32.4/3+286.555×1000/10000/3+6/3)×1.1×85%-16.852/2=12.473(万元)
3.第3月末分项工程和单价措施项目
累计拟完工程计划费用=(10.8+32.4+28×2/3)*1.1=68.054(万元)
累计已完工程计划费用=(10.8+32.4×2/3+28×2/3)*1.1=56.174(万元)
累计已完工程实际费用=(10.8+32.4×2/3+1000×2/3×286.555/10000)*1.1=56.654(万元)
进度偏差=56.174-68.054=-11.88(万元),实际进度拖后11.88万元。
费用偏差=56.174-56.654=-0.48(万元),实际费用增加0.48万元。
4.工程实际造价=(76.6+9+2.4+8.7)×1.1=106.37(万元)
质保金=106.37×3%=3.191(万元)
竣工结算款=1.06.37×0.15-3.191=12.765(万元)
表5-1承包方费用部分数据表

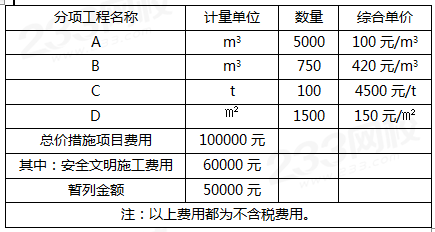

合同中有关工程款支付条款如下:
1.开工前发包方向承包方支付合同价(扣除安全文明施工费用和暂列金额)的20%作为材料预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。
2.安全文明施工费用开工前与材料预付款同时支付。
3.工程进度款按月结算,发包方按每次承包方应得工程款的80%支付。
4.总价措施项目费用剩余部分在开工后4个月内平均支付,结算时不调整。
5.分项工程累计实际工程量增加(或减少)超过计划工程量的15%时,该分项工程的综合单价调整系数为0.95(或1.05)
6.承包商报价管理费和利润率取50%(以人工费、机械费之和为基数)。
7.规费和税金综合费率18%(以分项工程费用、措施项目费用、其他项目费用之和为基数。
8.竣工结算时,业主按合同价款的3%扣留工程质量保证金。
9.工期奖罚5万/月(含税费),竣工结算时考虑。
10.如遇清单缺项,双方按报价浮动率确定单价。

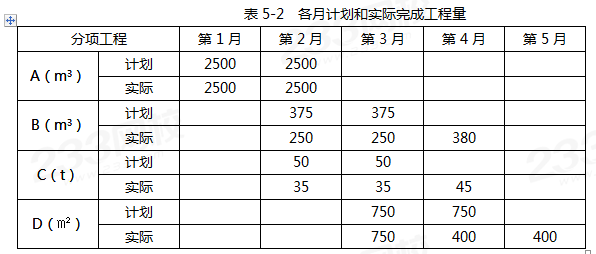

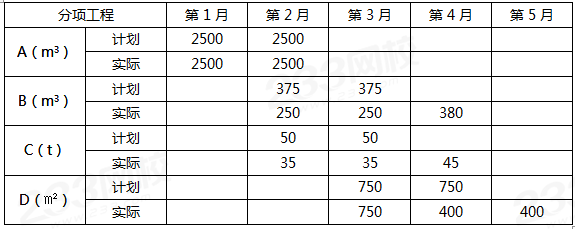

表5-2各月计划和实际完成工程量

施工过程中,4月份发生了如下事件
1.业主签证某临时工程消耗计日工50工日(综合单价60元/工日),某种材料120㎡(综合单价100元/㎡)。
2.业主要求新增一临时工程,工程量为300m3,双方按当地造价管理部门颁布的人材机消耗量、信息价和取费标准确定的综合单价为500元/m3;
3.4月份业主责任使D工程量增加,停工待图将导致D工期延长2个月,后施工单位赶工使D工作5月份完成,发生赶工人才机费3万元。
问题:
1.工程签约合同价款为多少元?开工前业主应拨付的材料预付款和安全文明施工工程价款为多少元。
2.列式计算第3个月末分项工程的进度偏差(用投资表示);
3.列式计算业主第4个月应支付的工程进度款为多少万元;
4.1-5月份业主支付工程进度款,6月份办理竣工结算,工程实际总造价和竣工结算款分别为多少万元;
5.增值税率为9%,实际费用支出(不含税)160万元,进项税额17万元(其中:普通发票9万元,专用发票7万元,材料损失专票税费1万元),计算该项目应计增值税,应纳增值税和成本利润率。(计算结果保留三位小数)
1.签约合同价:
[(5000ⅹ100+750ⅹ420+100ⅹ4500+1500ⅹ150)/10000+10+5]ⅹ(1+18%)=193.52(万元)
工程预付款:[193.52-(6+5)ⅹ(1+18%)]ⅹ20%=36.108(万元)
安全文明施工费工程款:6ⅹ(1+18%)ⅹ80%=5.664(万元)

2.第3个月末分项工程累计拟完工程计划投资:
(5000ⅹ100+750ⅹ420+100ⅹ4500+750ⅹ150)/10000ⅹ(1+18%)=162.545(万元)
第3个月末分项工程累计已完工程计划投资:
(5000ⅹ100+500ⅹ420+70ⅹ4500+750ⅹ150)/10000ⅹ(1+18%)=134.225(万元)
第3个月末分项工程进度偏差=134.225-162.545=-28.32(万元)
第3个月末该工程进度拖延28.32万元。
3.B分项工程:
执行原清单价的量750ⅹ(1+15%)=862.5m3;
新单价的量880-862.5=17.5m3
[17.5ⅹ420ⅹ0.95+(380-17.5)ⅹ420]/10000ⅹ(1+18%)=18.789万元
C分项工程:45ⅹ4500/10000ⅹ(1+18%)=23.895万元
D分项工程:400ⅹ150/10000ⅹ(1+18%)=7.08万元
总价措施工程款:1ⅹ(1+18%)=1.18万元
临时用工:(50ⅹ60+120ⅹ100)/10000ⅹ(1+18%)=1.77万元
临时工程:
报价浮动率=1-193.52/200=3.24%
调整后全费用单价=500ⅹ(1+18%)ⅹ(1-3.24%)=570.884元/m3
570.884ⅹ300/10000=17.127万元
应支付工程款为:(18.789+23.895+7.08+1.18+1.77+17.127)ⅹ80%-36.108/3=43.837万元
4.A分项工程:5000ⅹ100ⅹ1.18/10000=59万元
B分项工程:[17.5ⅹ420ⅹ0.95+(880-17.5)ⅹ420]/10000ⅹ1.18=43.569万元
C分项工程:115ⅹ4500/10000ⅹ1.18=61.065万元
D分项工程:1550ⅹ150/10000ⅹ1.18=27.435万元
实际造价=59+43.569+61.065+27.435+10ⅹ1.18+1.77+17.127+5=221.925+5=226.766万元
质保金=193.52ⅹ3%=5.806万元
竣工结算款=(226.766-5)ⅹ(1-80%)+5-5.806=43.547万元
5.应计增值税(销项税额)=226.766/(1+9%)ⅹ9%=18.724万元;
应纳增值税=18.737-7=11.737万元;
该合同成本为=160+9+1=170万元;
利润为=226.766-18.724-170=38.042万元
成本利润率=38.042/170=22.378%
