2021年二级造价工程师《建设工程计量与计价实务(土建)》模拟卷1(浙江)
A.农业建筑
B.居住建筑
C.工业建筑
D.公共建筑
C
A.温度变化
B.地基不均匀沉降
C.地震
D.荷载过大
A
A.28d
B.3d、7d和28d
C.3d和28d
D.7d和28d
C
A.推土机
B.挖土机
C.铲运机
D.装载机
D
A.钢筋对焊机
B.电渣压力焊
C.钢筋切断机
D.钢筋弯曲机
B
A.楼面或地面结构层上表面至上部结构层上表面之间的净距离
B.楼面或地面结构层上表面至上部结构层底面之间的垂直距离
C.地面结构层至上部结构层之间的垂直距离
D.楼面或地面结构层上表面至上部结构层上表面之间的垂直距离
D
A.室内地平面低于室外地平面的高度超过室内净高的1/2的房间
B.室内地平面低于室外地平面的高度超过室内净高的1/3的房间
C.室内地平面低于室外地平面的高度超过室内净高的1/3,且不超过1/2的房间
D.一半埋在地下的房间
C
A.外墙外围水平面积之和
B.水平投影面积
C.勒脚外围水平面积
D.结构外围水平面积
D
A.间壁墙
B.检查口
C.附墙烟囱
D.单个0.4m2的独立柱
D
A.大理石洗漱台按设计图示尺寸以展开面积计算
B.大理石台面面盆开孔按设计图示数量计算
C.盥洗室木镜箱按边框外围面积计算
D.盥洗室毛巾杆、浴帘杆等按长度计算
D
A.20—2
B.20—12
C.20—12×0.8
D.20—2×0.8
B
A.单位工程竣工结算由承包人编制
B.建设项目竣工总结算经发、承包人签字盖章后有效
C.竣工结算的编制依据包括经批准的开、竣工报告或停、复工报告
D.结算中的暂列金额应减去工程价款调整与索赔、现场签证金额,若有余款归承包人
D
A.发包人提前向承包人提供材料和工程设备
B.工程暂停后因发包人原因导致无法按时复工
C.因发包人原因导致工程试运行失败
D.异常恶劣的气候条件导致工期延误
D
A.竣工财务决算说明书
B.竣工财务决算报表
C.工程竣工造价对比分析
D.工程竣工验收报告
A
A.固定资产
B.流动资产
C.无形资产
D.递延资产
D
A.山丘土方开挖
B.软土地区的沉井开挖
C.场地平整挖运土方
D.大型基坑开挖
E.渠道疏通
A,C,D
A.工程概况与施工方案
B.工程造价分析
C.施工进度计划及准备工作计划
D.施工总平面布置图
E.主要技术组织措施
A,C,D,E
A.基础平面图
B.底层平面图
C.标准层平面图
D.屋顶平面图
E.二层结构平面图
B,C,D
A.编制招标控制价的基础
B.承包人安排资金的依据
C.测算造价指数的依据
D.处理合同纠纷的依据
E.编制设计概算的依据
A,C,D
A.夜间施工增加费
B.已完工程及设备保护费
C.工程定位复测费
D.提前竣工增加费
E.冬雨季施工增加费
D,E


1.装配率40%混凝土结构住宅垂直运输,檐高65.0m,现浇混凝土采用非泵送,底层层高4.2m:套取《定额》子目19—7和19—30。
本题考查非泵送混凝土垂直运输的换算及装配式混凝土结构垂直运输定额的套用。
本章按主体结构混凝土泵送考虑,如采用非泵送时,垂直运输费按相应定额乘以系数1.05;装配整体式混凝土结构垂直运输费套用相应混凝土结构相应定额乘以系数1.40;建筑物层高超过3.6m时,按每增加1m相应定额计算,超高不足1m的,每增加1m相应定额按比例调整。
房屋建筑工程企业管理费、利润税率:按照《计价规则》表4.1.1和表4.1.2一般计税费率取值,中值分别是16.57%和8.1%。
2.钢一混凝土组合结构住宅建筑垂直运输(非泵送混凝土),檐高45.0m,底层层高4.8m:套取《定额》子目19—6和19—29。
本题考查非泵送混凝土垂直运输的换算及钢一混凝土组合结构垂直运输定额的套用。
本章按主体结构混凝土泵送考虑,如采用非泵送时,垂直运输费按相应定额乘以系数1.05;当住宅钢结构建筑为钢一混凝土混合结构时,垂直运输套用混凝土结构相应定额。建筑物层高超过3.6m时,按每增加1m相应定额计算,超高不足1m的,每增加1m相应定额按比例调整。
房屋建筑工程企业管理费、利润税率:按照《计价规则》表4.1.1和表4.1.2一般计税费率取值,中值分别是16.57%和8.1%。
3.砖混结构建筑物垂直运输,檐高16m,某层层高3.8m:套取《定额》子目19—4和19—28。
本题考查砖混结构垂直运输定额的套用。
砖混结构执行混凝土结构定额。建筑物层高超过3.6m时,按每增加1m相应定额计算,超高不足1m的,每增加1m相应定额按比例调整。
房屋建筑工程企业管理费、利润税率:按照《计价规则》表4.1.1和表4.1.2一般计税费率取值,中值分别是16.57%和8.1%。
4.建筑物上部结构垂直运输,檐高19.5m,采用卷扬机带,未使用塔吊:套取《定额》子目19—4。
本题考查建筑物垂直运输部采用塔吊的换算。
檐高30m以下建筑物垂直运输机械不采用塔吊时,应扣除相应定额子目中的塔吊机械台班消耗量,卷扬机井架和电动卷扬机台班消耗量分别乘以系数1.50。房屋建筑工程企业管理费、利润税率:按照《计价规则》表4.1.1和表4.1.2一般计税费率取值,中值分别是16.57%和8.1%。


工程量计算过程:
1.C15泵送商品混凝土垫层。
1—1断面:L1—1=9×2×2=36(m)
V1—1=36×1.3×0.1=4.68(m3)
2—2断面:L2—2=12×3—1.3—1.8=32.9(m)
V2—2=32.9×1.5×0.1=4.935(m3)
J—1:VJ—1=1.8X1.8×0.1=0.324(m3)
汇总:4.68+4.935+0.324=9.94(m3)

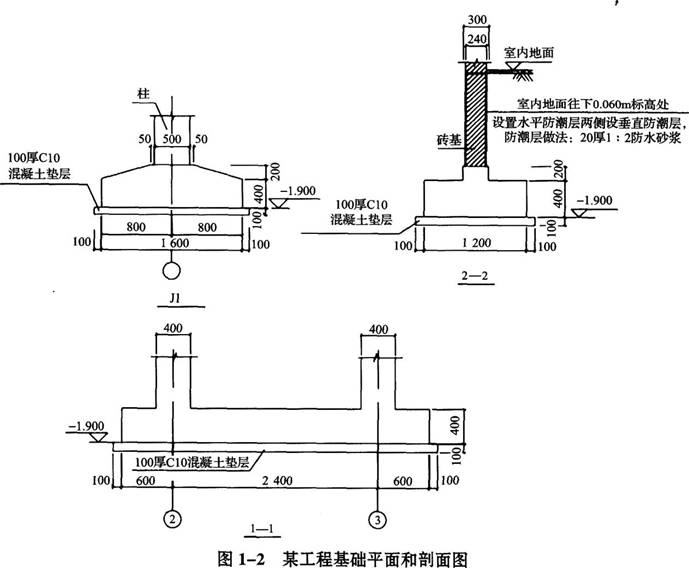

2.C30泵送商品混凝土条形基础。
1—1断面:L1—1=9×2×2=36(m)
V1—1=[1.1×0.2+(0.46+1.1)×0.15/2+0.46×0.15]×36=14.616(m3)
2—2断面:12-2=12×3—1.1—1.6=33.3(m)
V2—2=[1.3×0.2+(0.46+1.3)×0.15/2+0.46×0.15]×33.3=15.35(m3)
2—2搭1—1部分:V={0.46×0.15×(1.1-0.46)/2+[(0.46×2+1.3)×(1.1-0.46)/2]×0.15/6}×2=0.07968(m3)
2—2搭J—1部分:V=2X[0.46×0.15×(1.6—0.5)/2]/2=0.03795(m3)
汇总:14.616+15.35+0.07968+0.03795=30.08(m3)
3.C30泵送商品混凝土独立基础。
J—1:VJ—1=1.6×1.6×0.35+{0.5×0.5+1.6×1.6+4×[(0.5+1.6)/2]×[(0.5+1.6)/2]}×0.15/6=1.08(m3)

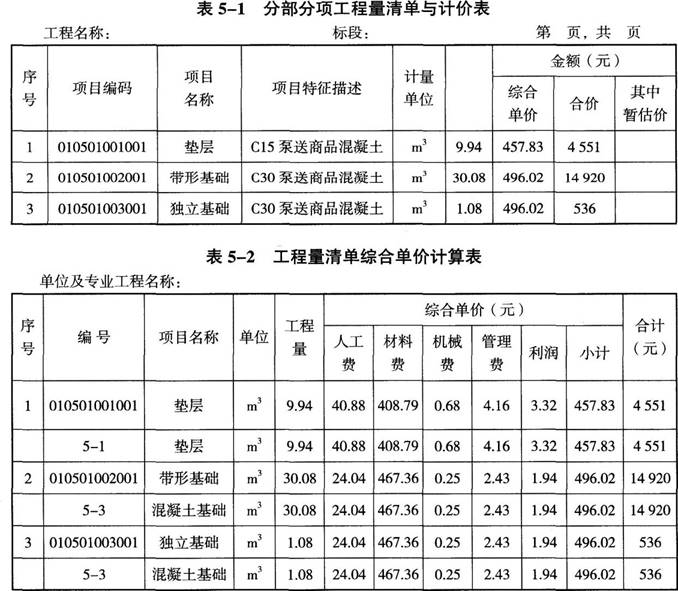

分部分项工程量清单与计价表见表5—1,工程量清单综合单价计算表见表5—2。
根据《房屋建筑与装饰工程工程量计算规范》GB50854—2013(简称《计量规范》)计算该工程的土方开挖工程量,并编制土方开挖工程量清单(工作面、放坡系数执行《浙江省建设工程计价依据(2018版)》规定)。



工程量计算过程:
挖土深度H=2.0—0.3=1.7(m),需要放坡K=(0.5×0.7+0.33×1.0)/1.7=0.4
1.2—2为沟槽土方:
以混凝土垫层为基数的B+2C=1.4+2×0.3:2.0m
以砖基础垂直防潮层为基数的B+2C=0.24+1.0×2=2.24m,取大者。
L2—2=(6-0.9×2—1.8)×2+(6—0.9—0.7)×6=31.2m
V2—2=(0.24+1.0×2+0.4×1.7)×1.7×31.2=154.88m3
V2—2三类土=(0.24+1.0×2+0.4×1.0)×1.0×31.2=82.37m3
V2—2二类土=154.88-82.37=72.51m3

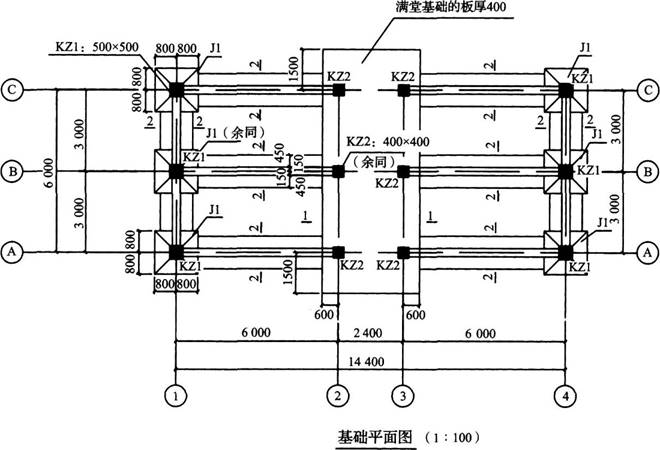

2.J1为基坑土方C=0.3m
VJ1=[(1.8+2×0.3+0.4×1.7)×(1.8+2×0.3+0.4×1.7)×1.7+0.42×1.73/3]×6=98.33(m3)
VJ1三类土=[(1.8+2×0.3+0.4×1.0)×(1.8+2×0.3+0.4×1.0)×1.0+0.42×1.03/3]×6=47.36(m3)
VJ1二类土=98.33—47.36=50.97(m3)
3.1—1满堂基础因为坑底面积小于150m2,也判断为基坑土方,C=0.3(m)
V1—1=(3.8+2×0.3+0.4×1.7)×(9.2+2×0.3+0.4×1.7)×1.7+0.42×1.73/3=90.77(m3)
V1—1三类土=(3.8+2×0.3+0.4×1.0)×(9.2+2×0.3+0.4×1.0)X1.0+0.42×1.03/3=49.0l(m3)
V1—1二类士=90.77—49.01=41.76(m3)
小计基坑土方:V二类土=50.97+41.76=92.73(m3)
V三类土=47.36+49.01=96.37(m3)
分部分项工程量清单见表1—3。

本题要求编制国标清单,在《房屋建筑与装饰工程工程量计算规范》GB50854—2013中沟槽土方和基坑土方属于不同的清单项目,项目特征中需要描述土壤类别,故本题沟槽、基坑、不同土壤类别均应该分别计算并列项。满堂基础土方由于坑底面积不超150m2,所以也判断为基坑土方;本题土壤类别有两种,挖土深度超过放坡起点,故需要按照加权平均法计算放坡系数。沟槽工作面的确定遇到几种不同的计算条件,应经过比较并取最大者。
