2021年二级造价工程师《建设工程计量与计价实务(土建)》模拟卷2(浙江)
A.施工和易性
B.体积变形
C.耐久性
D.强度
D
A.500
B.1000
C.1500
D.2000
B
A.10
B.12
C.14
D.16
B
A.从上至下浇筑
B.对称浇筑
C.从下至上浇筑
D.一侧一侧浇筑
B
A.平碾
B.羊足碾
C.气胎碾
D.振动碾
A
A.当外墙结构本身在一个层高范围内不等厚时,以楼地面结构标高处的外围水平面积计算
B.当外墙结构本身在一个层高范围内不等厚时,取平均厚度计算面积
C.当外墙结构本身在一个层高范围内不等厚时,取厚度小的计算面积
D.当外墙结构本身在一个层高范围内不等厚时,取厚度大的计算面积
A
A.舞台
B.电梯井
C.垃圾道
D.主体结构外阳台
D
A.6.83
B.0
C.13.65
D.11.07
A
A.已经考虑在机械土方定额中,不再另行计算
B.按照人工挖土单独列项计算
C.套用机械开挖定额乘以系数1.25
D.机械挖土深度应扣减人工清理部分的高度
A
A.土方汽车运输
B.土方人力运输
C.石方汽车运输
D.石方人力运输
A
A.小于4
B.大于4,不大于8
C.大于8,不大于16
D.大于16
B
A.楼地面工程
B.墙柱面工程
C.天棚工程
D.其他装饰工程
D
A.环境保护
B.文明施工
C.安全施工
D.临时设施
B
A.工程分类顺序码
B.分部工程顺序码
C.分项工程项目名称顺序码
D.专业工程顺序码
B
A.只有在关键线路上的工作延误,才能索赔工期
B.非关键线路上的工作延误,不应索赔工期
C.如延误的工作为关键工作,则延误的时间为工期索赔值
D.关键线路不会转移
C
A.商场
B.单身宿舍
C.音乐厅
D.医院
E.招待所
A,C,D
A.反铲挖土机的挖土特点是“前进向上、强制切土”
B.推土机多用于场地清理和场地平整,开挖深度1.5m以内的基坑(槽)
C.铲运机是一种能独立完成铲土、运土、卸土、填筑和整平的土方机械
D.推土机的适宜运距是在100m以内
E.铲运机按行走方式分为自行式铲运机和拖式铲运机
B,C,D,E
A.确定施工起点流向
B.确定各分部分项工程施工顺序
C.选择主要分部分项工程的施工方法与施工机械
D.分析工程造价
E.确定流水施工组织
A,B,C,E
A.规定标准
B.数量标准
C.科学测定的
D.也反映非合格产品
E.长期数据的积累反映
A,B,C,E
A.是以整个建筑物为对象
B.交易性计价定额
C.在概算定额和预算定额基础上编制的
D.确定概算依据
E.投资估算指标的编制基础
A,C,D

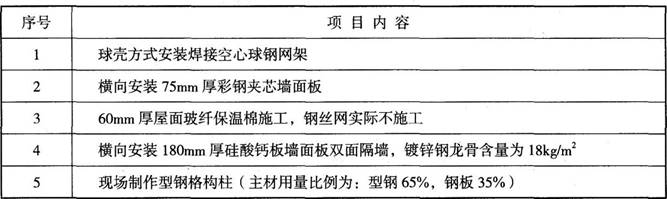

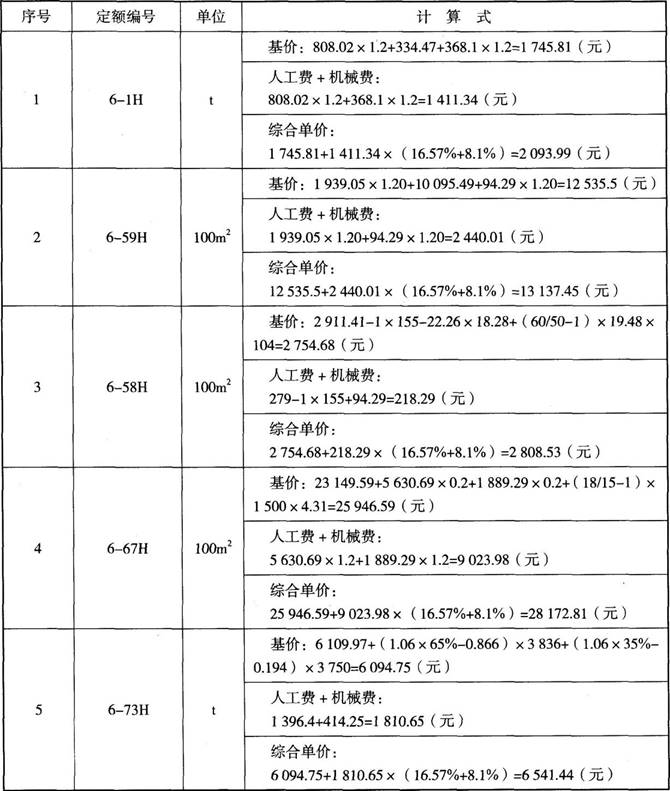

1.球壳方式安装焊接空心球钢网架:套取《定额》子目6—1。
本题考查钢网架安装方式换算。
根据《定额》第六章说明,钢网架安装按平面网格网架安装考虑,如设计为筒壳、球壳及其他曲面结构时,安装人工、机械乘以系数1.20。房屋建筑工程企业管理费、利润税率:按照《计价规则》表4.1.1和表4.1.2不同费率取值,中值分别是16.57%和8.1%。
2.横向安装75厚彩钢夹芯墙面板:套取《定额》子目6-59。
本题考查墙面板安装方向的换算。
根据《定额》第六章说明,墙面板安装按竖装考虑,如发生横向铺设,按相应定额子目人工、机械乘以系数1.20。
房屋建筑工程企业管理费、利润税率:按照《计价规则》表4.1.1和表4.1.2不同费率取值,中值分别是16.57%和8.1%。
3.60厚屋面玻纤保温棉施工,钢丝网实际不施工:套取《定额》子目6-58。
本题考查屋面玻纤保温棉厚度的换算。
根据《定额》第六章说明,屋面墙面保温棉铺设按厚50mm列入,实际铺设厚度不同时保温棉主材价调整,其他不变。另外,屋面保温棉已考虑铺设需要的钢丝网费用,如不发生,扣除不锈钢丝含量,同时按1工日/100m2予以扣减人工费。房屋建筑工程企业管理费、利润税率:按照《计价规则》表4.1.1和表4.1.2不同费率取值,中值分别是16.57%和8.1%。
4.横向安装180厚硅酸钙板墙面板双面隔墙,镀锌钢龙骨含量为18kg/m2:套取
《定额》子目6—67。
本题考查墙面板安装方向及钢骨架含量调整的换算。
根据《定额》第六章说明,墙面板安装按竖装考虑,如发生横向铺设,按相应定额子目人工、机械乘以系数1.20。另外,硅酸钙板墙面板项目中双面隔墙定额墙体厚度按180mm、镀锌钢龙骨按15kg/m2编制,设计与定额不同时材料调整换算。
房屋建筑工程企业管理费、利润税率:按照《计价规则》表4.1.1和表4.1.2不同费率取值,中值分别是16.57%和8.1%。
5.现场制作型钢格构柱(主材用量比例为:型钢65%,钢板35%):套取《定额》
子目6—73。
本题考查现场制作型钢格构柱设计含量调整的换算。
根据《定额》第六章说明,型钢格构柱设计用量与定额用量不同时调整含量。房屋建筑工程企业管理费、利润税率:按照《计价规则》表4.1.1和表4.1.2不同费率取值,中值分别是16.57%和8.1%。

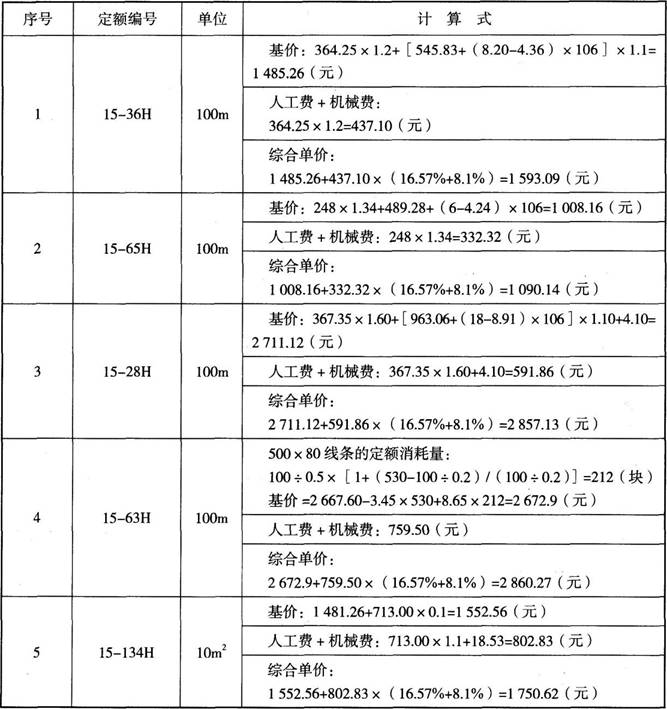

1.金属压条:套取《定额》子目15—36。
本题考查墙面安装圆弧形装饰线条的换算。
根据《定额》第十五章说明,墙面安装圆弧形装饰线条,人工乘以系数1.20、材料乘以系数1.10,同时由于材料种类发生变化,还需调整单价。
房屋建筑工程企业管理费、利润税率:按照《计价规则》表4.1.1和表4.1.2不同费率取值,中值分别是16.57%和8.1%。
2.PVC装饰线条:套取《定额》子目15—65。
本题考查天棚面安装直形装饰线条的换算。
根据《定额》第十五章说明,天棚面安装直形装饰线条,人工乘以系数1.34,同时由于材料种类发生变化,还需调整单价。
房屋建筑工程企业管理费、利润税率:按照《计价规则》表4.1.1和表4.1.2不同费率取值,中值分别是16.57%和8.1%。
3.木装饰线,宽80mm以内:套取《定额》子目15—28。
本题考查天棚面安装圆弧形装饰线条的换算。
根据《定额》第十五章说明,天棚面安装圆弧形装饰线条,人工乘以系数1.60、材料乘以系数1.10,同时由于材料种类发生变化,还需调整单价。
房屋建筑工程企业管理费、利润税率:按照《计价规则》表4.1.1和表4.1.2不同费率取值,中值分别是16.57%和8.1%。
4.瓷砖装饰线平线:套取《定额》子目15—63。
本题考查瓷砖装饰线条消耗量的调整。
根据《定额》子目15—63,线条单位是“块”,故不同规格线条需调整消耗量并换算单价,消耗量调整思路为先根据原消耗量推算出损耗率(因附录三没有瓷砖装饰线条的损耗率),再计算出消耗量。
房屋建筑工程企业管理费、利润税率:按照《计价规则》表4.1.1和表4.1.2不同费率取值,中值分别是16.57%和8.1%。
5.一般平面广告牌木结构基层:套取《定额》子目15—134。
本题考查广告牌基层设计为独立式时的换算。
根据《定额》第十五章说明,广告牌基层以附墙方式考虑,设计为独立式的,人工乘以系数1.10。
房屋建筑工程企业管理费、利润税率:按照《计价规则》表4.1.1和表4.1.2不同费率取值,中值分别是16.57%和8.1%。

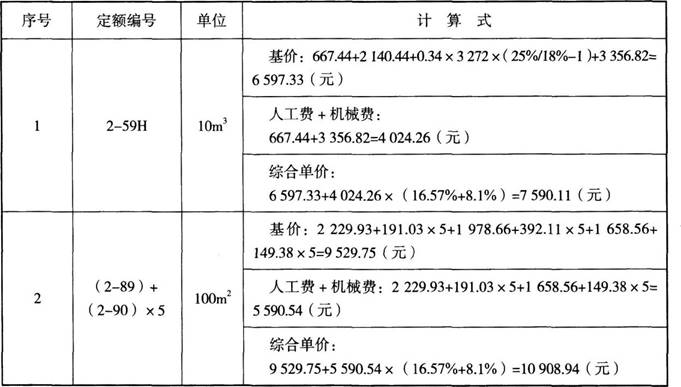

1.TRD工法水泥土连续搅拌墙,水泥掺入量25%:套取《定额》子目2—59。
本题考查TRD工法水泥土连续搅拌墙水泥掺入量的换算。
根据《定额》第二章说明,水泥掺入量,如设计不同时,水泥掺量按比例调整。房屋建筑工程企业管理费、利润税率:按照《计价规则》查得不同费率取值,分别是16.57%和8.1%。
2.喷射混凝土护坡,坡度>600,100mm厚:套取《定额》子目2—89和2—90。
本题考查喷射混凝土护坡厚度的换算。
根据《定额》子目2—87、2—88,喷射混凝土护坡,坡度>60。,定额混凝土厚度按50mm厚混凝土编制,如为100mm厚混凝土时,则按定额每增减10mm厚子目2—90中数值乘以5。
房屋建筑工程企业管理费、利润税率:按照《计价规则》查得不同费率取值,分别是 16.57%和8.1%。
