2021年一级建造师《水利水电工程管理与实务》临考卷

A.层流
B.缓流
C.均匀流
D.渐变流
A
A.防洪库容
B.结合库容
C.兴利库容
D.调节库容
A
A.明渠导流
B.隧道导流
C.涵管导流
D.梳齿孔导流
D
A.固结灌浆
B.帷幕灌浆
C.接触灌浆
D.接缝灌浆
C
A.浅孔爆破法
B.深孔爆破法
C.洞室爆破法
D.光面爆破法
B
A.钢筋中心线同直线的偏差不应超过其全长的0.5%
B.钢筋在调直机上调直后,其表面伤痕不得使钢筋截面面积减少1%以上
C.钢筋的表面应洁净,使用前应将表面油渍、漆污、锈皮、鳞锈等清除干净
D.用冷拉方法调直钢筋,则其调直冷拉率不得大于5%
C
A.螺杆式启闭机
B.液压式启闭机
C.卷扬式启闭机
D.移动式启闭机
C
A.4
B.6
C.8
D.10
B
A.审计准备
B.审计实施
C.审计报告
D.审计总结
D
A.设计单位
B.监理单位
C.施工单位
D.咨询单位
B
A.1
B.3
C.5
D.7
C
A.施工单位
B.监理单位
C.项目法人
D.设计单位
C
A.一般
B.较重
C.严重
D.较大
A
A.转包
B.违法分包
C.出借借用资质
D.其他违法行为
C
A.项目法人
B.供货方
C.发包人
D.监理人
D
A.改变合同中某项工作的质量
B.改变合同工程的标高
C.改变合同中某项工作的施工时间
D.改变合同工程的某项工作名称
D
A.洞内照明
B.钢筋加工
C.混凝土搅拌
D.基坑排水
C
A.植被清理费
B.场地平整费
C.施工超挖费
D.测量放样费
B
A.工程效益范围
B.工程管理范围
C.工程保护范围
D.工程行洪范围
B
A.洪泛区
B.防洪保护区
C.滞洪区
D.防洪区
D
A.气候环境
B.保护对象
C.使用年限
D.抗震烈度
E.临时建筑物的规模
B,C,E
A.合理确定导流建筑物尺寸
B.合理确定导流建筑物断面形式
C.合理确定导流建筑物底高程
D.增大截流建筑物的泄水能力
E.加大截流的施工强度
A,B,C,D
A.地震波
B.空气冲击波
C.水中冲击波
D.质点峰值振动波
E.爆炸波
B,C
A.碾压时拌合料的干湿度
B.碾压的质量控制
C.碾压混凝土的养护
D.碾压混凝土的防护
E.拌合料的卸料、平仓、捣实、降温
A,B,C,D
A.碾压混凝土坝一般采用VC值为10~30s的干贫混凝土
B.卸料、平仓、碾压主要是保证层间结合良好
C.碾压混凝土生产过程中,要严格控制配合比
D.在碾压过程中,要对碾压层的均匀性进行控制
E.施工过程中,通过检测碾压混凝土的湿密度和压实度控制强度
B,C,D
A.主要料场场地
B.枢纽工程施工导流方式
C.导流建筑物方案
D.主要建筑物工程总进度
E.地下洞室支护形式
某水库枢纽工程总库容1500万m3,工程内容包括大坝、溢洪道、放水洞等,大坝为黏土心墙土石坝,最大坝高为35m。
施工过程中发生如下事件:
事件1:为加强工程质量管理、落实质量责任,依据《贯彻质量发展纲要提升水利工程质量的实施意见》,项目法人要求各参建单位落实从业单位质量主体责任制等“四个责任制”。
事件2:施工单位选用振动碾作为大坝土料主要压实机具,并在土料填筑前进行了碾压试验,确定了主要压实参数。
事件3:施工单位在进行溢洪道闸墩脚手架搭设过程中,一钢管扣件从5m高的空中落下,砸中一工人头部,造成安全帽破裂致工人重伤,经抢救无效死亡。事故调查组认为安全帽存在质量问题,要求施工单位提供安全帽出厂的证明材料。
【问题】
1.说明该水库枢纽工程的规模、等级及大坝的级别。
2.事件1中的“四个责任制”,除从业单位质量主体责任制外,还包括哪些内容?
3.事件2中施工单位应确定的主要压实参数包括哪些?
4.根据《水利部生产安全事故应急预案(试行)》(水安监[2016]443号),水利工程安全事故共分为几级?说明事件3的事故等级;指出安全帽出厂的证明材料包括哪些?
某水库枢纽工程由大坝、溢洪道、电站等组成。大坝混凝土重力坝,最大坝高35m。该项目采取公开招标方式招标,招标人依据《水利水电工程标准施工招标文件》(2009年版)编制招标文件。招标文件明确:承包人应具有相应资质和业绩要求、具有AA及以上的信用等级;投标有效期为60d;投标保证金为50万元整。
该项目招标投标及实施过程中发生如下事件:
事件1:A投标人在规定的时间内,就招标文件设定信用等级作为资格审查条件,向招标人提出书面异议。
事件2:该项目因故需要暂停评标,招标人以书面形式通知所有投标人延长投标有效期至90d。B投标人同意延长投标有效期,但同时要求局部修改其投标文件,否则拒绝延长。
事件3:C投标人提交全部投标文件后发现报价有重大失误,在投标截止时间前,向招标人递交了书面文件,要求撤回投标文件,放弃本次投标。
事件4:投标人D中标并与发包人签订施工总承包合同。根据合同约定,总承包人D把土方工程分包给具有相应资质的分包人E,并与之签订分包合同,且口头通知发包人。分包人E按照规定设立项目管理机构,其中,项目负责人、质量管理人员等均为本单位人员。
事件5:在模板设计时,施工单位考虑了模板的自身重力等基本荷载。混凝土重力坝基础面为砂砾石地基,施工单位采取相关措施后开始浇筑混凝土。
事件6:混凝土浇筑过程中,出现低等级混凝土混入高等级混凝土浇筑部位等应予以挖除的情形。
1)、针对事件1,招标人应当如何处理?
2)、针对事件2,B投标人提出修改其投标文件的要求是否妥当?说明理由。招标人应如何处理该事件?
3)、事件3中,招标人应如何处理C投标人撤回投标文件的要求?
4)、指出并改正事件4中不妥之处。分包人E设立的项目管理机构中,还有哪些人员必须是本单位人员?
5)、《水工混凝土施工规范》SL677-2014,指出施工单位在模板设计时还应考虑那些基本荷载?依据事件5指出本工程基础面处理措施。
6)、除事件6中所列情形外,混凝土浇筑仓出现那些情况应予以挖除。

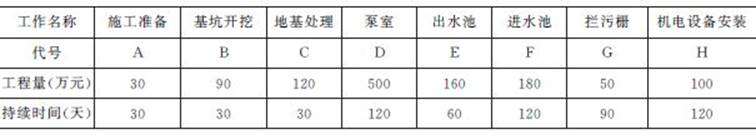

施工单位承包某中型泵站,建筑安装工程内容及工程量见表2,签订的施工合同部分内容如下:
(一)签约合同价1230万元;工程预付款按签约合同价的10%一次性支付,工程开工之后按完成工程量的20%扣回,扣完为止;质量保证金按3%的比例在月进度款中扣留。
(二)劳务作业分包应遵守如下条款:①主要建筑物的主体结构施工不允许有劳务作业分包;②劳务作业分包单位必须持有安全生产许可证;③劳务人员必须实行实名制;④劳务作业单位必须设立劳务人员支付专用账户,可委托施工总承包单位直接支付劳务人员工资;⑤经发包人同意,总承包单位可以将包含劳务、材料、机械的简单土方工程委托劳务作业单位施工;⑥经总承包单位同意,劳务作业单位可以将劳务作业再分包。
(三)合同条款中关于双方的义务有如下内容:
(1)负责办理工程开工报告报批手续;
(2)负责提供施工临时用地;
(3)负责编制施工现场安全生产预案;
(4)负责组织竣工验收技术鉴定;
(5)负责提供工程预付款担保;
(6)负责临时工程的设计、建造、运行、维护、管理和拆除。
施工及招投标过程中发生如下事件:

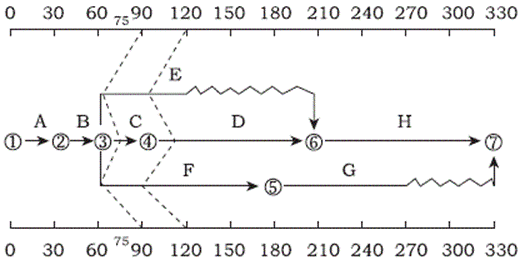

事件1:开工前,项目部提交并经监理工程师审核批准的施工进度计划如图2-1。施工过程中,监理工程师把第90天及第120天的工程进度检查情况分别用进度前锋线记录在下图中。
注:各项工作均衡施工;每月按30天计,下同。
施工进度计划图

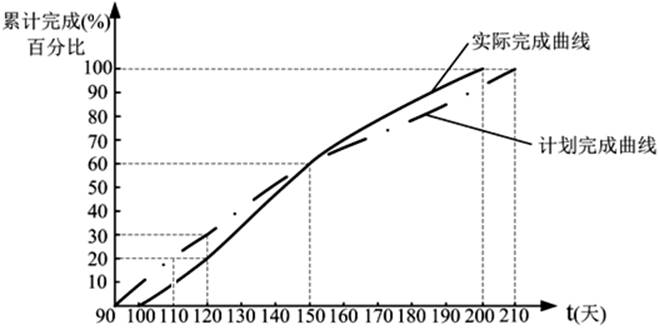

事件2:项目部技术人员对进度前锋线进行了分析,并从第四个月起对计划进行了调整,D工作的工程进度曲线见下图。

D工作进度曲线
事件3:为加快施工进度,施工单位组织相关人员在高程为18m的混凝土施工工作面进行夜间施工。工作期间一名工人踩空直接坠落至地面,高度为14.5m,经抢救无效死亡。
1)、根据事件1,分析C、E和F工作在第90天的进度情况(分别按“X工作超额或拖欠总工程量的X%,提前或拖延X天”表述);说明第90天的检查结果对总工期的影响。
2)、指出事件2中D工作第120天的进度偏差,指出第150天末总赶工天数。
3)、计算第4个月的已实施工程的价款、预付款扣回、质量保证金扣留和实际工程款支付金额。
4)、指出事件3中高处作业的级别和种类。根据《水利部生产安全事故应急预案(试行)》(水安监【2016】443号),指出事件1中生产安全事故的类别,指出事故发生单位报告事故信息的要求。
5)、指出劳务作业分包条款中不妥的条款。
6)、合同双方义务条款中,属于承包人的义务有哪些?
招标人××省水利工程建设管理局依据《水利水电工程标准施工招标文件》2009年版,编制了新阳泵站主体工程施工招标文件,交易场所为××省公共资源交易中心,投标截止时间为2015年7月19日。
事件1:在阅读招标文件后,投标人××集团对招标文件提交了异议函。
异议函
××省公共资源交易中心:
新阳泵站主体工程施工招标文件,对合同工期的要求前后不一致,投标人须知前附表为26个月,而技术条款为30个月,请予澄清。
××集团
2015年7月12日

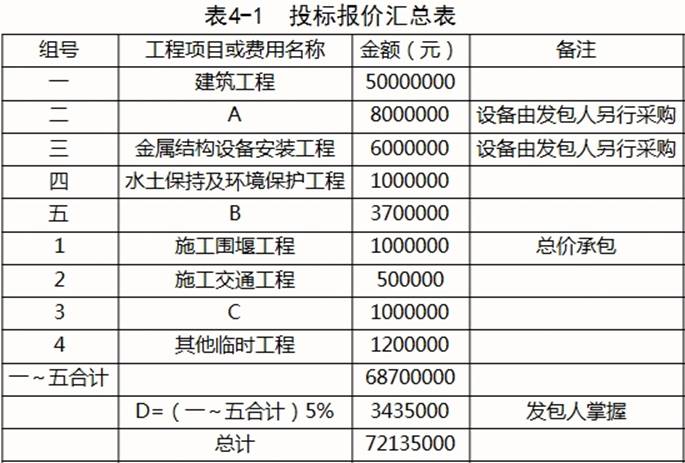

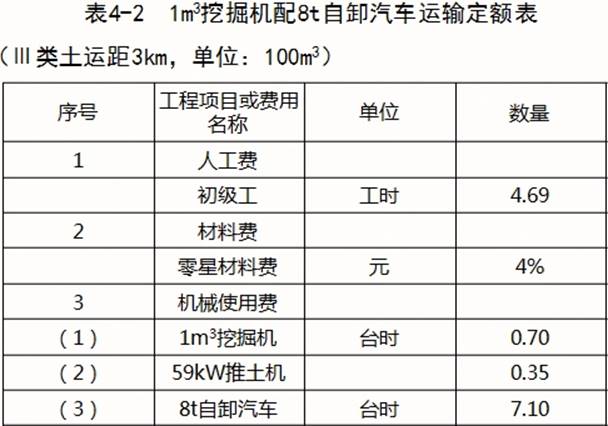

事件2:××集团投标文件中,投标报价汇总表(分组工程量清单模式),如表4-1所示,其中围堰拆除工程采取1m3挖掘机配8t自卸汽车运输施工,运距3km,相关定额如表4-2所示。围岩为四类土(定额调整系数为1.09),初级工、1m3挖掘机、59kW推土机、8t自卸汽车的单价分别为2.66元/工时、190元/台时、100元/台时、120元/台时。


事件3:经过评标,××集团中标,根据招标文件,施工围堰工程为总价承包项目,招标文件提供了初步设计施工导流方案,供投标人参考,××集团采用了招标文件提供的施工导流方案,实施过程中,围堰在设计使用条件下,发生坍塌事故,造成30万元直接经济损失,××集团以施工导流方案为招标文件提供为由,在事件发生后依合同规定程序陆续提交了相关索赔函件,向发包人提出索赔。

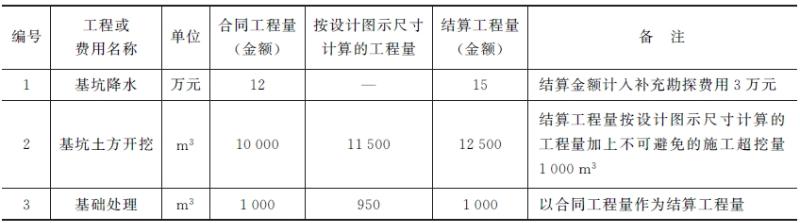

事件4:按照施工进度计划,施工期第1月承包人应当完成基坑降水、基坑开挖(部分)和基础处理(部分)的任务,除基坑降水是承包人应完成的临时工程总价承包项目外,其余均是单价承包项目,为了确定基坑降水方案,承包人对基坑降水区域进行补充勘探,发生费用3万元,施工期第1月末承包人申报的结算工程量清单如下表所示:

事件5:单位工程完工后,施工单位向项目法人申请进行单位工程验收,项目法人拟委托监理单位主持单位工程验收工作。监理单位提出,单位工程质量评定工作待单位工程验收后,将依据单位工程验收的结论进行评定。
1)、××集团对招标文件提交的异议函有哪些不妥之处?说明理由,除背景资料的异议类型外,在招投标过程中,投标人可提供的异议还有哪些类型?分别在什么时段提出?
2)、表4-1中A、B、C、D所代表的工程或项目名称是什么?指出预留D的目的和使用D的估价原则。
3)、依据背景资料,××集团提出的索赔能否成立?说明理由,指出围堰坍塌事故发生后××集团提交的相关索赔的函件名称。
4)、计算围堰拆除工作单价中的人工费、机械费、材料费(小数点后保留2位小数)。
5)、指出施工期第1月结算工程量清单中结算工程量(全额)不妥之处,并说明理由。
6)、指出并改正事件5中的不妥之处。
事件一:为加强工程施工安全生产管理,施工单位根据《水利工程建设安全生产监督检查导则》(水安监[2011]475号),制定了安全生产管理制度,对危险源分类、识别管理及应对措施作出详细规定,同时制定了应急救援预案。
事件二:施工单位报送的施工方案部分内容如下:选用振动碾对坝体填筑土料进行压实;施工前通过碾压实验确定土料填筑压实参数:坝体填筑时先进行黏土心墙填筑,待心墙填筑完成后,再进行上下游反滤料及坝壳料填筑,并分别进行碾压。
事件三:某天夜间在进行水电站厂房混凝土浇筑时,现场灯光昏暗,一工人在距地面13m高的作业处攀爬脚手架,不慎跌落,直接坠地死亡。
[问题]
1.简单说明事件一中施工单位制定的安全生产管理制度应包括哪几项主要内容?
2.简单说明事件二中施工单位通过碾压试验,确定的黏土心墙土料填筑压实参数主要包括哪些?
3.指出事件二中坝体填筑的不妥之处,并说明正确做法。
4.指出事件三中高处作业的级别和种类;简要分析该高处作业施工中可能存在的安全隐患;根据《水利工程建设重大质量与安全事故应急预案》(水建管[2006]202号),指出该安全事故等级。
