2019年一级建造师《矿业工程实务》真题

搜题
1、关于矿井联系测量的说法,错误的是()。

A.联系测量就是使地面与井下测量控制网采用同一坐标系统

B.平硐导入高程,可以用一般的井下几何水准测量来完成

C.井口附近建立近井点,井底车场的岩石中埋设不超过3个永久导线点

D.联系测量应至少独立进行两次

本题答案:
C
2、无法提高混凝土耐久性的方法是()。

A.合理选用水泥

B.采用较大的水灰比

C.提高混凝土浇灌密实度

D.掺加适宜的外加剂

本题答案:
B
3、下列矿山工业广场主要建(构)筑物中,属于主要生产设施的是()。

A.压风机房

B.变电所

C.水泵房

D.皮带走廊

本题答案:
D
4、以设计桩长和桩端进入持力层深度控制成孔深度的桩型是()。

A.摩擦桩

B.端承桩

C.灰土桩

D.端承摩擦桩

本题答案:
D
5、下列工业炸药中,不属于混合炸药的是().

A.铵油炸药

B.水胶炸药

C.硝化甘油炸药

D.乳化炸药

本题答案:
C
6、关于起爆器材及其使用的说法,正确的是()。

A.煤矿许用毫秒延时电雷管不得使用铝外壳

B.煤矿许用电雷管属于瞬发电雷管

C.导爆管可用于瓦斯工作面起爆

D..安全导爆索可用于井下岩巷工作面分段延时光面爆破

本题答案:
A
7、关于露天深孔台阶爆破参数的说法,正确的是().

A.台阶高度与生产、安全及经济效益直接相关,台阶高度越大,经济效益越好

B.钻孔的超钻深度与台阶高度、坡面角度及岩石坚固性系数等相关,岩石越坚硬,需要的超钻深度越大

C.底盘抵抗线的确定一般与炮孔直径及炮孔密集系数无关

D.单位炸药消耗量的确定主要依据岩石的坚固性及所选用的炸药类型,可忽略自由面数量的影响

本题答案:
B
8、斜井开拓矿井采用普通胶带运输时,斜井倾角不应超过()。

A.14°

B.16°

C.18°

D.20°

本题答案:
B
9、低瓦斯矿井建井期间,井巷掘进的通风方式可采用()。

A.压入式、抽出式、混合式

B.对角式、混合式、抽出式

C.中央式、对角式、混合式

D.压入式、对角式、混合式

本题答案:
A
10、某立井施工方案采用两套单钩提升,使用4.0m高金属整体移动式伸缩模板,在进行混凝王井壁浇筑的同时进行部分出矸,该立井施工作业方式是()

A.掘、砌单行作业

B.掘、砌平行作业

C.掘、砌混合作业

D.掘、砌、安一次成井作业

本题答案:
C
11、单项工程施工组织设计适用于()。

A.矿区项目

B.矿井项目

C.井筒项目

D.冻结井筒施工项目

本题答案:
B
12、关于施工进度计划安排的说法,错误的是()。

A.安排技术力量雄厚的队伍施工主要矛盾线上的工作,缩短建井工期

B.涌水量大的矿井巷道宜采用上山掘进

C.涌水量大的矿井巷道宜采用上山开采

D.为了缩短井巷工程主要矛盾线的长度,经建设单位、设计单位同意即可增加措施工程

本题答案:
D
13、无人员伤亡、直接经济损失520万元的质量事故属于()

A.特别重大事故

B.重大事故

C.较大事故

D.一般事放

本题答案:
D
14、煤矿井下喷射混凝土支护用碎石粒径应不大于()mm。

A.10

B.15

C.20

D.25

本题答案:
B
15、针对可能造成轻度环境影响的矿业工程项目,环境影响评价应当().

A.编制环境影响报告表

B.编制环境监测规划

C.填报环境影响登记表

D.编制环境影响报告书

本题答案:
A
16、工程安全事故调查组成员不应包括()

A.事故发生单位人员

B.公安机关相关人员

C.政府相关人员

D.工会成员

本题答案:
A
17、施工成本管理措施中,()措施是其他各类措施的前提和保障。

A.组织

B.技术

C.经济

D.合同

本题答案:
A
18、关于施工项目索赔管理,不合理的索赔理由是()。

A.发生工程变更

B.技术资料不齐全

C.施工装备延期进场

D.发包人延误支付工程款

本题答案:
C
19、新进矿山的井下作业职工,接受安全教育和培训的时间不得少于()h.

A.20

B.40

C.60

D.72

本题答案:
D
20、关于倾角12°的主斜井井筒采用挖掘机配箕斗出渣作业,说法错误的是()o

A.挖掘机作业范围外可进行锚杆安装作业

B.放炮前必须将箕斗和挖掘机停在安全距离之外并有防滑措施

C.挖掘机可直接跨越轨道移动

D.挖掘机作业时必须有照明

本题答案:
C
21、配制C60高强混凝土时,不宜选用()水泥。

A.普通

B.粉煤灰

C.火山灰

D.硅酸盐

E.矿渣

本题答案:
B,C
22、钢结构构件的主要连接方式有()。

A.焊缝连接

B.铆钉连接

C.绑扎连接

D.普通螺栓连接

E.高强螺栓连接

本题答案:
A,B,D,E
23、泥浆护壁成孔灌注桩的特点有()。

A.设备简单,适用范围广

B.操作方便,不受场地限制

C.操作方便,受场地限制

D.成孔速度快

E.工作效率高

本题答案:
A,B
24、按装药方式和装药空间形状分类的爆破方法有

A.裸露药包法

B.集中药包法

C.炮孔法

D.平面药包法

E.药室法

本题答案:
A,C,E
25、立井井筒净直径7.5m.井深815m,采用短段掘砌混合施工作业方式,其综合机械化施工主要装备合理的配套方案有()。

A.1台6臂风动伞钻、1台HZ-4抓岩机、1套单钩提升、IVG型凿井井架

B.1台6臂风动伞钻、1台HZ-6抓岩机、2套单钩提升、IVG型凿井井架

C.1台4臂液压伞钻、1台HZ-6抓岩机、2套单钩提升、V型凿井井架

D.1台4臂液压伞钻、2台HZ-6抓岩机、1套单钩提升、V型凿井井架

E.1台6臂液压伞钻、2台HZ-6抓岩机、2套双钩提升、V型凿井井架

本题答案:
B,C
26、加快矿业工程施工进度的组织措施有()。

A.安排两支专业队伍同时施工矿山井下泵房、变电所

B.矿山大临工程施工,安排夜班作业

C.矿山倾斜巷道采用全液压凿岩台车代替人工抱钻凿岩施工

D.矿山倾斜巷道在井下已开拓水平增加反掘工作面掘砌施工

E.直径8m立井井筒,采用两台中心回转抓岩机同时出研

27、有底鼓的巷道施工时可采取的应对措施有()

A.砌筑底拱

B.底部打锚杆

C.设置底梁

D.提高拱顶支护强度

E.提高墙部支护强度

28、矿井内因火灾的易发地点有().

A.采空区

B.井口附近

C.压酥的煤柱

D.冒顶区

E.煤仓、溜煤眼

29、关于矿业工程投标报价的说法,正确的有().

A.投标报价是获得项目的关键,低报价是最优的策略

B.投标报价既要对招标人有吸引力,又要保证自身利益的最大化

C.投标报价要综合考虑竞争对手的报价合理进行确定

D.对于自身有特长的项目,宜采用高报价

E.愿意承揽的工程采用低报价,不急于承揽的工程采用高报价

30、关于在高瓦斯或煤尘爆炸危险的矿井进行爆破作业的说法。错误的是()。

A.放顶煤工作面采用爆破法挑顶煤

B.运输顺槽掘进爆破采用煤矿许用瞬发电雷管

C.轨道大巷工作面周边眼和掏槽眼采用不同直径药卷

D.岩巷工作面选用二级煤矿许用乳化炸药

E.爆破法处理煤仓堵塞时,一次最大装药量不超过450g

31、某矿建施工单位以1240万元的中标价格,总承包一矿山工业广场8层框架结构办公楼工程。并工前,总承包单位通过招标将桩基及土方开挖工程发包给某专业分包单位;通过与建设单位共同考察,确定了预拌混凝土供应商,并与之签订了采购合向,工程实施过程中发生了以下事件:
事件1:基坑工程施工前、专业分包单位编制了土方开挖和基坑支护专项施工方案,包括土方开挖的顺序和方法、土钉支护方案等内容。分包单位技术负责人将专项施工方案上报监理单位审查,并安排施工现场技术负责人兼任专职安全管理人员负责现场监督。方案经总监理工程师审核通过后、分包单位组织召开了论证会,专家组成员包括符合相关专业要求的专家及参建各方技术负责人。方案论证会最终形成论证意见:基坑采用的土钉支护体系基本可行,但基坑监测方案中未明确具体的监测项目,需完善。
事件2:桩基验收时,监理单位发现部分桩基混凝土强度未达到设计要求,经调查是由于预拌混凝土质量不合格所致:桩基处理方案确定后,专业分包单位提出因预拌混凝土由总承包单位采购,要求总承包单位承担相应桩基处理费用。总承包单位提出建设单位也参与了预拌混凝土供应商考察,要求建设单位共同承担该费用.
事件3:主体结构施工期间,由于特大龙卷风造成配电箱破坏引发现场火灾。火灾扑灭后21小时内,总承包单位追报了火灾损失情况:工程本身损失250万元,总价值200万元的待安装设备彻底报废;总承包单位有3名工人烧伤所需医疗费及补偿费预计45万元:租赁的施工设备损坏赔偿10万元。另外、大火扑灭后总承包单位停工5天,造成施工机械闲置损失2万元,预计工程所需清理、修复费用200万元
1.事件1中,本项目基坑支护专项施工方案从编制到专家论证的过程存在哪些不妥?说明正确的做法。
2.基坑土方开挖顺序和方法的确定原则是什么?根据论证意见,基坑监测方案中应补充的监测项目有哪些?
3.针对事件2,分别指出专业分包单位和施工总承包单位提出的要求是否妥当?并说明理由。
4.事件3中,针对施工过程中发生的火灾,建设单位和总承包单位应各自承担哪些损失或费用(不考虑保险因素)?

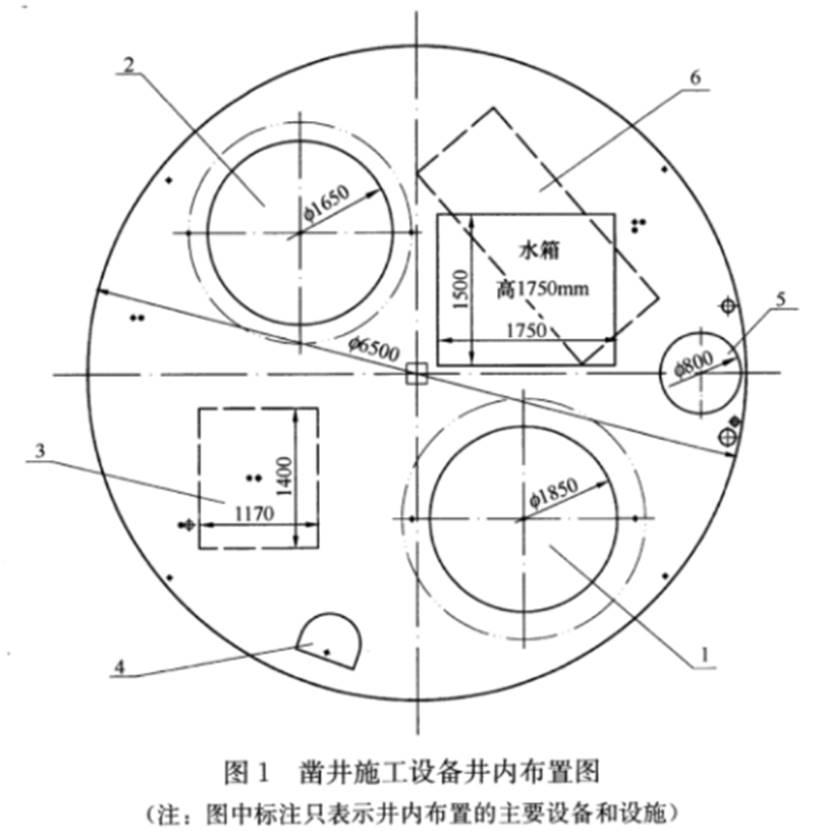

32、某施工单位承担了一煤矿立井井筒的施工工作。该井筒净直径6.5m,深度685m。表土段深度25m,采用井圈背板普通法施工,基岩段采用钻眼爆破法施工,短段掘砌混合作业方式,布置两套单钩提升,主要施工设备和设施为:YSJZ4.8伞钻1台、HZ-6中心回转抓岩机1台,2JKZ3.6/18.5提升机配5m3矸石吊桶1个(主提升),JKZ2.8/15.5提升机配3m3矸石吊桶I个(副提升),V型凿井井架1座、金属整体移动式伸缩模板1套,DC50卧泵1台配4m3水箱。排水管、压风管、供水管各1路,工作面采用压入式通风,设有胶质风筒I趟,所有管路均采用开壁固定,凿井吊盘、电缆采用钢丝绳悬吊,吊盘绳兼稳绳。凿井施工井内设备布置如图1所示。

1.指出图1中1~6的名称.
2.该井筒基岩段掘进凿岩炮眼深度为4.5m,请合理确定金属整体移动式伸缩模板的高度及净断面加工制作的规格尺寸。
3.该井筒基岩段采用短段掘砌混合作业方式,凿岩、爆破作业主要工序包括哪些?
4.该井筒竣工验收时,井筒总漏水量应满足的验收标准是什么?
33、某煤矿设计生产能力1000万吨/年,采用主、副斜井及两立井混合开拓方式。单水平盘区式开采,主斜井设计倾角5.5°。斜长2463m,直墙半圆拱形断面,净断面面积16.5m2。副斜井设计倾角5.5。斜长2455m,直墙半圆拱形断面,净断面面积21.5m2。两斜井相距40m。间隔80m左右设有联络巷。
主、副斜井井口采用明槽开挖法施工,现浇钢筋混凝土支护。施工时明槽内涌水量达到4m3/h。施工单位及时采取有效应对措施,确保了工程顺利施工:表土及基岩风化带暗挖段采用普通法施工,小导管超前支护,钢拱架金属网喷射混凝土一次支护、素混凝土二次支护。
主、副斜井基岩段采用钻爆法施工,锚、网、喷支护。施工单位根据建设单位要求,制定了机械化配套方案实施快速施工。利用气腿式凿岩机钻眼。3.5m中深孔炮眼全断面光面爆破,装载机配合自卸车运输排研。锚网喷临时支护,滞后工作面50m再进行全断面复喷成巷永久支护。利用联络巷实现了主、副斜井掘进与支护交替作业,高效地完成了两井筒施工任务。
问题
1.针对斜井明挖施工明槽内出现的涌水,施工单位可采取哪些具体应对措施?
2.主、副斜井基岩段施工作业存在哪些不合理之处?说明理由,并进行调整。
3.主、副斜井同时施工、如何解决长距离通风工作而风量不足的问题?通风机应如何布置?
4.主、副斜井采用掘进与支护交替作业方式具有哪些特点?
34、某煤矿主斜井井筒设计斜长为1750m,倾角16°,直墙半圆拱形断面,净宽为5.4m,净高为4.0m,净断面为18.5m2。主斜井明槽段40m,冻结段双层井壁224m,壁座10m,基岩段1476m,井筒基岩段为锚杆金属网喷射混凝土支护,其余部分为钢筋混凝王支护。井筒预计穿越3个煤层、最大涌水量为20m3/h,矿井为低瓦斯矿井。
某施工单位承担该斜井的施工,制定了施工方案,部分内容如下:井筒冻结段采用EBZ-200综掘机掘进和装岩、钢丝绳牵引箕斗有轨运输出矸,工字钢支架初次支护,每掘进8m砌筑一次外壁,外壁砌筑采用模板台车施工,内壁砌筑根据地质条件分段自下而上进行。
井筒基岩段采用钻眼爆破法施工。中深孔光面爆破,炮眼深度2.7m,炸药选用第三类炸药,药卷直径Φ32mm,起爆器材为毫秒延期电雷管。总延期时间150ms,全断面一次爆破。工作面采用凿岩台车打眼,钻头直径Φ42mm;利用凿岩台车搭设简易脚手架,自上而下进行装药连线;采用反向装药结构,串并联连线方式:自制炮泥封孔,封孔长度不小于600mm。爆破作业严格按爆破图表执行,每循环有效进尺为2.4m,最小空顶距200mm,最大空顶距2600mm

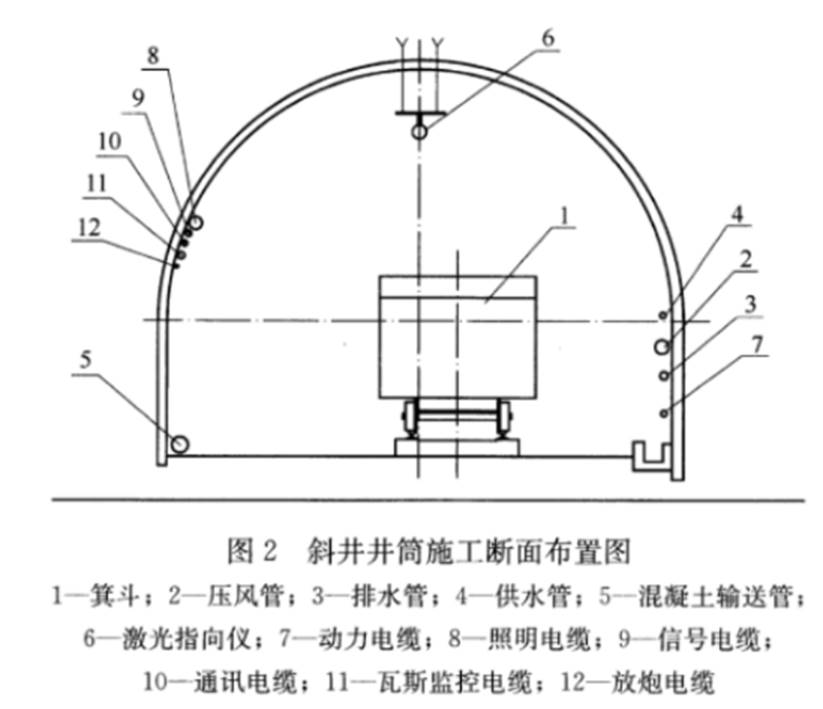

井筒内布置—套单钩配非摘挂钩式箕斗进行提升运输,距离工作面100m处的斜井基岩段施工断面布置如图2所示。
该斜井基岩段施工防治水坚持“有疑必探"的原则,考虑到井筒最大深度仅为480m,工作面排水选用潜水泵一次性排至地面,减少了中间转水环节。
为了保证提升安全,施工组织设计中规定了阻车器、防止跑车装置和跑车防护装置的设置要求。
在斜井工程中间验收时,监理单位对喷射混凝土的强度提出了疑问,施工单位与监理在不破坏喷射混凝土井壁的情况下进行重新检验,符合规范要求,予以验收:

1.该斜井井筒至少应设置多少个躲避酮室?
2.指出斜井井筒施工断面布置图中的错误。根据断面的位置,基岩段施工断面布置图中缺少哪些主要施工设备或设施?
3.该斜井基岩段施工存在哪些错误或不合理的地方?给出正确做法。
4.施工组织设计中明确设置的阻车器、防止跑车装置和跑车防护装置都应当安设在什么位置?
5.斜井喷射混凝土井壁无损检测的方法有哪些?
35、某施工单位中标一矿井的运输巷道工程,该巷道长度800m,坡度4°.净宽5.2m,净高4.0m,采用锚网喷支护。工程地质及水文地质条件为:巷道穿过细粒砂岩、泥岩、粉砂岩,岩石普氏系数f=4~6;无断层、陷落柱等构造;预计工作面涌水量小于3m3/h。建设单位委托一监理单位负责该工程的质量、进度、安全控制,工程实施过程中,发生了以下事件:
事件1:工程开工后次月,施工单位完成巷道掘砌工程量48m,专业监理工程师在月末组织施工单位项目技术经理、建设单位项目代表共同对巷道锚喷支护工程进行了验收。现场质量验收选择了支护成型较好的20m巷道,随机选择了检查点2个,检查结果显示检查点各分项均合格,总监理工程师最终核定为质量合格。
事件2:巷道施工至255m时,顶板淋水增大。施工单位为作业人员购置了雨衣、雨裤等劳保用品,费用2万元。同时向监理单位提出对工作面进行钻探要求,探明巷道前方的水文地质情况,监理工程师认为建设单位已提供了详实的水文地质资料。未同意施工单位的申请,并要求继续施工:施工到260m时,工作面放炮后出现片帮冒顶并伴有涌水,揭露了破碎带。监理工程师下达了设计变更通知单,巷道250~260m段增设U型钢支架增强支护,巷道260~275m变更为U型钢支架加混凝土支护,净断面不变。施工单位根据设计变更编制了相关措施经审批后执行。巷道250~275m设计变更前计划作业10天、变更后实际作业25天,增加费用80万元。该段工程完成后施工单位及时提出了索赔申请,索赔内容包括3项:(1)工期索赔15天:(2)购置劳保用品的费用2万元;(3)处理冒顶段巷道的费用80万元
1.事件1中的做法存在不妥,请给出正确的做法。
2.针对事件2可采取哪些临时支护方法来预防工作面出现冒落事故?
3.事件2中,该巷道250~275m段指定分项工程包括哪些项目?
4.针对事件2,分别说明施工单位的3项索赔内容能否成立?说明埋由。
