2021年一级建造师《机电工程管理与实务》模拟卷(一)
A.扬程和效率降低,功率减小
B.扬程和效率降低,流量减少
C.扬程和效率降低,轴功率减小
D.扬程和效率降低,轴功率增大
D
A.0.15mm
B.0.20mm
C.0.50mm
D.0.60mm
A
A.泄漏电流
B.持续电流
C.放电电流
D.短路电流
B
A.沙土
B.焦炭
C.碎石
D.木屑
B
A.物位取源部件
B.温度取源部件
C.压力取源部件
D.流量取源部件
C
A.相对湿度80%
B.基体表面温度高于露点温度3℃
C.除锈后基体呈均匀粗糙面
D.密封面与基体一起喷射
D
A.隔热
B.防水
C.防火
D.隔声
B
A.倒落式人字抱杆法
B.座腿式人字抱杆法
C.内拉线抱杆分解组塔法
D.倒装组塔
C
A.扭矩系数
B.紧固轴力
C.弯矩系数
D.抗滑移系数
D
A.焊工均匀分布施焊
B.初层焊接采用分段退焊法或跳焊法
C.先焊短焊缝后焊长焊缝
D.焊工应均匀分布沿同一方向施焊
B
A.阀门填料函
B.对接焊缝
C.法兰连接处
D.螺纹连接处
B
A.右孔接零线,左孔接相线,上孔接保护接地线
B.右孔接相线,左孔接中性线,上孔接保护接地线
C.右孔接相线,左孔接保护接地线,上孔接零线
D.右孔接零线,左孔接保护接地线,上孔接相线
B
A.600mm
B.1000mm
C.1500mm
D.2000mm
B
A.施工准备
B.吹扫
C.设备和组件安装
D.管道试压
C
A.建立组织
B.需求分析
C.熟悉市场
D.接收请购文件
D
A.施工预算法
B.成本习性法
C.清单测算法
D.成本核算法
B
A.安全文明施工费用的内容和使用范围应符合承包人的规定
B.承包人对安全文明施工费用应专款专用
C.发包人在工程开工的30天内预付
D.发包人在付款期满7天内支付安全文明施工费,若发生安全事故,发包人应承担相应责任
B
A.所在省级人民政府
B.所在地级市人民政府
C.当地县级人民政府
D.当地镇(乡)人民政府
C
A.架空电力线路
B.海底电缆
C.地下线路
D.江河电缆
C
A.供电侧
B.用户侧
C.设备侧
D.产权分界处
D
A.铜管
B.镀锌钢管
C.焊接钢管
D.排水铸铁管
E.非金属管道
D,E
A.酸性焊条药皮氧化还原性强
B.酸性焊条耐大电流好
C.碱性焊条扩散氢含量高
D.酸性焊条全位置焊接性好
E.酸性焊条脱渣性差
B,D
A.编制吊装作业指导书
B.应对承载的结构在受力条件的强度和稳定性进行校核
C.选择的受力点和方案应征得设计同意
D.卷扬机不得直接捆绑在构筑物上
E.施工时指派专人对受力点的结构进行监视
B,C,D,E
A.捆扎法
B.粘贴法
C.浇注法
D.涂抹法
E.填充法
A,D
A.滑块
B.齿式
C.夹壳
D.滚子链
E.梅花形
A,B,D,E
A.信号线缆和电力电缆平行或交叉敷设时,其间距不得小于0.3m
B.信号线缆与电力电缆交叉敷设时,宜成直角
C.当低电压供电时,电源线与信号线、控制线可以同管敷设
D.当采用屏蔽线缆或穿金属保护管或在金属封闭线槽内敷设时,宜大于0.5m
E.明敷的信号线缆与具有强磁场、强电场的电气设备之间的净距离,宜大于1.0m
A.母线槽不宜安装在水管的正下方
B.水平或垂直敷设的母线槽,每节不得少于一个支架
C.母线槽支架安装应牢固、无明显扭曲,采用金属吊架固定时,应设有防晃支架
D.照明母线槽水平偏差全长不应大于5mm,垂直偏差不应大于10mm
E.母线槽直线段安装应平直,配电母线槽水平度与垂直度偏差不宜大于1.5%,全长最大偏差不宜大于20mm

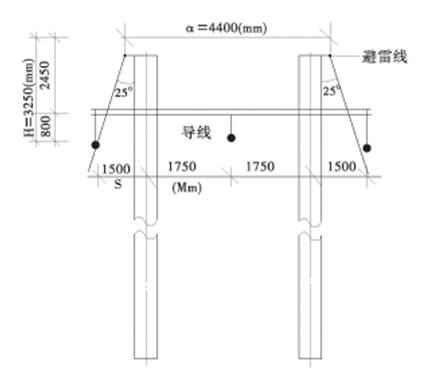

输电线路避雷线的设置如图所示:

竣工验收过程中,由国网直流公司等单位专家组成的验收组,分成三个现场组及一个资料组,涵盖测量、通道、铁塔、走线等相关专业,严格按照竣工验收实施细则要求,对2标段进行检查,现场共抽查了三个耐张段,全面细致检查实测了9基铁塔的基础、铁塔、架线、接地、线防等相关内容。
通过检查,验收组一致认为,由该公司承建的该2标段施工质量工艺美观,工程资料档案符合要求,现场实物抽检项目及数据符合设计,工程质量优良,满足验收规范要求。
问题:
1.简述架空线路施工的一般程序。
2.简述保护区内取土规定。
3.图中输电线路避雷线的设置是否正确,并说明理由?
4.竣工验收后要做好哪些后续工作?
5.按照施工生产划分,输电线路架设过程中可能的突发事件有哪些?

某石油化工施工单位承担了一个原油罐区工程,主体工程为4台30000m3浮顶油罐。由于中标时距离合同要求的开工时间很短、工期紧,该施工单位为了保证合同要求的开工日期,工期先行开工,在开工后即刻组织进行施工组织设计的编制工作。在施工组织设计中的主要施工方案设计中,浮顶油罐采用正装法,其部分工序的施工流程如下图所示:

工程开工一个月后,业主考虑到罐区的综合效益,决定将罐区还未施工的2台30000m3浮顶油罐在原址上改为2台50000m3浮顶油罐,修改了油罐和系统的设计。由于对施工单位前期的工程进度和施工质量满意,修改后的罐区工程仍由该施工单位施工,并要求再编制施工组织设计。施工单位认为已经编制了原罐区的施工组织设计,改动后工程内容基本相同,施工方法相同,决定不再编制新的施工组织设计。在业主的要求下,施工单位在原施工组织设计的基础上,对改动部分进行修改,补充部分新增工程内容,形成新的施工组织设计修订版本,报项目总工程师批准后,下发施工作业队实施。
【问题】
1.施工单位在工程开工后编制施工组织设计的做法是否正确?说明理由。业主在罐区工程修改后要求施工单位编制施工组织设计是否正确?结合背景素材,说明为何需要编制单位修改补充原施工组织设计?
2.将下列工序填入流程图中空白部分的适当位置(按空白部分编号进行回答,不需要另绘施工流程)。
中幅板铺设;中幅板焊缝无损检测;罐底真空试漏;弓形边缘板焊接(300mm);边缘板焊缝无损检测;调整(检测)底圈壁板(椭)圆度、水平度、垂直度;底圈壁焊缝无损检测。
3.施工单位应采取哪些合理的焊接工艺措施来进行预防焊接变形?
4.储罐组焊后的充水试验的检查项目有哪些?
6.该浮顶储罐安装,如果采用液压边柱倒装法,其主要的工艺流程是什么?
某施工单位承包一新建风电项目的35kV升压站和35kV架空线路,根据线路设计,架空线路需跨越铁路,升压站内设置一台35kV的油浸式变压器,施工单位项目部及生活营地设置在某行政村旁,项目部进场后,未经铁路部门许可,占用铁路用地存放施工设备,收到铁路部门处罚,停工处理,造成了工期延误。
设计交底后,项目部依据批准的施工组织设计和施工方案,逐级进行了交底但在变压器管母线安装时,发现母线出线柜出口与变压器接口不在同一直线上,导致母线无法安装。经核实,是因变压器基础位置与站内道路冲突,土建设计师已对变压器基础进行了位置变更,但电气设计师未及时跟进电气图纸修改,母线仍按照原设计图供货,经协调,母线返厂加工处理。为保证合同工期,项目部组织人员连夜加班,进行母线安装,采用大型照明灯,增配电焊机、切割机等机具,期间因扰民被投诉,项目部整改后完成施工,但造成了工期延误。
升压站安装完成后,进行了变压器交接试验,试验内容见表2,监理认为试验内容不全,项目部补充了交接试验项目,通过验收。

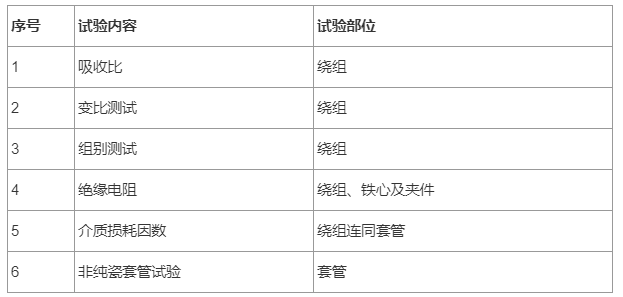

表2变压器交接试验内容

问题:
1、项目部在设置生活营地时需要在哪些部门沟通协调?
2、在降低噪声和控制光污染方面项目部应采取哪些措施?
3、简述额定电压下的冲击合闸试验。
4、造成本工程工期延误的原因有哪些?
由于施工图设计深度不够,漏定了两台风机和5km电缆、现场按图制作的非标设备尺寸误差过大与其他设备无法连接、地脚螺栓孔错误较多等,致使工期拖延。由于进口阀门不能及时到货安装,承包商项目部为了不影响工程进度,自行购置了具有相同性能和参数的国产阀门并进行安装。监理工程师发现后下令停止该阀门安装工作。
工程后期,为赶工,总承包商采用增加人力、机具、加班加点,并决定节假日干部义务劳动;采取管道系统压力试验和单机试运转同时进行;并缩短每台设备的单机试运转时间等措施,终于按期完成任务。
问题
1.本案例的监造工作应由那个单位负责执行?说明理由。
2.总承包商是否可以自行采购背景所述的特殊阀门?若自行采购应履行哪些程序?
3.总承包商采取的赶工措施中有哪些不妥之处?
4.重大设计变更有何要求?
某电力建设公司承接2×1000MW电厂建设工程的总承包任务。考虑工期和专业特长的要求,辅助工程采用分包的方式组织建设。在工程建设中发生如下事件:
事件一:在发电机转子安装时,施工单位进行了发电机转子安装前单独气密性试验,在试验压力和允许漏气量均符合制造厂规定后立即进行发电机转子穿装工作,被监理工程师发现停止。
事件二:输煤系统工程按分包合同要求已近完工,试运转工作即将结束,为了下一步顺利进行竣工验收的检查工作,该分包公司邀请业主代表和监理工程师共同参加输煤系统关键设备的试运转。就在港口卸煤机桥臂起板时,电动机转子电阻器有白色烟雾冒出,分包单位与业主双方对其发生原因究竟是施工质量还是产品质量问题发生争执,但查明缘由后得到解决。
事件三:验收前分包单位自检时发现多条输煤皮带张紧轮配重不足,经查明原因后得到妥善处理。整个建设工程完工和竣工验收前的准备工作完成后,工程验收委员会和建设单位、生产单位、施工单位、设计单位、设备制造单位参加验收工作。
问题:
1.监理工程师为何停止施工单位进行发电机转子穿装工作?
2.卸煤机电动机转子电阻器通电时产生白色烟雾是否为施工质量问题?说明理由和原因。
3.建设单位接受施工单位竣工验收申请报告后应怎样展开工作?
4.什么样的建设工程需要成立验收委员会?该验收委员会通常由哪些部门构成?
