2019年二级造价工程师《建设工程计量与计价实务(土建)》真题(陕西)
A.沉降缝
B.防震缝
C.施工缝
D.伸缩缝
D
A.基础顶面
B.基础底面
C.地下室地坪
D.基底垫层底面
B
A.密度
B.表观密度
C.堆密度
D.密实度
A
A.200
B.150
C.100
D.50
B
A.总承包服务费
B.教育费附加
C.检测试验费
D.危险作业意外伤害保险费
C
A.50%
B.70%
C.90%
D.100%
B
A.3%
B.5%
C.10%
D.15%
A
A.前进向上,强制切土
B.后退向下,强制切土
C.后退向下,自重切实
D.直上直下,自重切土
B
A.5
B.6
C.9
D.15
A
A.首页图
B.总平面图
C.建筑平面图
D.建筑详图
A
A.投标单位的造价管理人员
B.招投标管理部门负责人
C.工程标底审查机构人员
D.有编制能力的招标人
D
A.工程合同签订时尚未确定或不可预见的材料、工程设备采购费用
B.可能发生但暂时不能确定价格的材料、工程设备单价及分包工程费用
C.必然发生但暂时不能确定价格的材料、工程设备单价及分包工程费用
D.工程施工中可能发生的工程变更、合同调整及索赔等引起的工程费用
C
A.±10
B.±20
C.±30
D.±40
C
A.18
B.90
C.84
D.88.8
B
A.凸出地面构筑物、室内地沟所占面积
B.间壁墙所占面积
C.附墙烟囱所占面积
D.柱、垛所占面积
A
A.3
B.4
C.5
D.6
C
A.投标人的投标报价高于招标最高限价的,其投标应予拒绝
B.综合单价中应包括拟定的招标文件中要求投标人承担的风险费用
C.招标最高限价应在招标时公布,只需公布总价,且不应上调或下浮
D.国有资金投贷的工程建设项目应实行工程量清单招标
C
A.2.7
B.3.0
C.3.3
D.3.6
D
A.在最终的工程结算中支付
B.最近一期进度款中支付
C.按比例阶段性支付
D.按工程完成节点支付
B
A.施工定额
B.预算定额
C.概算定额
D.概算指标
A
A.混凝土结构
B.墙承重结构
C.木结构
D.骨架承重结构
E.空间结构
B,D,E
A.切割、修整
B.抄平、放线
C.立皮数杆
D.盘角、挂线
E.勾缝、清理
B,C,D,E
A.轻型井点降水法
B.明排水降水法
C.集水坑降水法
D.喷射井点降水法
E.管井井点降水法
A,D,E
A.标准养护
B.热养护
C.自然养护
D.冷结养护
E.分件养护
A,B,C
A.起升速度
B.回转速度
C.牵引速度
D.俯仰变幅速度
E.大小车运行速度
A,B,D,E
A.建设工程计价文件
B.常规施工方案
C.消耗量定额
D.环境评测报告
E.与建设工程有关的标准、规范
A.基础与墙身用同一种材料时,以设计室内地面为界,其下为基础,其上为墙
B.基础与墙身用同一种材料时,有地下室时,以地下室地面为界,其下为基础,其上为墙
C.基础与墙身用不同材料时,两种材料分界线位于设计室内地面300m以内时以设计室内地坪为分界线。
D.基础与墙身用不同材料时,材料分界面超过设计室内地面300mm时,以不同材料为分界线
E.砖石围墙以设计室外地坪为界线,其下为基础,其下为墙身
A.金属踢脚线按设计图示尺寸以长度计算
B.金属扶手带栏杆按设计图示尺寸以扶手中心线长度计算
C.石材台阶面按设计图示尺寸以台阶水平投影面积计算
D.楼梯、台阶侧面装饰按设计图示尺寸以面积计算
E.柱面装饰抹灰按设计图示柱断面周长乘以高度以面积计算
某新建办公楼工程,建设单位采用公开招标方式进行施工招标。招标代理机构依据《陕西省建设工程量清单计价规划(2019)》、《陕西省建设工程消耗量定额》、《陕西省建设工程工程量清单计价费率》等相关资料,编制了工程量清单,并确定工程招标控制价为842.3万元。五家施工单位按要求提交了投标文件。经综合性评审,施工单位B以797.4万元的投标价格中标。
建设单位与施工单位B签订了工程施工合同。合同中约定,分项工程量变化幅度超过或低于15%,综合单价进行调整,清单项目中无类似项目时,可采用浮动率调整该项综合单价,浮动率L=(1-中标价/招标控制价)x100%。
工程合同中土方开挖工程量为1200.0m3。基坑开挖过程中,因局部地质情况与地质报告不符,设计单位对基础进行了局部设计变更,经施工单位成本管理人员计算,变更后土方开挖量为1670m3。
问题:
1.施工单位在编制投标报价文件的依据有哪些?
2.计算合同中约定的报价浮动率。
3.基础局部变更后,士方开挖工程综合单价计算时,需要的工作量是多少?对应措施项目费是否需要调整?
某工程项目采用工程量清单方式招标,中标单位确定后,双方根据《建设工程施工合同(示范文本)》签订了施工合同。合同中约定,钢筋为甲方负责采购供应。
工程施工过程中,为确保设计参数的正确性,建设单位要求对预制梁进行破坏性试验。按照建设单位的要求,施工单位修建了一间试验用房,使用租赁的相关设备对预制梁进行了破坏性试验。事后,施工单位提出索赔,要求建设单位支付预制梁破坏性试验的相关费用。建设单位认为该项费用属于措施项目费,已经包含在投标报价中,拒绝支付。
按照招标文件中的规定,建设单位将采购的钢筋运到施工现场后,由施工单位清点并入库保管。当月工程进度款结算时,施工单位要求建设单位支付钢筋保管费。
问题:
1.建设单位是否应支付该工程中的预制梁破坏性试验费用?说明理由。
2.施工单位要求建设单位支付钢筋保管费是否合理?说明理由。
某工程屋面防水工程量清单如表3-1:
表3-1工程量清单表

某施工企业投标时,经综合考虑决定,该屋面卷材防水分部分项工程费中的企业管理费和利润在《陕西省建设工程工程量清单计价费率》(2019)的基础上下浮5%计取:且不考虑风险。

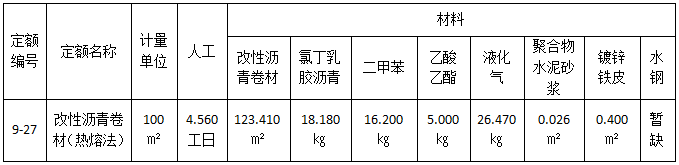

因该企业无企业定额,故参考《陕西省建设工程消耗量定额》(2004)计算消耗量,定额编号9-27,见表3-2。经市场询价,人工单价120元/工日。APP卷材23元/㎡,其余材料、机械单价均采用《陕西省建设工程价目表》(2009)价格,见表3-3。
其中,APP:14.80元/㎡。
已知《陕西省建设工程工程量清单计价费率》(2019)中,企业管理费费率(一般土建工程)为5.11%,利润费率(一般土建工程)为3.11%。

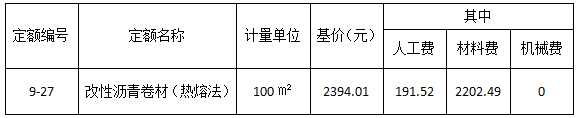

表3-2陕西省建设工程消耗量定额

表3-3陕西省建设工程价目表

问题:
1.计算屋面防水卷材清单项目的基价(分别计算人工费、材料费和机械费)。
2.进行该屋面防水卷材项目的综合单价分析(分别计算管理费、利润、综合单价和合价)。

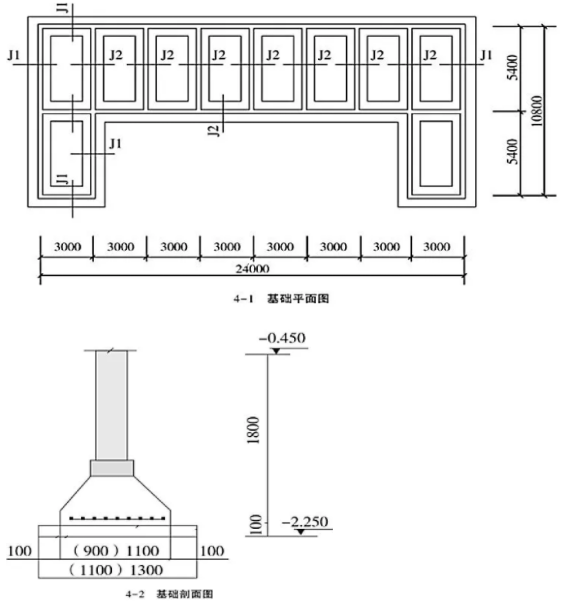

某工程基础平面图及详图如图4-1、图4-2所示、工程条件为:二类土(普通土),基础采用人工开挖,土方槽边就近堆放,槽底无需钎探,常地下水位为-2.40m。C15混凝土垫层,C25混凝土基础,基础墙厚240mm。

已知相关信息:
(1)平整场地(编码010101001):适用于建筑物场地厚度在30cm以内的挖、填、运、找平。
(2)挖沟槽土方(编码010101003):适用于底宽小于等于7m,底长大于3倍底宽的土方开挖。
(3)人工、材料、机械单价选用陕西省建筑装饰工程价目表,相关价格如下(本题不考虑人工费差价):①人工场地平整,人工、材料、机械单价选用市场信息价:每100m基价为267.54元。②人工挖沟槽(2m以内)普通土,人工、材料、机械单价选用市场信息价:每100m3基价为1695.96元。
招标单位根据常规施工方案,结合陕西省建筑装饰工程消耗量定额,考虑工作面等因素,确定土方由基础垫层底面开始进行放坡开挖,工作面宽度为300mm,综合放坡系数取0.46,管理费率取为5.11%,利润率为3.11%。工程量清单计价表如4-1。

问题:
1.计算平整场地、人工开挖基础土方的清单工程量。(写出具体计算过程)
2.根据背景资料的相关信息,计算平整场地的定额工程量,并确定综合单价和合价。(写出具体计算过程)
3.分别写出表4-1中A、B、C、D和E的内容。
