2020年二级造价工程师《建设工程计量与计价实务(土建)》真题(陕西)
A.承重墙和非承重墙
B.外墙和内墙
C.实体墙和组合墙
D.块材墙和板筑墙
A
A.通用水泥
B.专用水泥
C.特性水泥
D.一般水泥
B
A.7d
B.14d
C.21d
D.28d
D
A.分段砌筑
B.同时砌筑
C.分层砌筑
D.分别砌筑
B
A.楼板底模
B.梁侧模
C.柱模板
D.梁底模
C
A.钢筋热胀冷缩
B.张拉钢筋
C.端部锚具
D.混凝土与预应力筋的粘结力
D
A.当屋面坡度小于2%时,卷材宜平行于屋脊铺贴
B.当屋面坡度在3%~15%时,卷材可平行或者垂直于屋脊铺贴
C.当屋面坡度大于15%时,沥青防水卷材可平行或者垂直于屋脊铺贴
D.高聚物改性沥青防水卷材必须垂直于屋顶铺贴
B
A.单斗挖土机
B.多斗挖土机
C.推土机
D.铲运机
D
A.闪光对焊
B.电弧焊
C.电渣压力焊
D.电阻点焊
D
A.8
B.7
C.5
D.4
C
A.工作之间的逻辑关系
B.工作的持续时间
C.资源消耗程度
D.非关键工作
A
A.确定招标控制价的依据
B.办理竣工结算的依据
C.确定施工合同价款的依据
D.承包人确定施工成本的依据
D
A.竣工验收的依据
B.支付工程进度款的依据
C.签订合同的依据
D.进行工程索赔的依据
A
A.社会平均水平
B.企业平均水平
C.行业先进水平
D.企业先进水平
A
A.建筑面积
B.使用面积
C.辅助面积
D.结构面积
B
A.无梁板
B.有梁板
C.平板
D.栏板
A
A.整体面层
B.隔断
C.踢脚线
D.台阶装饰
B
A.套
B.台
C.立方米
D.平方米
D
A.管理费
B.利润
C.措施费
D.风险费
C
A.顶盖水平投影面积
B.顶盖水平投影面积的1/2
C.顶盖斜面积
D.0
B
A.居住建筑
B.公共建筑
C.高层建筑
D.工业建筑
E.农业建筑
A,B,D,E
A.堆载法
B.水重法
C.碾压法
D.夯实法
E.振动压实法
C,D,E
A.先深后浅
B.先浅后深
C.先小后大
D.先大后小
E.先长后短
A,D,E
A.受剪力较小的位置
B.便于施工的部位
C.弯矩较大的位置
D.两构件接点处
E.受剪力较大的位置
A,B
A.普通抹灰
B.中级抹灰
C.高级抹灰
D.普通装饰抹灰
E.中级装饰抹灰
A,B,C
A.网络图必须正确表达各工作间的逻辑关系
B.网络图中可以出现循环回路
C.网络图中一个节点只有一条箭线引出
D.网络图中严禁出现没有箭头节点或没有箭尾节点的箭线
E.双代号时标网络计划只有一个起点节点和一个终点节点
A.天沟、挑檐板按设计厚度以面积计算
B.现浇混凝土墙的工程量不包括墙垛体积
C.散水、坡道按图示尺寸以面积计算
D.地沟按设计图示以中心线长度计算
E.沟盖板、井盖板以个计算
A.项目编码由B和3位阿拉伯数字组成
B.编码中的3位阿拉伯数字应从001开始
C.应由工程造价管理机构编制
D.补充的项目名称可不唯一
E.工程量计算规则应反映该项目的实体数量
A.按主墙间的净面积计算
B.不扣除间壁墙、柱、垛、附墙烟囱、检查口和管道所占的面积
C.带梁天棚、梁两侧抹灰面积并入天棚面积内
D.锯齿形楼梯底面抹灰按斜面积计算
E.板式楼梯底板抹灰按展开面积计算
基坑开挖过程中,发生如下事件:
事件1:基坑开挖2天后,租赁挖掘机出现机械故障需进行大修,停工2天,造成现场人员窝工12个工日。
事件2:在开挖过程中,遇到软弱土层,工程师到现场查看,指令停工,要求重新进行地质情况复查工作。施工单位配合用工15个工日,窝工5个工日(降效系数0.6),停工5天后,设计单位给出设计变更通知单,施工单位接到复工令。
事件3:施工单位复工2天后,遇到罕见暴雨,工程被迫停工3天,导致人员窝工10个工日。最终基坑于7月30日开挖完成。
施工单位分别就事件1~事件3提出了索赔。
问题:
1.施工单位针对事件1提出的费用和工期索赔是否成立?说明理由。
2.计算施工单位就事件2可索赔的工期和费用,说明索赔理由。
3.计算施工单位就事件3可索赔的工期和费用,说明索赔理由。

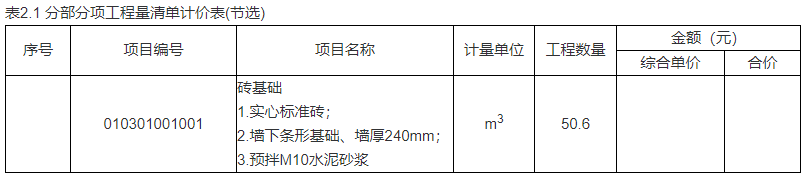

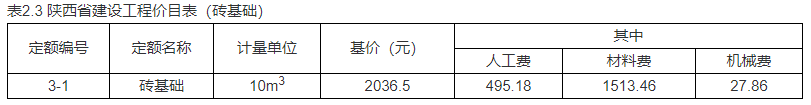

相关信息:砖基础消耗量定额见表2.2;价目表见表2.3。经查询定额单价:标准砖230.00元/千块,M10水泥砂浆126.93元/m³。工程使用预拌砂浆时,砌筑部分相应定额子目按每立方米砂浆扣除人工0.69工日,砂浆数量不变,机械为0。一般土建工程的企业管理费费率5.11%;一般土建工程的利润费率3.11%;该分项工程综合单价不计取风险。经市场询价:标准砖350.00元/千块;M10水泥砂浆650元/m³;人工工日单价120元/工日。


问题:
1.根据相关信息,结合相关材料市场价格,计算调整后的砖基础清单分项中的人工费、材料费和机械费基价。
2.计算砖基础清单分项的综合单价和合价。
开工前建设单位应向施工单位支付合同价20%的预付款;建设单位自第一个月起,从施工单位的工程款中,按3%的比例扣除保修金;当子项工程实际工程量超过估算工程量10%时,可进行调价,调整系数为0.9;根据市场情况规定价格调整系数平均按1.2计算;工程师签发月度付款最低金额为30万元;预付款在最后两个月扣除,每月扣50%。施工单位每月实际完成并经工程师签证确认的工程量如表3所示。

问题:
1.计算本工程的预付款。
2.分别计算1月份~4月份各月工程量价款、工程师应签证的工程款及实际签发的付款凭证金额。
问题:
1.若该工程设计文件规定采用大开挖,挖土范围按定位轴线外放2m,计算基础挖土方清单工程量。
2.计算矩形柱、有梁板B-2、矩形梁KL1的清单工程量(不扣柱角)。
3.计算内墙清单工程量(不考虑过梁)。
4.计算散水清单工程量。
