1、在设置防火墙确有困难的场所,可采用防火卷帘作防火分区分隔。钢质普通型防火卷帘(单层)耐火极限为()h。

A.1.5~3.0

B.2.0~4.0

C.3.0~4.0

D.4.0~5.0

本题答案:
A
2、在结构设计使用年限内不一定出现,也可能不出现,而一旦出现其量值很大,且持续时间很短的荷载是()。

A.线荷载

B.偶然荷载

C.可变荷载

D.集中荷载

本题答案:
B
3、对于作用于框架结构体系的风荷载和地震作用,可简化成()进行分析。

A.节点间的水平集中力

B.节点间的水平分布力

C.节点上的水平集中力

D.节点上的水平分布力

本题答案:
C
4、下列工程中,所选用水泥不适当的是()。

A.寒冷地区处在水位升降的混凝土工程中优先选用矿渣水泥

B.有抗渗要求的混凝土工程中优先选用火山灰水泥、普通水泥

C.要求快硬、早强的混凝土不宜使用复合水泥

D.受侵蚀介质作用的混凝土不宜使用硅酸盐水泥

本题答案:
A
5、防水卷材的耐老化性指标可用来表示防水卷材的()性能。

A.拉伸

B.大气稳定

C.温度稳定

D.柔韧

本题答案:
B
6、钢筋中的有害元素是()。

A.锰

B.硅

C.氧

D.碳

本题答案:
C
7、主要用于框架填充墙和自承重隔墙的砌体材料是()。

A.烧结普通砖

B.烧结空心砖

C.烧结多孔砖

D.混凝土砖

本题答案:
B
8、湿胀可造成木材()。

A.翘曲

B.开裂

C.接榫松动

D.表面鼓凸

本题答案:
D
9、下列关于大体积混凝土温控指标规定的说法,正确的是()。

A.混凝土浇筑体降温速率不宜大于2.0℃/d

B.混凝土浇筑体最大温升值不宜大于30℃

C.混凝土浇筑体里表温差(不含混凝土收缩当量温度)不宜大于20℃

D.拆除保温覆盖时混凝土浇筑体表面与大气温差不应大于25℃

本题答案:
A
10、砌体基础必须采用()砌筑。

A.混合砂浆

B.石灰砂浆

C.水泥砂浆

D.石膏砂浆

本题答案:
C
11、用来分析边坡稳定性的岩土物理力学性能指标是()。

A.黏聚力

B.抗剪强度

C.密实度

D.内摩擦角

本题答案:
D
12、非常规抹灰的加强措施:当抹灰总厚度大于或等于()时,应采取加强措施。

A.20mm

B.25mm

C.30mm

D.35mm

本题答案:
D
13、一般情况下,当受拉钢筋直径大于()mm时,不宜采用绑扎搭接接头。

A.22

B.25

C.28

D.32

本题答案:
B
14、浅基坑工程施工中,当用人工挖土,基坑挖好后不能立即进行下道工序时,应预留()cm一层土不挖,待下道工序开始再挖至设计标高。

A.10~20

B.15~20

C.15~30

D.20~30

本题答案:
C
15、柱、墙模板内的混凝土浇筑时,若粗骨料料径大于25mm,则其自由倾落高度不宜超过()。

A.2m

B.3m

C.4m

D.5m

本题答案:
B
16、外墙陶瓷面砖粘贴用水泥的复验内容不包括()。

A.抗压强度

B.抗折强度

C.凝结时间

D.安定性

本题答案:
B
17、成本核算的方法除了“制造成本法”外,还有()。

A.实际成本法

B.综合成本法

C.期间成本法

D.完全成本法

本题答案:
D
18、地基与基础分部工程的验收应由()来组织。

A. 项目经理

B. 项目总工程师

C. 监理工程师

D. 总监理工程师

本题答案:
D
19、施工组织设计应由()主持编制。

A.项目负责人

B.项目总工程师

C.公司项目管理部门

D.公司总工程师

本题答案:
A
20、施工时所用的小砌块的产品龄期不应小于()。

A.12d

B.24d

C.28d

D.36d

本题答案:
C
21、民用建筑按照地上层数或高度分类,属于高层建筑的是()。

A.20m高的住宅建筑

B.25m高的三层学校建筑

C.45m高的六层办公楼

D.30m高的单层办公楼

E.28m高的两层办公楼

本题答案:
B,C,E
22、关于砌体结构的说法,正确的有()。

A.砌体材料抗压性能好

B.结构保温性能好

C.可用于跨度小于20m的中小型厂房的墙体、柱和基础

D.结构耐火性能差

E.砌体的受力特点是抗压强度较高而抗拉强度很低

本题答案:
A,B,E
23、混凝土拌合物的和易性包括()。

A.流动性

B.保水性

C.黏聚性

D.耐久性

E.抗裂性

本题答案:
A,B,C
24、钢结构中使用的连接螺栓一般分为普通螺栓和高强度螺栓两种,其中,高强度螺栓按连接形式通常分为()。

A.平接连接

B.摩擦连接

C.张拉连接

D.承压连接

E.搭接连接

本题答案:
B,C,D
25、轻骨料混凝土小型空心砌块或加气混凝土砌块墙如无切实有效措施,不得用于()。

A.建筑物防潮层以下部位

B.长期浸水环境

C.长期受化学侵蚀环境

D.长期处于有振动源环境的墙体

E.砌块表面经常处于60℃以上的高温环境

本题答案:
A,B,C,D
26、关于混凝土采用覆盖浇水养护的时间,说法正确的是()。

A.硅酸盐水泥拌制的混凝土,不得少于7d

B.矿渣硅酸盐水泥拌制的混凝土,不得少于14d

C.火山灰质硅酸盐水泥拌制的混凝土,不得少于14d

D.粉煤灰硅酸盐水泥拌制的混凝土,不得少于14d

E.掺用缓凝型外加剂的混凝土,不得少于14d

27、下列檐口、水落口等细部防水施工,正确的是()。

A.檐口下端应做成鹰嘴和滴水槽

B.卷材防水屋面檐口800mm范围内的卷材应满粘

C.水落口周围直径500mm范围内坡度不应小于5%

D.防水层和附加层伸入水落口杯内不应小于50mm,并应粘结牢固。

E.女儿墙泛水处的防水层下应增设附加层,附加层在平面和立面的宽度均不应小于200mm

28、关于建筑工程施工现场灭火器设置要求的表述,正确的是()。

A.灭火器应设置在明显的位置

B.灭火器的铭牌必须朝外

C.手提式灭火器设置在挂钩、托架上或灭火器箱内,其顶部离地面高度应小于2.00m,底部离地面高度不宜小于0.15m

D.设置于挂钩、托架上或消防箱内的手提式灭火器应正面竖直放置

E.灭火器不得设置在环境温度超出其使用温度范围的地点

29、施工企业新上岗操作工人必须进行岗前教育培训,教育培训应包括()。

A.安全生产法律法规和规章制度

B.安全操作规程

C.安全防护措施

D.违章指挥、违章作业、违反劳动纪律产生的后果

E.预防、减少安全风险以及紧急情况下应急救援的基本知识、方法和措施

30、关于钢结构涂装工程施工质量管理的有关规定,正确的是()。

A.钢结构普通涂料涂装工程应在钢结构构件组装、预拼装或钢结构安装工程检验批的施工质量验收合格后进行

B.采用防火防腐一体化体系(含防火防腐双功能涂料)时,防腐涂装和防火涂装可以合并验收

C.当设计对涂层厚度无要求时,涂层干漆膜总厚度室外不应小于125μm

D.当设计对涂层厚度无要求时,涂层干漆膜总厚度室内不应小于150μm

E.当采用厚型防火涂料涂装时,80%及以上涂层面积应满足国家现行标准有关耐火极限的要求,且最薄处厚度不应低于设计要求的85%

31、某办公楼工程,建筑面积5500m2,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示:

在工程施工中发生如下事件:
事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6天。
事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3天。
事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5天。
问题:
1.指出基础工程网络计划的关键线路,写出该基础工程计划工期。
2.针对本案例上述各事件,施工总承包单位是否可以提出工期索赔,并分别说明理由。
3.对索赔成立的事件,总工期可以顺延几天?实际工期是多少天?
4.上述事件发生后,本工程网络计划的关键线路是否发生改变?如有改变,请指出新的关键线路,并在答题卡上绘制施工实际进度横道图。
32、某医院门诊楼,位于市中心区域,建筑面积为28326m2,地下一层,地上十层。檐高为33.7m。框架一剪力墙结构,筏板基础。2012年3月15日开工,外墙结构及装修施工均采用钢管扣件式双排落地脚手架。
事件一:工程施工至结构四层时,该地区发生了持续2h的暴雨,并伴有短时六七级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架进行检查验收,排除隐患后恢复了施工生产。
事件二:该工程共有两处电梯井,为防止出现安全事故,项目经理指派工人把工程周转下来的整张竹木胶合板立放在电梯井口进行封堵。
事件三:在拆除六层模板支撑钢管时,一根2m长的钢管滑落后从六层北侧穿出,坠落到地面,致使一名过路行人重伤。经事故现场检查,五层作业区安全隐患非常突出,楼层周边没有进行防护,外围护安全网破损严重。
问题:
1.事件一中,是否应对脚手架进行验收?说明理由。还有哪些阶段对脚手架及其地基基础应进行检查验收?
2.事件二中,该项目部对电梯井口的防护是否安全?电梯井如何防护?
3.事件三中,导致事故发生的主要原因是什么?
4.事件三中,建筑物临边作业如何防护?
33、某办公大楼,为了加快建设进度、尽快投入使用,业主采用平行承发包模式,将土建工程、装饰装修工程分别与两家不同的工程公司A、B分别签署了相应的土建施工合同、装饰装修施工合同。
土建施工单位A在基础施工完成后,与城市市政管线进行初步连接的过程中,发现市政接口与新建工程的相对位置与业主给定的原设计图纸不符,认为是业主提供市政接口资料有误,A单位提出应由业主补偿由于市政管线位置与原图给定不符所带来增加的施工工作量。监理工程师实地检查后,认为施工单位新建建筑定位放线可能有误,提出重新复查定位线。A单位从开工前设计院移交坐标点位重新进行引测,仍与施工现状相符。监理单位上报建设单位后,建设单位要求更换测量仪器再次复测。施工单位只好停工配合复测,此次结果仍证明新建工程位置与原设计相符。A单位又向建设单位提出了因两次检查的配合费用和相应停工损失的索赔要求。
此外,土建施工A单位在工程结构施工完成时,装饰装修B单位也进入施工现场,此时施工现场存在大量垂直运输工作。由于A单位设置的施工电梯运输能力的限制,无法同时满足实际需要,A单位为了自身施工需要,当自身工作量比较大的时候不允许B单位使用施工电梯,造成装饰装修施工进度严重滞后,使整个工程的工期延误了36d。
经查,业主与B单位签订的合同条款中只约定“现场协调由业主完成,并为施工单位创造可利用条件,垂直运输等”;同时,业主在与A单位的合同中也没有约定由A单位提供垂直运输设备的条款。
问题:
1.建设单位代表在任何情况下要求重新检验,施工单位是否必须执行?主要依据是什么?
2.土建施工单位索赔是否有充分的理由,并说明原因?
3.若再次检验不合格,施工单位应承担什么责任?
4.装饰装修B单位能否就工期延误向建设单位索赔?为什么?
5.重大危险源的风险分析评价包括哪些?
6.重大危险源管理的组织措施包括哪些?
34、某施工单位通过竞标获得了某工程项目。甲、乙双方签订了有关工程价款的合同,其中包含如下主要内容:
(1)工程造价为800万元,主要材料费占施工产值的比重为70%;
(2)预付备料款为工程造价的25%;
(3)工程进度逐月计算;
(4)工程保修金为工程结算价的5%,从逐月工程款中扣除,待保修期满后一次性返还;
(5)材料价差调整按规定进行,最后结算实际上调各月均为10%,竣工结算时一次性支付。

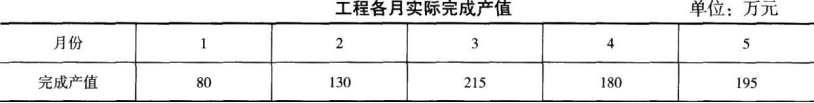

各月完成的实际产值如下表所示:

竣工验收时,发现原合同中未约定工程保修年限,甲方经与乙方协商,双方同意按相关规定中的最低保修年限作为本合同的保修年限执行。
问题:
(1)该工程的预付款、起扣点为多少(精确到小数点后两位)?
(2)该工程2~4月,每月拨付的工程款是多少?累计拨付工程款多少?
(3)5月份办理工程竣工结算时,该工程总造价是多少?竣工结算时,甲方应付的工程尾款是多少?
(4)试给出本工程基础、主体结构、防水、装饰装修、给水排水管道工程等的合理保修年限各为多少?
35、某工程甲施工单位选择乙施工单位分包基坑支护土方开挖工程。施工过程中发生如下事件:
事件1:乙施工单位开挖土方时,因雨期下雨导致现场停工3d,在后续施工中,乙施工单位挖断了一处在建设单位提供的地下管线图中未标明的煤气管道,因抢修导致现场停工7d。
事件2:为赶工期,甲施工单位调整了土方开挖方案,并按约定程序进行了调整,总监理工程师在现场发现乙施工单位未按调整后的土方开挖方案施工并造成围护结构变形超限,立即向甲施工单位签发工程暂停令,同时报告了建设单位。乙施工单位未执行指令仍继续施工,总监理工程师及时报告了有关主管部门,后因围护结构变形过大引发了基坑局部坍塌事故。
事件3:甲施工单位凭施工经验,未经安全验算就编制了高大模板工程专项施工方案,经项目经理签字后报总监理工程师审批的同时,就开始搭设高大模板,施工现场安全生产管理人员则由项目总工程师兼任。
事件4:甲施工单位为便于管理,将施工人员的集体宿舍安排在本工程尚未竣工验收的地下车库内。
【问题】
1.指出事件1中挖断煤气管道事故的责任方,说明理由。
2.根据《建设工程安全生产管理条例》(国务院令第393号),分析事件2中甲、乙施工单位和监理单位对基坑局部坍塌事故应承担的责任,说明理由。
3.指出事件3中甲施工单位的做法有哪些不妥,写出正确的做法。
4.指出事件4中甲施工单位的做法是否妥当,说明理由。
