2019年一级建造师《通信与广电工程管理与实务》真题
A.电话交换机
B.分组交换机
C.路由器
D.用户小交换机
D
A.IP
B.PTN
C.SDH
D.SDN
D
A.客户信息封装进VS
B.VP封装进入VC
C.VS封装进入VP
D.VC封装进入VP
D
A.外部干扰
B.同频干扰
C.互调干扰
D.邻道干扰
B
A.LTEFDD根据业务不同调整上下行链路间转换点的频率
B.TDLTE具有上下行信道一致性
C.LTEFDD上下行工作于同一频率
D.FDDLTE在支持非对称业务时,频谱的利用率大大提高
B
A.流量密度在10Tbs/km2
B.设备密度达到600万个/km2
C.支持500KM/h移动速度
D.用户体验速率达到Gbps量级
A
A.50°-60°
B.60°-70°
C.70°-80°
D.80°-90°
B
A.可使用2个底脚螺栓固定
B.一列有多个机柜时,可将多个机柜连在一起后接地
C.调整机架垂直度时,可在底脚处放置硬纸板
D.将机架垂直度偏差控制在2.5mm以内
D
A.层绞式光缆容纳的光纤数量多
B.束管式光缆中光纤余长不易控制
C.骨架式光缆光纤密度小,适用于管道布放
D.皮线光缆主要用于光缆线路入户引入段
C
A.额定功率
B.色温
C.光束范围
D.发光效率
C
A.机架总保险、告警保险、列保险
B.机架告警保险、总保险、列保险
C.列保险、机架总保险、告警保险
D.列保险、机架告警保险、总保险
D
A.地脚螺栓采用二次灌浆方式预埋
B.对于2500KG以上机组基础可用2个防滑铁件进行加固定位
C.排烟管路水平伸向室外口应加装伞形防雨帽
D.排气管应喷天蓝色或白色
A
A.总衰减等于光纤线路的自身衰耗与光纤接头衰耗之和
B.应使用稳定的光源和光功率计测试
C.测试结果应取双向测试的算术平均值
D.可以使用OTDR测试
B
A.100
B.200
C.250
D.400
B
A.设备间子系统
B.工作区子系统
C.水平子系统
D.管理子系统
B
A.50
B.100
C.200
D.400
A
A.开挖宽度等于基础尺寸加操作宽度
B.主干管道低于分支
C.绿地或耕地内圈口应高出地面50-500mm
D.穿钉和拉力环应预埋在墙体内
A
A.仰角、方位角、馈源焦距、极化角
B.方位角、仰角、馈源焦距、极化角
C.方位角、仰角、极化角、馈源焦距
D.仰角、馈源焦距、方位角、极化角
A
A.安全生产培训
B.施工现场临时用电系统
C.新建项目安全评价
D.安全生产标准化建设
C
A.慢档
B.快档
C.脉冲或脉冲保持
D.峰值保持
A
A.SNI
B.UNI
C.NNI
D.Q3
E.X2
A,B,D
A.SGSN
B.MGW
C.SGW
D.PGW
E.PSRF
C,D,E
A.光纤纤芯折射率比环绕它的包层折射率大
B.单模光纤不存在模式色散
C.G652光纤对弯曲损耗不敏感
D.G653光纤在1550nm处色散为0
E.G654光纤在1310处衰减最小
A,B,D
A.谐波失真
B.频率容限
C.调幅度
D.非线性失真
E.音频频率响应
D,E
A.水平对振子天线
B.笼形天线
C.同相水平天线
D.菱形天线
E.鱼骨天线
A,B,C
A.转弯标石应埋设在线路转弯处两条直线段延长线的交叉点上
B.监测标石应面向公路
C.长度1.5m的标石,应埋深700mm,出土800mm
D.长途光缆标石编号应以中继段为编号单元
E.当利用固定标志来标识光缆位置时,可不埋设标石
A.子管可跨人手孔敷设
B.管孔占用先下后上,先侧后中,逐层使用
C.敷设光缆时在管道进出口采取保护措施
D.人手孔内光缆接头盒应设置与水线以上
E.光缆接头距离两侧出口处的光电缆长度不小于400mm
A.优先利用公共建筑附建基站
B.充分利用民用建筑附建基站
C.电信设施的空余资源可以出租、出售或资源互换
D.尽量通过技术改造、扩建提高资源利用率
E.地下综合管廊规划时,应考虑电信设施建设需要

施工作业人员在光缆熔接过程中,采用熔接机监测光缆接续情况,熔接机屏幕显示如图2所示。

在测试阶段,对波分设备信噪比进行测试,信噪比测试图如图3所示。
问题:

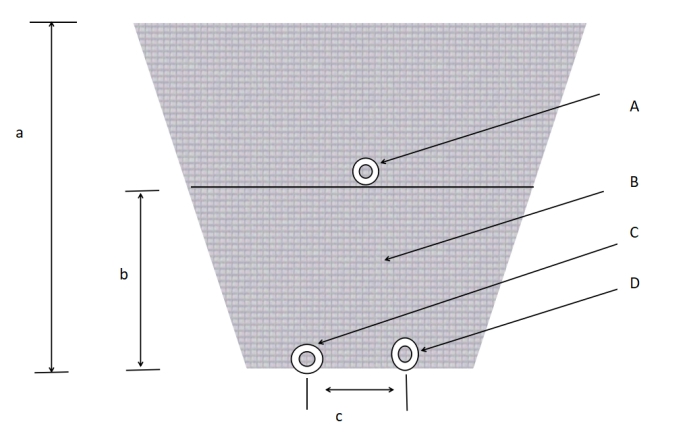

1.图1中a、b、c的最小值是多少?A、B、C、D分别代表什么
2.指出图2中异常情况的图序号,并说明如何处理。
3.按施工顺序选出设备安装调试的专业工序
4.指出图3中纵轴、横轴的单位及使用仪表名称。
施工中,光缆在穿越一处经济使用地时施工受阻。经监理单位同意,施工单位对路由走向进行部分调整,涉及路由变更长度为700米。
当其中一个中继段完成施工后,发现光缆对地绝缘电阻普遍不合格,经分析判断检查验证,是接头盒密封不严,导致光缆接头盒进水或受潮所致,密封不合格统计表见下表。

接续人员整改后,该中继段26盘光缆(单盘盘长2.2公里)金属护套对地绝缘性能如下
2MΩ<实测值<5MΩ:2盘5MΩ<实测值<10MΩ:2盘10MΩ<实测值<100MΩ:6盘
100MΩ<实测值<500MΩ:16盘
问题:
1.该工程对原有光缆的防护措施有哪些:
2.指出施工单位路由变更的不妥之处,并说明正确做法

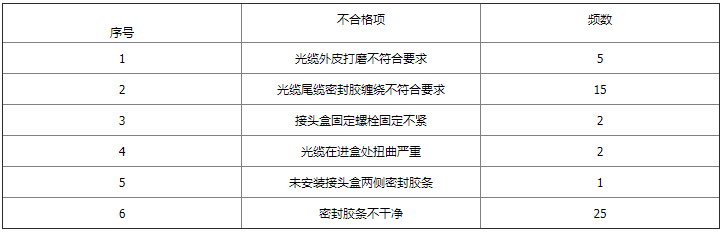

3.绘制排列图并分析接头盒密封不严的主要原因(排列图中不合格项用序号代替)
4.整改后直埋光缆金属套对地绝缘是否满足验收规范?并说明理由。
1、施工人员在5级以上阵风天线上下塔时,必须佩戴安全帽、安全带及其他安全防护用具,以确保上下塔安全
2、在雷雨天气上下塔时,确认铁塔接地装置安全,同时规范穿戴绝缘鞋、绝缘手套与防护用具,放置触电
3、高温天气施工时,应采取措施防止人员中暑,气温过高停止施工。
4、施工单位应划定安全禁区,设置警示牌,禁止围观市民穿越施工现场。
施工过程中,发生如下事件,一施工人员不慎从塔上跌落,同时其所带工具包内的工具将下方一上塔作业人员头部创伤,并致使地面一驻波比测试仪损坏,所幸两人均无生命危险,也无其他财产损失。
问题:
1.对安全员要求有什么不妥,并补充安全员职责
2.指出高处作业不妥之处,并说明理由
3.判断事故等级,并分析造成事故可能原因
4.馈线安装的质量控制点有哪些。
合同工期10周,施工单位对分包单位前3周已完工作量进行分包费用偏差分析,截止第三周末检查完成工作量如下表
工作编号
01
02
工作名称
设备安装
线缆布放
计划单价
90元/架
30元/10米条
计划工作量
210
4200米
已完成工作量
208
4000米
计划工作预算费用
BCWS01
BCWS02
已完工作预算费用
BCWP01
BCWP02
已完工作实际费用
18720元
11000元
费用绩效
CPI01
CPI02
进度绩效
SPI01
SPI02
施工单位对两项工作的费用绩效指数和进度绩效指数进行比对分析,就作业人员、施工机具及施工方法对分包单位提出建议。
1.补充分包合同关键条款
2.简述子架安装的基本要求
3.分别计算BCWS01、BCWS02
4.分别计算BCWP01、BCWP02
5.分别计算CPI01、CPI02、SPI01、SPI02
6.分析费用、进度执行情况并对分包单位后续工作提出合理建议

问题:

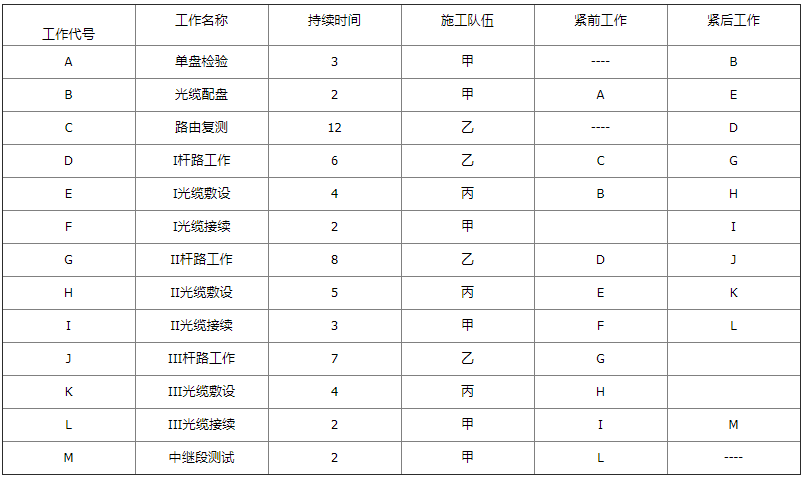

1.指出进度计划编制依据的错误之处,并补全进度计划编制依据
2.写出B、E、H、J、K的紧前工作和紧后工作。
3.补充绘制完成双代号网络图。
4.列出ACEHIM的六个时间参数。
5.写出关键工作和计算总工期.
6.中继段测试包含哪些项目.
