2020年一级建造师《水利水电工程管理与实务》真题
A.蠕变
B.松弛张裂
C.崩塌
D.滑坡
B
A.20
B.30
C.50
D.100
C
A.曲线正方形(或矩形)
B.曲线正方形(或圆形)
C.曲线三角形(或圆形、矩形)
D.曲线三角形(或正方形、矩形)
A
A.恒定流
B.均匀流
C.层流
D.缓流
A
A.3
B.4
C.5
D.6
B
A.分块
B.分层
C.分段
D.分区
B
A.1.25
B.1
C.0.8
D.0.3
C
A.均质性
B.抗渗性
C.密实性
D.力学性能
A
A.加强巡查
B.消除管涌
C.减载平压
D.及时抢护
C
A.主要料场场地的变化
B.主要弃渣场场地的变化
C.主要施工设备配置的变化
D.场内施工道路的变化
A
A.3
B.6
C.12
D.18
C
A.5
B.6
C.8
D.10
A
A.项目法人
B.设计单位
C.监理单位
D.主管部门
B
A.1
B.2
C.3
D.5
C
A.一般单元工程
B.重要隐蔽单元工程
C.关键部位单元工程
D.工程外观
D
A.A级
B.B级
C.C级
D.D级
A
A.单元工程
B.分项工程
C.分部工程
D.单项工程
D
A.各级党政首长
B.各级人民政府行政首长
C.各级防汛指挥部
D.各级水行政主管部门
B
A.一般涉险事故
B.较大涉险事故
C.重大涉险事故
D.特别重大涉险事故
B
A.1.2
B.1.5
C.2.0
D.2.2
D
A.保护对象
B.失事后果
C.使用年限
D.洪水标准
E.导流建筑物规模
A,B,C,E
A.适用性
B.安全性
C.经济性
D.维修性
E.美观性
A,B
A.渗透压力
B.渗透系数
C.渗透坡降
D.渗透流量
E.浸润线位置
A,C,D,E
A.100cm×(325~525)cm
B.75cm×100cm
C.(75~100)cm×150cm
D.120cm×150cm
E.75cm×525cm
A,C
A.摩擦型锚杆
B.预应力锚杆
C.随机锚杆
D.系统锚杆
E.粘结性锚杆
C,D
A.水土保持设施竣工验收由项目法人主持
B.水土保持设施验收报告由项目法人编制
C.水土保持分部工程质量等级分为合格和优良
D.禁止在15°以上陡坡地开垦种植农作物
E.水土保持方案为水土保持方案报告书
A.按实际发生数的比例分摊
B.按项目的合同额比例分摊
C.按概算数的比例分摊
D.按项目的效益比例分摊
E.按出资比例分摊
A.班组初检
B.作业队复检
C.项目部终检
D.监理单位复检
E.项目法人抽检
事件1:项目法人向施工单位提供了水文、气象、地质资料,还提供了施工现场及施工可能影响的毗邻区域内的地下管线资料。

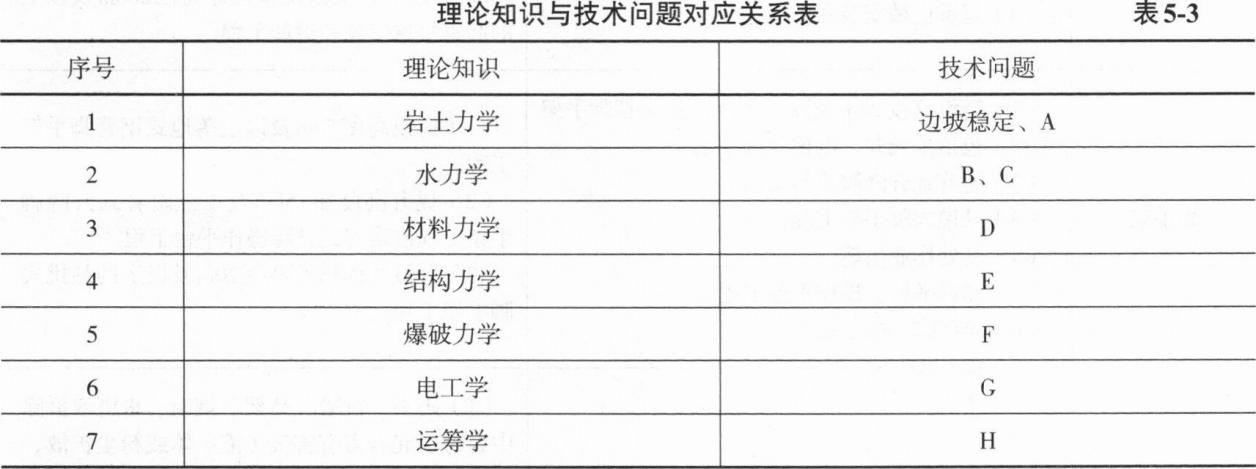

事件2:施工单位在编制技术文件时,需运用岩土力学、水力学等理论知识解决工程实施过程中的技术问题,包括:边坡稳定、围堰稳定、开挖爆破、基坑排水、渗流、脚手架强度刚度稳定性、开挖料运输及渣料平衡、施工用电。有关理论知识与技术问题对应关系见表5—3。

事件3:本工程基坑最大开挖深度l2m。根据《水利水电工程施工安全管理导则》SL721—2015,施工单位需编制基坑开挖专项施工方案,并由技术负责人组织质量等部门的专业技术人员进行审核。
事件4:根据《水利水电工程施工安全管理导则》SL721—2015,施工单位应组织召开基坑开挖专项施工方案审查论证会,并根据审查论证报告修改完善专项施工方案,经有关人员审核后方可组织实施。
【问题】
1.事件1中,项目法人向施工单位提供的地下管线资料可能有哪些?
2.事件2中,分别写出表5—3中字母所代表的技术问题。
3.事件3中,除质量部门外,施工单位技术负责人还应组织哪些部门的专业技术人员参加专项施工方案审核?
4.事件4中,修改完善后的专项施工方案,应经哪些人员审核签字后方可组织实施?
某水利工程项目发包人与承包人签订了工程施工承包合同。投标报价文件按照《水利工程设计概(估)算编制规定(工程部分)》(水总[2014]429号)和《水利建筑工程预算定额》编制。工程实施过程中发生如下事件:

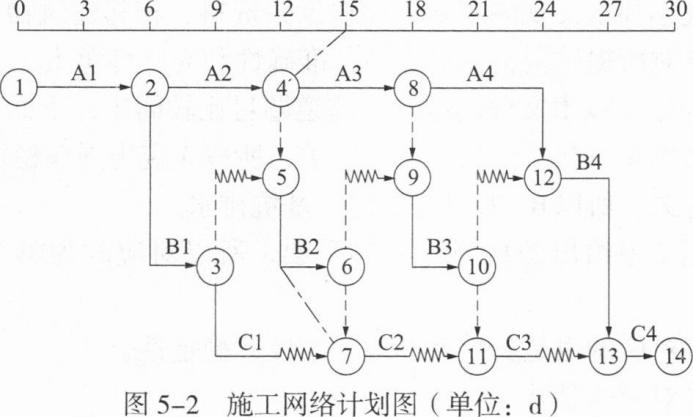

事件1:承包人为确保工程进度,对某混凝土分部工程组织了流水施工,经批准的施工网络计划如图5—2所示(A为钢筋安装,B为模板安装,C为混凝土浇筑)。其中,C1工作的各时间参数为

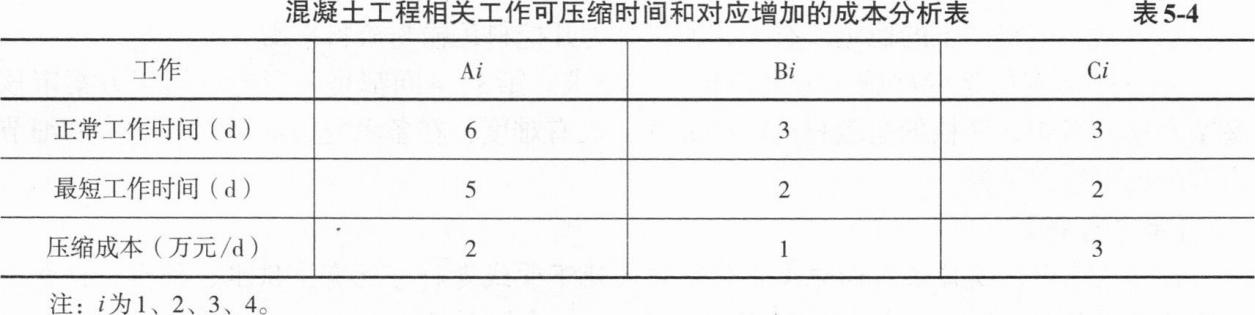

事件2:上述混凝土分部工程施工到第15天末,承包人对工程进度进行了检查,并以实际进度前锋线记录在图5—2中。为确保该分部工程能够按计划完成,承包人组织技术人员对相关工作的可压缩时间和对应增加的成本进行分析,结果见表5—4。承包人据此制定了工期优化方案。


事件3:进人冬期施工后,承包人按监理工程师指示对现浇混凝土进行了覆盖保温。承包人要求调整混凝土工程单价,补偿保温材料费。
事件4:某日当地发生超标准洪水,工地被淹。承包人预估了本次洪灾造成的损失,启动索赔程序。
【问题】
1.写出事件1中凹、TF、LS、LF、FF分别代表的数值。
2.根据事件2,说明第15天末的进度检查情况(按“××工作实际比计划提前或滞后×天”表述),并判断对计划工期的影响。
3.写出工期优化方案(按“××工作压缩×天”表述)及相应增加的总成本。
4.事件3中,承包人提出的要求是否合理?说明理由。
5.写出事件4中承包人的索赔程序。
施工中发生如下事件:
事件1:工程开工前,施工单位编制了常态混凝土施工方案。根据施工方案及进度计划安排,确定高峰月混凝土浇筑强度为25000m3。施工单位采用《水利水电工程施工组织设计规范》SL303—2017有关公式对混凝土拌合系统的小时生产能力进行计算,有关计算
参数如下:小时不均匀系数Kh=1.5,月工作天数M=25d,日工作小时数N=20h。经计算拟选用生产率为35m3/h的JS750型拌合机2台。
事件2:岩基爆破后,施工单位在混凝土浇筑前对基础面进行处理。监理单位在首仓混凝土浇筑前进行开仓检查。
事件3:某一坝段混凝土初凝后4h开始保湿养护,连续养护14d后停止。
事件4:监理人员在巡检过程中,检查了紫铜止水片的搭接焊接质量。
【问题】
1.根据事件1,计算该工程需要的混凝土拌合系统小时生产能力,判断拟选用拌合设备的生产能力是否满足要求?指出影响混凝土拌合系统生产能力的因素有哪些?
2.事件2中,岩基基础面需要做哪些处理?大坝首仓混凝土浇筑前除检查基础面处理外,还要检查的内容有哪些?
3.指出事件3中的错误之处,写出正确做法。
4.事件4中,紫铜止水片的搭接焊接质量合格的标准有哪些?焊缝的渗透检验采用什么方法?
某泵站工程施工招标文件按照《水利水电工程标准施工招标文件》(2009年版)和《水利工程工程量清单计价规范》GB50501--2007编制。专用合同条款约定:泵站工程的管理用房列为暂估价项目,金额为1200万元。增值税税率为9%。
投标人甲结合本工程特点和企业自身情况分析、讨论了施工投标不平衡报价的策略和利弊。其编制的投标文件部分内容如下:

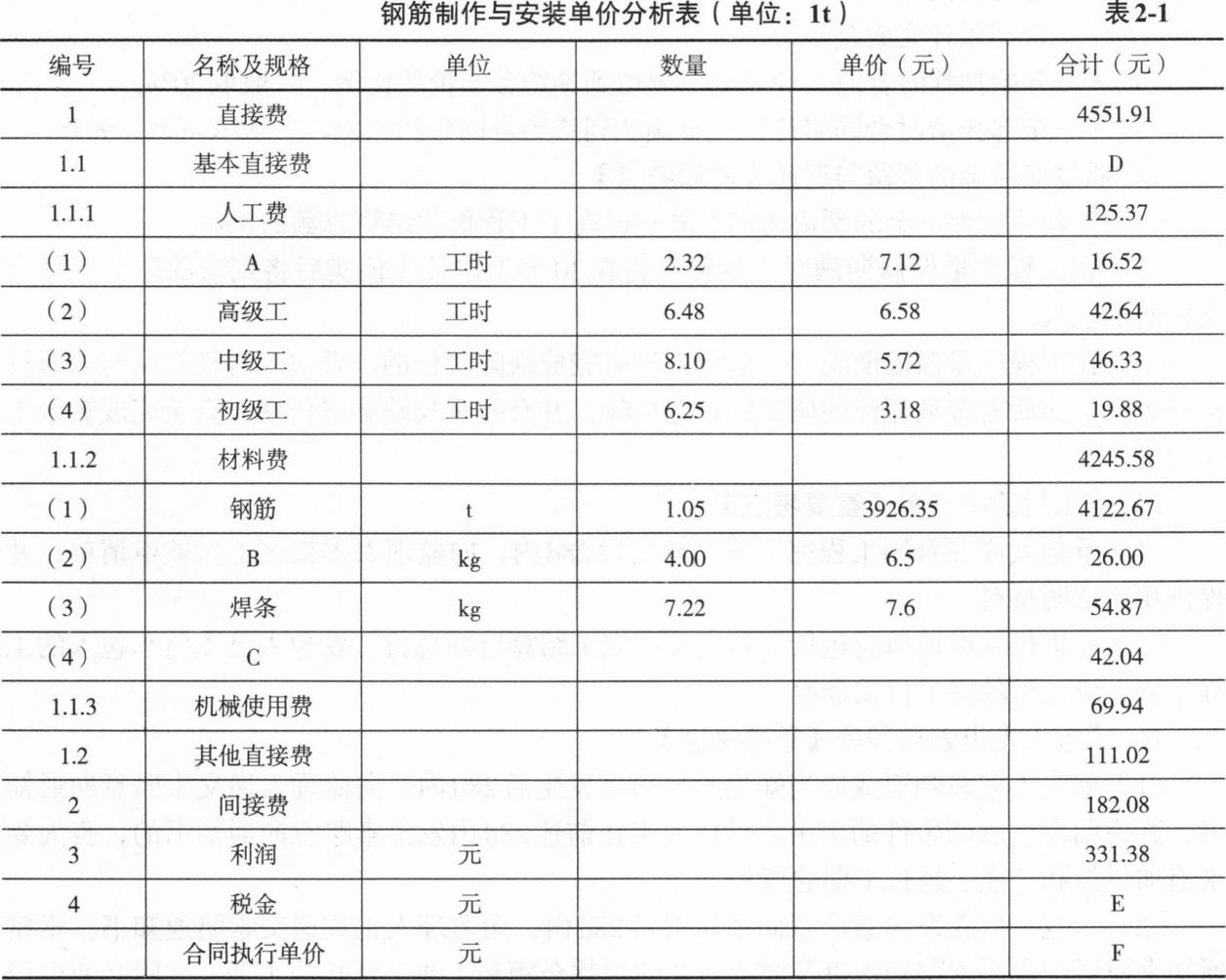

已标价的工程量清单中,钢筋制作与安装单价分析表(部分)见表2—1。

投标人乙中标承建该项目,合同总价19600万元。合同中约定:工程预付款按签约合同价的10%支付,开工前由发包人一次性付清;工程预付款按照公式

扣还,其中F1=20%、F2=80%;承包人缴纳的履约保证金兼具工程质量保证金功能,施工进度付款中不再扣留质量保证金。
工程实施期间发生如下事件:
事件1:施工过程中,发现实际地质情况与发包人提供的地质情况不同,经设计变更,新增了地基处理工程(合同工程量清单中无地基处理相关子目)。各参建方及时办理了变更手续。
事件2:截至工程开工后的第l0个月末,承包人累计完成合同金额14818万元,第11个月经项目法人和监理单位审核批准的合同金额为1450万元。
事件3:项目法人主持了泵站首台机组启动验收,工程所在地区电力部门代表参加了验收委员会。泵站机组带额定负荷7d内累计运行了42h,机组无故障停机次数3次。在机组启动试运行完成前,验收主持单位组织了技术预验收。
【问题】
1.写出表2—1中A、B、C、D、E和F分别代表的名称或数字。(计算结果保留两位小数)
2.根据背景材料,写出投标人在投标阶段不平衡报价的常用策略及存在的弊端。
3.根据背景材料,管理用房暂估价项目如属于必须招标项目,其招标工作的组织方式有哪些?
4.写出事件1中变更工作的估价原则。
5.根据事件2,计算第11个月的工程预付款扣还金额和承包人实得金额。(单位:万元,计算结果保留两位小数)
某河道治理工程包括新建泵站、新建堤防工程。本工程采用一次拦断河床围堰导流,上下游围堰采用均质土围堰。该工程地面高程30.00m,泵站主体工程设计建基面高程22.90m。
本工程混凝土采用泵送,现场布置有混凝土拌合系统、钢筋加工厂、木工厂、油库、塔式起重机、办公生活区、地磅等临时设施。根据有利生产、方便生活、易于管理、安全可靠、成本最低的原则,进行施工现场布置,平面布置示意图如图3—1所示。

施工中发生如下事件:
事件1:基坑初期排水过程中,上游来水致使河道水位上升,上游围堰基坑侧发生滑坡。
事件2:施工单位土方开挖采用反铲挖掘机一次性开挖到22.90m高程。

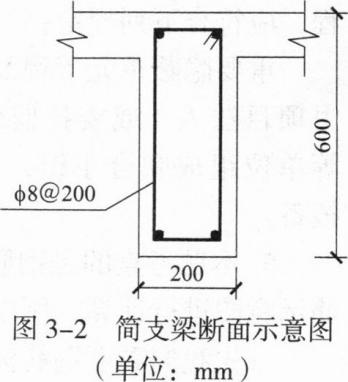

事件3:启闭机平台简支梁断面示意图如图3—2所示,梁长6m,保护层25mm,因该工程箍筋φ8钢筋备量不足,拟采用φ6或φ6钢筋代换,φ6钢筋抗拉强度按210MPa计算,φ6钢筋抗拉强度按310MPa计算。

事件4:新建堤防迎水面采用混凝土预制块护坡。根据《水利水电建设工程验收规程》SL223--2008,堤防工程竣工验收前,检测单位对混凝土预制块护坡质量进行抽检。
【问题】
1.指出示意图中代号①、②、③、④、⑤所对应的临时设施名称。
2.事件1中,基坑初期排水总量由哪几部分组成?指出围堰滑坡的可能原因,应如何处理?
3.指出事件2中的错误之处,并提出合理的施工方法。
4.写出泵站主体结构基础土方开挖单元工程质量评定工作的组织要求。
5.根据事件3:
(1)画出箍筋示意图并注明尺寸;
(2)计算箍筋单根下料长度(箍筋调整值按l6.5d计算,计算结果取整数,单位:mm);
(3)单根梁需要的箍筋根数;
(4)分别计算φ6及φ6代替φ8的理论箍筋间距值(计算结果取整数,单位:mm)。
6.写出事件4中质量抽检的主要内容。
