2021年一级建造师《矿业工程管理与实务》自评卷
A.先控制后细部
B.由局部到整体
C.由低级到高级
D.先室外后室内
A
A.冻结孔
B.测温孔
C.测斜孔
D.水文孔
A
A.在混凝土配合比中加入大量的矿物掺合料
B.保证水泥足量和采用较大的水灰比
C.限制最大水灰比和最大水泥用量
D.采用级配好且干净的砂、石骨料,并选用粒径较大或适中的砂、石骨料
D
A.15
B.20
C.25
D.30
A
A.叠加
B.架空
C.索引
D.并列
B
A.前进向上,强制切土
B.后退向下,强制切土
C.后退向上,自重切土
D.前进向下,自重切土
B
A.爆破后沿设计轮廓线形成平整光滑表面,可减少超挖、欠挖量
B.使主爆区传来的爆炸应力波和地震波在预裂面发生反射
C.可减少巷道的通风阻力,避免煤矿巷道顶部出现瓦斯集聚现象
D.可以放宽对主爆区爆破规模的限制,提高工效
C
A.3级煤矿许用炸药
B.乳化炸药
C.水胶炸药
D.铵油炸药
A
A.最先开始的流程为安全检查
B.铺设帮部金属网、钢带梁在割帮之前实施
C.最先开始的流程为临时支护
D.最先进行的流程安装锚杆
A
A.离层仪
B.光电测距仪
C.经纬仪
D.GPS
A
A.表土暗挖一基岩掘进一表土明挖
B.表土明挖一基岩掘进一表土暗挖
C.基岩掘进一表土明挖一表土暗挖
D.表土明挖一表土暗挖一基岩掘进
D
A.检查地质条件图纸是否满足工程施工要求,否则应更换图纸
B.掌握施工对工程地质条件的影响
C.检查图纸的完整、齐全性就是检查其套数,缺一套就缺一个工程内容
D.根据图纸标定的坐标确定建筑物位置,并检查其正确性
D
A.工序质量特性的标准标准差
B.允许公差上限
C.允许公差下限
D.工序质量方差
D
A.<0.3
B.>0.3
C.<0.5
D.>0.5
A
A.粉煤灰
B.锅炉渣
C.徽珠
D.自燃后的煤矸石
D
A.环境影响评价费
B.采矿权转让费
C.地质灾害防治费
D.探矿权转让费
A
A.井下铺轨工程
B.露天剥离工程
C.特殊凿井工程
D.一般支护井巷工程
C
A.风险费应在发现风险的施工过程中及时提出
B.风险项目应列入分部分项工程清单
C.存在风险时必须设风险费
D.风险费的大小一般没有上限
B
A.小突水点
B.中等突水点
C.大突水点
D.特大突水点
B
A.矿山企业主管人员强令工人冒险作业而发生重大伤亡事故的,则对其撤职处理
B.安全生产的特种作业人员未取得资格证书上岗、并逾期不改正的,提请县级以上人民政府决定责令停产
C.矿山企业主管人员对矿山事故隐患不采取措施而发生重大伤亡事故的,由其上级主管部门对其行政处罚
D.矿长不具备安全专业知识的,应由劳动行政主管部门对其进行撤职处理
B
A.一井内巷道贯通
B.两井之间的巷道贯通
C.立井贯通
D.斜井贯通
E.同向交错贯通
A,B,C
A.钻眼爆破法也称药室法
B.硐室爆破法是岩土爆破的基本方法
C.硐室爆破法利用炸药的猛度对被爆物体的局部产生压缩、粉碎、击穿的作用
D.矿山井下常采用凿岩机钻眼,孔径约45mm
E.硐室爆破法爆破规模一般比较大,开挖的功效高,而且需用的机械设备少
A,B,C
A.在有效吸程内排尘的效果好
B.排出炮烟的作用比较强
C.排除炮烟所需的风量较小
D.工作面回风沿井巷流出,沿途能一并把粉尘等有害气体带走
E.瓦斯涌出的工作面采用这种通风方式比较安全
B,D,E
A.适应于水平巷道装岩,不可用于倾斜巷道和弯道装岩
B.制造容易、安全可靠、岩尘量小
C.耙斗装岩机生产率随耙岩距离增加而增加
D.耙斗式装岩机行走方式为轨轮式
E.耙斗装岩机可远离工作面工作
B,D
A.矸石场应在上风位置
B.排矸场充分利用矸石填平广场和低洼地段
C.要有良好的通风散热的条件
D.尽量利用永久性排矸设施
E.矸石场布有运输线路,范围大小按设计要求确定
B,D
A.加强成本核算
B.增加施工作业时间
C.增加工作面,组织更多的施工队伍
D.落实安全教育
E.增加劳动力及施工机械设备
A.发现生产工作中人的不安全行为
B.预知危险、消除或降低危险
C.消除施工人员间不团结因素
D.教育或警告不听指挥者、解决工作不协调问题
E.进一步贯彻落实安全生产方针
某矿山施工单位承建一主井筒工程,该井筒设计深度为340m,其中基岩段高为278m,设计为素混凝土井壁。井筒检查孔资料表明:井筒基岩段在井深262~271m有一断层破碎带,岩层破碎严重,但是涌水量不大,预计6m3/h左右。
根据施工组织设计,基岩段采用掘砌混合作业,普通钻爆法掘进,伞钻钻眼,每循环进尺3.6m;井壁采用商品混凝土浇筑,溜灰管下料;施工单位与混凝土供应商的供货合同中约定了水泥品种、混凝土强度等级等参数要求。考虑到破碎带涌水量不大,掘砌时采取吊桶排水。
井筒施工进入破碎带的一次出矸过程中,施工段高下端1m处的岩帮发生了坍塌,伴有涌水,估计涌水量25m3/h。施工单位发现后,决定加快该段井壁混凝土的浇筑,同时对后续破碎带提出采取1m掘砌段高以及相应施工措施的变更方案,经监理同意后开始实施。新施工方案实施后,因混凝土砌筑进度慢,混凝土罐车卸料后1个多小时才开始通过溜灰管下料,于是出现了混凝土下料不畅,受凝结成块的混凝土拌合料直接卸入模板内时的撞击影响,模板发生了偏移。为避免这种状况继续发生,井口施工人员对后续的混凝土重新加水搅拌后倒入溜灰管下料。
该段井壁施工完成后,监理人员对包含断层破碎带的30m井壁施工质量进行了中间验收。验收的情况如下:
(1)施工单位只提供了由混凝土供应商提交的混凝土质量控制资料,包括:配合比通知单、抗压强度报告、混凝土质量合格证、混凝土运输单。
(2)挂线测量井筒断面时,发现在与提升容器最小距离的井壁上,两个测点的净半径分别小于设计值10mm和152mm。经在场设计单位人员计算。该偏差不影响项目正常使用,可以验收。
(3)抽查混凝土井壁两个对称检查点,分别有3处和4处明显的麻面和孔洞。
【问题】
1.针对井筒存在有断层破碎带的情况,施工单位应采取哪些合理的措施?
2.施工方案变更后施工单位应采取哪些相应措施?
3.施工单位在混凝土施工过程中的做法会造成哪些质量问题?应怎样正确处理才能避免出现这些质量问题?
4.指出该段井壁验收存在的问题,说明解决这些问题的措施,并解释设计人员同意验收井壁断面尺寸的具体依据。
某矿建施工单位承包一煤矿的风井井筒及其井下巷道工程,风井井筒净直径5.0m,深度630m,表土段井壁厚度800mm,基岩段井壁厚度500mm,混凝土强度等级C40。井筒地质检查钻孔资料显示,该风井表土层厚度35m,以卵石层和风化岩层为主;基岩段为稳定性中等的砂岩、粉砂岩和泥岩、砂质泥岩互层,含水较弱;但在井深350~368m处有一砂岩含水层,预计涌水量为30m³/h。
.5提升机配5m3吊桶进行单钩提升;工作面采用多台手持式凿岩机打眼,炮眼深度2.2m;选用1台HZ一4中心回转抓岩机出矸;采用吊桶下放混凝土,段高2m整体金属伸缩式模板砌壁。基岩含水层采用地面预注浆处理,井筒施工利用吊桶进行排水。该施工组织设计报送施工单位总工程师审批时,总工程师认为装备选型不合理,要求凿岩作业应选用FJD-6伞钻配YGZ-70凿岩机打眼,伞钻工作时必须实施安全保护,防止倾覆;工作面防排水措施不到位,应设置井内排水工作预案。经研究,施工单位及时调整了施工方案及设备选型,保证了井筒的正常施工。
井筒施工到底进行工程质量验收时,建设单位发现井深385~420m段混凝土井壁淋水较严重,认为该段井壁施工质量存在问题。经检查施工日志发现,该段井筒施工时正值当地雨季,连续多日大雨,导致堆放在地面的砂石淋雨,施工单位未及时调整混凝土配比,工序检查该段混凝土质量符合要求。建设单位要求对该段井壁混凝土强度重新进行检验,监理单位现场选择了井深402m断面上的5个测点进行了测试,其中2个测点的强度低于设计值的90%,其余3个测点超过设计值,强度不满足要求。针对该段井壁出现的质量问题,施工单位采用了壁后注浆方法进行了加固处理。验收通过后,施工单位以雨期施工多日大雨为不可预见事由,提出了要求补偿井筒壁后注浆工程款的索赔申请。
问题
1.如果施工单位所选用的伞钻最大凿岩深度为4.2m,请合理确定该立井井筒施工工作面的炮眼深度和砌壁模板的高度,并给出砌壁模板外半径的加工制造尺寸。
2.针对施工单位总工程师的审批意见,伞钻应如何设置安全保护设施?井内排水工作预案应如何设置?
3.井壁混凝土强度检验可以采用哪些方法?监理单位现场进行混凝土强度检验存在不妥,给出正确的检验标准和强度合格评定标准。
4.施工单位的索赔能否得到批准?说明理由。
某企业的基建项目第一标段主厂房建安部分属于工程核心内容,技术难度大,而且工期紧迫。招标人以预先与咨询单位研究确定的施工方案为标底、以设计图纸为基础编制了招标文件,经过对部分单位及其在建工程考察后,邀请A、B、C三家国有一级企业的施工单位参加投标。3月5日发出邀请函,并说明3月10~11日9~17时在招标人项目部领取招标文件,4月5日为规定投标截止时间。A、B、C三施工单位接受邀请并领取招标文件后,于3月18日招标人对投标单位就招标文件提出的问题统一作了书面答复,随后组织各投标单位进行了现场勘察,4月5日三施工单位均按时提交投标文件。
开标时,由招标人委托公证人员检查投标文件的密封情况,确定无误后由工作人员当众开始(拆封)并宣布投标人的投标价格、工期和其他内容。
按照招标文件中确定的综合评标标准,三投标人综合得分从高到低的依次顺序为B、C、A,故评标委员会确定B施工单位为中标人,招标人于4月8日将中标通知书寄出,B施工单位于4月12日收到中标通知书。最终双方于5月12日签订了书面合同。
问题
1.招标方式有哪几种?该工程采用邀请招标方式且邀请三个施工单位投标,是否违反有关规定?为什么?
2.从招标投标的性质看,本案例中的要约邀请、要约和承诺的具体表现是什么?
3.招标人对投标人进行资格预审应包括哪些内容?
4.在该项目的招标投标程序中哪些方面不符合《招标投标法》的有关规定?


问题

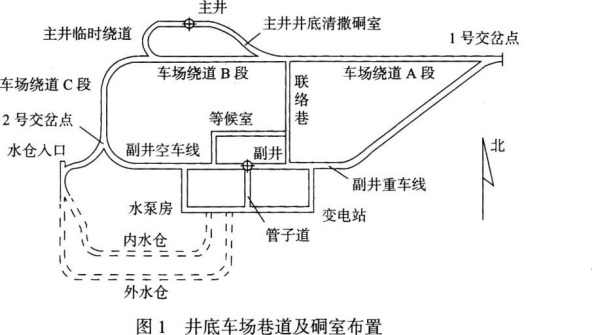

1.主、副井同时到底后,短路贯通线路如何安排?贯通点选择在何处?
2.主、副井同时到底后,应如何组织井底车场巷道及硐室施工?

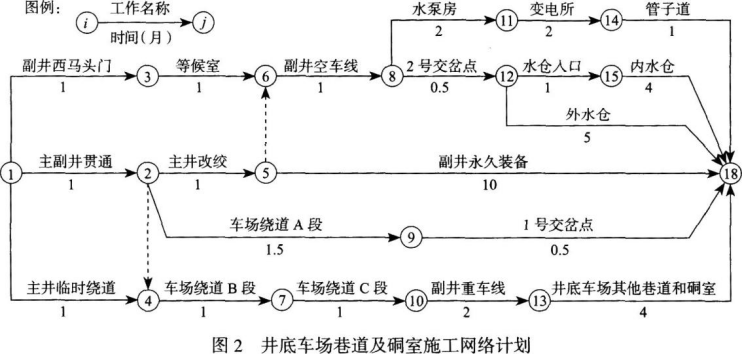

3.主、副井同时到底后,矿井施工组织安排的井底车场巷道及硐室施工网络计划有
何不当之处?如何调整?
4.主井井筒表土段施工时发生工期延误3个月,如果后续井筒施工进度不变,应如何安排才能保证原施工组织受影响最小?
问题
1.请指出事故发生过程中有哪些人违章,违章的内容是什么?
2.项目经理在本次事故中有哪些违章行为,相关规定是什么?
3.项目经理组织事故调查小组有何不妥,应该如何做?叙述事故的处理程序。
4.针对本次事故项目部应该编制什么类型的应急救援预案?应包括哪些内容?
