2016年一级建造师《通信与广电工程管理与实务》真题
A.信令功能
B.多媒体传输
C.语音传输
D.电路交换
A
A.路由器
B.服务器
C.接入设备
D.传输链路
A
A.反射
B.折射
C.损耗
D.色散
D
A.帧同步
B.时钟同步
C.网同步
D.信道同步
B
A.接力切换
B.硬切换
C.软切换
D.更软切换
A
A.X.25接口
B.Q3接口
C.UNI接口
D.SNI接口
B
A.交流配电屏
B.高频开关电源
C.燃油发电机
D.UPS
B
A.优越的偏振色散系数
B.在1550nm处的色散为零
C.在1310nm处的衰减最小
D.对弯曲损耗不敏感
D
A.DVB
B.ISDB
C.CMMB
D.DTMB
D
A.不能工作时的全部累计点亮时间
B.光通量下降到不能工作时一定区间的时间
C.从开始点亮到其光通量下降到一定数值时的全部累计点亮时间
D.从开始点亮到其不亮时的全部累计点亮时间
C
A.1点
B.2点
C.3点
D.4点
C
A.
B.
C.
D.
C
A.接通率测试
B.非话业务统计
C.局间中继测试
D.同步检验
B
A.天线增益
B.驻波比
C.交叉极化鉴别率
D.输出光功率
B
A.交流配电屏
B.直流变换器
C.逆变器
D.开关整流
D
A.天然地基
B.素混凝土
C.钢筋混凝土
D.砖混
C
A.应将音视频信号线和电源线分别放在两侧,控制线居中布放
B.应将音视频信号线和控制线分别放在两侧,电源线居中布放
C.应将音视频控制线和电源线分别放在两侧,信号线居中布放
D.可以将音视频控制线、电源线和信号线随机布放
A
A.功率分配器
B.极化方式
C.馈源焦距
D.高频头增益
C
A.向互联网传播病毒
B.盗接他人电话线路
C.盗窃电话设施
D.故意破坏正在使用的公用电信设施
B
A.投资500万元的接入网工程
B.接收25套广播电视节目的卫星接收站工程
C.投资500万元的传输设备工程
D.投资500万元的数据通信工程
A
A.只能管理一个波长
B.可以同时管理多个波长
C.可以保持与现有SDH网络的兼容性
D.以DWDM与光通道技术为核心
E.基于时分复用技术
B,C,D
A.时延小
B.通信容量可自适应
C.保密性好
D.结构易调整
E.智能化功能强
B,D,E
A.多路复用技术
B.多天线技术
C.链路自适应技术
D.智能天线
E.多载波技术
B,C,D,E
A.短波沿地面传播衰减小,能形成有效服务区
B.短波在传播过程中衰减快
C.在几十到几百公里以外形成服务区
D.在几百到几千公里以外形成服务区
E.适用于国际广播
D,E
A.OTDR
B.光谱分析仪
C.多波长计
D.光功率计
E.高阻计
A,D,E
A.临时疏通业务的费用
B.线路修复的人工费、材料费
C.加装保护钢管的费用
D.增设宣传牌的费用
E.支付用户的损失赔偿费用
在进行单盘检验时,施工单位人员检查了光缆出厂合格证,并对护盘有损坏的光缆进行光电性能测试,对测试结果做了记录并对光缆进行做标识。
工程完工后,施工单位编制了竣工资料,竣工资料中的隐蔽工程签证包括了光缆沟深度、光缆与其它设施的间距、缆线布放、排流线埋设、光缆引上管的安装及埋设等共计6项内容。
问题:
1.本工程的施工组织设计还应包括哪些管理目标及控制计划?
2.指出单盘检验中存在的问题,说明正确的做法。
3.识别环境因素应考虑哪些内容?
4.竣工资料中还缺少哪些隐蔽工程签证记录?
施工期间,正值夏季多雨季节,对工程进度影响较大,加之运营需要,建设单位要求施工单位采取有效措施加快施工进度,并提出了两项具体要求:
1、对于已完成安装的基站,提前加电开通,尽快验收交付投产;
2、对于地网、市电引入未完工的基站,先安装设备,待地网、市电引入工程完成后,立即加电开通。施工单位增派人员,加快了设备安装进度,在专项质量检查中,检查组发现基站天馈线驻波比不合格的数目偏高,要求项目部进行分析并及时整改。
问题:
1.指出本工程中天线和馈线安装的质量控制点。
2.针对建设单位的第一项要求,施工单位应如何做?
3.建设单位的第二项要求是否妥当。说明理由。
4.用因果分析图法分析电压驻波比不合格的可能原因。
开工后某天上午收工时,施工人员将人井盖盖好,以防过路人员跌入。下午开工后,一人打开井盖下井作业,不久晕倒,经消防人员施救后生还。项目负责人要求知情人员不得扩散事故消息,以减少负面影响。
完工后,项目部按建设单位要求编制提交了竣工资料,工程顺利通过验收。
问题:
1.指出本项目安全技术交底的不妥之处并说明正确的做法。
2.根据法规要求,事故发生后施工单位应做哪些工作?
3.为保证入井作业安全,施工现场应采取哪些措施?
4.竣工图纸应满足哪些要求?

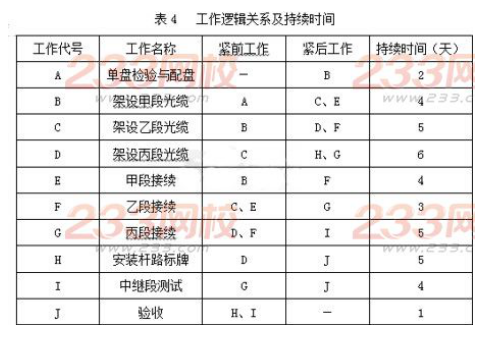

项目部根据具体情况进行了工作分解,估算了各工作的持续时间,确定了各工作之间的逻辑关系,编制了工作逻辑关系及持续时间表(见表4),并据此绘制了进度计划网络图。图4给出了部分进度计划网络图。

图4部分进度计划网络图

施工过程中,因设计不合理引起光缆路由变更,造成“架设乙段光缆”推迟2天完工。
“乙段接续”工作进行中,因熔接机故障停工4天。由于工作量估计不准确,“架设丙段光缆”的持续时间比计划缩短了1天,“甲段接续”、“安装杆路标牌”的持续时间分别增加1天。
问题:
1.在答题卡指定区域绘制完整的进度计划网络图。
2.按照下面格式填写进度计划中D、E、F、H的工作时间参数。
3.列出进度计划中关键工作的工作代号,并计算计划工期。
4.计算本工程的实际工期。
5.本工程光缆配盘的技术要求有哪些?

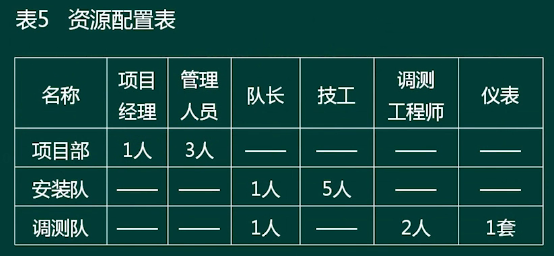

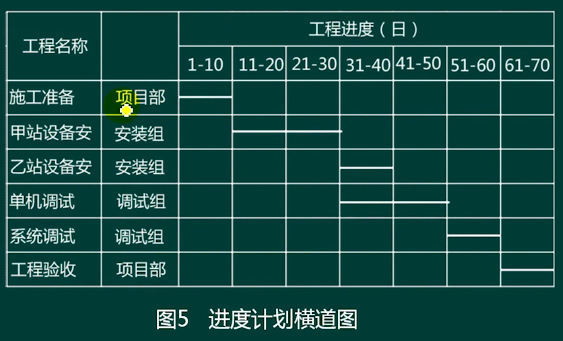

工程开始后,各队每天完成的工作量与计划相同。进行到第35天,项目部接建设单位封网通知,自次日起停工3天。进行到第45天,因使用不当造成仪表故障,停工4天。仪表装修费用5000元计入当日成本。停工期间,人员费用按正常人工成本50%计算,仪表使用费按原价计算。为了赶工,项目经理部系统测试人员从第1天晚上开始加班,连续加班6个晚上。每晚加班完成的工程量相当于正常日完成工作量的50%。人工成本与正常日人工成本相同,仪表不计使用费。
问题:
1.计算本工程每10日的计划工作预算成本(BCWS)。
2.绘制时间-计划预算成本累计曲线。(曲线中需标注每10日末的累计值)。
3.分别计算第40日末、第60日末的己完工作实际成本(ACWP)。
4.分别计算第40日末、第60日末的己完工作预算成本(BCWP)。
5.计算本工程施工单位可索赔的费用及工期。
6.计算本工程实际工期。
