2021年一级建造师《市政公用工程管理与实务》模拟卷(一)
A.骨架一密实结构
B.骨架一空隙结构
C.骨架一悬浮结构
D.密实一悬浮结构
A
A.封层
B.透层
C.粘层
D.过渡层
C
A.强夯法
B.化学加固法
C.抛石挤淤法
D.预浸法
C
A.混合料中天然砂用量不宜超过集料总量的20%
B.SMA是一种连续级配的沥青混合料
C.沥青用量较多,粘结性要求高,且选用针入度小、软化点高、温度稳定性好的沥青
D.具有良好的面层排水性能
C
A.预应力筋采用应力控制方法张拉时,应以伸长值进行校核
B.张拉过程中,预应力筋的断丝1%,不允许断筋
C.曲线预应力筋或长度大于等于25m的直线预应力筋,宜在一端张拉
D.封锚混凝土的强度等级应符合设计要求,不宜低于结构混凝土强度等级的80%,且不低于30MPa
C
A.0号块→主梁节段→边跨合龙段→中跨合龙段
B.0号块→主梁节段→中跨合龙段→边跨合龙段
C.主梁节段→0号块→边跨合龙段→中跨合龙段
D.主梁节段→0号块→中跨合龙段→边跨合龙段
A
A.列车运行间隙,可进行顶进作业
B.慢速列车通过时,可进行挖土作业
C.采用机械挖土,每次开挖进尺1.0~1.5m
D.两侧挖土应欠挖200mm后再切土顶进
A
A.粉质黏土
B.膨润土
C.粉土
D.低塑性黏土
B
A.混凝土浇筑从固定端开始;孔道压浆强度达到设计强度后,拆除底模板
B.混凝土浇筑从固定端开始;孔道压浆强度达到设计强度80%后,拆除底模板
C.混凝土浇筑从悬臂端开始;孔道压浆强度达到设计强度后,拆除底模板
D.混凝土浇筑从悬臂端开始;孔道压浆强度达到设计强度80%后,拆除底模板
C
A.采用环形井点时,在地下水上游方向可不封闭,间距可达4m
B.基坑宽度小于6m且降水深度不超过6m,可采用单排井点,布置在地下水下游一侧
C.基坑宽度大于6m或土质不良、渗透系数较小,宜采用双排井点
D.当基坑面积较大时,宜采用环形井点
D
A.管片形式分为标准管片、邻接管片和封顶管片
B.管片通缝拼装对防水要求相应较高
C.错缝拼装较通缝拼装的累计误差大
D.管片错缝拼装采用T形截面,防水性较好
C
A.放坡应以控制分级坡高和坡度为主
B.放坡设计与施工时应考虑雨水的不利影响
C.上级放坡坡度宜缓于下坡放坡坡度
D.分级放坡时,宜设置分级过渡平台
C
A.正台阶法
B.CRD法
C.CD法
D.双侧壁导坑法
B
A.混凝沉淀
B.沉淀
C.除铁除锰
D.脱水
D
A.水下抓土下沉
B.水下水力吸泥下沉
C.空气吸泥下沉
D.人工挖土下沉
D
A.内衬法
B.缠绕法
C.胀管法
D.喷涂法
C
A.管道外径增大,管道一侧的工作面宽度一定增大
B.同管径下,柔性接口比刚性接口所需工作面宽度小
C.化学建材管道比混凝土管道工作面宽度小
D.沟槽土质越好,槽底开挖宽度越小
B
A.供热管道
B.供水管道
C.燃气管道
D.排水管道
C
A.施工前场地绿化图
B.建(构)筑物所在场地原始地形图
C.设计变更文件
D.建筑物沉降、位移等变形观测资料
C
A.3
B.4
C.5
D.6
A
A.碾压前检查铺筑土层的宽度、厚度及含水量
B.碾压“先重后轻”
C.当地面横向坡度陡于1:5时,需修成台阶形式,每层台阶高度不宜大于300mm,宽度不应小于1.0m
D.最后碾压应采用小于12t级的压路机
E.填方高度内的管涵顶面填土500mm以上才能用压路机碾压
A,C,E
A.延长使用寿命
B.较高的耐磨耗
C.较大弯拉能力
D.低温抗开裂
E.高温抗车辙
A,B,D,E
A.正循环回转钻
B.反循环回转钻
C.钻孔扩底
D.冲击钻
E.长螺旋钻孔
C,E
A.抗渗混凝土
B.缓凝型混凝土
C.高强混凝土
D.普通硅酸盐水泥混凝土
E.矿渣硅酸盐水泥混凝土
A,B,C
A.预制混凝土板桩
B.钢板桩
C.钢管桩
D.SMW桩
E.重力式水泥土挡墙
B,D,E
A.垫木铺设应使刃脚底面在同一水平面上,并符合设计起沉标高的要求
B.垫木铺设平面布置要均匀对称
C.每根垫木的长度中心应与刃脚底面中心线重合
D.定位垫木的布置应使沉井有对称的着力点
E.素混凝土垫层不需要在沉井下沉前凿除
A.初灌混凝土量不够,造成初灌后埋管深度太小或导管根本就没有进入混凝土
B.混凝土灌注过程拔管长度控制不准,导管拔出混凝土面
C.混凝土初凝和终凝时间太短,或灌注时间太长,使混凝土上部结块,造成桩身混凝土夹渣
D.清孔时孔内泥浆悬浮的砂粒太多,混凝土灌注过程中砂粒回沉在混凝土面上
E.钻机停转,造成堵管事故

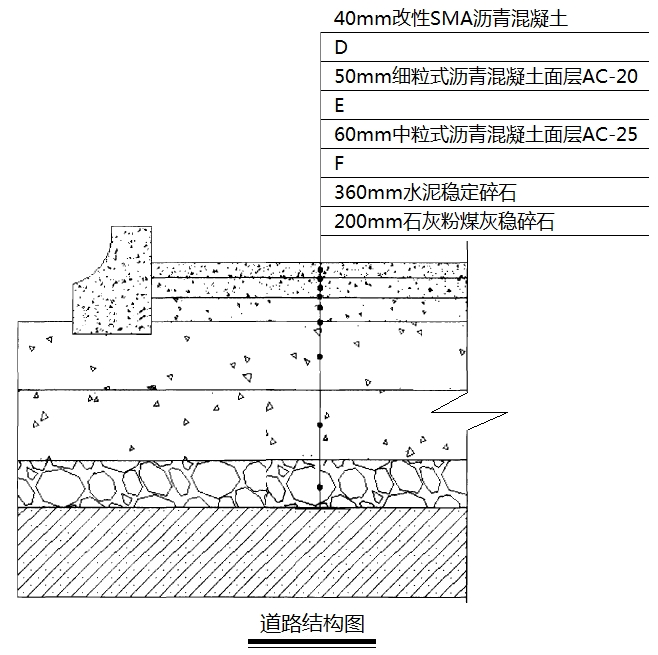

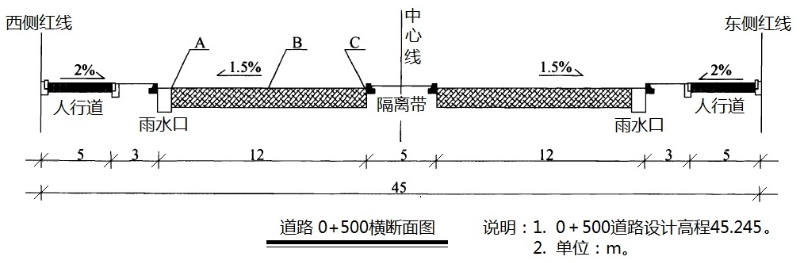

A公司承接了3.5km城市主干道工程施工,道路结构、横断面如图所示:西侧道路路中位置有雨水管线,路基和基层施工中将雨水检查井和雨水口周围的施工作为本次施工的重点,要求采取可靠的措施保证压实度。


路面施工过程中,施工单位对上面层的压实十分重视,确定了质量控制关键点,并就压实工序做出如下要求:
(1)初压采用双钢轮振动压路机静压1~2遍,初压开始温度不低于140℃;
(2)复压采用双钢轮振动压路机,碾压采取低频率、高振幅的方式快速碾压,为保证密实度,要求振动压路机碾压4遍;
(3)终压采用轮胎压路机静压1~2遍,终压结束温度不低于80℃;
(4)为保证搭接位置路面质量,要求相邻碾压重叠宽度应大于30cm;
(5)为保证沥青混合料碾压过程中不粘轮,应采用洒水车及时向混合料喷雾状水。
问题:
1、道路横断面图中,道路设计高程是指A、B、C当中哪一个具体位置?在实际当中,路宽是否包括路缘石的宽度?
2、道路结构图当中,D、E、F分别代表什么?并说明其施工注意事项。
3、在施工过程中,雨水检查井和雨水口周围应如何处理才能有效保证其压实度?
4、施工单位对上面层碾压的规定有不合理的地方,请改正。
5、SMA横向冷接缝如何处理才可以保证其质量?
某城市高架桥上部结构为钢筋混凝土预应力简支梁,下部结构采用独柱式T形桥墩,钻孔灌注桩基础。灌注混凝土桩时,为了防止桩顶混凝土不密实,根据实际情况,项目部技术人员分析的可能原因有:①超灌高度不够;②商品混凝土浮浆较多;③孔内水下混凝土面测量不准确。项目部针对分析的原因,采取了相应的技术措施。

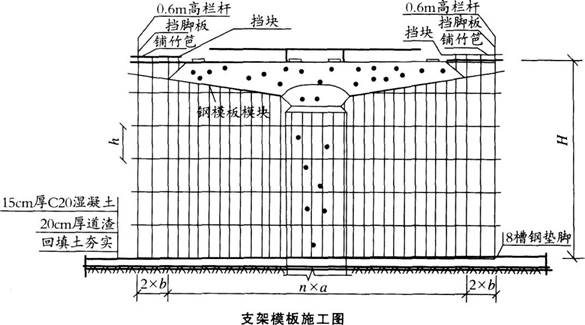

项目部编制了桥墩专项施工方案,方案中采用扣件式钢管支架及定型钢模板。为了加强整体性,项目部将支架与脚手架一体化搭设,现场采用的支架模板施工图如下图所示。

在施工中发生1名新工人从墩顶施工平台坠落致死事故,施工负责人立即通知上级主管部门。事故调查中发现:外业支架平台宽为120cm;平台防护栏高为60cm;人员通过攀爬支架上下。
施工中发生如下事件:
事件一:为实现全面成本管理,项目部将施工成本目标层层分解,定期对相关人员和部门进行考核。
事件二:为了确保安全施工,项目部制定了安全生产管理制度,主要包括:安全生产费用提取和使用制度、安全生产例会制度、安全生产事故隐患排查治理制度、安全事故报告制度等。
问题:
1.针对灌注桩顶混凝土不密实原因,提出相应的技术措施。
2.施工方案中支架结构杆件不全,指出缺失杆件名称。
3.图示支架结构存在哪些安全隐患?
4.高处作业人员应配备哪些个人安全防护用品?
5.事件一中,项目部成本管理的做法体现了成本管理的哪条原则?
6.补充事件二中安全生产管理制度的内容。
某城市隧道工程项目,采用喷锚暗挖法施工,该工程施工项目部针对工程的特点,在施工组织设计的每一个环节抓住其关键,做出了最恰当的安排,并选择了合理有效的措施。在施工过程中,喷锚暗挖加固支护的方法采用小导管注浆措施,小导管注浆采用石灰砂浆,并充满钢管及周围空隙,经过试验确定了合理的注浆量和注浆压力。在砂层注浆施工中采用了渗入注浆法,这样可提高固结后的强度、抗渗、稳定和耐久性能。在注浆施工期间,为了防止注浆液溢出或超出注浆范围,施工人员随时监测地下水的受污染情况。
问题:
1.城市隧道工程的主要施工方法有哪些?
2.喷锚暗挖隧道的施工组织设计必须包括哪些内容?
3.指出背景材料中有关小导管注浆施工中的不妥之处,并改正。
4.在砂卵石地层、砂层、黏土层中注浆施工时分别宜采用何种方法?
A公司承接一项DN1000mm天然气管线工程,管线全长4.5km,设计压力4.0MPa,材质L485,除穿越一条宽度为50m的非通航河道采用泥水平衡法顶管施工外,其余均采用开槽明挖施工,B公司负责该工程的监理工作。
工程开工前,A公司踏勘了施工现场,调查了地下设施、管线和周边环境,了解水文地质情况后,建议将顶管法施工改为水平定向钻施工,经建设单位同意后办理了变更手续,A公司编制了水平定向钻施工专项方案。建设单位组织了包含B公司总工程师在内的5名专家对专项方案进行了论证,项目部结合论证意见进行了修改,并办理了审批手续。
为顺利完成穿越施工,参建单位除研究设定钻进轨迹外,还采用专业浆液现场配制泥浆液,以便在定向钻穿越过程中起到如下作用:软化硬质土层、调整钻进方向、润滑钻具、为泥浆马达提供动力。
项目部按所编制的穿越施工专项方案组织施工,施工完成后在投入使用前进行了管道功能性试验。
问题:
1、简述A公司将顶管法施工变更为水平定向钻施工的理由。
2、指出本工程专项方案论证的不合规之处并给出正确的做法。
3、试补充水平定向钻泥浆液在钻进中的作用。
4、列出水平定向钻有别于顶管施工的主要工序。
5、本工程管道功能性试验如何进行?
A公司中标承建小型垃圾填埋场工程,填埋场防渗系统采用HDPE膜,膜下保护层为厚1000mm黏土层,膜上保护层为土工织物。
项目部按规定设置了围挡,并在门口设置了工程概况牌、管理人员名单、监督电话牌和扰民告示牌。为满足进度要求,现场安排3支劳务作业队伍,压缩施工流程并减少工序间隔时间。
施工过程中,A公司例行检查发现:有少数劳务人员所戴胸牌与人员登记不符,且现场无劳务队的管理员在场;部分场底基础层验收记录缺少建设单位签字;黏土保护层压实度报告有不合格项,且无整改报告。A公司命令项目部停工整改。
问题:
1.项目部门口还应设置哪些标牌?
2.针对检查结果,简述对劳务人员管理的具体规定。
3.简述填埋场施工前场底基础层验收的有关规定,并给出验收记录签字缺失的纠正措施。
4.指出黏土保护层压实度质量验收必须合格的原因,对不合格项应如何处理?
