2021年一级建造师《港口与航道工程》提升卷

搜题
1、我国北方某受冻区海港,实测的高、低潮位与累积频率的关系如表1、表2所列。

该海港码头水位变动区的范围是(  )m。

A.2.27~0.8

B.1.85~0.5

C.1.27~-0.5

D.3.02~1.05

本题答案:
C
2、工程勘察报告关于地下水的描述中含水层指的是(  )的渗透系数。

A.水平方向

B.垂直方向

C.各个方向

D.垂直和水平方向

本题答案:
D
3、理论深度基准面就是计算(  )的起算面。

A.陆地海拔高度

B.海图水深

C.陆地水下高程

D.河流水深

本题答案:
B
4、强夯置换法适用于(  )、软塑一流塑状的黏性土等地基上对变形控制要求不严的工程。

A.硬塑的黏性土

B.砂土

C.高饱和度的粉土

D.低饱和度的粉土与黏性土

本题答案:
C
5、混凝土的可操作性,又称为混凝土的和易性,可以用混凝土的(  )来表征。

A.初凝时间

B.终凝时间

C.坍落度值

D.振捣时间

本题答案:
C
6、在工程勘察时,勘探点宜按建筑物(  )布置,重大设备基础应单独布置勘探点。

A.中心线和角点

B.周边和中心点

C.周边线和角点

D.中心点和角点

本题答案:
C
7、高性能混凝土的特征之一是(  )。

A.必须采用特定的水泥

B.必须采用特定种类的骨料

C.大量掺用特定的矿物掺合料

D.采用特定的密实方式

本题答案:
C
8、截水防渗措施的目的是隔断渗透途径或延长渗径、减小水力梯度,如大坝工程的(  )所形成的止水帷幕。

A.混凝土

B.黏土

C.板桩

D.注浆

本题答案:
A
9、工程勘察报告关于岩土层分布的描述中应包括:岩土层的分布、产状、性质、地质时代、成因类型、(  )等。

A.地形特征

B.成层特征

C.成层分布

D.标高与范围

本题答案:
B
10、如图所示,规则波的波长是(  )。

A.L1

B.L2

C.L3

D.L4

本题答案:
D
11、深层搅拌法是利用水泥材料作为固化剂,通过特制的搅拌机械,在地基深处就地将软土和固化剂(浆液)强制搅拌,由固化剂和软土间所产生的一系列物理—化学反应,使软土硬结成具有整体性、(  )、一定强度的水泥加固土,从而提高地基强度和增大变形模量。

A.化学稳定性

B.物理稳定性

C.水稳定性

D.耐腐蚀性

本题答案:
C
12、土工织物软体排沉排过程中出现排体撕裂的,应按规范规定进行补排,且排体着床的实际最小搭接长度不得小于()。

A.6m

B.5m

C.4m

D.3m

本题答案:
A
13、关于抓斗挖泥船分段、分层、分条施工工艺要求的说法中,正确的是(  )。

A.当挖槽宽度大于抓斗挖泥船的最大挖宽时,应分段进行施工

B.当挖槽宽度小于抓斗挖泥船的最大挖宽时,应分段进行施工

C.当疏浚区泥层厚度超过抓斗一次所能开挖的厚度,应分层施工

D.当疏浚区受水位影响需乘潮施工时,应分条施工

本题答案:
C
14、斜坡堤抛填堤心石中,一次抛填量大,适用于粗抛的船是(  )。

A.民船

B.方驳

C.自动翻石船

D.起重驳船

本题答案:
C
15、下列参数中,(  )是计算绞吸挖泥船泥泵管路吸输生产率的参数之一。

A.前移距

B.浓度

C.挖泥厚度

D.排距

本题答案:
B
16、高桩码头预制构件吊运时应使各吊点同时受力,并应注意防止构件产生扭曲。吊绳与构件水平面的夹角(  )。

A.不应大于45°

B.不应大于60°

C.不应小于45°

D.不应小于60°

本题答案:
C
17、采用无纺布作倒滤层材料时,其单位面积质量宜为(  )g/m2。

A.100~300

B.200~400

C.300~500

D.400~600

本题答案:
C
18、高桩码头预制构件存放按三点以上受力状态设计的预制构件,宜采用(  )支垫存放。垫木应均匀铺设,并应注意场地不均匀沉降对构件的影响。

A.两点

B.五点

C.三点

D.多点

本题答案:
D
19、招标人和中标人应当自中标通告发出之日起(  )日内签订书面合同。

A.20

B.30

C.45

D.60

本题答案:
B
20、下列不属于沿海港口建设项目前期工作费的是()。

A.可行性研究费

B.研究试验费

C.勘察观测费

D.设计费

本题答案:
D
21、水工建筑物表层垂直位移观测点应结合工程特点布设在下列位置:(  );不同结构分界处;不同基础或地基交接处。

A.墩式结构的四角

B.墩式结构的中心

C.沉降或伸缩缝两侧

D.码头的左右两端

E.码头的前后沿

本题答案:
A,C,E
22、先张法张拉台座的长度应根据(  )综合考虑确定。

A.构件长度

B.场区地形

C.张拉力的大小

D.每次张拉的构件件数

E.混凝土的强度

本题答案:
A,B,D
23、对于深水不规则波,波浪特征值换算正确的有(  )。

A.

B.

C.

D.

E.

本题答案:
A,C,E
24、近岸海流一般以(  )为主。在某些情况下,其他类型的海流也相当显著,如由于波浪破碎产生的沿岸流和离岸流等。

A.潮流

B.风海流

C.径流

D.盐水楔异重流

E.气压梯度流

本题答案:
A,B
25、沉箱分层预制时,不宜设置施工缝的位置有()。

A.水下区

B.水位变动区

C.吊孔以下1m内

D.底板与立墙的连接处

E.浪溅区

本题答案:
B,C,D
26、采用爆夯法密实基床时,布药方式可分别选用(  )。

A.点布

B.线布

C.面布

D.立体布

E.漂浮布

27、链斗式挖泥船换驳的方法有(  )。

A.吊艄换驳

B.夹绑换驳

C.绞驳换驳

D.专配靠驳拖轮

E.移船换驳

28、接岸工程采用深层水泥搅拌加固地基时,对现场水质进行调查。应查明(  )。

A.pH值

B.氢氧化钙

C.易溶盐

D.海水污染程度及原因

E.碳酸钙

29、以下属于港口工程施工安全风险评估环节的有(  )。

A.总体风险评估

B.设计阶段安全风险评估

C.施工阶段安全风险评估

D.投产阶段安全风险评估

E.专项风险评估

30、《内河航运水工建筑工程定额》中关于定额中材料消耗的说法正确的有(  )。

A.包括了工程本身直接使用的材料、成品、半成品

B.包括了按规定摊销的施工用料

C.除另有说明外,均可调整

D.包括了其场内运输和操作消耗

E.不包括运输和操作消耗

31、某海港三港池油品泊位工程包括1个工作平台、2个靠船墩、6个系缆墩、2个引桥墩,全部为钢管桩基础。钢管桩直径φ1200mm,拟采用材质为Q345—B钢材制作。设计使用期限50年。
钢管桩桩顶标高为5.60~7.40m,桩底标高为-39.3~-42.7m,泥面标高为-3.20~-23.00m。设计高水位3.60m,设计低水位-0.07m。采用阴极保护与涂层联合防腐措施,设计保护期限为30年(保护效率80%)。
工作平台、靠船墩和系缆墩墩台顶标高均为8.60m,墩台底标高为6.60m;1#、2#引桥墩台顶标高分别为6.40m和7.20m,墩台底标高分别为4.80m和5.80m(题中标高和水位以该海域的理论深度基准面为起算面)。
问题:
1.按照《港口工程桩基规范》JTJ254—1998的有关规定,本工程中的钢管桩沿高程划分为哪些腐蚀区?
2.计算本工程钢管桩各腐蚀区的范围。
3.适合本工程不同腐蚀区钢管桩防腐蚀的方案有哪几种?
4.常用的海工钢结构涂层防腐材料有哪几种?
5.计算设计使用期限内钢管桩需要预留的管壁单面腐蚀厚度。(△δ=V[(1-Pt)t1+(t-t1)],其中Q345-B钢材的单面年平均腐蚀速度取0.3mm/a)。
32、某大型海上工程孤立墩混凝土承台施工,其混凝土的配合比为1:1.5:2.50,水灰比为0.40,水泥用量为444kg/m3。承台的平面尺寸为10mx10m,承台底标高为-0.5m,顶标高为+3.5m。9根直径1.2m的钢管桩伸入承台混凝土中2m(桩芯混凝土已提前灌注完成。施工水域潮汐为规则半日潮,施工期低潮位-1.0m、高潮位+2.5m。承台施工用非水密模板,承台混凝土分3层浇筑,底层混凝土浇筑厚度为1.0m,规范对赶潮浇筑混凝土的施工要求是在混凝土初凝前其顶面不能被水淹(混凝土的初凝时间为1.5h)。
问题:
1.承台混凝土的浇筑量是多少?承台底层混凝土的浇筑量是多少?
2.何时开始浇筑承台底层混凝土对赶潮施工最有利?
3.用有效生产能力为50m3/h的混凝土拌合船浇筑承台底层混凝土可否满足规范对赶潮浇筑混凝土的施工要求?
4.为浇筑承台底层混凝土拌合船至少要备料水泥、砂、石子和水多少(材料的损耗率按5%计)?
5.为使承台使用年限达到50年不大修,保证其耐久性的首选措施是什么?

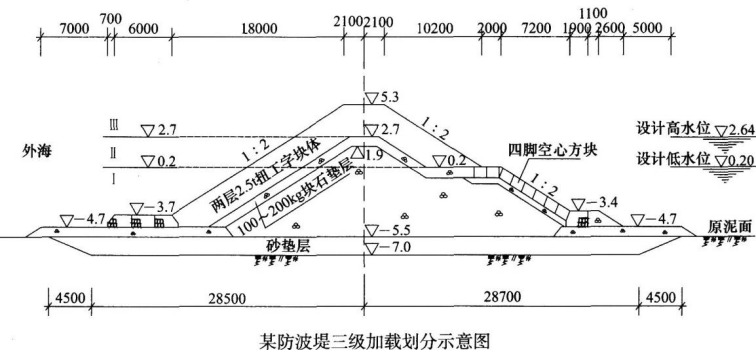

33、某外海软基上防波堤,长度为560m,施工工期2年。设计要求断面成型分三级(Ⅰ、Ⅱ、Ⅲ)加载施工,第Ⅰ级加载是施工+0.2m以下的结构部分;第Ⅱ级加载是施工+0.2m至+2.7m范围内的堤心石、垫层块石及外坡护面块体,其中垫层块石厚度为800mm;第Ⅲ级加载是施工堤身剩余的部分,具体划分见下图(尺寸单位为mm,高程为m)。防波堤外侧坡脚棱体采用浆砌块石块体,内侧坡脚棱体是浆砌块石块体和块石相结合的结构。
工程所在海域,对施工期未成型防波堤造成破坏的大浪发生在每年秋季和冬季,秋季主要是台风引起的大浪;冬季为季风引起的大浪,发生的频率高,且有冰冻发生;其他季节少有大浪发生。本工程的施工风险较大,需要加强项目的技术管理工作。

问题:
1.写出第1级加载结构部分的施工流程。
2.计算第1级加载部分抛理外坡块石垫层每延米工程量,并简述其施工方法。(计算结果保留2位小数)
3.简述第11级加载结构部分的主要施工风险和施工安排应采取的措施。
4.简述项目技术管理的主要内容。
34、某航道疏浚工程设计挖槽长6km,设计底宽200m,设计底标高-15.0m(按理论深度基准面起算,下同),计算超深0.5m,计算超宽5m,边坡1:7,原泥面平均标高-10.0m。泥土处理为外抛,抛泥区中心点在挖槽下游一端外10km处。施工单位根据合同条款、现场条件和设备情况,选派1艘10000m3耙吸挖泥船施工。每舱挖泥时间55min,平均泥舱装载土方量为6500m3/舱,挖泥船满载航速9kn,轻载航速12kn,抛泥和掉头、上线时间合计为15min,平均时间利用率85%,施工期回淤量按5%考虑。
问题:
1.计算本工程断面顶宽、底宽、断面面积和疏浚工程量。(不考虑挖槽两端部的端坡土方量)
2.计算挖泥船平均运转时间小时生产率。
3.计算本工程的施工工期。
35、某施工单位接受业主邀请,参加3个2.5万t级泊位海港高桩梁板码头的投标并中标。该工程在施工单位进场并下达开工令后,由于业主考虑到后续规模要扩大,因此变更设计,增加50m、长600mm×600mm的桩10根,合同清单中每根桩制作费用为1.5万元,运输及打桩费用为每根1.2万元,工期延长18d。在打桩施工过程中,由于不可抗力因素影响致使打桩工期延误15d。在板的预制过程中,施工单位混凝土机械发生故障,导致其中一块板报废,致使工期延误3d,费用损失2万元。工程施工正处高峰时,业主供货不及时,工期延误11d,同时,导致部分人员窝工、部分机械停置,现场施工总人数122人,其中有30人窝工,人工工资为30元/d;钢筋弯曲机1台,停置台班单价为49元/台班,混凝土机械一座,停置台班单价为178.34元/台班。
问题:
1.写出高桩码头基本施工顺序。
2.高桩梁板式码头预制构件吊运时应注意什么问题。
3.高桩梁板式码头预制构件的安装时,应满足哪些要求?
4.哪些是可索赔事项?
5.该工程工期准予顺延多少天?费用准予调增多少万元?(以上工期延误均不重叠)
