2021年一级建造师《通信与广电工程管理与实务》真题

搜题
1、大容量通信枢纽楼直流供电系统采用()供电方式。

A.集中

B.分散

C.一体化

D.混合

本题答案:
B
2、下列图形中表示DWDM系统的是()。

A.

B.

C.

D.

本题答案:
B
3、下列PTN关键技术中,同时支持时间和频率的是()

A.基于分组包的TOP技术

B.基于物理层的同步以太网

C.IEEE1588v2技术

D.同步分组交叉

本题答案:
C
4、蜂窝移动通信系统所特有的干扰是()

A.邻道干扰

B.同频干扰

C.互调干扰

D.外部干扰

本题答案:
B
5、下列不属于4G关键技术的是()

A.基于IP的核心网

B.多输入输出

C.大规模天线阵列

D.软件无线电

本题答案:
C
6、可以完成部分业务网功能的是()。

A.信令网

B.同步网

C.核心网

D.传送网

本题答案:
C
7、入户光纤引入段光缆采用的规格型号()

A.GYP

B.GYTA

C.GJFJV

D.GJXFH

本题答案:
D
8、广播电视发射天线通常采用()极化方式。

A.水平

B.垂直

C.圆

D.椭圆

本题答案:
A
9、下列关于电缆走道、槽道、走线架安装说法正确的是()

A.水平走道每米偏差1.5mm

B.垂直走道垂直度偏差1.5‰

C.走线架应就近连接到室内工作地排上

D.吊挂固定在承重梁的底面

本题答案:
A
10、通信基站接地系统中室内接地排与接地桩之间的连接线称为()

A.接地汇集线

B.接地体

C.接地引入线

D.接地联络线

本题答案:
C
11、在DWDM系统分波器插入损耗测试中,可以用来替代光功率计的是()

A.可调的激光光源

B.偏振控制器

C.多波长计

D.光谱分析仪

本题答案:
D
12、天馈线系统测试时,如驻波比太高,直接影响基站的()。

A.语音质量

B.系统容量

C.覆盖范围

D.切换干扰

本题答案:
C
13、铅酸蓄电池初充电期间会产生大量(),应保证电池内的通风良好,防止发生爆炸。

A.氧气

B.氢气

C.二氧化硫

D.硫化氢

本题答案:
B
14、下列光缆单盘检验项目中,不需要OTDR的测试项目是()。

A.光纤长度复测

B.光缆单盘损耗测试

C.光纤后向散射信号曲线

D.外护层绝缘

本题答案:
D
15、下列关于光纤通道总衰减,说法正确的是()

A.总衰减等于光纤线路自身损耗与接头损耗之和

B.使用OTDR测试

C.可取通道任一方向进行测试

D.使用远端环回进行监测

本题答案:
C
16、新建管道工程中,使用的管材单段长度可以超过150m的是()

A.硅芯管

B.梅花管

C.栅格管

D.ABS塑料管

本题答案:
A
17、广播电视中心机房内空调通风系统,采用()方式最合理。

A.地下回风和房顶送风

B.地下送风和房顶回风

C.地下出风和房顶送风

D.地下送风和房顶出风

本题答案:
C
18、利用架空方式敷设有线电视干线线路时,采用()作为电缆纤绳。

A.钢丝

B.铁丝

C.铅丝

D.铝丝

本题答案:
A
19、民用建筑闭路电视系统接地应采用()接地方式

A.一点接地

B.多点接地

C.零线短接

D.零线错位相接

本题答案:
A
20、关于专职安全生产管理人员安全生产管理能力考核说法正确的是()

A.组织现场隐患排查

B.制止现场违章指挥

C.确保安全生产费用有效使用

D.制定企业安全生产管理制度

本题答案:
B
21、传输系统硬件组成部分包括()

A.线路接口设备

B.计费管理设备

C.传输媒介

D.用户接口设备

E.交叉连接设备

本题答案:
A,C,E
22、相对于IPV4,IPV6的优势是()

A.地址空间更大

B.路由表长度长

C.增值了对流控制

D.可以自动配置

E.安全性更好

本题答案:
A,C,D,E
23、通过减少反射波接收,提高微波通信质量的措施有()

A.利用合适的地形地物

B.适当选择天线高度

C.使用无源反射板或背对背天线

D.使用多副天线接收

E.适当选择天线角度

本题答案:
A,B,E
24、彩色三要素是指()。

A.亮度

B.色调

C.饱和度

D.色度

E.色温

本题答案:
A,B,C
25、关于机房设备割接与拆除说法正确的是()。

A.由施工单位组织

B.割接报告需建设单位批准

C.先拆支路后拆群路

D.先拆电源线后拆信号线

E.先拆走线架后拆设备

本题答案:
B,C,D
26、蜂窝移动通信系统中核心网络优化主要包括()

A.提高交换效率

B.增加信道数

C.调整中继数量

D.调整小区参数

E.增加交换容量

27、按照建筑方式不同,拉线可分为()

A.V形

B.吊板

C.高桩

D.落地

E.角杆

28、直埋光缆对地绝缘监测装置应与()相连。

A.光缆金属护层

B.光缆金属加强芯

C.接头盒固定螺栓

D.接头盒进水检测电极

E.光纤收容盘

29、中短波天馈线系统工程施工内容包括()

A.架设拉绳式桅杆

B.架设自立式钢塔

C.安装天馈线调配网络

D.架设天线幕

E.敷设地网

30、关于通信线路工程安全施工说法正确的是()。

A.严禁在电力线路正下方立杆

B.距35KV高压线最小距离应大于4m

C.铁塔上作业时应将安全带固定在抱杆上

D.拆除吊线时,如遇角杆,操作人员必须站在电杆转向角的背面

E.有限空间作业应先进行通风测试,合格后方可进入施工

31、某施工单位承接了室内设备安装工程,包括机房内光缆施工、设备安装及电源柜安装测试,工程采用GYTA24B1.3光缆。工程中计划投入如下仪器仪表,如表1:
本工程开关电源设备面板图及GPS天线安装示意图如下所示:



在机房内光缆成端时,操作人员在上表中选择了5种常用测试仪表和工具,并按标准色谱顺序完成机房内光缆成端
问题及答案:
1.开关电源设备安装时,交流引入、无线设备-48V电源线、工作接地、保护接地应分别连到哪个区域?
2.指出GPS天线安装事宜图中A、B、C、D、E表示什么?(本题5分,每个1分)
3.单盘测试时,测试前应在仪表哪些参数进行设置?
4.选出表中光缆成端常用的5种仪表和工具?(本题3分,选错1个扣1分,扣完为止)
5.按照标准色谱顺序写出光缆1-6芯光纤线序。(本题3分,写错顺序不得分)

32、某施工单位承接了一SDH设备安装工程,包括机架安装、线缆布放及设备安装调试等内容;项目部根据历史经验,将线缆的布放路由走向、衰耗、标志等作为质量控
制点。为防止安全事故发生,项目部将用电设备漏电源线错接作为重点控制安全问题并制定措施。施工过程中,施工单位发现机架机柜安装存在定位不准、加固不牢等问题,组织相关人员对机架安装不合格原因进行了因果分析,要求施工单位进行整改并在后续施工中落实“三检”制度。
工程完工之后,经过初验和试运行,11月10日至13日,由建设单位、施工单位和维护单位组成验收小组进行了竣工验收。建设单位于12月10日向通信管理局提交了《通信工程竣工验收备案表》,办理竣工验收备案手续。
问题及答案:
1.补充光电缆布放及成端质量控制点。(每条1分,共3分)
2.本工程中重点关注的安全问题还应包括哪些?(每条1分,共4分)
3.绘制机架安装不合格的因果分析图。(人、机、料、法、环列出每条1分,共5分)
4.什么是三检制度?具体指什么?(5分)
5.指出竣工验收备案的不妥之处并说明正确做法?(3分)
33、某施工单位承接了一新建架空线路工程,杆路使用程式7/2.2钢绞线作为吊线,角杆拉线采用比吊线高一等级的钢绞线做拉线,拉线上把和中把采用夹板法制作加固,
施工中部分材料明细如下表:

开工前,项目技术负责人对全体参与人员进行了安全技术交底,内容包括:工程项目的施工作业特点和危险因素、针对危险因素制定的具体预防措施,并要求所有被交底人在记录上签字确认。
某雨天监理人员对工地进行巡检,发现有人进行杆上作业,监理人员要求停工,并指出了雷雨等气象条件下禁止高处作业,施工单位予以整改。
工程顺利完成,竣工验收前,监理单位审核竣工资料发现如下问题:隐蔽工程签证记录不全只有挖杆坑的记录;竣工图章签章人员不全只有施工单位技术负责人。施工单位按期补充后顺利通过竣工验收。
问题与答案:
1.写出本工程角杆拉线程式。(2分)
2.从表中选出制作拉线常用的6种材料(镀锌钢绞线除外)(共3分,选错一个扣1分,扣完为止)
3.指出安全技术交底不妥之处并说明正确做法。(4分)
4.除雷雨天气外,还有哪些气象条件下严禁高处作业。(每条0.5分,共2分)
5.补充隐蔽工程签证缺失内容?补充竣工图章签字缺失人员?(4分)
6.列出本工程施工单位需要持证上岗人员及证书名称?(5分)
34、某施工单程承接了一DWDM设备安装工程,包括3
个OTM设备安装测试、8个OA设备安装测试。项目部编制了施工组织设计,包括工程概况、编制依据、成本计划等内容。成本预算计划如下表所示。

注:各项工作均速施工
施工过程中发生如下2个事件:
事件一:OTM设备安装工作施工到第7天时,业主要求对未安装设备进行位置变更,停工2天,损失10000元
事件二:OA设备安装工作第1天进场,业主通知设备推迟到货1天,导致停工1天,损失3000元,工程进行到第13天,项目部对前12天完成情况统计如下表
系统测试阶段,施工单位从信号分析仪、光谱仪、传输分析仪中选择仪表按照下列连接示意图采用环回法对系统误码进行测试:

问题与答案:
1.补充施工组织设计中缺少内容;(每条1分,共4分)
2.与投标阶段施工组织设计相比,实施阶段施工组织设计更强调什么?(2分)
3.如果OTM和OA设备安装按照原计划进行,则测试队最早和最晚进场时间分别是多少?(4分)
4.计算前12天的BCWS、BCWP、ACWP(保留到小数点后1位)(5分)
5.计算前12天的CV、SV,并分析进度、费用偏差情况,提出改进措施(6分)
6.针对上述事件,指出施工单位能否提出费用索赔和工期索赔,并说明理由。并计算工期和费用数值(5分)
7.画出完成系统误码率测试连接示意图(4分,选对仪表2分画出环回2分)

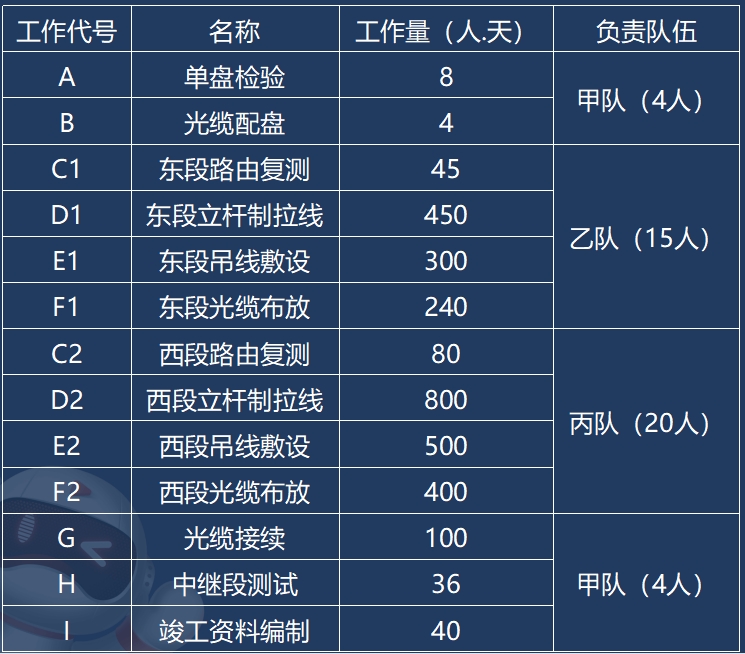

35、某施工单位承接了一新建架空线路工程,包括东、西两段,开工前进行了设计交底,并按照最短工期原则制定施工进度计划,工序名称及工作量及分配队伍见下表,施工进度网络计划见下图


开工第2天末接到公司通知,要求第3天末将甲队4人调出,计划工期至少多短10天,公司可再提供一套接续设备及中继段测试设备,项目根据公司要求做如下调整:
(1)配盘B工作分为东段配盘B1和西段配盘B2,分别由乙丙两队队长晚上加班完成。B1和B2的工作量均为2人.天,晚上加班完成白天工作量的一半。
(2)接续工作G分为东段接续G1和西段接续G2,中继段测试工作H分为东段中继段测试H1和西段中继段测试H2,工作G1和H1由乙队2人完成,工作G2和H2由丙队4人完成,此6人在G1、G2开始前扔参加原来分配工作。其中G1、G2、H1、H2的工作量分别为40人.天、60人.天、16人.天、20人.天项目按照新计划执行;第50末检查时,B1、B2已经完成,E1完成15人.天工作量,E2完成100人.天工作量。
问题与答案:
1.设计交底的主要内容有哪些?(每个0.5分,满分2分)
2.指出初次进度计划的关键工作,并计算工期(4分)
3.绘制调整后的双代号网络图(7分,B1、B2、G1、G2、H1、H2持续时间重点检查,错1处扣1分,逻辑关系错误,逻辑关系错不得分)
4.列出B1、B2、G1、G2的六个时间参数(每个1分,共4分)
5.进度计划调整后,关键工作有哪些?工期减少多少天?(5分)
6.第50天末E1和E2分别影响工期几天?共影响工期几天?(8分)

关于我们  |  免责声明  |  联系我们  |  会员须知

Copyright © 奋学网(www.fxuexi.com)All Right Reserved.湘ICP备2021013332号-3

联系我们 会员中心
返回顶部
