2021年一级建造师《建筑工程管理与实务》模拟卷(一)
A.梯段改变方向时,平台扶手处的最小宽度不应大于梯段净宽
B.楼梯休息平台宽度应小于或等于梯段的宽度
C.楼梯平台上部及下部过道处的净高不应小于1m
D.室内楼梯扶手高度自踏步前缘线量起不宜小于0.90m
D
A.混合结构体系
B.框架结构体系
C.剪力墙体系
D.桁架结构体系
C
A.混凝土强度
B.钢筋的直径
C.钢筋的材质
D.钢筋表面粗糙度
A
A.缓凝剂
B.减水剂
C.早强剂
D.速凝剂
B
A.花岗石
B.聚酯型人造石材
C.微晶玻璃型人造石材
D.大理石
D
A.7%
B.8%
C.9%
D.6%
C
A.钢化玻璃
B.防火玻璃
C.夹层玻璃
D.釉面玻璃
C
A.主梁筋在下,次梁筋居中,板筋在上
B.主梁筋在上,次梁筋在下,板筋居中
C.主梁筋在上,次梁筋居中,板筋在下
D.主梁筋居中,次梁筋在下,板筋在上
A
A.防水混凝土胶凝材料总用量不宜小于230kg/m3
B.防水混凝土应分层连续浇筑,分层厚度不得大于700mm
C.大体积防水混凝土高温期施工时,入模温度不应大于30℃
D.大体积防水混凝土,表面温度与大气温度的差值不应大于25℃
C
A.冷粘法
B.热熔法
C.满粘法
D.空铺法
B
A.20MPa
B.30MPa
C.40MPa
D.50MPa
B
A.土钉筋体保护层厚度不应小于25mm
B.上一层土钉完成注浆48h后,才可开挖下层土方
C.在淤泥质土层开挖时,应在24h内完成土钉安放和喷射混凝土面层
D.土钉墙施工必须遵循"超前支护,分层分段,逐层施作,限时封闭,严禁超挖"的原则要求
C
A.施工现场临时用电设备在5台及以上或者设备总容量在50kW及以上的,应编制安全用电措施
B.装饰装修工程或其他特殊施工阶段,应补充编制单项施工用电方案
C.两台用电设备可以共用一台开关箱
D.临时用电组织设计必须由电工编制
B
A.节地
B.节材
C.节电
D.节水
C
A.改性沥青防水卷材
B.现喷硬泡聚氨酯
C.合成高分子防水涂料
D.改性石油沥青密封材料
A
A.基坑中心点
B.基坑边角处
C.受力较大的部位
D.最后开挖的部位
C
A. 因素分析法
B. 比较法
C. 比率法
D. 差额分析法
A
A.监理单位
B.施工单位
C.建设单位
D.城建档案馆
C
A.室内环境检测报告
B.水压试验报告
C.通气试验报告
D.外窗抗风压性报告
D
A.医院病房
B.住宅
C.幼儿园
D.公共交通等候室
D
A.防火门、窗应划分为甲、乙、丙三级
B.防火门、窗应划分为Ⅰ、Ⅱ、Ⅲ三级
C.甲级防火门、窗的耐火极限为1.5h
D.丙级防火门、窗的耐火极限为1.0h
E.双层钢质复合型防火卷帘(双层)耐火极限为2.0~4.0h
A,C,E
A.预加应力
B.土压力
C.吊车荷载
D.爆炸力
E.积灰荷载
C,E
A.砌体材料抗压性能好
B.耐久性能好
C.材料经济
D.施工劳动强度低
E.保温性能好
A,B,C,E
A.拉伸性能
B.弯曲性能
C.冲击性能
D.焊接性能
E.疲劳性能
A,C,E
A.强度
B.刚度
C.稳定性
D.经济性
E.耐久性
A,B,C
A.勘察、设计、建设、监理、施工等相关单位技术人员到场
B.地基基础设计文件
C.岩土工程勘察报告
D.地基处理或深基础施工质量检测报告
E.基底应为无扰动的原状土,留置有保护层时其厚度不应超过200mm
A.砌块表面经常处于70℃以上的高温环境
B.建筑物防潮层以下部位
C.长期浸水的环境
D.长期受化学侵蚀的环境
E.长期处于有振动源环境的墙体
A.临边作业的防护栏杆应由横杆、立杆及挡脚板组成
B.上杆距地面高度应为1.2m,下杆应在上杆和挡脚板中间设置
C.当防护栏杆高度大于1.2m时,应增设横杆,横杆间距不应大于700mm
D.防护栏杆立杆间距不应大于2m
E.挡脚板高度不应小于150mm
A.120mm厚墙、料石墙、清水墙和独立柱
B.240mm厚墙
C.宽度为2m的窗间墙
D.过梁上与过梁成60°角的三角形范围及过梁净跨度1/2的高度范围内
E.梁或梁垫下及其左右500mm范围内
事故调查中发现下列情况:
(1)基坑工程为专业分包,施工总承包单位督促专业分包单位针对深基坑组织编制了专项施工方案,并指示基坑分包单位组织专家论证;
(2)施工总承包单位及基坑分包单位均未有健全的安全管理制度文件;
(3)开挖过程中,由于现场场地狭小,直接在基坑顶部堆放材料及设置加工场;
(4)施工过程中,无有效降水措施,仅采用坑底明排,并且排水工作时断时续;
(5)施工过程中,总承包单位对深基坑作业相关人员仅有安全检查记录,无交底记录及培训教育记录等其他记录资料。总承包单位认为除安全检查记录外,其他记录均应由专业分包单位完成。
【问题】
1.本工程降水宜采用何种方式?并说明理由。
2.该基坑北侧支护部位边坡坍塌的直接原因是什么?从技术方面分析,造成该基坑北侧支护部位边坡坍塌的可能因素有哪些?(至少列出三条)
3.根据《建筑施工安全检查标准》,《基坑工程检查评分表》检查评定包括哪些保证项目?
4.深基坑专项施工方案的编制和专家论证的做法是否妥当?并分别说明理由。
在施工过程中,发生了下列事件:
事件1:施工现场总平面布置设计中包含如下主要内容:(1)现场设置一个出入口,出入口处设置办公用房;(2)场地周边设置3.8m宽环形载重单车道主干道(兼消防车道),并进行硬化,转弯半径10m;(3)在主干道外侧开挖管沟,将临时供电线缆,临时用水管线置于管沟内,监理工程师认为总平面布置设计存在多处不妥,责令整改后再验收,并要求补充主干道具体硬化方式和裸露场地文明施工防护措施。
事件2:项目经理安排土建技术人员编制了《现场施工用电组织设计》,经相关部门审核、项目技术负责人批准、总监理工程师签认,并组织施工等单位的相关部门和人员共同验收后投入使用。
事件3:本工程推广应用《建筑业10项新技术(2010)》,针对“钢筋与混凝土技术”大项,可以在本工程中应用的新技术均制订了详细的推广措施。
事件4:设备安装阶段,塔式起重机起吊前先进行试吊,即将空调机组吊离地面30cm后停止提升,现场安排专人进行观察与监护。
【问题】
1.针对事件1中施工总平面布置设计的不妥之处,分别写出正确做法。施工现场主干道常用硬化方式有哪些?裸露场地的文明施工防护通常有哪些措施?
2.针对事件2中的不妥之处,分别写出正确做法,临时用电投入使用前,施工单位的哪些部门应参加验收?
3.事件3中,按照《建筑业10项新技术》规定,“钢筋与混凝土技术”大项中,在本工程中可以推广与应用的新技术都有哪些?
4.在试吊时,必须进行哪些检查?
工程实施过程中发生了如下事件:

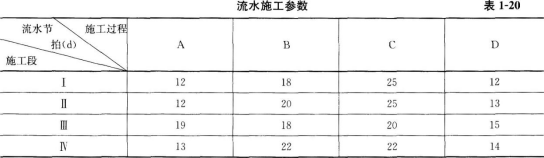

事件1:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见表1—20。

事件2:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
事件3:在施工过程中,该工程所在地连续下了6d特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):
(1)工程清理、恢复费用18万元;
(2)施工机械设备重新购置和修理费用29万元;
(3)人员伤亡善后费用62万元;
(4)工期顺延6d。
【问题】
1.事件1中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?
2.事件1中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?
3.事件2中,指出专项施工方案实施中有哪些不妥之处?说明理由。
4.事件3中,分别指出施工单位的索赔要求是否成立?说明理由。
工程合同总价2100万元,工程价款采用调值公式动态结算。建设单位在开工前向承包商支付合同价的15%作为预付备料款,主要材料及构配件金额占合同总额的65%。各款项竣工前全部结清。开工前,施工单位制定了完整的施工方案,采用预拌混凝土,钢筋现场加工,采用覆膜多层板作为结构构件模板,模架支撑采用碗扣式脚手架。施工工序中安排框架柱单独浇筑,梁与板同时浇筑。
在施工过程中,发生了下列事件:
事件1:结构设计按最小配筋率配筋,设计中有采用HPB300级,φ12的钢筋,间距200mm。由于当地建材市场HPB300级φ12的钢筋被淘汰,施工单位征得监理单位和建设单位同意后,用HRB335级φ12(间距250mm)的钢筋进行代换。保证整体受力不变,并按此组织实施。
事件2:二层梁板施工阶段天气晴好,气温16~27°C。梁、板模板安装拼接整齐严密,并在验收完毕后,进行钢筋的安装,且钢筋绑扎经验收符合规范要求。在混凝土浇筑前,用水准仪抄平,保证每一构件底模表面在同一个平面上,无凹凸不平问题。开始浇筑混凝土同时现场制作混凝土试件。养护14d后从标准养护室取出一组试件送检试压,其强度达设计强度的80%,施工单位认为已超过设计强度75%,向监理提出拆除底模与架体支撑的申请。
事件3:合同中约定,总造价根据人工费和四项主要材料价格指数,按调值公式法进行调整。各调值因素的比重、基准和现行价格指数如下表:

竣工结算时,施工单位按调值公式法重新计算实际结算价款。
【问题】
1.列式计算该工程预付备料款和其起扣点各是多少万元?(若有小数,小数点后保留两位)
2.指出事件一中的不妥之处,并分别说明理由。
3.指出事件二中的不妥之处,并分别说明理由。
4.事件三中,列式计算经调整后的实际结算价款是多少万元?(若有小数,小数点后保留两位)
合同履行过程中,发生了下列事件:
事件1:施工总承包单位项目负责人安排项目技术负责人组织编制《施工组织设计》。
事件2:施工总承包单位编制了《施工组织设计》,内容包括:“工程概况”、“施工部署”、“施工进度计划”三方面内容。
事件3:施工总承包单位根据相关要求选择了裙房结构工程的分包单位。双方合同约定分包工程技术资料由分包单位整理、保管并移交建设单位,并承担相关费用。分包单位以其签约得到建设单位批准为由,直接向建设单位申请支付分包工程款。
事件4:建设单位采购的一批墙体砌块经施工总承包单位进场检验发现,墙体砌块导热性能指标不符合设计文件要求。建设单位以指标值超差不大为由,书面指令施工总承包单位使用该批砌块,施工总承包单位执行了指令。监理单位对此事发出了整改通知,并报告了主管部门,地方行政主管部门依法查处了这一事件。
事件5:当地行政主管部门对施工总承包单位违反施工规范强制性条文的行为,在当地建筑市场诚信记录平台上进行了公布,公布期限为5个月。公布后,当地行政主管部门结合企业整改情况,将公布期限调整为4个月。住房和城乡建设部在全国进行公布,公布期限4个月。
【问题】
1.事件1中,项目负责人的做法有何不妥?说明理由。
2.事件2中,《施工组织设计》还应包括哪些内容?
3.指出事件3中施工总承包单位和分包单位做法的不妥之处,分别说明正确做法。
4.依据《民用建筑节能管理规定》,当地行政主管部门就事件4,可以对建设、施工、监理单位给予怎样的处罚?
5.事件5中,当地行政主管部门及住房和城乡建设部公布诚信行为记录的做法是否妥当?
