2020年一级建造师《通信与广电工程管理与实务》真题
A.控制
B.计费
C.网管
D.用户
A
A.TM
B.REG
C.ADM
D.OA
C
A.PGW
B.MGW
C.SGW
D.PCRF
B
A.交流配电屏
B.蓄电池
C.燃油发电机
D.UPS
B
A.GSM载波带宽75MHz
B.TD-SCDMA载波带宽1.25MHz
C.WCDMA载波带宽10MHz
D.CDMA2000载波带宽1.25MHz
D
A.双壁波纹管
B.梅花管
C.ABS管
D.硅芯管
C
A.平直
B.线性降低
C.指数上升
D.几何增加
A
A.工业控制
B.大范围覆盖
C.M2M
D.互联网业务
C

A.发送信号波形
B.中心频率
C.最大-20dB带宽
D.最小边摸抑制比
B
A.
B.
C.
D.
C
A.输入光功率
B.输出光功率
C.噪声系数
D.极化相关损耗
D
A.走线架水平度每米偏差2mm
B.机架的垂直度偏差应不大于1%
C.可在机架底角处放置金属片,最多只能垫机架的两个底角
D.整列机架偏差3cm
A
A.管道在吹缆前应进行保气及导通试验
B.对端要有专人看护
C.吹缆速度超过100m/min,会导致光缆扭曲增加,造成光缆扭伤
D.平滑的管道,可以不加润剂
D
A.预埋在墙体中间的金属管内径不宜超过50mm
B.建筑物之间管道埋深0.5m
C.设置线槽支撑保护,水平敷设时,支撑间距一般为1.5-3m
D.线缆不得布放在电梯或管道竖井内
B
A.高低差在0.6m及以上的沟坎处,应设置护坎保护
B.管材内径不小于光缆外径的1.5倍
C.机房槽道走线架1.5~3米
D.同沟布放多根管时,管间距应保持60mm间距
B
A.基站位置
B.信道数量
C.小区参数
D.中继数量
D
A.复数阻抗
B.纯电容
C.纯电阻
D.纯电感
A
A.设备板卡配置检查
B.声光告警
C.电源电压检查
D.远程维护功能
C
A.2
B.3
C.4
D.5
C
A.30m
B.50m
C.60m
D.100m
B
A.会产生失序现象
B.不会独占线路
C.需要预先建立逻辑连接
D.适用于传真业务
E.分组头中含逻辑信道标识
B,D,E
A.误码
B.抖动
C.损耗
D.色散
E.信噪比
C,D
对于数字电视发射机,中频非线性预校正电路采用()改善功放的发射机性能。
A.前馈校正
B.折线校正
C.自适应校正
D.后馈校正
E.直线校正
A,B,C
A.业务信息
B.信道标准
C.电子节目指南
D.数据广播
E.频率规划
A,C,D
A.电源线,信号线缆分离布放
B.利用铜管压接两段电源线
C.电源线连接前将溶丝断开
D.依次连接保护地、工作地和工作电源
E.先连接供电侧端子,后连接受电侧端子
A,C,D,E
A.充放电期间温度不大于45°C
B.设定充电电压时,浮充值应大于均充值
C.初次放电每个单体电池的终了电压不应小于1.8V
D.初充电结束时,电池电压连续3h以上不变
E.10小时放电率放电比3小时测得的电池容量更大
A.测量单盘损耗时增加1公里尾纤
B.用0TDR测单盘损耗
C.按光纤折射率测光缆长度
D.端别设北为A端,南为B端
E.选单盘长1.5公里的光缆为进局光缆
A.光缆回填300mm后和光缆接头盒封装回填后进行
B.使用高阻计2min后读数
C.兆欧表,指针稳定后读数
D.在相对湿度85%时测试
E.测试仪表的引线3m
A.项目安全生产标准化
B.排查处理施工现场安全事故隐患
C.配置专职安全生产管理人员
D.监控危险性较大的分部分项工程
E.定期考核分包企业安全生产的
工程完工后,某天一个片区无线网络中断,因在保修期内建设单位要求施工单位抢修,施工单位收到通知后,维护班根据经验,带上了机具仪表赶赴现场,初步判断是因市电停电引起的业务中断,测量电源柜供电电压为-43V,网管系统显无线设备和传输设备同时掉电。经维护人员现场发电,设备供电后业务恢复。

问题:
1.本次抢修携带的机具仪表有哪些?

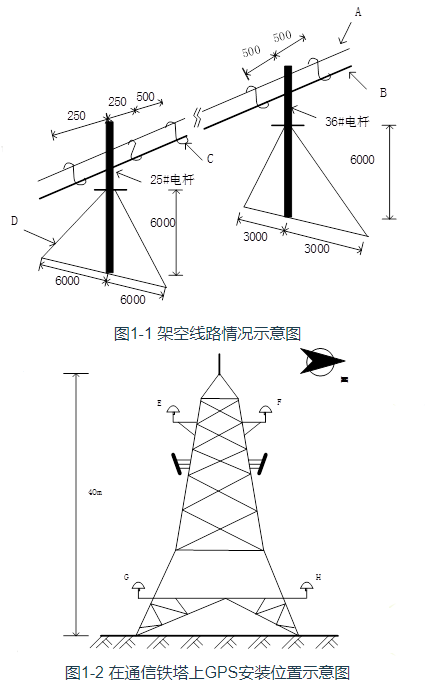

2.写出图1-1中A、B、C、D代表的材料(构件)名称。
3.图1-1中的哪些数值不满足规范要求?验收规范要求是什么?
4.图1-2中安装位置不合格的有哪些?验收规范要求是什么?
5.分别写出可能造成设备同时掉电的原因及对应的预防措施。
施工过程中发生了意外事件,一名井下作业人员因有害气体中毒晕倒,井下长时间没有回应,现场人员采取有效措施后下井将人成功救出,事件未造成人员伤亡。
工程收尾阶段,监理人员巡视时,指出部分人井内的光缆安裝工艺不合格。
工程初验前,施工单位提交了全套竣工资料,其中竣工测试记录包括:中继段光缆配盘图、中继段光纤衰减测试表、中继段光纤后向散射信号曲线,建设单位审查后发现测试记录缺项,要求施工单位尽快补齐。
问题:
1.项目负责人指出的施工队不合规之处有哪些?说明合规的做法。
2.意外事件发生时,现场人员下井施救前应采取哪些措施?
3.监理人员指出的不合格项可能有哪些?
4.测试文件缺少哪些项目?
事件一:由于业务需要,本工程增加三个站点的OTN设备配置。
事件二:由于一个SDH站点走线架的位置与实际不符,设计单位修改了施工图设计文件,增加了部分工日。
事件三:由于施工原因导致部分线缆报废,建设单位重新订购电缆,导致停工5天。
工程于7月10日完成竣工验收,建设单位于当日进行了通信建设工程验收备案手续。后续施工单位按要求提交了全套竣工资料,其中的竣工文件包括工程说明、建筑安装工程量总表、已安装设备明细表、重大工程质量事故报告、停(复)工报告、隐蔽工程/随工验收签证、交(完)工报告和交接书,工程顺利完工。
问题:
1.本工程新装走线架的防雷接地应满足哪些要求?
2.本工程的环境因素有哪些?
3.分别说明每个事件是否需要进行合同变更及理由。
4.竣工文件还应包括哪些内容?
5.质量监督申报和备案的时间,哪一个不妥?说明原因。

进场施工前,项目部明确了质量要求,以操作规程、作业指导书等作为质量控制的依据,并结合作业队伍的实际情况,把塔上AAU设备安装的位置、方向和紧固作为质量控制的重点。
基于本期基站多为铁塔公司的共址站点,为保证在用26、306、46系统的正常运行,项目部对这个安全控制要点制定了相应的安全防护措施
工程进行时,项目部组织了现场检查,发现部分站点接地线滑子制作存在一些质量问题,如压接不实、铜线外露等,要求相应作业班组认真分析并进行整改。
问题:
1.现场复核中,依据设计图纸需要复核哪些内容?

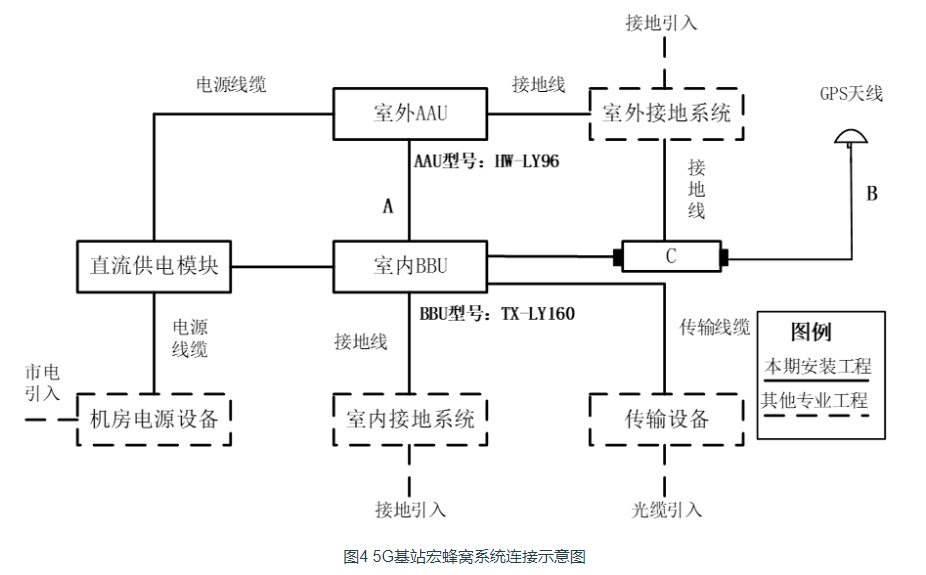

2.指出图4中线缆A、线缆B和设备C的名称。
3.AAU设备的功能在4G系统中由哪些设备实现?为保证安装的AAU方向合格,应该关注哪些主要参数?
4.工程质量控制的依据还有哪些?
5.为保证在用设备正常运行,项目部制定了哪些安全防护措施?
6.绘出接地线端子制作不合格的因果分析图。

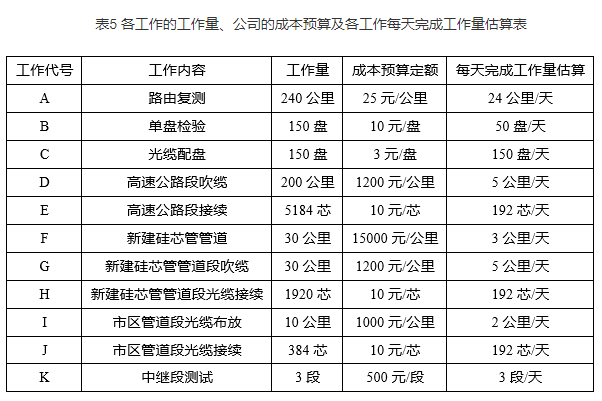

接到施工任务后,项目部对工作进行了分解,并依据资源状况对每项工作每天能够完成的工作量进行了估算,各工作的工程量、公司的成本预算定额及各工作每天能够完成的工作量估算见表5。随后,项目部依据表5及各工作的工艺关系制定了本项目工期最短的进度计划。

本计划的计算工期满足合同工期要求并留有余量,计划得到了公司的批准,该计划的双代号网络图的一部分如图5所示。

工程开工前,公司通知项目部因吹缆设备和熔接机不足,要求工作D、G不能同时进行,但要连续进行;工作E、H、J不能同时进行,但要连续进行。项目部据此对进度计划进行了调整,调整后的工期比合同工期提前2天,为了确保工程按合同工期完成,项目部对除了J工作之外的非关键工作的开始时间,均按最早开始时间安排,调整后的进度计划得到公司的批准后如期开工。
工程开工后分别发生了以下事件:
事件一:因光缆到货延后10天,造成单盘检验比计划最早开始时间推后10天,造成人员窝损失5000元。
事件二:在吹缆过程中,吹缆机损坏维修,停工2天,维修成本10000元。
事件三:新建硅芯管管道工作开始2天后,因建设单位协调跨越铁路方案,造成路由变更停工15天,人员窝工损失30000元。
事件四:在吹缆施工中,因大雾高速公路封路,停工1天。
开工后第30天末,A、B、C、I工作全部完成,D工作完成90公里,F工作完成12公里,其他工作未开始,工程核算实际成本315000元。
问题:

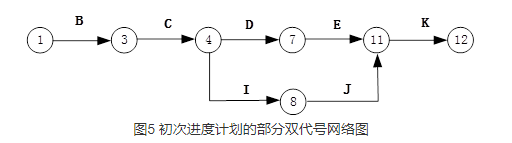

1.绘制项目部初次进度计划的双代号网络图。
2.绘制项目部调整进度计划后的双代号网络图。
3.进度计划调整后的关键工作有哪些?合同工期是多少天?
4.计算第30天末的BCWS、BCWP、ACWP。
5.计算第30天末的cv和sv,分析进度和费用偏差,写出纠偏措施。
6.分别写出事件一至事件四可以索赔的费用和工期。
