2017年一级建造师《建筑工程管理与实务》真题
A.混凝土硬化
B.反复冻融
C.氯盐
D.硫酸盐
C
A.M2.5
B.M5
C.M7.5
D.M10
A
A.加强角柱
B.强梁弱柱
C.加长钢筋锚固
D.增强梁柱节点
B
A.商店
B.图书馆
C.走廊
D.家庭居室
D
A.终夯后地面
B.原始地面
C.最初起夯面
D.锤顶面
C
A.8.0%
B.14.8%
C.16.0%
D.17.4%
D
A.50%
B.75%
C.85%
D.100%
B
A.监理单位
B.施工单位
C.设计单位
D.勘察单位
C
A.孔道摩擦损失
B.弹性压缩损失
C.锚固损失
D.预应力筋应力松弛损失
D
A.1℃/d
B.1.5℃/d
C.2℃/d
D.2.5℃/d
C
A.防碱
B.防酸
C.防辐射
D.钻孔、剔槽
A
A.槽型预埋件应用最为广泛
B.平板式预埋件的直锚筋与锚板不宜采用T形焊接
C.对于工程量大、工期紧的幕墙工程,宜采用双组分硅酮结构密封胶
D.幕墙防火层可采用铝板
C
A.建筑材料复试送检的检测试样可以在施工现场外抽取
B.工程取样送检见证人由监理单位书面确认
C.施工单位的验证不能代替建设单位所采购物资的质量责任
D.建设单位的验证可以代替施工单位所采购物资的质量责任
C
A.粉煤灰
B.外加剂
C.碎石
D.河砂
B
A.氮氧化物中毒
B.一氧化碳中毒
C.苯中毒
D.二甲苯中毒
D
A.节材与材料资源利用
B.节地与施工用地保护
C.节能与能源利用
D.节水与水资源利用
B
A.A级
B.A或B1级
C.B1级
D.B2级
A
A.顶棚采用多孔塑料板时,其厚度不应大于15mm
B.图书室顶棚可采用B1级装饰装修材料
C.大型电子计算机机房地面可以采用B2级装修材料
D.配电室内部装修均应采用B1级及以上装修材料
A
A.通规
B.止规
C.直尺
D.量规
C
A.01-01-C1-007
B.01-01-C5-007
C.02-01-C1-007
D.02-01-C5-007
D
A.安全性
B.经济性
C.适用性
D.耐久性
E.合理性
A,C,D
A.抗压性能好
B.材料经济、就地取材
C.抗拉强度高
D.抗弯性能好
E.施工简便
A,B,E
A.节约钢材
B.构造简单
C.易于采用自动化操作
D.加工方便
E.易于检查
A,B,C,D
A.保温
B.美化
C.隔声
D.承重
E.防水
A,C,E
A.装修层的厚度与分层、均匀与平整;
B.与建筑主体结构的受力和温度变化相一致;
C.为人提供良好的建筑物理环境、生态环境;
D.防火、防水、防潮、防空气渗透和防腐处理等问题。
E.全部使用不燃材料
A,B,C,D
A.施工环境温度不低于0℃
B.做好操作面的通风
C.做好防水、防毒、防腐措施
D.防腐涂料与防火涂料应具有相容性
E.涂装油漆按一般工种管理

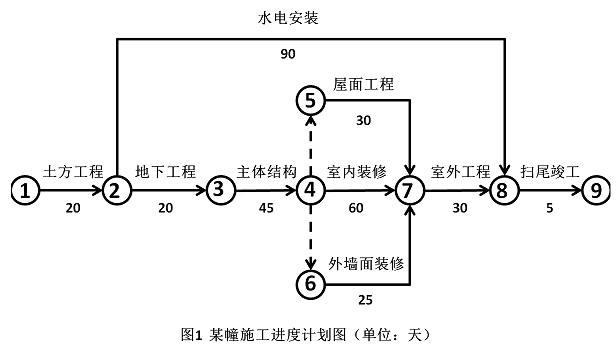

现场监理工程师在审核该进度计划后,要求施工单位制定进度计划和包括材料需求计划在内的资源需求计划,以确保该幢工程在计划日历天内竣工。该别墅工程开工后第46天进行的进度检查时发现,土方工程和地基基础工程基本完成,已开始主体结构工程施工,工期进度滞后5天。项目部依据赶工参数(具体见表一),对相关施工过程进行压缩,确保工期不变。项目部对地下室M5水泥砂浆防水层施工提出了技术要求;采用普通硅酸盐水泥、自来水、中砂、防水剂等材料拌和,中砂含泥量不得大于3%;防水层施工前应采用强度等级M5的普通砂浆将基层表面的孔洞、缝隙堵塞抹平;防水层施工要求一遍成型,铺抹时应压实、表面应提浆压光,并及时进行保湿养护7天。

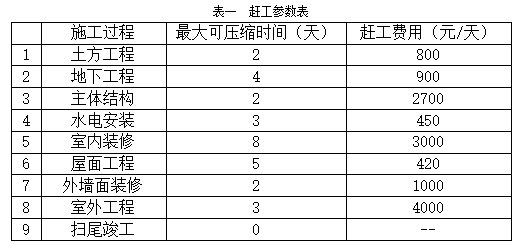

表一赶工参数表

现场监理工程师在审核该进度计划后,要求施工单位制定进度计划和包括材料需求计划在内的资源需求计划,以确保该幢工程在计划日历天内竣工。该别墅工程开工后第46天进行的进度检查时发现,土方工程和地基基础工程基本完成,已开始主体结构工程施工,工期进度滞后5天。项目部依据赶工参数(具体见表一),对相关施工过程进行压缩,确保工期不变。项目部对地下室M5水泥砂浆防水层施工提出了技术要求;采用普通硅酸盐水泥、自来水、中砂、防水剂等材料拌和,中砂含泥量不得大于3%;防水层施工前应采用强度等级M5的普通砂浆将基层表面的孔洞、缝隙堵塞抹平;防水层施工要求一遍成型,铺抹时应压实、表面应提浆压光,并及时进行保湿养护7天。
表一赶工参数表

监理工程师对室内装饰装修工程检查验收后,要求在装饰装修完工后第5天进行TVOC等室内环境污染物浓度检测。项目部对检测时间提出异议。
1、项目部除了材料需求计划外,还应编制哪些资源需求计划?
2、按照经济、合理原则对相关施工过程进行压缩,请分别写出最适宜压缩的施工过程和相应的压缩天数。
3、找出项目部对地下室水泥砂浆防水层施工技术要求的不妥之处,并分别说明理由。
4、监理工程师要求的检测时间是否正确,并说明理由。针对本工程,室内环境污染物浓度检测还应包括哪些项目?
某新建住宅工程项目,建筑面积23000m2,地下2层,地上18层,现浇钢筋混凝土剪力墙结构,项目实行项目总承包管理。
施工总承包单位项目部技术负责人组织编制了项目质量计划,由项目经理审核后报监理单位审批,该质量计划要求建立的施工过程质量管理记录有:使用机具的检验、测量及试验设备管理记录,质量检查和整改、复查记录,质量管理文件记录及规定的其他记录等。监理工程师对此提出了整改要求。
施工前,项目部根据本工程施工管理和质量控制要求,对分项工程按照工种等条件,检验批按照楼层等条件,制定了分项工程和检验批划分方案,报监理单位审核。
该工程的外墙保温材料和粘结材料等进场后,项目部会同监理工程师核查了其导热系数、燃烧性能等质量证明文件;在监理工程师见证下对保温、粘结和增强材料进行了复验取样。
项目部针对屋面卷材防水层出现的起鼓(直径>30mm)问题,制定了割补法处理方案。方案规定了修补工序,并要求先铲除保护层、把鼓泡卷材割除、对基层清理干净等修补工序依次进行处理整改。
问题:
1.项目部制质量计划的做法是否妥当?质量计划中管理记录还应该包含哪些内容?
2.分别指出分项工程和检验批划分的条件还有哪些?
3.外墙保温、粘结和增强材料复试项目有哪些?
4.卷材鼓泡采用割补法治理的工序依次还有哪些?
某新建仓储工程,建筑面积8000m2,地下1层,地上1层,采用钢筋混凝土筏板基础,建筑高度12m;地下室为钢筋混凝土框架结构,地上部分为钢结构;筏板基础混凝土等级为C30,内配双层钢筋网、主筋为Φ20螺纹钢,基础筏板下三七灰土夯实,无混凝土垫层。
施工单位安全生产管理部门在安全文明施工巡检时,发现工程告示牌及含施工总平面布置图的五牌一图布置在了现场主入口处围墙外侧,即要求项目部将五牌一图布置在主入口内侧。
项目部制定的基础筏板钢筋施工技术方案中规定:钢筋保护层厚度控制在40mm;主筋通过直螺纹连接接长,钢筋交叉点按照相隔交错扎牢,绑扎点的钢丝扣绑扎方向要求一致;上、下层钢筋网之间拉勾要绑扎牢固,以保证上、下层钢筋网相对位置准确。监理工程师审查后认为有些规定不妥,要求改正。
屋面梁安装过程中,发生两名施工人员高处坠落事故,一人死亡,当地人民政府接到事故报告后,按照事故调查规定组织安全生产监督管理部门、公安机关等相关部门指派的人员和2名专家组成事故调查组。调查组检查了项目部制定的项目施工安全检查制度,其中规定了项目经理至少每旬组织开展一次定期安全检查,专职安全管理人员每天进行巡视检查。调查组认为项目部经常性安全检查制度规定内容不全,要求完善。
1、五牌一图还应包含哪些内容?
2、写出基础筏板钢筋技术方案中的不妥之处,并分别说明理由。
3、判断此次高处坠落事故等级,事故调查组还应有哪些单位或部门指派人员参加?
4、项目部经常性安全检查的方式还应有哪些?
B施工单位中标了本工程施工标段,中标价为18060万元。部分费用如下:安全文明施工费340万元,其中按照施工计划2014年度安全文明施工费为226万元;夜间施工增加费22万元;特殊地区施工增加费36万元;大型机械进出场及安拆费86万元;脚手架费220万元;模板费用105万元;施工总包管理费54万元;暂列金额300万元。
B施工单位中标后第8天,双方签订了项目工程施工承包合同,规定了双方的权利、义务和责任。部分条款如下:工程质量为合格;除钢材及混凝土材料价格浮动超出±10%(含10%)、工程设计变更允许调整以外,其他一律不允许调整;工程预付款比例为10%;合同工期为485日历天,于2014年2月1日起至2015年5月31日止。
B施工单位根据工程特点、工作量和施工方法等影响劳动效率因素,计划主体结构施工工期为120天,预计总用工为5.76万个工日,每天安排2个班次,每个班次工作时间为7个小时。
A工程总承包单位审查结算资料时,发现B施工单位提供的部分索赔资料不完整,如:原图纸设计室外回填土为2:8灰土,实际施工时变更为级配砂石,B施工单位仅仅提供了一份设计变更单,要求B施工单位补充相关资料。
问题:
1.除设计阶段,施工阶段以外,工程总承包项目管理的基本程序还有哪些?
2.A工程总承包单位与B施工单位签订的施工承包合同属于哪类合同?列式计算措施项目费、预付款各为多少万元?
3.与B施工单位签订的工程施工承包合同中,A工程总承包单位应承担哪些主要义务?
4.计算主体施工阶段需要多少名劳动力?编制劳动力需求计划时,确定劳动效率通常还应考虑哪些因素?
5.A工程总承包单位的费用变更控制程序有哪些?B施工单位还需补充哪些索赔资料?

施工单位为接驳市政水管,安排人员在夜间挖沟、断路施工,被主管部门查处,要求停工整改。在地下室结构实体采用回弹法进行强度检验中,出现个别部位C35混凝土强度不足,项目部质量经理随机安排公司实验室检测人员采用钻芯法对该部位实体混凝土进行检测,并将检验报告报监理工程师。监理工程师认为其做法不妥,要求整改。整改后钻芯检测的试样强度分别为28.5MPa、31MPa、32MPa。该建设单位项目负责人组织对工程进行检查验收,施工单位分别填写了《单位工程竣工验收记录表》中的“验收记录”、“验收结论”、“综合验收结论”。“综合验收结论”为“合格”。参加验收单位人员分别进行了签字。政府质量监督部门认为一些做法不妥,要求改正。
1、背景资料中,需要进行专家论证的专项施工方案有哪些?排桩支护结构方式还有哪些?

2、指出图5中措施做法的不妥之处。正常情况下,现场临时配电系统停电的顺序是什么?
3、对需要市政停水、封路而影响环境时的正确做法是什么?
4、说明混凝土结构实体检验管理的正确做法。该钻芯检验部位C35混凝土实体检验结论是什么?并说明理由。
5、《单位工程质量竣工验收表》中“验收记录”、“验收结论”、“综合验收结论”应该由哪些单位填写?“综合验收结论”应该包含哪些内容?
