2017年一级建造师《港口与航道工程管理与实务》真题
A.0.03
B.0.05
C.0.10
D.0.15
C
A.小潮平均低潮位
B.大潮平均低潮位
C.最低潮位
D.平均低潮位
C
A.抗渗性
B.耐久性
C.抗裂性
D.抗冻性
B
A.32.6
B.34.3
C.34.9
D.35.2
C
A.土体翻滚
B.土体隆胀
C.土体浮动
D.土体断裂
A
A.2%
B.3%
C.4%
D.5%
B
A.0.5
B.0.6
C.0.7
D.0.8
C
A.300和200
B.500和300
C.700和500
D.800和700
C
A.底宽与边坡
B.标高与边坡
C.底宽与土质
D.标高与土质
D
A.高应变
B.低应变
C.超声波
D.自平衡法
A
A.保护土工织物
B.拉紧土工织物
C.均匀沉降
D.减少位移
B
A.上层扭工字块体垂直杆件
B.下层扭工字块体水平杆件
C.上层扭工字块体水平杆件
D.下层扭工字块体垂直杆件
A
A.整治线走向宜与涨潮流主流向一致,其线型宜采用直线型,设计挖槽与潮流交角宜小于15°
B.整治线走向宜与落潮流主流向一致,其线型宜采用微弯型,设计挖槽与潮流交角宜小于15°
C.整治线走向宜与涨潮流主流向一致,其线型宜采用微弯型,设计挖槽与潮流交角宜大于15°
D.整治线走向宜与落潮流主流向一致,其线型宜采用直线型,设计挖槽与潮流交角宜大于15°
B
A.单点定位吹泥进点时控制航速,并提前抛艏锚,有条件时抛艉锚辅助定位
B.接通吹泥管线后先打开引水阀门吹水,确认管线正常后打开抽泥舱内疏浚泥门抽取泥砂
C.通过管线进行吹填时,抽舱完毕后继续吹水,直至管线内残留泥沙不会对下一步施工造成不利影响时再停泵
D.艏喷施工时,根据施工工况选取合理的管线长度、管线直径和泥泵转速
D
A.1.0
B.1.5
C.2.0
D.2.5
C
A.招标人可以决定不编制标底
B.一个招标项目只能有一个标底
C.招标人可以设最高投标限价
D.招标人可以规定最低投标限价
D
A.定额直接费
B.直接工程费
C.其他直接费
D.专项费用
B
A.经济补偿
B.经济处罚
C.合同变更
D.工期补偿
A
A.加倍检验
B.见证检验
C.平行检验
D.验证性检验
D
A.0.5
B.1.0
C.1.5
D.2.0
C
A.流动性
B.可塑性
C.黏聚性
D.抗冻性
E.保水性
A,B,C,E
A.愈粗
B.愈细
C.级配越好
D.级配越差
E.愈浑圆
A,D,E
A.安装前,要对基床和预制构件进行检查
B.装驳前清除方块底面的粘底物
C.底层第一块方块不要求直接精确安放
D.方块安完后用块石填塞吊孔
E.在立面上,分段、分层、阶梯安装
A,B,C,E
A.盐水和淡水混合,最小混浊带位置变化和泥沙絮凝沉降的情况
B.水流扩散和涨落潮流路径不一致对水流动力的影响
C.上游来沙、潮流输沙、波浪掀沙和沿岸输沙的情况
D.底质组成和底沙输移形态及对河口地形的影响
E.径流量和潮流量比值及变化
B,C,D,E
A.对称钢桩横挖法
B.定位台车横挖法
C.三缆定位横挖法
D.十字形横挖法
E.锚缆横挖法
A,B,C,E
A.排水口的位置应根据吹填区几何形状、原泥面地形等因素确定
B.排水口应设在有利于泥浆流动,减少流程的地方
C.排水口一般多布设在吹填区的死角
D.排水口应选择在具有排水条件的地方
E.排水口一般多布设在远离排泥管线出口的地方
A.外观质量总体一般
B.外观质量总体较好
C.观察范围有少量一般表面缺陷,但不需进行修补
D.观察范围有少量表面缺陷,需要作局部修补.
E.抽查部位没有超过规定的允许偏差值的部位或测点
A.自愿原则
B.公开、公平、合理、合法原则
C.调解机关要指定三名以上单数的调解员
D.当调解成立时,双方自愿签订调解协议或新的合同
E.调解终结后,不论当事人和解与否,都应做出调解终结书
【问题】
1.根据项目部划分的施工工序,画出本工程的施工流程框图。

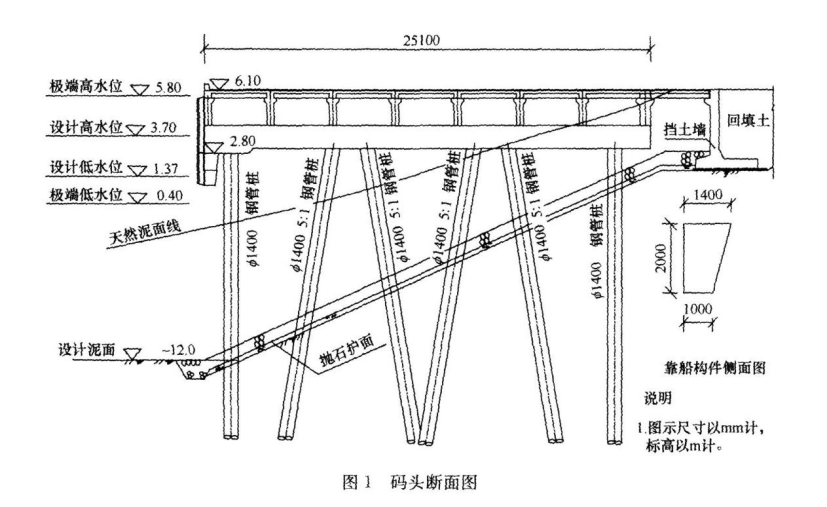

2.本工程前排钢管桩沿高程腐蚀区域可划分为哪几个区域?并给出各区域的高程范围。
3.沉桩和护面抛石过程中,应采取哪些措施保护岸坡稳定?
4.计算本工程靠船构件对前排桩中心的力矩。(吊装孔、预埋及安装件和外伸钢筋重量不计,钢筋混凝土重度γ=25kN/m3,计算结果取两位小数。)


【问题】

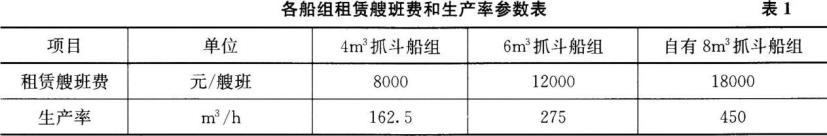

1.计算确定满足节点工期要求的船组。
2.从项目部船舶成本最低的角度,计算选择船组。
3.本工程所选抓斗挖泥船的施工锚缆宜如何布设?适宜的抓斗是哪种型式?

【问题】
1.感潮河段内的水流具有哪些特性?

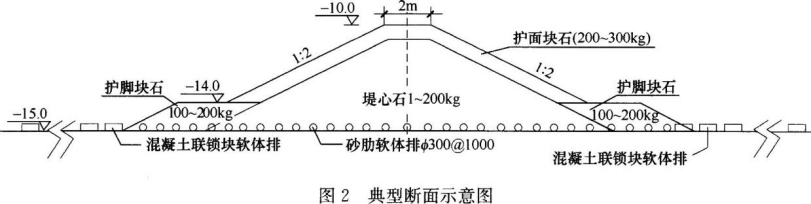

2.根据规范要求,单元联锁混凝土块吊运、拼装、铺设应符合哪些规定?
3.本工程相邻排体的沉排顺序应如何确定?画出混凝土联锁块软体排沉放的工艺流程框图。

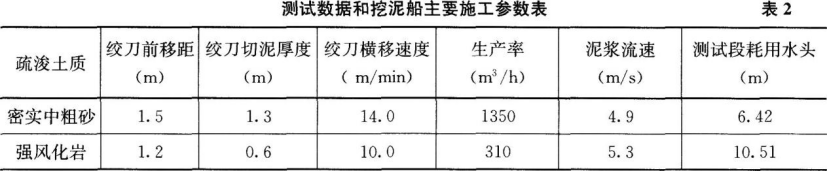

本工程采用大型绞吸挖泥船直接吹填的施工方式,排泥管直径为φ800mm。疏浚施工中,为了掌握陆上排泥管线输送砂和风化岩的沿程阻力系数,在陆地岸管上选择了长100m的平顺段进行了测试,测试期间的测试数据和挖泥船主要施工参数见表2。另外,根据国家工程造价管理部门公布的柴油价格,本工程中标时的柴油价格为5800元/吨,施工期间的柴油偷格为6200元/吨。

【问题】
1.分别确定本工程两种疏浚土质适宜的绞刀型式和刀齿型式,并计算测试期间两种疏浚土质的绞刀挖掘系数。(计算结果取两位小数)
2.计算本工程测试期间测试段两种疏浚土质的沿程阻力系数。(计算结果取四位小数,g=9.8m/s2)
3.简述挖泥船防台锚地选择应考虑的因素。
4.若合同专用条款中对合同价款的调整无另外约定,哪些情形下可调整合同价款?本工程可否因柴油价格的变化调整合同价款?
5.根据《水运工程质量检验标准》JTS257—2008,本工程的围埝工程划分为哪些分部工程、分项工程?本工程港池疏浚验收合格的标准是什么?

【问题】

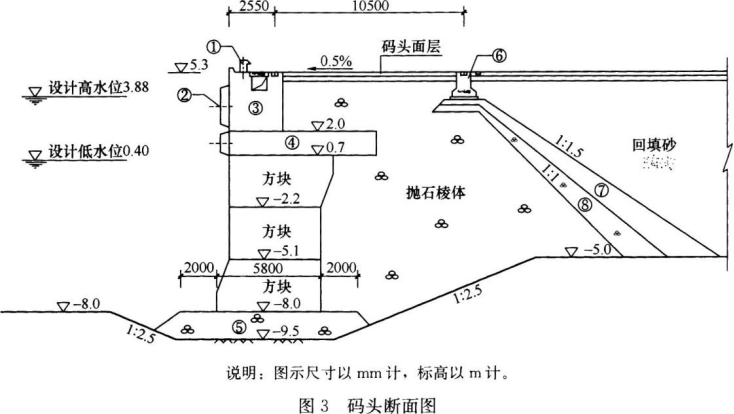

1.写出断面图中各编号结构或构件的名称。
2.画出本码头自开工到胸墙浇筑的施工流程框图。
3.简述本工程基床整平步骤与相应的施工方法。
4.计算确定本工程基床整平的宽度和前、后导轨的轨顶标高。(标高计算结果取三位小数)
5.港口与航道工程的分项工程施工技术交底由谁负责交底?交底的主要内容是什么?
