2021年一级建造师《机电工程管理与实务》密押卷

搜题
1、下列常用设备描述错误的是()。

A.泵的性能参数包含流量和扬程,还有轴功率、转速、效率和必需汽蚀余量

B.容积式压缩机按其运动特点分为往复式压缩机和回转式压缩机

C.风机的性能参数包含流量、压力、功率、效率和转速

D.风机按气体在旋转叶轮内部流动方向分类包括离心式风机、轴流式风机、旋涡式风机

本题答案:
D
2、冶金设备与建材设备所共有的设备是()。

A.烧结设备

B.鼓风设备

C.制氧设备

D.耐火材料设备

本题答案:
D
3、下列能降低焊接应力的设计措施的是()。

A.采用较小的焊接线能量

B.进行层间锤击

C.减少焊缝的数量和尺寸

D.整体预热

本题答案:
C
4、QKSC干式铁芯电抗器不具有的性能为()

A.提高电机启动电流

B.提高电机的工作可靠性

C.保护电机平稳运行

D.延长电机使用寿命

本题答案:
A
5、钢制储罐充水试验前,所有附件及其他与罐体焊接的构件全部完工并()。

A.完成中间交接

B.检验合格

C.质量评定合格

D.经监理确认

本题答案:
B
6、牺牲阳极填包料的组成材料不包括()

A.庶炭

B.石膏粉

C.膨润土

D.工业硫酸钠

本题答案:
A
7、电气设备与输电线路防雷与接地措施错误的是()。

A.减低杆塔的接地电阻。可快速将雷电流泄入地下,不使杆塔电压升太高,避免绝缘子被反击而闪络

B.220〜330kV线路,应全线装设双接闪线,杆塔上接闪线对导线的保护角为20°〜30°

C.在靠近变电站的进线,必须架设1~2km的接闪线保护,用于限制流经接闪器的雷电流和限制入侵波的陡度

D.在有爆炸性气体环境1区内的除照明灯具外的其他电气设备,应采用专门的接地线

本题答案:
D
8、下列关于自动化仪表管路安装的要求中,正确的是()

A.需要脱脂的管道应在安装完成后进行脱脂

B.高压钢管的弯曲半径宜大于管子外径的1.5倍

C.油压管道应平行敷设在高温管道上方

D.设计压力小于或等于0.6MPa的仪表管道,宜釆用气体作为试验介质

本题答案:
D
9、下列关于绝热层的施工方法中,描述正确的是()。

A.聚氨酯、酚醛泡沫塑料宜采用不锈钢丝捆扎

B.填充法常用于保温结构施工,特别是高温炉墙的保温层砌筑

C.拼砌法适用于施工困难和不规则的管道

D.粘贴法适用于泡沫塑料等各种轻质绝热材料制品

本题答案:
D
10、在管道的吹扫与清洗方法中,公称直径小于600mm的气体管道宜采用()。

A.人工清理

B.蒸汽吹扫

C.压缩空气吹扫

D.水冲洗

本题答案:
C
11、长输管道施工程序中,布管的紧后程序是()。

A.组装焊接

B.清理管口

C.管道运输

D.测量放线

本题答案:
B
12、槽式光热发电设备集热器安装技术要求说法正确的是()

A.驱动装置旋转角度宜为±120°,偏差应小于±60°

B.中心架(管)组件的中心轴整体直线度偏差不大于±5mm

C.集热器应从驱动端到末端进行安装,随动轴与轴承座的间隙应满足设计单位要求

D.集热器到0°的位置,使用测斜仪的检测设备检查抛物线放到水平位置的误差值应小于5mm

本题答案:
D
13、高层建筑的给水系统应进行合理的竖向分区并加设()。

A.减压阀

B.止回阀

C.压力阀

D.单向阀

本题答案:
A
14、下列关于消防工程施工技术要求的说法中,错误的是()

A.火灾自动报警严禁与动力、照明、交流线、视频线或广播线等穿入同一线管内

B.消火栓的栓口朝外,栓口中心距地1.1m,并不应安装在门轴侧

C.自动喷水灭火系统的管道横向安装宜设2‰-5‰坡度

D.防火风管的本体必须为不燃材料,框架与密封垫料应为阻燃材料

本题答案:
D
15、冷热水管道上下平行安装时热水管道应在冷水管道()方,垂直安装时热水管道在冷水管道()侧。

A.上、右

B.上、左

C.下、右

D.下、左

本题答案:
B
16、按电梯的速度分类,速度大于6m/s的电梯属于()。

A.低速电梯

B.中速电梯

C.超高速电梯

D.高速电梯

本题答案:
C
17、发包人应在工程开工的28天内预付不低于当年施工进度计划的安全文明施工费总额的(),其余部分应按照提前安排的原则进行分解,并与进度款同期支付。

A.20%

B.30%

C.60%

D.70%

本题答案:
C
18、联动试运行前应完成的准备工作不包括()。

A.完成联动试运行范围内工程的中间交接

B.编制、审定试运行方案和应急预案

C.按设计文件要求加注试运行用润滑油(脂)

D.进行项目可行性分析

本题答案:
D
19、下列单位中,属于特种设备制造和安装、改造、重大修理过程监督检验的主体是()。

A.特种设备检验检测机构

B.当地建设行政主管部门

C.当地负责特种设备安全监督管理的部门

D.建设单位质量监督管理机构

本题答案:
A
20、承包方项目部的质量部门要收集相关的工程验收记录并建立()。

A.工程质量动态台账

B.工程质量活动记录

C.质量活动例行检查记录

D.质量事故返修记录

本题答案:
A
21、起重作业中平衡梁形式的选用根据有()。

A.待吊设备重量

B.待吊设备规格尺寸

C.待吊设备的结构特点

D.平衡梁尺寸

E.现场环境

本题答案:
A,B,C,E
22、吊装方案的主要内容包括()等。

A.编制依据

B.吊装组织体系

C.吊装工艺设计

D.安全保证体系及措施

E.成本分析与降低成本措施

本题答案:
A,B,C,D
23、下列关于防静电接地装置的说法中,正确的有()

A.防静电的接地装置应单独设置

B.设备的防静电接地线应单独与接地干线相连

C.防静电接地线的安装,应与设备、机组、储罐等固定接地端子或螺栓连接,连接螺栓不应小于M10,并有防松装置和涂以电力复合脂

D.防静电的接地装置可共同设置

E.并列管道的防静电接地可以串联连接

本题答案:
B,C,D,E
24、关于变压器安装时,设备的二次搬运,下列说法正确的是()。

A.搬运时只能采用卷扬机拖运的运输方式

B.变压器顶盖上部的吊环仅作吊芯检查用,严禁用此吊环吊装整台变压器

C.用千斤顶顶升大型变压器时,应将千斤顶放置在油箱千斤顶支架部位

D.变压器搬运时,应将高低压绝缘瓷瓶罩住进行保护

E.变压器搬运过程中,运输倾斜角不得超过15度

本题答案:
B,C,D,E
25、当现场条件不允许进行管道液压和气压试验时,经过设计或建设单位同意,也可以采取其他方法代替压力试验,下面替代方式正确的选项是()。

A.所有环向、纵向对接焊缝和螺旋缝焊缝应进行100%射线检测和100%超声检测

B.所有环向、纵向对接焊缝和螺旋缝焊缝应进行100%渗透检测或100%磁粉检测

C.施工单位应进行管道系统的柔性分析

D.在设计文件中明确规定管道系统采用敏感气体或浸入液体的方法进行真空度试验

E.未经液压和气压试验的管道焊缝和法兰密封部位,可配备相应的预保压密封夹具

本题答案:
A,E
26、多层和高层钢结构的多节柱安装时,每节钢柱的定位轴线的下列导引方法中,不正确的有()。

A.从地面控制轴线直接引上

B.从中层柱的轴线引上

C.从顶端控制轴线直接引下

D.从上层柱的轴线引下

E.从下层柱的轴线引上

27、保温结构通常由()组成。

A.防腐层

B.保温层

C.保冷层

D.保护层

E.防潮层

28、关于插座接线要求,正确的有()

A.同一场所的三相插座,其接线的相序应一致

B.插座的保护接地线端子应与中性线端子连接

C.保护接地线(PE)在插座之间不得串联连接

D.相线(L)与中性线(N)应利用插座本体的接线端子转接供电

E.单相两孔插座,面对插座板,右孔(或上孔)与相线(L)连接,左孔(或下孔)与中性线(N)连接

29、建筑安装工程分部(子分部)工程质量验收记录表签字人有()。

A.建设单位项目负责人

B.建设单位项目技术负责人

C.监理工程师

D.施工单位项目技术负责人

E.设计单位项目负责人

30、自动化仪表分项工程应按仪表的()划分。

A.类别

B.盘柜

C.电缆种类

D.安装位置

E.安装试验工序

31、[背景资料]
某安装公司承接一商务楼(地上9层、地下1层)的电梯安装工程,工程有10层10站曳引式电梯2台,工期为60天。安装公司项目部进场后,将拟安装的电梯工程书面告知了电梯安装工程所在地的特种设备安全监督部门,并按合同要求编制了电梯施工方案和电梯施工进度计划。

对施工方案进行审核时发现,井道的照明布置图(如下图所示)不符合安全要求、井道内的照度也不能达标,要求项目部对施工方案进行优化。

电梯安装前,项目部对机房的设备基础、井道的建筑结构进行检测,土建施工质量均符合电梯安装要求:曳引电机、轿厢、层门等部件外观检查合格,并采用建筑塔吊及施工升降机将部件搬运到位。
施工过程中,还发生了如下事件:

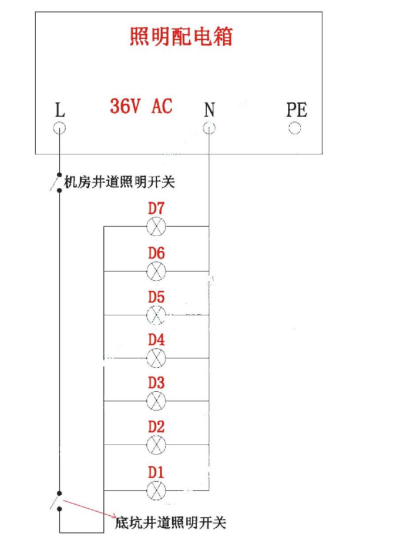

事件1:监理工程师在进行现场检查时,发现井道照明配电箱的接线方式(如下图所示)存在极大的安全隐患,要求安装公司立即停工整改。

事件2:电梯安装进入自检试运行阶段,尽管安装公司现场在电梯门口放置了“正在试运行,非工作人员禁止进入电梯”的警告标志,仍然有6名同工地非电梯安装作业人员自乘电梯至5层,电梯故障坠落至底层,造成2人死亡、4人重伤的安全事故。安装公司项目经理立即向公司主管领导进行了事故报告。
[问题]
1、安装公司进行书面告知,需要提交哪些材料?
2、指出机房井道照明布置图中存在的错误。机房井道对照度有何要求?
3、井道照明配电系统的接线图存在哪些错误?简述理由。
4、指出背景中的安全事故的等级?试分析发生此次安全事故的原因?

32、[背景资料]
华东机电安装公司通过招投标竞争在某市承包一大型商场的机电安装工程项目,工程范围包括:采暖及给水排水工程、建筑电气工程、通风与空调工程、建筑智能化工程、消防工程、电梯工程和锅炉安装工程等,合同造价为3200万元。其中变配电所已按设计要求建完,能满足生产使用,并应提前受电为其他建筑设备的试运转提供条件,由业主方运行管理。设备开箱检查时发现变压器漏油,因此停工3天进行处理,在分承包合同约定的日期与总承包方同步完工,启动整个单位工程的竣工验收。
在施工过程中,由于用户对某些分部分项工程达不到使用功能要求,向业主提出变更设计要求。当施工单位收到设计变更施工图后,采用综合单价法对工程量发生变更情况进行查对,结果分部分项工程量清单中工程量的增幅大于原工程量的18%。智能化监控设备安装后,安装公司对传感器、执行器、控制器及系统功能进行现场测试,传感器用高精度仪表现场校验,使用现场控制器调节给定值或用信号发生器对执行器进行检测。
【问题】
1.工程量清单计价应包括哪些组成部分?该工程因设计变更引发工程量变更情况,综合单价应如何调整?
2.指出该机电安装工程项目划分的分部工程有哪些?
3.智能化监控设备安装后,应对哪些建筑设备自动监控系统进行检测?
4.因变配电所已受电、由业主方运行管理,该公司是否可以提前办理竣工验收手续?说明理由。
5.设备开箱检查时需要检查变压器的哪些方面?
33、[背景资料]
某石化工程建设公司,以总承包模式承包了国家重点能源建设项目,合同约定的工程内容包括工程设计、土建及安装施工,由业主负责提供管道主材及其防腐保温后的半成品、站场进口特殊阀门、机组的采购,总承包单位负责采购其余机械设备和管件及其他材料。为了提高建设项目工程质量的全过程控制,业主要求管道的防腐层流水作业和管件热煨弯头在制造厂完成并驻厂监造。合同执行过程中发生下列情况:
由于施工图设计深度不够,漏定了两台风机和5km电缆、现场按图制作的非标设备尺寸误差过大与其他设备无法连接、地脚螺栓孔错误较多等,致使工期拖延。由于进口阀门不能及时到货安装,承包商项目部为了不影响工程进度,自行购置了具有相同性能和参数的国产阀门并进行安装。监理工程师发现后下令停止该阀门安装工作。
工程后期,为赶工,总承包商采用增加人力、机具、加班加点。采取管道系统压力试验和单机试运转同时进行;并缩短每台设备的单机试运转时间等措施,终于按期完成任务。
问题
1.根据背景资料分析,施工图设计应满足哪些需要?
2.本案例的监造工作应由那个单位负责执行?说明理由。
3.总承包商是否可以自行采购背景所述的特殊阀门?若自行采购应履行哪些程序?
4.重大设计变更有何要求?
34、某施工企业总承包一大型机电工程建设项目,内容包括设备及材料采购及全厂机电设备安装工程。项目部编制了监造大纲,监造审查的内容包括:审查制造单位质量保证体系;生产工艺文件和质量验收文件;质量检查验收报告,并根据施工阶段不同编制了各类型施工组织设计。施工中发生下列事件:
在70t桥式起重机技术交底时,技术人员仅向施工人员进行了吊装方案和技术质量要求的交底。
一台大型设备加吊索具重80t,吊装方案采用两台站位最佳时分别可吊45t的吊车抬吊。方案遭起重班长质疑。
由于施工单位无锅炉安装施工资质,锅炉制造厂主动要求承担安装,建设单位也因没有施工资质予以拒绝。
问题
1.请补充设备监造内容的缺失。
2.施工组织设计按编制对象可分为哪几种类型
3.通过计算,确认起重班长对吊装方案的质疑是否成立。
4.锅炉制造厂安装锅炉,建设单位拒绝的理由是否成立?为什么?
35、[背景资料]
业主与施工单位就某工业大型管网安装工程签订了施工合同,合同中有以下一些条款:
1.项目实施过程中,施工单位要按监理工程师批准的施工组织设计(或施工方案)组织施工,施工单位不再承担因施工方案不当引起的工期延误和费用增加的责任。
2.项目开工前,业主要向施工单位提供施工场地的工程地质资料和地下主要管网线路资料,供施工单位施工时参考。
3.无论业主方是否参加隐蔽工程的验收,当其提出对已经隐蔽的工程重新检验的要求时,施工单位应按要求进行剥露,并在检验合格后重新进行覆盖或者修复。检验如果合格,业主承担由此发生的经济支出,赔偿施工单位的损失并相应顺延工期。检验如果不合格,施工单位则应承担发生的费用,工期应予顺延。
4.施工单位应按协议条款约定时间向业主方提交实际完成工程量的报告。业主方工程师代表接到报告7天内按施工单位提供的实际完成的工程量报告核实工程量(计量),并在计量24小时前通知施工单位。
工程开工后,项目管理部组织技术交底,并对管道安装前的现场进行了检查。
【问题】
1.请分别指出以上合同条款中的不妥之处。
2.针对合同条款中的不妥之处应如何改正?
3.管道安装前现场应具备哪些条件?
