2021年一级建造师《港口与航道工程》自评卷
A.>80%
B.>75%
C.>90%
D.>85%
D
A.7条
B.6条
C.8条
D.10条
C
A.取较大值
B.取较小值
C.取平均值
D.任取一值
B
A.张拉应力值
B.预应力筋的伸长率
C.总张拉力
D.张拉应力及预应力筋伸长值双控
D
A.改变土的颗粒组成
B.将水从土中排出
C.形成深坑浇筑混凝土
D.提高地基的强度
D
A.涂层保护
B.金属热喷涂保护
C.包覆有机复合层保护
D.牺牲阴极的阳极保护
D
A.丁坝
B.锁坝
C.潜坝
D.顺坝
C
A.短于100m
B.长于100m
C.短于50m
D.长于50m
A
A.工作量小的工程
B.流失量小的工程
C.工作量大的工程
D.流失量大的工程
C
A.低潮时
B.落潮时
C.平潮时
D.高潮时
C
A.10~50kg
B.50~100kg
C.50~150kg
D.100~200kg
A
A.1.2~1.5倍
B.1.2~1.8倍
C.1.5~2.0倍
D.1.8~2.0倍
D
A.100mm
B.200mm
C.300mm
D.500mm
C
A.40~60mm和10~15mm
B.40~60mm和30~40mm
C.50~70mm和10~15mm
D.50~70mm和30~40mm
C
A.由一边的一角开始
B.由一端向另一端安装
C.由中间向四周安装
D.先安外侧,后安内侧
A
A.偏位控制
B.承载力控制
C.桩的裂损控制
D.沉桩噪声控制
D
A.5个
B.6个
C.7个
D.8个
C
A.2.0m
B.3.0m
C.4.0m
D.5.0m
C
A.典型施工
B.图纸会审
C.技术策划
D.技术交底
C
A.工程进度
B.工程质量
C.工程安全
D.工程造价
C
A.钻探
B.试挖
C.井探
D.洞探
E.物探
A,C,D,E
A.骨料
B.磨细矿渣粉
C.硅灰
D.优质粉煤灰
E.水泥
B,C,D,E
A.风力
B.风速
C.水深
D.水流
E.波浪
C,D,E
A.排体铺设应根据施工区域的水深、流速大小以及排体幅宽选择合适的专用沉排船机设备
B.排体铺设宜按自上游往下游、从河岸往河心的先后顺序逐段铺设
C.排体铺设时应对入水轨迹进行实时监测,发现异常应及时调整船位
D.铰链排下设有排垫时,应先铺设垫层,经检验合格后再铺设铰链排
E.相邻联锁块的连接方式、连接点的布置应满足设计要求
A,C
A.混凝土浇筑施工缝的留设位置不宜设在浪溅区、水位变动区
B.现浇混凝土的浇筑应从下而上,分段施工,并振捣密实,辅以人工抹面
C.现浇混凝土坝面施工宜在坝体沉降稳定后
D.现浇混凝土镶嵌卵石坝面,应先镶嵌卵石,再浇筑混凝土
E.现浇混凝土镶嵌卵石坝面,卵石顶高宜与混凝土面等高
A,B,C
A.基床夯实范围应按设计规定采用
B.为保证夯实效果,每层夯实前应对抛石面层作适当整平,其局部高差不宜大于500mm
C.复打一夯次的平均沉降量为30mm,无掩护水域的重力墩为50mm,夯实检验合格
D.基床夯实后,每个夯实施工段抽查不少于5m一段基床进行夯实检验
E.夯实检验时,用原夯锤、原夯击能复打一夯次
A.应将泥舱中的水抽干
B.将开始挖泥下耙时所挖吸的清水和稀泥浆排出舷外
C.将终止挖泥起耙时所挖吸的清水和稀泥浆排出舷外
D.增加泥泵进舱流量
E.加大挖泥对地航速
A.挖泥工程量应按实际挖泥量计算
B.对于有自然回淤的施工区域,施工期间的自然回淤量应单独计算并计入工程量
C.在同一施工区域出现不同疏浚岩土级别时,应分别计算工程量
D.计算吹填工程量时,不需要考虑原土体的沉降量
E.吹填土体的流失、固结等可在综合单价中考虑
A.与合同相比较已经造成了实际的额外费用增加
B.造成费用增加或工期损失的原因不是承包商的过失
C.承包商在事件发生后在规定的时间内提出了书面索赔意向通知
D.承包商提供的证据足以支持自己的主张
E.按合同规定不应由承包商承担的风险
栈桥分为深水段、浅水段及陆域段。深水段采用148根φ800mm(B型)PHC管桩,桩长为47~52m(含钢桩靴);浅水段及陆域段采用78根声1200mm钻孔灌注桩,桩长54~65m。
工程2017年4月开工,码头沉桩施工过程中有2根桩桩头部位出现细微裂纹;8月份,第11号强台风“海葵”来临前,一艘500t的工程船舶未能及时撤离施工现场,造成1人死亡,直接经济损失150万元。
问题:
1.该工程应如何划分单位工程?画出本工程高桩梁板码头的施工流程(至少6个主要施工工序)。
2.PHC管桩沉桩过程中的主要防裂措施有哪些?
3.根据交通部《水上交通事故统计办法》规定,确定在11号强台风中海损事故的等级,并简述安全事故调查处理的步骤。
4.大管桩的外观质量检验包括哪些?计算码头现浇面层混凝土配制强度。(σ取3.0MPa)
问题:
1.本工程应如何划分单位工程?
2.确定吹填区内排泥管线布设间距应考虑哪些因素?
3.针对本工程土质,挖泥施工应选用何种绞刀形式和刀齿形式?
4.计算该工程吹填设计工程量。(列出主要计算过程,不考虑吹填土固结与搅松的影响)

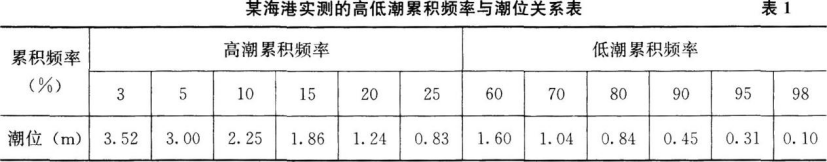

港口所在海域的理论深度基准面与黄海平均海平面相差1.05m。
该港口新建有掩护沉箱重力式码头,2个泊位,总长210m。沉箱基础采用抛石基床,基床厚度为1.8m,开挖基槽深度为1.5m。以黄海平均海平面作为基准面的水下地形测量,测得海底原泥面标高为-10.5m。沉箱下水出运压载后的稳定吃水为10.3m,乘潮安装时,沉箱底距基床顶面至少留有0.5m的富裕水深。
码头施工从施工准备工作开始,到码头附属设施安装、码头后方回填完成,共15项主要施工工序。
问题:
1.确定该海港码头的水位变动区的上、下限是多少?
2.沉箱在预制场预制后,适宜的水平运移和下水工艺有哪几种?
3.乘潮安放沉箱时,潮高至少要多少时才能安全进行安装?
4.绘制15项主要施工工序的流程框图。
(1)组织工程技术人员编制了施工组织设计,并得到监理工程师的审批;
(2)组织有关施工人员、船机设备、材料进场;
(3)对施工区域进行测量放样,同时处理坝根与岸坡的连接;
(4)用沉排船进行水上沉软体排护底;
(5)护底完成后进行水上抛石;
(6)最后进行坝体表面整理,工程完工。
工程完工后,经过1年的效果观测,整体工程达到整治效果,质量评定为合格。
问题:
1.斜坡式坝体结构的优点及适用条件是什么?
2.施工组织设计应编制哪些内容?
3.描述水上沉软体排的工艺流程?
