2021年一级建造师《民航机场工程管理与实务》模拟卷

搜题
1、跑道灯光系统中,任何灯光损坏时自动将信息传输到(  )和助航灯光维修部门。

A.安全管理部门

B.安全质量部门

C.空中交通管制部门

D.勤务保障部门

本题答案:
C
2、强行指令标志为(  )。

A.红底白字

B.黑底白字

C.黑底黄字

D.红底黄字

本题答案:
A
3、飞行区内对地下水源的排水措施采用(  )拦截水源。

A.截水盲沟

B.截水明沟

C.筑堤

D.积水坑

本题答案:
A
4、下滑面与跑道水平面的夹角在()之间确定时,主要考虑()。

A.1°~2°,跑道长度

B.4°~7°,升降带长度

C.2°~4°,净空条件

D.3°~6°,气象条件

本题答案:
C
5、滑行道中线标志应为连续(  )。

A.黄色虚线

B.黄色实线

C.黑色虚线

D.黑色实线

本题答案:
B
6、飞机配载平衡是航站楼()系统的基本功能之一。

A.信息集成

B.离港

C.捷运

D.行李处理

本题答案:
B
7、对于顶板厚度不大的隐伏溶洞的处理措施是(  )。

A.清爆后夯填

B.清爆与灌注填充相结合

C.灌注填充与强夯相结合

D.强夯

本题答案:
A
8、在空中给飞机提供一条“空中道路”,引导飞机沿着预定航道飞行的是()。

A.全向信标系统

B.测距仪系统

C.仪表着陆系统

D.全球卫星导航系统

本题答案:
A
9、道面工程中级配砂砾主要用于(  )。

A.道面

B.垫层

C.底层

D.底基层

本题答案:
D
10、关于滑坡稳定性验算,一般可采用(  )。

A.极射赤平投影法

B.极限平衡法

C.实体比例投影法

D.辅以数值计算法

本题答案:
B
11、机场的关键参数是(  )。

A.飞机起飞时间

B.气象信息

C.跑道长度

D.旅客人数

本题答案:
C
12、可以应用在未来空一空监视服务,并实现未来航行理念不可或缺的技术是()。

A.卫星

B.雷达

C.ADS-B

D.M1AT

本题答案:
C
13、当运送()时,运输道路路况应保持良好,避免使混合料产生离析现象。

A.沥青混凝土

B.水泥稳定土

C.级配碎石

D.二灰土

本题答案:
B
14、行李装卸转盘的分配工作是根据(  )功能实现。

A.航班信息管理

B.指挥调度管理

C.运行资源管理

D.协同决策管理

本题答案:
C
15、高填方施工中,石料填筑宜优先采用(  )施工。

A.冲击压实法

B.振动碾压法

C.强夯法

D.静压法

本题答案:
C
16、机场目视助航标志施工程序为(  )。

A.施工完成→线形放样→涂刷标志→清理道面

B.施工完成→涂刷标志→线形放样→清理道面

C.施工完成→清理道面→线形放样→涂刷标志

D.施工完成→线形放样→清理道面→涂刷标志

本题答案:
C
17、下列标记牌中,属于指令标记牌的是(  )标记牌。

A.方向

B.目的地

C.跑道等待位置

D.脱离跑道

本题答案:
C
18、飞行区指标Ⅰ中不包括()。

A.净空道长度

B.滑行道长度

C.停止道长度

D.跑道长度

本题答案:
B
19、民用机场飞行区指标Ⅰ是按()确定的。

A.跑道长度

B.基准飞行场地长度

C.跑道长度加上净空道与停止道二者中的最长度

D.跑道长度加上净空道长度与停止道长度二者之和的长度

本题答案:
B
20、机场灯光设施电源使用最多的是(  )。

A.发电机

B.蓄电池

C.直流电

D.交流电

本题答案:
D
21、空管工程建设程序一般包括(  )。

A.新建机场选址

B.预可行性研究

C.总体规划

D.初步设计

E.建设实施

本题答案:
B,D,E
22、柔性基础中空隙体积大、稳定性好的基层是(  )。

A.级配砾石

B.混合石渣

C.级配碎石

D.手摆块石

E.填隙碎石

本题答案:
B,D
23、机场机务用配电箱主要提供(  )的低压电源。

A.机坪泛光照明设备

B.机务维修用电

C.机务标记牌

D.飞机预制冷装置

E.泊位引导装置

本题答案:
B,D,E
24、机场排水系统核心部分是(  )。

A.调节

B.封堵

C.导水

D.容泄

E.附属

本题答案:
A,C,D
25、下列机场目视助航设备中,显示红颜色的灯的有(  )。

A.跑道末端灯

B.跑道入口灯

C.A型障碍灯

D.接地带灯

E.跑道中线灯

本题答案:
A,C,E
26、关于航班信息显示系统安全的说法,正确的是(  )。

A.航显系统应具有数据备份和数据恢复功能

B.航显系统工程设计应针对网络安全提出需求

C.航显系统应禁止数据访问控制

D.航显系统管理应具有静止时限管理功能

E.航显系统等级保护宜按照一级安全等级保护进行设计

27、视频监控系统前端设备控制优先权的分配方式有(  )。

A.按使用单位优先权划分

B.按区域优先权划分

C.按地面目标优先权划分

D.以摄像机为主的优先权划分

E.按人群密集度优先权划分

28、属于柔性道面类的有()。

A.沥青类道面

B.砂石道面

C.土道面

D.水泥混凝土道面

E.装配式道面

29、半刚性基层是混合料经过(  )形成的具有规定强度的结构层。

A.摊铺

B.做面

C.碾压

D.堆载预压

E.养护

30、关于跑道边灯安装设置的说法,正确的是()。

A.跑道边灯必须是发白光恒定发光灯

B.跑道端至内移跑道路口之间的灯必须显示绿色

C.跑道端600m范围内的跑道边灯朝向跑道中部的灯为红色

D.跑道长度不足1800m,则发黄色光的跑道边灯所占长度为跑道长1/3

E.跑道两侧的灯形成一条垂直于跑道中线的直线

31、【背景资料】
某省会机场跑道长3200m,跑道号码标志为01/19,安装有双向Ⅰ类仪表着陆系统和双向Ⅰ类进近灯光系统,机场运行时间为早06:00一次日凌晨01:00。由于业务发展,飞行区拟征用部分农田进行扩建,将跑道向北延长400m,不建停止道和净空道。由于跑道北端净空限制,跑道入口内移200m。鉴于机场较为繁忙,工程施工拟采用不停航施工方式进行。
施工单位在飞行区不停航施工中,搭建、拆除施工设施的时间分别为0.5h。
【问题】
1.扩建后01号跑道和19号跑道起飞、降落可用长度各是多少?
2.飞行区哪些空管设施需要迁址?说明大致迁移距离。
3.跑道及其中线延长线上哪些灯光设施需要迁移?说明大致迁移距离。其中哪些灯的灯具结构必须变化?
4.飞行区内弱电设施是否需要增加?说明理由。
5.指出需要进行飞行校验的跑道号码。被校验的空管设施校验结果等级是如何划分的?
6.不停航施工现场指挥机构应由哪几方代表组成?不停航施工实际工作时间最多为几小时?
32、【背景资料】

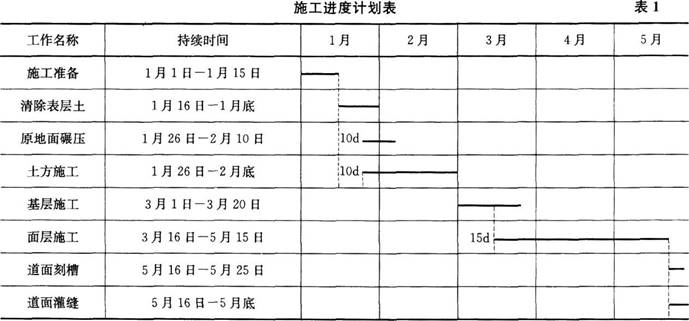

A施工单位承建了某机场跑道延长段的道面工程,B施工单位承担了该机场跑道延长段的目视助航灯光工程。施工前A施工单位编制了施工进度计划,施工进度计划见表1。

注:①每月按30d计;
②施工准备、清除表层土、原地面碾压及土方施工结束后,基层施工方可开始;
③基层施工、面层施工结束后,道面刻槽、道面灌缝方可开始;
④清除表层土开工10d后,原地面碾压、土方施工才能开始;
⑤基层施工开工15d后,面层施工才能开始。
【问题】
1.依据表1绘制双代号网络计划图。
2.计算道面刻槽工作的总时差。
3.B施工单位的跑道中线灯施工可能与表1中哪些工作构成流水作业?
33、【背景资料】
某施工单位承担了华东地区一机场水泥混凝土道面面层的施工任务。该单位在施工组织设计中反映的项目内容如下:机具、人员到位;支模;机具、人员配置;混合料摊铺;原材料检验;配合比设计;混合料拌合;原材料进场;模板制作;混合料运输;清扫道面;切缝;养护;拆模;混合料振捣;表面拉毛;清缝、灌缝;涂刷标志线;扩缝;表面做面;混合料整平、提浆和找平。施工流程如图2所示。

【问题】
1.指出施工流程中a~j工序所代表的内容。
2.施工单位所列项目中哪项不属于水泥混凝土道面面层施工内容?指出其应属于什么工程项目内容。
3.分别指出混合料进行振捣、整平、提浆及做面的常用机具。
4.支模需要哪些测量仪器?
5.浇筑填仓混凝土道面板时,哪三道工序不存在?

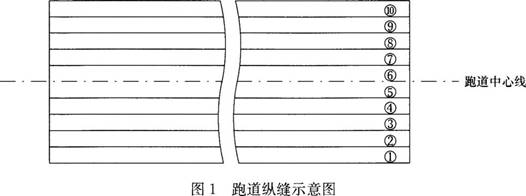

34、【背景资料】
某机场跑道长2600m,宽45m(共分10条板,如图1中①~⑩所示。其中:①板与联络滑行道相接)。由于使用时间较长及道面嵌缝料的失效,跑道道面普遍出现掉边掉角,机场使用单位决定在不停航的情况下对该跑道进行修补和灌缝,工期为20d。拟采用的道面修补材料在成型后4h抗折强度可达到5.0MPa,满足开放飞行对强度的要求。该机场每日无航班时间为当日20:00一次日06:00。

某施工单位承接了该修补项目施工任务。进场后,施工单位详细察看了现场,发现跑道上的飞机轮迹印全部集中于跑道中心线两侧各三条板(③~⑧)的部位。根据实际情况,施工进场与退场各需0.5h。施工单位在编制施工方案时,确定采用从跑道一端全宽度(①~⑩)推进的修补作业方式。考虑到修补后4h方可满足强度要求,施工单位将每日修补作业时间定为当日20:30一次日02:00,并进行了试验段施工验证。结果表明:每日完成工程量为120m,无法满足进度要求。为此,项目经理部召开了专题会议进行分析研究,会上有人建议在不增加施工力量的前提下,将原方案全宽度推进的作业方式调整为:进场后,先施工跑道中心线两侧各三条板(③、④、⑤、⑥、⑦、⑧)的部位以及①、②板与联络滑行道相接部位至次日02:00,其余部位02:00以后施工,以此来加快施工进度。
【问题】
1.不停航施工时,应采取哪些方式将施工人员和车辆的活动限制在施工区域内?
2.若执行调整后的施工方案,每日施工作业最晚应于什么时间结束?说明理由。
3.建议调整的施工方案是否合理?说明理由。
4.目前,我国民用机场道面通常采用哪些类型的高性能嵌缝材料?
5.指出该机场每日开航前施工现场检查、验收需达到的要求。
35、【背景资料】
某机场道面结构层设计为:底基层采用10%的石灰土,厚度18cm。
1.施工技术要求如下:
(1)石灰土混合料必须是集中搅拌;
(2)石灰必须达到Ⅲ级及以上标准;
(3)必须采用摊铺机摊铺,压路机碾压;
(4)压实度要求达到重型击实法的98%;
(5)平整度要求控制在+2cm~-3cm范围之内。

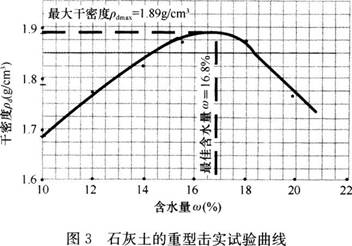

2.试验室提供的石灰土重型击实试验曲线如图3所示。

3.施工单位先做了3000m2的试验段,其质量检测结果如下:
(1)个别区域平整度不合格;
(2)厚度平均值为15cm;
(3)石灰剂量为8.5%;
(4)压实度平均值98.1%。
【问题】
1.计算施工必须达到的干密度,写出含水量控制范围。
2.厚度平均值未达到设计要求,是由于哪个指标确定的不对造成的?
3.个别区域平整度不合格,分析其可能的原因。
4.石灰剂量测定值不合格,分析其可能的原因。
