2021年一级建造师《水利水电工程管理与实务》模拟卷(二)
A.轴线交会法
B.极坐标法
C.前方交会法
D.后方交会法
B
A.10000~5000年
B.5000~2000年
C.5000~1000年
D.2000~1000年
B
A.速凝剂
B.减水剂
C.膨胀剂
D.防水剂
B
A.20
B.30
C.40
D.50
B
A.正常蓄水位、校核洪水位
B.防洪限制水位、防洪高水位
C.正常蓄水位、防洪高水位
D.防洪限制水位、校核洪水位
B
A.1985
B.1995
C.2000
D.2005
A
A.电站厂房
B.导流墙
C.围堰
D.导流隧道
B

A.拱式
B.撑墙式
C.双向挡水支墩式
D.溢流重力式
D
A.3
B.4
C.5
D.6
A
A.预裂爆破
B.光面爆破
C.浅孔爆破
D.深孔爆破
D
A.面板
B.垫层区
C.主堆石区
D.下游堆石区
C
A.阶段验收
B.初步验收
C.完工验收
D.分部工程验收
A
A.一类闸
B.二类闸
C.三类闸
D.四类闸
C
A.真实性
B.合法性
C.效益性
D.时效性
D
A.属地管理
B.分级管理权限
C.区域管理
D.分工负责
B
A.项目法人
B.监理单位
C.质监总站
D.项目审批单位
C
A.主体工程施工期和工程筹建期之和
B.工程筹建期和主体工程施工期之和
C.工程准备期、主体工程施工期和工程完建期之和
D.工程准备期和工程完建期之和
C
A.实方体积
B.自然方体积
C.有效自然方体积
D.松方体积
C
A.洪泛区
B.蓄滞洪区
C.防洪保护区
D.河道行洪区
D
A.50%
B.70%
C.75%
D.100%
C
A.偏光弹性试验
B.激光全息试验
C.脆性材料试验
D.偏光全息试验
E.整体宏观试验
A,B,C
A.围堰渗流量
B.覆盖层含水量
C.基坑初期积水量
D.排水时段降雨量
E.施工弃水量
A,B,D,E
A.薄型抓斗成槽
B.冲击钻成槽
C.抓取法成槽
D.射水法成槽
E.锯槽机成槽
A,B,D,E
A.辅料宜垂直于坝轴线进行,超径块料应打碎
B.按设计厚度铺料整平是保证压实质量的关键
C.黏性土含水量较低,主要应在料场加水
D.石渣料压实前应充分加水
E.对于汽车上坝或光面压实机具压实的土层,应刨毛处理,以利层间结合
B,C,D,E
A.横缝
B.纵缝
C.水平施工缝
D.变形缝
E.结构缝
A,B,C
A.混凝土初凝且超过允许的面积
B.错用配料单配料
C.低等级混凝土混入高等级混凝土浇筑部位
D.混凝土任意一种组成材料计量失控或漏配
E.未及时平仓振捣且已初凝的混凝土料
A.明挖爆破时,应在爆破后5min进入工作面
B.明挖爆破,当不能确定有无盲炮时,应在爆破后10min进入工作面
C.地下洞室爆破应在爆破后10min,并经检查确认洞室内空气合格后,方可准许人员进入工作面
D.拆除爆破应等待倒塌建(构)筑物稳定之后,方可准许人员进入现场
E.拆除爆破应等待保留建(构)筑物稳定之后,方可准许人员进入现场
某施工单位中标一水利枢纽工程,地基是岩基。工程包括水库、混凝土坝、泵站、溢洪道等,合同工期为12个月,从2018年3月初到2019年3月初。水库总库容为1.4亿m³,年引水量为2亿m³,施工单位中标后与招标人签订了合同,按照合同要求进场施工。
在施工过程中发生如下事件:
事件一:施工单位按照合同要求采购了普通硅酸盐水泥,于2018年4月20日到厂,到厂后由于计划调整,直到2018年8月1日才使用。
事件二:混凝土坝根据设计要求,需要能够抵抗1.2MPa的水压力不渗水同时具有良好的抗冻性。施工单位按照要求对混凝土试块进行了抗渗性和抗冻性试验,发现混凝土试块抗渗等级为W10、抗冻等级为F100。
事件三:浇筑混凝土大坝前,施工单位先对地基进行了帷幕灌浆,灌浆排孔共2排,灌浆后施工单位对其进行了质量检查。
事件四:混凝土大坝施工中,施工单位根据相关规定对混凝土进行质量检查。可采用钻孔取芯和无损检验的方法。
【问题】
1.说明此水利枢纽工程的等别规模、混凝土坝和临时性水工建筑物的级别,以及本工程施工项目负责人应具有的建造师级别。
2.事件一中的水泥能否直接使用?如果不能,应先如何处理?还有哪些情况的水泥应进行相同处理?
3.事件二中W10、F100分别表示什么意思,是否满足混凝土大坝的抗渗要求。
4.事件三中帷幕灌浆2排排孔的灌浆顺序是什么?说明帷幕灌浆质量合格的要求。
5.事件四中现场混凝土质量检验应以什么强度为主?钻孔取芯和无损检测这两种方法中,一般采用什么方法?

施工期间发生了以下事件:
事件一:施工单位安排了各个部位的施工顺序,先浇筑施工邻接两岸挡土墙的消力池和铺盖等部位,然后再进行挡土墙及回填的施工;闸墩和胸墙的施工要在翼墙铺盖等施工完成后,便于集中力量进行施工。
事件二:对于水闸中止水设施的施工,施工单位要求如下:
紫铜止水片双面焊搭接长度不应小于20mm;橡胶止水带的搭接长度不应小于10mm,重要部位应热压粘结;为了便于止水片安设嵌固,要求使用钉子,这样会更牢固;对于沥青灌填密实的水平紫铜止水片的凹槽应向上,以便于沥青灌填。
事件三:在翼墙施工过程中,因模板支撑体系稳定性不足导致现浇混凝土施工过程中浇筑层整体倒塌,造成直接经济损失40万元,事故处理后对工程寿命有一定影响。

1)、分别指出图中①、②、③、④、⑤分别代表的是什么?指出拦河闸主要建筑物级别。
2)、事件一中各部位施工顺序是否正确,并说明理由。说明水闸混凝土的施工原则。
3)、事件二中施工单位对止水施工的要求是否正确,并改正。
4)、根据《水利工程质量事故处理暂行规定》,确定事件三的事故等级。事故发生后,为了防止事故扩大及保护现场的措施有哪些?
某平原地区水库除险加固工程由大坝、泄洪闸、灌溉涵洞、溢洪道等建筑物组成,大坝为均质土坝,长1100m,最大坝高18m。其除险加固主要内容:①背水坡护坡土方培厚及坝顶加高;②坝顶道路拆除重建;③坝顶混凝土防浪墙新建;④泄洪闸加固;⑤灌溉涵洞拆除重建;⑥背水坡砌石护坡拆除,重建混凝土框格草皮护坡;⑦迎水面砌石护坡拆除,重建混凝土预制块护坡;⑧安全监测设施新建等。工程所在地区6、7、8三个月为汛期,非汛期施工导流标准为5年一遇,泄洪闸及灌溉涵洞均可满足非汛期导流要求。本工程于2015年10月开工,2017年4月底结束。
灌溉涵洞由6节洞身组成,断面尺寸均为12m×4m×3m(长×宽×高),洞内四角设有0.5m×0.5m的贴角,洞身编号从迎水侧至背水侧依次为a~f。
工程施工中发生了如下事件:

事件1:施工单位根据总体进度目标编制了本工程施工进度计划横道图,见表3。

事件2:为确保工期,施工单位在灌溉涵洞洞身施工时配备了3套模板,并制定了混凝土施工措施计划。
事件3:为保证混凝土的质量,施工组织设计方案对混凝土质量控制提出了具体要求,列出了混凝土拌合物可能出现不合格料的情况。
事件4:当洞身混凝土强度达到设计要求后,监理单位组织进行了涵洞两侧基坑的隐蔽单元工程验收,施工单位即开始进行土方回填。
事件5:灌溉涵洞项目划分为一个单位工程,涵洞洞身为其中一个分部工程。该分部工程共有24个单元工程,质量全部合格,18个单元工程质量等级为优良;主要单元、重要隐蔽单元工程共12个,单元工程质量等级达到优良的为10个;该分部工程共取混凝土试件26组,事件质量合格;机电产品质量合格,中间产品质量全部合格,原材料、金属结构及启闭机制造质量合格;该分部工程施工中未发生过质量事故。
问题:
1.根据事件1,指出横道图中施工进度计划的不妥之处(不考虑工作持续时间),并简要说明理由。
2.根据事件2,为确保工期,指出6节涵洞洞身适宜的施工顺序(用编号表示);说明浇筑止水部位混凝土的注意事项。
3.根据事件2,指出每节涵洞洞身适宜的混凝土浇筑仓数及相应部位。
4.根据《水工混凝土施工规范》(SL677-2014),分析本工程混凝土拌合物可能出现不合格料的情况有哪几种?
5.指出事件4中涵洞两侧回填土的施工技术要求。
6.根据事件5,评定该分部工程质量等级,并简要说明理由。
事件1:主坝帷幕由三排灌浆孔组成,分别为上游排孔、中间排孔、下游排孔,各排孔均按二序进行灌浆施工;主坝帷幕后布置排水孔和扬压力观测孔。施工单位计划安排排水孔和扬压力观测孔与帷幕灌浆同期施工。
事件2:输水洞布置在主坝防渗范围之内,洞内采用现浇混凝土衬砌,衬砌厚度为0.5m。根据设计方案,输水洞采取了帷幕灌浆、固结灌浆和回填灌浆的综合措施。
事件3:帷幕灌浆施工过程中,地表有浆液渗出,施工单位采取复灌、待凝等方法进行处理,灌浆结束后对灌浆质量进行了评定。
事件4:输水洞开挖采用爆破法施工,施工分甲、乙两组从输水洞两端相向进行。当两个开挖工作面相距25m,乙组爆破时,甲组在进行出渣作业;当两个开挖工作面相距10m,甲组爆破时,导致乙组正在作业的2名工人死亡。
1)、帷幕灌浆施工的原则是什么?说明事件1主坝三排帷幕灌浆孔施工的先后顺序。指出事件1中施工安排的不妥之处,并说明正确做法。
2)、指出事件2中帷幕灌浆、固结灌浆和回填灌浆施工的先后顺序。回填灌浆应在衬砌混凝土强度达到设计强度的多少后进行?
3)、指出事件3中灌浆特殊情形的类型,除事件3中采取的措施外,施工单位还可以采取那些措施。说明帷幕灌浆质量评定的标准。
4)、指出事件4中施工方法的不妥之处,并说明正确做法。
5)、依据《水利部生产安全事故应急预案(试行)》(水安监[2016]443号),说明生产安全事故的类别,指出该事故报告程序和时限要求。
1.已标价工程量清单中,钢筋制作与安装单价分析见表1。

2.混凝土工程施工方案中,混凝土施工工艺流程图如图1所示。

3.资格审查资料包括“近3年财务状况表”“近5年完成的类似项目情况表”等相关表格及其证明材
料复印件。
【问题】
1.将“管理所房屋”列为暂估价项目需符合哪些条件?

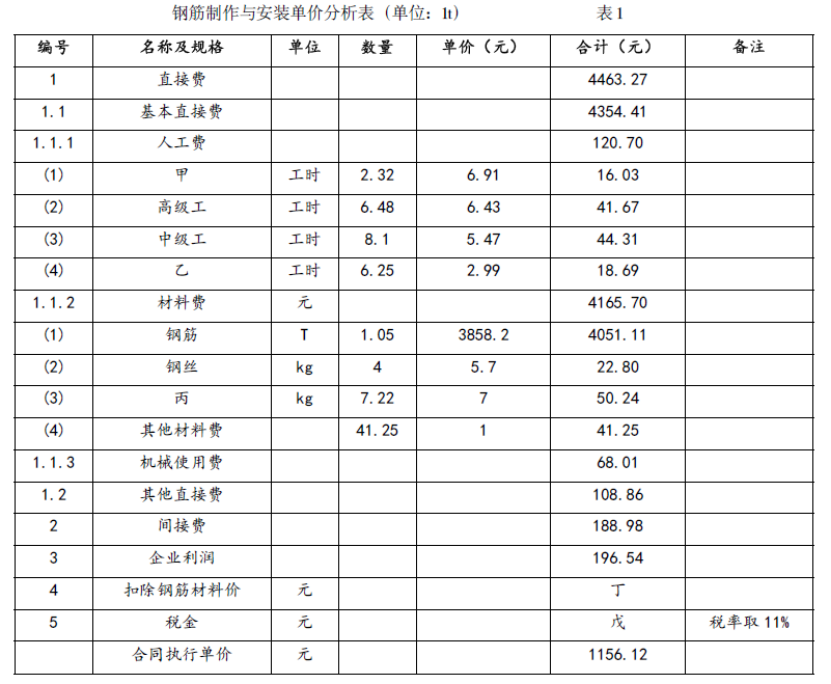

2.根据“钢筋制作与安装单价分析表”回答下列问题:
(1)指出甲、乙、丙分别代表的名称;
(2)计算扣除钢筋材料价(丁)和税金(戊)的金额(计算结果保留两位小数);
(3)分别说明钢筋的数量取为“1.05”、单价取为“3858.2”的理由。
3.除名称、价格和扣除方式外,专用合同条款中关于发包人供应钢筋还需明确哪些内容?以及钢筋标牌上应标注哪些内容?

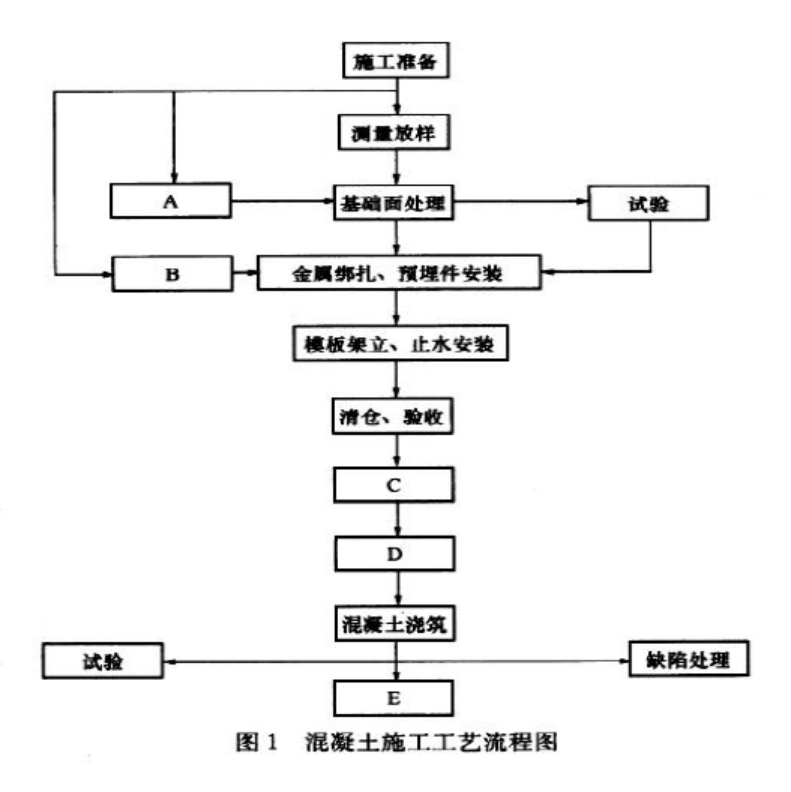

4.指出“混凝土施工工艺流程图”中A、B、C、D、E分别代表的工序名称。
5.资格审查资料中“近3年财务状况表”和“近5年完成的类似项目情况表”分别应附哪些证明材料?
