2020年一级建造师《铁路工程管理与实务》真题

搜题
1、下列属于隧道竣工测量内容的是()。

A.中线贯通测量

B.隧道洞内高程测量

C.CPIII控制网测量

D.隧道洞内平面控制测量

本题答案:
A
2、混凝土的立方体抗压强度试验,三个试件强度为33MPa、40MPa、41MPa,该组试件的强度代表值为()。

A.33

B.38

C.40

D.41

本题答案:
C
3、主要为轨道铺设和运营维护提供控制基准的是()。

A.CP0

B.CPI

C.CPII

D.CPIII

本题答案:
D
4、铁路线路直线段顶进涵,地基稳定,涵洞宽2.5m,轨道常用加固方式为()。

A.吊轨纵横梁法

B.吊轨法

C.钢便梁法

D.横抬梁法

本题答案:
B
5、属于隧道围岩监控量测必测项目的是()。

A.直线位移

B.拱顶下沉

C.隧底隆起

D.爆破振动

本题答案:
B
6、长度500米的山岭铁路隧道,优先选用的施工方法是()

A.盾构法

B.掘进机法

C.钻爆法

D.沉管法

本题答案:
C
7、钢轨标准长度优先采用()m长定尺轨。

A.25

B.50

C.100

D.200

本题答案:
C
8、组合体系拱桥的主要承重结构是()。

A.拱和吊杆

B.拱和梁

C.梁和吊杆

D.梁和立柱

本题答案:
B
9、路堤填筑的“八流程”是指,施工准备、基地处理、()、检测签证,路基整修。

A.摊铺平整、洒水晾晒、分层填筑、碾压夯实

B.洒水晾晒、摊铺平整、分层填筑、碾压夯实

C.分层填筑、洒水晾晒、碾压夯实、摊铺平整

D.分层填筑、摊铺平整、洒水晾晒、碾压夯实

本题答案:
D
10、专业施工队能连续作业、不同专业队伍之间能实现最大限度合理搭接,单位时间内资源投入较为平衡的施工组织是()。

A.流水作业

B.交替作业

C.平行作业

D.顺序作业

本题答案:
A
11、I、II级铁路轨道的碎石道床材料应分别采用()。

A.一级道砟、一级道砟

B.一级道砟、二级道砟

C.二级道砟、一级道砟

D.二级道砟、二级道砟

本题答案:
A
12、工程安全生产费属于()。

A.建筑费

B.安装费

C.其他费

D.基本预备费

本题答案:
C
13、通信设备电源端子输入端电压允许变化范围为额定值的()。

A.-10%~+10%

B.-5%~+10%

C.-10%~+5%

D.-5%~+5%

本题答案:
C
14、测试10KV电缆外护套绝缘电阻应选()兆欧表。

A.500v

B.1000v

C.2500v

D.5000v

本题答案:
A
15、铁路工程质量验收顺序是()。

A.分项→分部→单位→检验批

B.检验批→分项→分部→单位

C.单位→分部→分项→检验批

D.分部→分项→检验批→单位

本题答案:
B
16、采用综合评估法评标,所占权重最大的是()。

A.商务标

B.技术标

C.报价标

D.都不是

本题答案:
B
17、铁路工程施工重大不良行为有()。

A.偷工减料

B.严重破坏环境

C.隐蔽工程检查未留影像资料

D.擅自更换项目经理

本题答案:
B
18、新建高速铁路需要与既有普速铁路交叉,优先选择()方案。

A.涵洞下穿

B.平面交叉

C.高速铁路上跨

D.隧道下穿

本题答案:
C
19、接触网装置施工前,需进行计算、测量、预制的装置是()。

A.腕臂支持装置

B.吊弦

C.补偿装置

D.隔离开关装置

本题答案:
B
20、接触网贯通地线接地与通信设备贯通地线接地之间的最短距离是()。

A.3

B.5

C.10

D.15

本题答案:
A
21、高性能混凝土用矿物掺合物有()。

A.磨细矿渣

B.粉煤灰

C.石灰

D.硅灰

E.磨细天然沸石

本题答案:
A,B,D,E
22、混凝土材料的耐久性指标有()。

A.抗渗性

B.抗冻性

C.抗侵蚀性

D.抗压性

E.抗裂性

本题答案:
A,B,C
23、下面关于无砟隧道沉降说法正确的是()。

A.IV级围岩需要进行沉降观测

B.隧道沉降变形观测时间不少于2个月

C.隧道沉降变形观测应以仰拱(底板)沉降为主

D.单座隧道沉降变形观测断面总数不应少于1个

E.隧道洞口至隧路、桥隧分界里程范围内观测断面不应少于1个

本题答案:
A,C,E
24、根据铁路隧道围岩等级判定,IV级围岩岩体特征是()。

A.极硬岩,岩体破碎

B.硬岩,岩体较破碎或破碎

C.较软岩,岩体破碎

D.软岩,岩体完整或较完整

E.较软岩岩体完整

本题答案:
A,B,D
25、关于瓦斯隧道钻爆作业的说法,正确的有()。

A.瓦斯区段控制超欠挖

B.瓦斯隧道各工区间的贯通点不应处于揭煤区

C.瓦斯隧道一次爆破可采用不同厂家材料

D.瓦斯隧道爆破使用导爆管

E.瓦斯隧道爆破可以反向装药起爆

本题答案:
A,B
26、下列“四电”系统中,属于铁路电力系统的有()。

A.电力远动系统

B.悬挂调整

C.箱式变电所

D.火灾自动报警系统

E.牵引变电所

27、铁路信号系统包括()。

A.列车调度指挥

B.区间闭塞

C.车站联锁

D.集中监测

E.灾害监测

28、铁路通信网按功能分为()。

A.控制网

B.业务网

C.支撑网

D.管理网

E.传送网

29、电力设备在线监测系统由()组成。

A.温度在线监测装置

B.避雷器绝缘在线监测装置

C.断路器在线监测装置

D.通信在线监测装置

E.**

30、信号机位置需满足的配置条件有()。

A.信号显示距离

B.绝缘节的距离

C.距转辙机的距离

D.股道有效长

E.距离接触网的安全距离

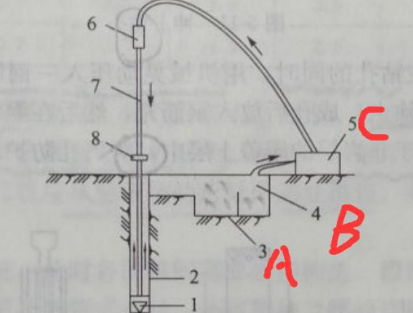

31、背景资料:
新建铁路某标段包含路基,路基段存在软土路基,采用循环钻机,进行桩基处理进行水下混凝土灌注,如图所示,隧道围岩处于高地应力、施工时施工队防止岩爆发生,采取了短开挖,加强监控量测,对施工机械加装钢板防护。

问题:

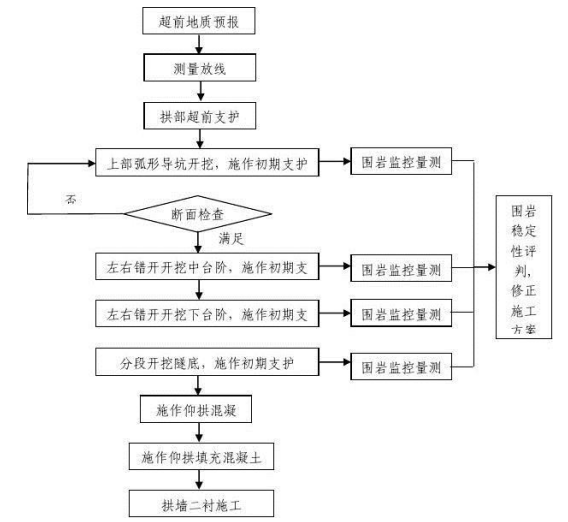

1、TBM流程如下图(非原图),补缺。

2、导管280mm,钻孔桩直径,0.3米,1.5米,H导管里面混凝土高度和首批混凝土量。
3、中等岩爆采取加强监控量测,设备加装防护,还应采取哪些措施?
4、背景图中A、B、C分别代表什么设施或者设备。
32、背景资料:
该工程项目包括5.2KM路基,两端接桥梁,边坡防护采用混凝土框梁绿植,软土地基,水泥搅拌桩处理。
事件一:项目部制定了分部工程,分别为路堑开挖,边坡防护工程,路基以下基床填筑,经项目技术负责人审核后,认为分部工程不全,要求补充。
事件二:项目部制定了变形监测方案,冻融区段变形观察周期为一个冻融周期,用设计说明参数做实验,随便选择一处地段做工艺性实验,桩的完整性和匀质性用声波法检测,28天后,用平板载荷试验检测单桩承在看或复合地基承载力,成桩后做侧线抗压强度,
事件三:项目部制定了渗水盲沟施工工艺流程:施工准备→沟槽开挖→混凝土浇筑基底→M→渗水管敷设→N→土工布安装→检测验收。
问题:
1、针对事件一,请补充路基的分部工程?
2、事件二中的不妥之处有哪些,正确做法是什么?
3、针对事件三,写出M、N所代表的工艺名称。
33、背景资料:
铁路二线接长工程。

事件一:制定的涵洞接长流程:M底板模板安装→N→底板混凝土浇筑→边墙外模板安装→边墙钢筋绑扎→边墙内模板安装→涵身底模安装→P→涵身混凝防水层施工。
事件二:制定了营业线接长安全专项方案,包括:基坑钢轨桩防护,钢便梁扣轨方案等。

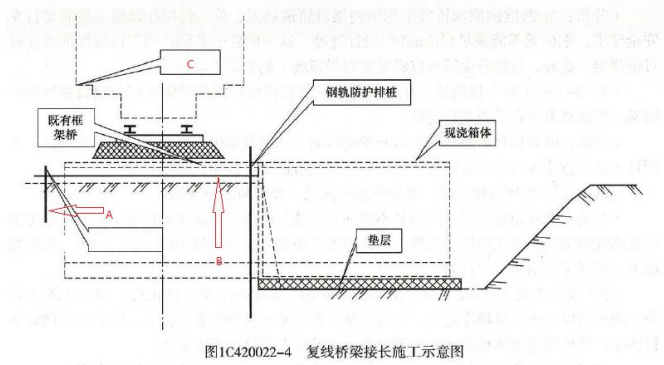

问题:
1、写出图中A、B、C。
2.根据事件一:补充M、N、P。
3.根据事件二:营业线接长涵洞安全专项方案不全,请补充。
4.营业线施工,铁路运输集团需要为施工单位提供哪些配合。
34、背景资料:
事件一:混凝土拌合站配备了搅拌系统、生活区、办公区、现场施工平面图、消防保卫牌、管理人员名单及监督电话牌、工程概况牌。
事件二:水泥1、沙子2.36、碎石3.258、粉煤灰0.218、减水剂0.024、水0.548。(题目已知:细骨料中沙的含水率是6.5%,粗骨料中碎石的含水率是0.4%,一方混凝土的水泥用量是325kg,每盘两方混凝土)
事件三:隧道仰拱填充和仰拱混凝土同时施工,超挖部分用C25片石混凝土回填。
事件四:根据建设项目施工企业评价办法,信用评价办法是基础分中减去基础日常检查考核分和不良行为扣分,加上标准优化激励管理考核扣分,在本工程第一年第三季度考核过程中,扣分明细如下所示。
检查发现电焊工无证上岗1人扣2分;
桥涵模板连接固定不符合要求扣2分;
检验批1次不合格扣3分;
隧道衬砌背后存在无遮挡脱空1处扣3分;
隧道衬砌厚度不足扣6分;
擅自改变施工方法扣6分;
事件五:接触网弹性吊索安装前,项目经理部对施工队进行了技术交底,要求弹性吊索安装应按自下锚侧向中心结的顺序进行安装,一个锚段只能有两个工作面,弹性吊索紧固张力时,弹性吊索张力紧线器位于中心锚结侧,以确保……
事件六:项目经理部编制了信号工程施工方案,具体施工工序为:电缆线路复测→光电缆敷设→A→室外箱盒安装配线→B→室内设备安装配线→室内外设备自检、单体调试→C→室内外联锁试验→竣工验收。
问题:
1、针对事件一,完善拌合站平面布置和厂区内牌图设置规划方案中缺少的内容。
2、针对事件二,计算每盘混凝土需要多少水泥、沙子、碎石、粉煤灰、减水剂、和水,(单位为kg,保留一位小数)
3、针对事件三中施工作业指导书内容的不妥之处,给出正确做法。
4、针对事件四,计算第三季度信用评价中不良行为扣分值。
5、针对事件五中技术交底内容不妥之处,给出正确做法。
6、针对事件六,写出A、B、C所代表的的工序名称。
35、背景资料:

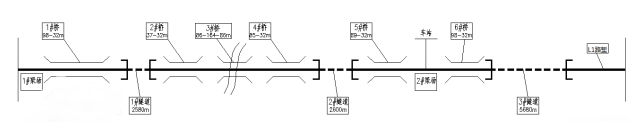

某新建高速铁路第二标段站前工程正线长度33km,计划总工期34个月,平面如图所示。
主要工程情况如下:

路基土石方工程78万立方米,图中L1路堑为黄土路堑,计划工期为15个月,雨季雨量较大。双线桥梁共6座,上部结构除3#桥外,其余均为跨径32m整孔预制简支箱梁,3#桥跨越河流,主墩基础位于深水中,上部结构为(86+164+86)m曲弦钢桁加劲连续梁,由预应力混凝土连续箱梁和梁上加劲刚桁组成。设计说明,3#桥可先施工连续箱梁,然后作为简支箱梁运梁通道,待简支箱梁架设完毕后,再进行加劲钢桁施工,具体施工组织方案由施工单位制定后上报审批。3#桥计划工期为24个月,其中预应力混凝土连续箱梁计划在开工后18个月完成。双线隧道3座,1#隧道和2#隧道围岩为砂岩,围岩级别均为III级和IV级,无不良地质,3#隧道围岩主要为灰岩,围岩级别为III、IV、V级,存在不良地质,在该隧道中部设置一座斜井。根据隧道地质情况和施工单位的进度指标,1#隧道计划工期为18个月,2#隧道计划工期为19个月,3#隧道计划工期为28个月。本标段采用双块式无砟轨道。计划自工程开工30个月开始施工无砟轨道,工期5个月。项目经理部根据铁路工程施工组织设计规范,计划按有效施工时间120天配置道床板施工设备。
事件一,项目经理安排了施工方案,计划安排两个梁场,以2#隧道为分界线,3#桥预应力连续箱梁可以先施工,3#梁的加劲珩梁可以在4#梁完成后再开始。
事件二,现场检查时发现3#桥的连续箱梁比预计工期晚3个月,其余工程工期均进展正常,项目经理部优化了施工方案。
事件三,3#隧道掌子面围岩灰岩,开挖时吹出凉风,开挖面岩石湿润,明显有水,可能存在什么类型的不良地质。
事件四,项目经理部对深埋硬岩隧道采取了以下沉降观测方案:有基础沉降和拱脚位移。
问题:
1、请根据背景,给出L1路堑的施工要点。
2、根据事件一、说出本标段的控制性工程,并说明理由。
3、如何优化施工方案,确保工期按时完成。
4、针对事件三,可能存在什么类型的不良地质?
5、针对事件四,请问有什么不妥。
6、轨道在开工30个月开始,计划工期5个月,根据设计规程,有效施工天数为120天,请问双块轨道板需要多少套设备?
