2017年一级建造师《铁路工程管理与实务》真题

搜题
1、铁路工程施工考核费用应纳入()。

A.项目管理费

B.安全生产费

C.施工措施费

D.总承包风险费

本题答案:
D
2、高速铁路线下工程施工测量控制基准是()控制网。

A.CP0

B.CPⅠ

C.CPⅡ

D.CPⅢ

本题答案:
C
3、测量仪器的轴线可能因受振动造成几何位置变化,应经常对其进行()。

A.拆装清洗

B.检验校正

C.停测维修

D.定期更换

本题答案:
B
4、桥墩采用爬模施工时,混凝土强度达到()以上,方可脱模。

A.1.0MPa

B.1.5MPa

C.2.0MPa

D.2.5MPa

本题答案:
D
5、无砟轨道隧道段沉降变形观测应以()沉降为主。

A.拱顶

B.拱脚

C.仰拱

D.边墙

本题答案:
C
6、对于机械铺轨作业,轨排螺旋道钉宜采用()。

A.硫磺水泥砂浆反锚

B.硫磺水泥砂浆正锚

C.沥青水泥砂浆反锚

D.沥青水泥砂浆正锚

本题答案:
A
7、采用斜拉扣索施工的钢管混凝土拱桥,悬臂拼装拱肋合龙后,应按()顺序松开扣索。

A.拱脚段、拱顶段、次拱脚段

B.拱脚段、次拱脚段、拱顶段

C.拱顶段、拱脚段、次拱脚段

D.拱顶段、次拱脚段、拱脚段

本题答案:
B
8、下列新拌混凝土指标中,主要受单方用水量影响的是()。

A.黏聚性

B.保水性

C.流动性

D.泌水性

本题答案:
C
9、隧道穿越地下水丰富的较完整石灰岩地层时,超前地质预报的重点是探明()。

A.岩溶

B.节理发育带

C.断层

D.有害气体

本题答案:
A
10、岩溶路基钻孔注浆作业的施作顺序为()。

A.顺序施钻,延后注浆

B.顺序施钻,同步注浆

C.跳孔施钻,延后注浆

D.跳孔施钻,同步注浆

本题答案:
D
11、高速铁路单洞双线短隧道穿越新黄土荒坡地,最大覆土厚度8m,宜采用的施工方法为()。

A.TBM法

B.盾构法

C.暗挖法

D.明挖法

本题答案:
D
12、水泥粉煤灰碎石桩CFG桩)褥垫层压实宜采用的施工方法是()。

A.强夯法

B.振动碾压法

C.重锤夯实法

D.静压法

本题答案:
D
13、对危害路基的地下水埋藏较深的地段,可采用()进行处理。

A.边坡渗沟

B.渗管

C.支撑渗沟

D.排水槽

本题答案:
B
14、钻孔桩施工工艺流程中,终孔的紧后工序是()。

A.清孔

B.安装导管

C.下放钢筋笼

D.浇筑混凝土

本题答案:
A
15、高风险工点专项施工方案应由施工单位()审定。

A.质量总监

B.项目经理

C.技术负责人

D.安全总监

本题答案:
C
16、混凝土拌合时,原材料每盘称量允许偏差范围正确的是()。

A.拌合水±1%

B.外加剂±2%

C.水泥±2%

D.粗骨料±3%

本题答案:
A
17、极高风险隧道超前地质预报工作的责任主体是()。

A.设计单位

B.建设单位

C.监理单位

D.施工单位

本题答案:
A
18、下列普速铁路营业线施工中,属于Ⅱ级施工的是()。

A.繁忙干线大型换梁施工

B.繁忙干线封锁1.5h的大型上跨铁路结构物施工

C.干线大型换梁施工

D.干线封锁2h的大型上跨铁路结构物施工

本题答案:
B
19、路基浆砌片石护坡砌筑应采用的施工方法是()。

A.填缝法

B.灌浆法

C.嵌缝法

D.挤浆法

本题答案:
D
20、无砟轨道道岔组装顺序为()。

A.先侧股后直股,先上股后下股

B.先侧股后直股,先下股后上股

C.先直股后侧股,先上股后下股

D.先直股后侧股,先下股后上股

本题答案:
C
21、关于铺设土工合成材料加筋垫层施工的说法,正确的有()。

A.砂料含泥量不大于5%

B.土工织物长幅沿线路纵向铺设

C.土工格栅长幅沿线路横向铺设

D.多层土工格栅铺设上下层接头应对齐

E.加筋垫层上第一层土应先填中间后填两边

本题答案:
A,C
22、对有抗渗要求的混凝土,优先使用的水泥品种有()等。

A.硅酸盐水泥

B.普通硅酸盐水泥

C.矿渣水泥

D.火山灰水泥

E.粉煤灰水泥

本题答案:
B,D,E
23、隧道爆破作业时,关于周边眼布置的说法,正确的有()。

A.周边眼沿开挖断面轮廓线布置

B.周边眼间距应大于其抵抗线

C.周边眼间距小于辅助眼间距

D.周边眼眼底深于辅助眼眼底

E.周边眼眼底浅于掏槽眼眼底

本题答案:
A,C,E
24、适用于新建铁路路堤的支挡结构型式有()等。

A.悬臂式挡土墙

B.锚杆挡土墙

C.土钉墙

D.加筋土挡土墙

E.扶壁式挡土墙

本题答案:
A,D,E
25、关于桥梁基坑围堰施工的说法,正确的有()。

A.围堰的顶面宜高出施工期间的最高水位0.3m

B.围堰压缩河流断面引起的冲刷,应有防护措施

C.围堰应做到防水严密,减少渗漏

D.围堰内面积应满足基础施工的需要

E.围堰应满足强度、稳定性的要求

本题答案:
B,C,D,E
26、采用新奥法施工的隧道,下列监控量测项目中,属于必测项目的有()。

A.洞内、外观察

B.爆破振动观测

C.拱顶下沉

D.围岩压力

E.钢架受力

27、隧道瓦斯地段钻爆作业应采用()等措施。

A.湿式钻孔

B.煤矿许用炸药

C.秒级电雷管

D.反向装药

E.防爆型起爆器

28、关于正线轨道扣件选用的说法,正确的有()。

A.轻型轨道采用弹条Ⅰ型扣件

B.有挡肩轨枕的特重型轨道采用弹条Ⅱ型扣件

C.无挡肩轨枕的特重型轨道采用弹条Ⅱ型扣件

D.有挡肩轨枕的特重型轨道采用弹条Ⅲ型扣件

E.无挡肩轨枕的特重型轨道采用弹条Ⅲ型扣件

29、关于稳定车进行有砟轨道动力稳定作业的说法,正确的有()。

A.稳定车在上桥前应提高加载值

B.稳定车在桥上应避开桥梁自振频率

C.稳定车在桥上工作速度不得低于1km/h

D.稳定车在桥上不得开始起振

E.稳定车不宜在桥上结束作业

30、根据《铁路建设工程施工信用评价办法》,下列行为中,属于重大不良行为的有()。

A.行贿受贿违反廉政纪律

B.发生较大安全事故

C.发生较大工程质量事故

D.严重破坏环境

E.未经批准擅自开工

31、【背景资料】

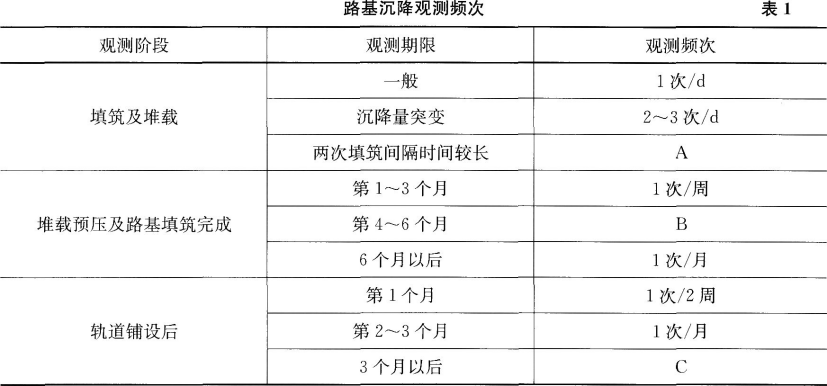

某段新建高速铁路路基工程,主要施工内容有路堑土方开挖和路堤填筑。路堤段长度300m,最大填筑高度为8m,所经地段大部分为水田,设计判定为软弱地基;路堤基床底层设计采用改良土填筑,基床表层设计采用级配碎石填筑,路堤填筑完成后需要堆载预压。依据《高速铁路路基工程施工技术规程》规定,路基沉降观测频次见表1。

施工中发生以下事件:
事件1:在进行路堑开挖前,施工队开挖了堑顶临时截水沟,并对沟底进行了夯实,以防止渗漏;当路堑开挖至基底底层时,发现有坑穴,局部软弱,施工队为了不影响现场施工,直接挖开坑穴,对其进行了分层夯填处理。
事件2:路堤填筑施工前,项目经理部编制的路基沉降观测方案为:观测内容包括地基沉降和侧向水平位移;沉降观测采用三等水准测量;观测断面设置的间距为150m。
事件3:在填筑路堤基床底层改良土施工前,项目经理部给施工队技术交底的内容为:基床底层进行分层填筑,分层的最大压实厚度不大于35cm,最小压实厚度不小于10cm;依据沉降观测数据控制填筑速率,边桩侧向水平位移量和路堤中心地面沉降量每天均不得大于10mm,沉降值一旦超过该指标时应放慢填筑速度。
【问题】
1.分别给出表1中A、B和C所代表的观测频次。
2.针对事件1中做法的不妥之处,给出正确做法。
3.针对事件2中路基观测方案的不妥之处,给出正确做法。
4.针对事件3中技术交底内容的不妥之处,给出正确做法。
32、【背景资料】

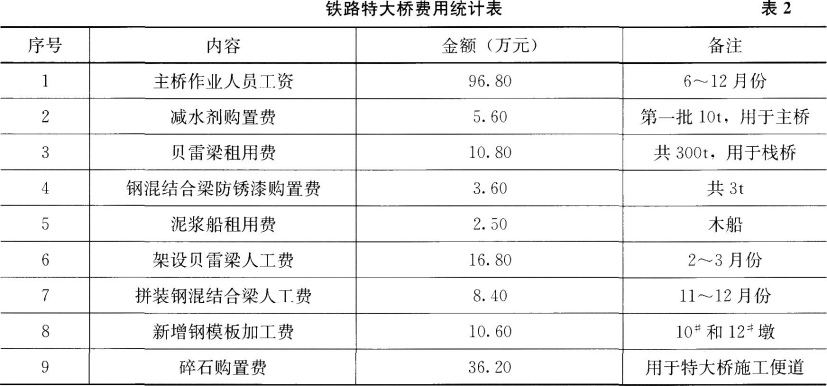

某高速铁路特大桥主桥跨越的河流宽160m,梁部设计为三孔一联(60+96+60)m预应力钢筋混凝土连续箱梁,主桥基础设计为钻孔桩,水中桥施工方案为搭设钢栈桥和钻孔平台。
两侧引桥均为90—32m预应力钢筋混凝土简支箱梁,引桥基础设计为钻孔桩,墩身为实体墩,在该桥大里程端路基左侧设置一个预制场负责引桥箱梁的预制。
引桥桥址处地质自上而下为砂黏土和强风化砂岩,地表低洼,有少许积水,地下水位较高。
施工期间工地发生了如下事件:
事件1:10#和12#墩之间,因地方公路规划调整,设计变更为1—64m钢混结合梁。
事件2:引入特大桥施工便道,泥结碎石路面宽度由5.5m变更为6.0m。
事件3:项目经理部发生部分费用,详见表2。

【问题】
1.表2中,哪几项费用可纳入变更设计范围?金额是多少万元?
2.表2中,哪几项费用属于大型临时工程?金额是多少万元?
3.给出引桥简支箱梁施工中应配置的主要施工机械名称。
4.主桥箱梁应采用何种施工方法?
33、【背景资料】
某繁忙干线铁路增建二线隧道工程,长度4500m,起讫里程为DK85+000~DK89+500,位于西南多雨山区。新建隧道与营业线隧道均为单线隧道,净间距为7~30m。经调查,营业线经过近三十年运营,营业线隧道存在衬砌厚度不够、拱墙背后局部脱空、拱墙有裂缝和局部剥落等病害。新建隧道所穿地层为Ⅳ、Ⅴ级软弱围岩,岩溶发育,有5条富水断层,洞口上方存在较厚松散坡积体。
施工中发生以下事件:
事件1:项目经理部工程部编制了洞口施工技术交底书,主要内容有:洞口边仰坡防护、超前支护、洞口开挖和锚喷支护。经项目总工审查,发现缺少一些关键内容,退回工程部补充完善。
事件2:项目经理部计划在新建隧道完工后,对营业线隧道与既有线路一起加固和大修。4月1日上午8时,新建隧道进行开挖爆破施工,营业线隧道拱顶发生掉块,砸到正通过该隧道的一列货车,导致该货车5节车辆脱轨;事故发生后,项目经理部果断设置防护,并自行组织救援;8时15分,铁路运营部门发现线路中断,立即通知本单位铁路救援队赶往现场救援;铁路救援队于9时20分赶到事发地点,13时50分,脱轨货车拖离现场,14时20分,另一货车限速慢行通过事发地段,随后逐渐恢复正常运营。事故造成直接经济损失达850万元。
【问题】
1.根据背景资料,列出本工程施工安全的主要重大危险源。
2.根据事件1,补充洞口施工技术交底书缺少的关键内容。
3.根据《铁路交通事故应急救援和调查处理规定》,指出事件2中的事故等级,并说明理由。
4.为了防止事件2中事故再次发生,应采取哪些施工安全措施?
34、【背景资料】
某集团公司2012年底中标某客运专线站前工程。
该项目位于西南某低山丘陵区;地层岩性主要以千枚岩、板岩为主;地下水类型主要有碎屑岩类裂隙孔隙水、基岩裂隙水等。

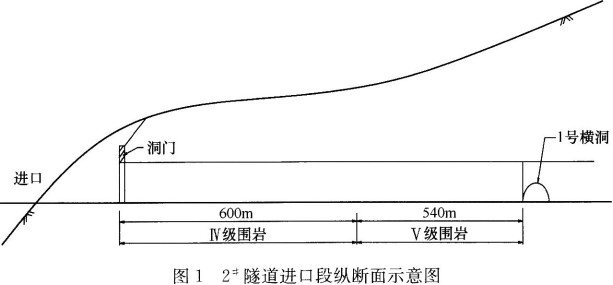

该项目有隧道2座,均为单洞双线隧道。1#隧道长2600m,2#隧道长8760m。附近村庄和乡村道路距1#隧道进口端约100m。2#隧道设横洞2座,共划分4个作业面,其中进口至1#横洞之间为1个作业面,由施工队从进口向1#横洞施工,该段为高承压水地段。2#隧道进口段纵断面如图1所示。

该项目概算按照《铁路基本建设工程设计概(预)算编制办法》(铁建设[2006]113号文)编制,合同约定施工过程中主要材料价格变化幅度在±5%以内部分由施工单位承担。施工中发生以下事件:
事件1:项目经理部编制了隧道,临时用电方案,具体做法如下:
(1)在实施性施工组织设计中编制了临时用电方案,报集团公司审批后实施;
(2)配电系统设置配电柜、分配电箱、开关箱,实行三级配电;
(3)洞内动力机械及照明供电电压标准分别为380V和220V;
(4)施工现场内禁止使用电炉。

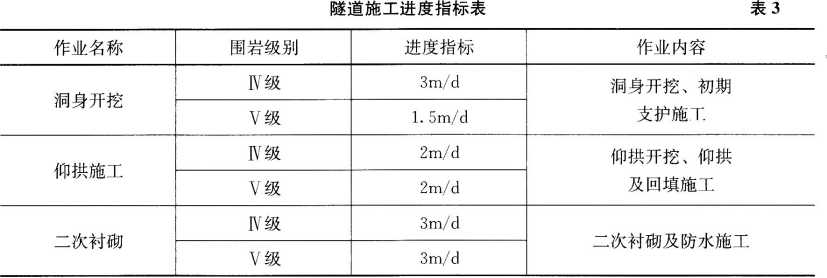

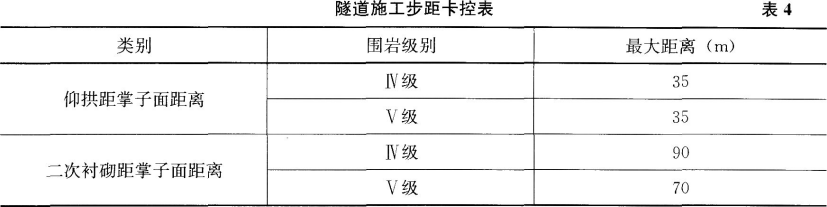

事件2:项目经理部根据设计要求及现场施工条件,确定了隧道施工进度指标,见表3;为便于施工及保证安全,对洞内施工步距提出了要求,见表4。2#隧道进口段在开挖至30m时,仰拱开始连续施工;在开挖至90m时,二次衬砌开始施工。

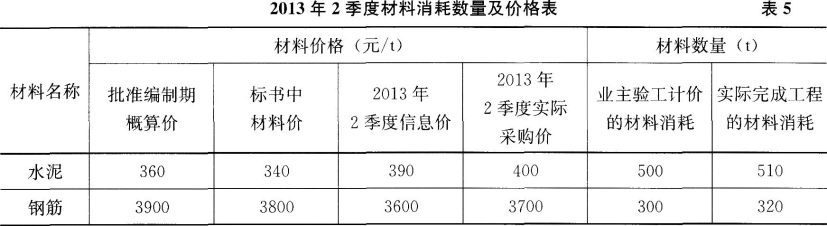

事件3:2013年2季度,项目经理部根据《关于铁路建设项目实施阶段材料价差调整的指导意见》(铁建设[2009146号文),对该季度水泥、钢筋自购材料进行了价差计算(不含税金)。具体材料价格及数量见表5。

事件4:当2#隧道进口段掘进至740m时,对距洞口690~720m段进行测点埋设并实施了量测,发现该段初期支护出现变形侵限,经专家论证排除了设计原因。经调查,初期支护钢架型号、间距、锁脚锚杆施工及喷射混凝土强度、厚度均符合设计要求;预留变形量按设计初始值设置;初期支护表面存在股状涌水、背后存在局部空洞。
事件5:在1#隧道进口作业面洞口明挖段施工前,项目经理部对该段爆破作业技术参数进行了专项设计。经计算,按设计爆破参数实施爆破作业,可以将爆破飞散物控制在60m范围内,需对80m范围内的设备进行防护,可不采取其他安全措施。施工队严格按照爆破设计方案的各种参数进行了爆破作业,在爆破后,发生少量飞石散落于道路及村庄,导致行人受伤、房屋受损。
【问题】
1.逐条判断事件1中的做法是否正确,如做法错误,请写出正确做法。
2.针对表3,分别指出Ⅳ级围岩和Ⅴ级围岩施工段控制进度的作业名称。
3.针对事件2,给出2#隧道进口作业面Ⅳ级围岩段洞身开挖工作所需的最短施工天数。(四舍五入取整数)
4.针对事件3,分别列式计算2013年2季度水泥和钢筋的可调整价差(不含税金)。
5.针对事件4,指出造成初期支护变形侵限的施工原因。
6.针对事件5,为防止此类事件再次发生,请完善安全防范措施。
35、【背景资料】

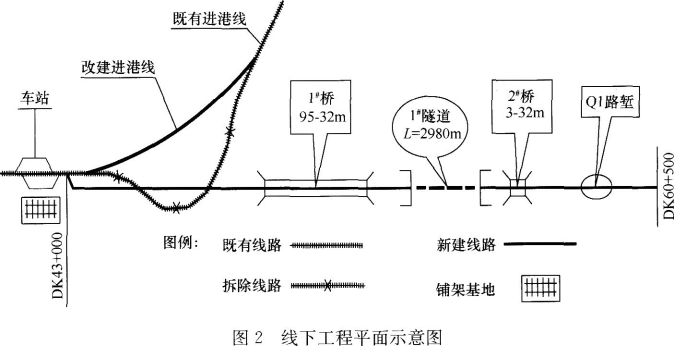

某新建单线铁路站前工程第二标段的工程范围包括:线下工程起讫里程为DK43+000~DK60+500;铺架起讫里程为DK43+000~DK198+500。线下工程平面示意图如图2所示。新建线路自既有车站引出后与既有进港线交叉,施工时需要对进港线进行改建,改建施工期间既有线路保持运营。

路基土石方共78万m3,施工期间经过一个雨季。图2中Q1路堑为膨胀土路堑,边坡采用浆砌片石防护,基床需要换填。Q1路堑施工原则为:快速施工、及时封闭、分段完成。
桥梁共2座,均为钻孔桩基础,桩径1.2m,地质主要是中风化和弱风化岩层,桩长15~18m,施工单位拟采用冲击钻机或回转钻机进行施工。1#桥上部结构为预制预应力混凝土简支T梁;2#桥上部结构为支架现浇预应力混凝土连续箱梁。施工单位针对现浇梁支架编制的施工方案为:(1)箱梁的模板与脚手架不得相连;支架预压加载应按照对称原则一次集中加载。(2)支架预压时要进行位移监测,监测内容为:支架竖向位移、支架顶面水平位移、近邻结构物变形;位移监测断面应设置在预压区域的支墩和纵横梁跨中位置。

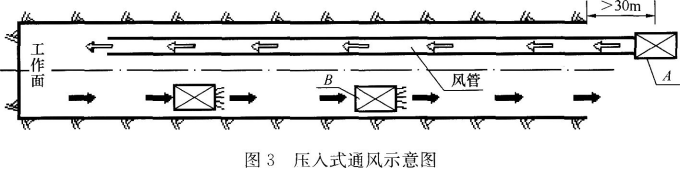

隧道1座,采用进口、出口两个作业面施工,施工通风采用压入式通风,如图3所示。

本工程轨道结构为有砟轨道、无缝线路。铺架范围内的T梁在铺架基地内预制;无缝线路采用换铺法施工。铺架基地内设置的生产区有:制梁区、存梁区、工具轨存放区、轨枕存放区、主材和地材等各种原材料存放及加工区、混凝土生产区。
【问题】
1.根据背景资料,给出Q1路堑段合理的施工措施。
2.根据背景资料,施工单位应选择何种钻机进行钻孔桩施工?
3.指出现浇梁支架施工方案中的不妥之处,并给出正确的做法。
4.分别给出图3中风机A和风机B的名称。
5.补充铺架基地内缺少的主要生产区。
6.给出改建进港线应采用的施工步骤。
