2021年一级建造师《市政公用工程管理与实务》模拟卷(二)

搜题
1、基层的宽度应根据混凝土面层施工方式的不同,比混凝土面层每侧至少宽出650mm的施工方式为()。

A.小型机具施工

B.轨模式摊铺机施工

C.滑模式摊铺机施工

D.人工摊铺

本题答案:
C
2、密级配沥青混合料复压宜优先采用()进行碾压。以增加密实性,其总质量不宜小于5t。

A.轻型轮胎压路机

B.振动压路机

C.光轮压路机

D.重型轮胎压路机

本题答案:
D
3、AC型沥青混合料结构具有()的特点。

A.黏聚力较小,内摩擦角较小

B.黏聚力较小,内摩擦角较大

C.黏聚力较大,内摩擦角较小

D.黏聚力较大,内摩擦角较大

本题答案:
C
4、下列关于钢筋混凝土连续梁合龙的说法,不正确的是()

A.合龙段的长度宜为2m

B.合龙前应观测气温变化与梁端高程及悬臂端间距的关系

C.合龙宜在一天中气温最低时进行

D.合龙段的混凝土强度应与两侧相同

本题答案:
D
5、关于预应力混凝土结构模板拆除的说法,正确的是()。

A.侧模应在预应力张拉前拆除

B.侧模应在预应力张拉后拆除

C.模板拆除应遵循先支先拆,后支后拆的原则

D.连续梁结构的模板应从支座向跨中方向依次循环卸落

本题答案:
A
6、在城镇交通繁华路段施工盖梁时,宜采用(),以减少占路时间。

A.快装组合模板、门式支架

B.整体组装模板、快装组合支架

C.整体组装模板、碗扣式支架

D.快装组合模板、贝雷支架

本题答案:
B
7、关于喷射混凝土施工技术的说法,错误的是()。

A.喷射应分段、分层进行

B.喷头应保持垂直于工作面

C.喷射顺序由上而下

D.应在前一层混凝土终凝后喷下一层

本题答案:
C
8、马头门开启应按顺序进行,同一竖井内的马头门不得同时施工。一侧隧道掘进()后,方可开启另一侧马头门。

A.12m

B.18m

C.15m

D.16m

本题答案:
C
9、关于地下连续墙施工的说法,错误的是()。

A.施工振动小,噪声低

B.不适用于卵砾石地层

C.刚度大,开挖深度大

D.可作为主体结构的一部分

本题答案:
B
10、预应力筋外包层材料,严禁使用()。

A.聚氯乙烯

B.聚乙烯

C.聚丙烯

D.HDPE

本题答案:
A
11、下列污水处理方法中,属于物理处理方法的是()。

A.筛滤截留

B.活性污泥法

C.稳定塘

D.污水土地处理

本题答案:
A
12、下列说法,不属于无粘结预应力筋施工技术要求的是()

A.安装时上下相邻两无粘结预应力筋锚固位置应错开一个锚固肋

B.应在浇筑混凝土前安装、放置

C.穿入孔道灌注水泥浆防锈蚀

D.无粘结预应力筋中严禁有接头

本题答案:
C
13、关于厂站水处理工艺管线的特点,说法有误的是()。

A.水流性能好

B.抗弯性能好

C.抗腐蚀性能高

D.抗地层变位性好

本题答案:
B
14、下列关于燃气管道补偿器安装的说法,错误的是()

A.安装在阀门的下侧

B.安装在架空管道上

C.应便于阀门的拆卸和检修

D.用补偿器变形调整管位的安装误差

本题答案:
D
15、在管道全断面修复方法中,能解决支管连接问题的是()。

A.内衬法

B.缠绕法

C.喷涂法

D.改进内衬法

本题答案:
C
16、生活垃圾填埋场应设在当地()季节主导风向的()风向。

A.春;下

B.秋;上

C.夏;下

D.冬;上

本题答案:
C
17、施工成本控制的依据是()。

A.工程承包合同

B.项目目标管理责任书

C.企业管理制度

D.企业的项目管理规定

本题答案:
A
18、施工项目质量控制应坚持()的方针和,实施《质量管理体系要求》GB/T19001-2016中的"计划、执行、检查、处理”循环工作方法,不断改进过程控制。

A.安全第一,质量可靠

B.质量第一,安全可靠

C.安全第一,预防为主

D.质量第一,预防为主

本题答案:
D
19、不符合水泥混凝土面层施工原材料控制要求的是()。

A.填缝材料宜用树脂类、橡胶类、聚氯乙烯胶泥类、改性沥青类填缝材料,并宜加入耐老化剂

B.使用机制砂时,应检验砂浆磨光值,其值宜大于35,可以使用水成岩类机制砂

C.出厂期超过三个月的水泥,必须经过试验,合格后方可使用

D.宜采用质地坚硬、细度模数在2.5以上、符合级配规定的洁净粗砂、中砂,技术指标应符合规范要求

本题答案:
B
20、项目工程安全生产的第一责任人是()。

A.项目负责人

B.项目生产负责人

C.专职安全员

D.项目技术负责人

本题答案:
A
21、适用于高等级道路的路面结构类型有()。

A.沥青混合料路面

B.沥青贯入式路面

C.沥青表面处治路面

D.水泥混凝土路面

E.砌块路面

本题答案:
A,D
22、在半刚性基层上铺筑面层时,城市主干路、快速路通过以下措施来减轻反射裂缝()。

A.加厚面层

B.土工织物

C.设置应力消减层

D.透层

E.粘层

本题答案:
A,B,C
23、下列说法中,属于钢筋接头规定的有()

A.施工中钢筋受力分不清受拉、受压的,按受压办理

B.钢筋接头应设在受力较小区段,不宜位于构件的最大弯矩处

C.在任一焊接或绑扎接头长度区段内,同一根钢筋不得有两个接头

D.接头末端至钢筋弯起点的距离不得小于钢筋直径的10倍

E.在同一连接区段内钢筋接头面积百分率为100%时,应选用I级接头

本题答案:
B,C,D,E
24、现浇钢筋混凝土支撑体系由()组成。

A.围檩

B.角撑

C.立柱

D.轴力传感器

E.预应力设备

本题答案:
A,B,C
25、基坑井点降水施工时,轻型井点布置应根据()等因素确定。

A.工程性质

B.降水设备能力

C.降水深度

D.地质和水文情况

E.基坑平面形状与尺寸

本题答案:
A,C,D,E
26、下列关于水池满水试验条件的说法,正确的有()。

A.现浇钢筋混凝土水池的防水层、防腐层施工之后

B.装配式预应力混凝土水池施加预应力锚固端封锚以后,保护层喷涂之后

C.砖砌池体防水层施工以后

D.现浇钢筋混凝土池体的防水层、防腐层施工之前

E.石砌池体勾缝以后

27、生活垃圾填埋场泥质防水层质量技术控制要点()。

A.膨润土掺加量

B.砾石级配

C.水泥强度等级

D.碾压压实度

E.拌和均匀度、含水量

28、关于招投标说法正确的是()。

A.对于技术复杂的工程项目的技术标书,不必采用暗标制作。

B.招标人应当自收到评标报告之日起5日内公示中标候选人

C.公示期满后,将发出中标通知书

D.中标通知书发出30d内双方签订合同文件

E.近几年没有发生重大质量、特大安全事故的潜在投标人,才有资格投标

29、下列需要编制专项方案并需要专家论证的分部分项工程有()。

A.开挖深度5m的基坑降水工程

B.高度为6m的承重模板支撑工程

C.高度为24m的悬挑式脚手架工程

D.开挖深度为16m的人工挖孔桩工程

E.桥台大体积混凝土浇筑

30、下列表述中,()是水池气密性试验合格标准。

A.试验压力宜为池体工作压力的1.5倍

B.试验压力宜为池体工作压力的1.2倍

C.24h的气压降不超过工作压力的20%

D.24h的气压降不超过试验压力的20%

E.24h的气压降不超过试验压力的10%

31、背景资料:
某城市主干道路改扩建工程,线路长度1.98km;随路敷设雨、污水和燃气管线,道路基层为360mm厚石灰粉煤灰稳定碎石,底基层300mm厚12%石灰土。施工范围内需拆迁较多房屋,合同工期为当年4月16日~9月15日。
由于工程施工环境复杂,管线与道路施工互相干扰,现场发生如下事件:
事件一:根据管线施工需处理地下障碍物的情况,项目技术负责人编制施工组织设计变更方案,经项目负责人审批后执行。
事件二:为保障摊铺石灰粉煤灰稳定碎石基层的施工进度,在现场大量暂存石灰粉煤灰稳定碎石,摊铺碾压时已超过24h,基层成型后,发现石灰粉煤灰稳定碎石基层表面松散,骨料明显离析。
事件三:基层养护期间,路口处有重型车辆通行,事后清理表面浮土发现局部有坑凹现象,现场采用薄层贴补石灰粉煤灰稳定碎石进行找平,以保证基层的平整度。
事件四:受拆迁影响,道路二灰基层摊铺计划工期拖延10d,后期增加人员和机械进行抢工,但总工期仍然滞后3d完成主干道路的施工。
问题:
1.施工组织设计变更审批程序是否妥当?如不妥当,写出正确审批程序。
2.石灰粉煤灰稳定碎石的使用是否正确?如不正确,写出正确做法。
3.指出事件三有哪些违规之处?有什么主要危害?
4.结合项目进度控制问题指出应采取的控制措施,进度控制的最终目标是什么?
5.石灰粉煤灰稳定碎石基层质量检测项目有集料级配、混合料配合比、含水量、拌合均匀性,还应包含哪些项目?
32、背景资料:
某施工单位承接一城市高架简支梁桥工程,全桥长576米,采用18×32m的T梁结构,每跨结构由8片梁组成,桥面宽度为12.8米,桥面铺装如图1所示,在施工中发生如下事件:

事件1:由于该桥梁线路上有50米的长度距离旁边的居民楼较近,为此设计单位专门设置了A结构。

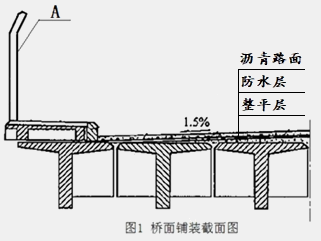

事件2:桥面排水采用横坡配合泄水管排水,设置了1.5%的桥面人字坡。
事件3:桥面施工中采用防水卷材施工,某日施工时突下大雨,施工单位为赶工期,冒雨将当日任务完成,后期发现部分卷材位置出现空鼓。

事件4:该桥两端桥台位置设置了伸缩缝,其施工工序及细部构造图如图2、3所示。

问题:1、计算本桥所需支座数目。
2、事件1中设计单位专门设置的A结构是什么?简述其作用。
3、指出事件3的防水层施工的错误之处,与此情况应如何处理?
4、请补充该桥伸缩缝施工工序中空缺的B、C、D工序。

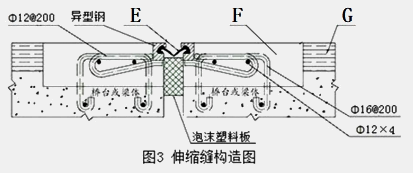

5、图3伸缩缝构造图中E、F、G分别是什么结构?
33、背景资料:

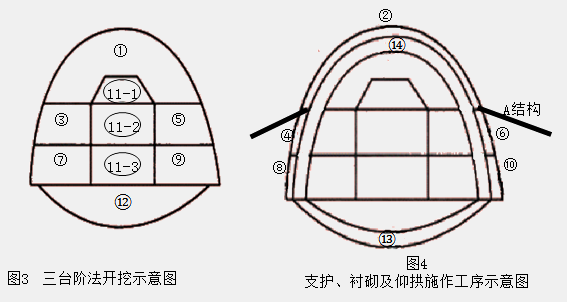

某隧道工程地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,稳定性差。由于地下水发育,特别断层地带岩石破碎、裂隙发育,为保施工安全,施工单位在该隧道施工中采用了超前地质预报,并进行监控量测。根据该隧道的地质条件和开挖断面,施工单位在施工组织设计中拟采用三台阶法施工,左线隧道施工工序划分如下图所示。

针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位拟①→②→③→④→⑤→⑥→⑦→⑧→⑨→⑩→⑪→⑫→⑬→⑭顺序组织施工。
6月6日上午,隧道开挖时,量测人员在处理量测数据中,发现“周边位移-时间曲线”出现反弯点。但未及时告知作业班组潜在危险,当日下午发生较大塌方,当场死亡5人,重伤12人,经补报并核实,截至该年7月6日,确认累计死亡达10人。
事故发生后,施工单位认真总结事故教训,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案。
经过严格整改后,项目部恢复了后续的工作,二次衬砌采用模板台车灌注混凝土,初期支护与二次衬砌之间铺设防水层。
在一个模筑段长度内灌注边墙混凝土时,施工单位为施工方便,先灌注完左侧边墙混凝土,再灌注右侧边墙混凝土。
问题:
1、给出③→⑩、⑫→⑭正确的施工顺序,说明理由。施工过程中向土体打入了A结构。A的名称与作用是什么?
2、施工单位采用台阶法施工是否合理?说明理由。
3、监控量测数据处理中,发现的“周边位移-时间曲线”出现反弯点说明什么问题?应如何处理?
4、根据现行的《生产安全事故报告和调查处理条例》,背景中发生的塌方事故属于什么等级?说明理由。
5、指出隧道边墙浇筑错误之处并改正。
34、背景资料:
某城市输水管线长4.28km,DN1200钢管,管道埋深约5.0m,管线位于城市主干道路的非机动车道上。采用明开槽方法施工,沟槽土质为回填杂土及粉砂土。受交通条件制约,沟槽土方挖运和吊车下管安排在晚10时~次日早6时进行,项目部办理了管线开挖占路手续。现场施工发生如下事件:
事件一:项目部编制了沟槽开挖专项施工方案,经项目经理审批后进行开挖。
事件二:为吊车下管方便,选择夜间时段移动护栏临时占用一条机动车道,受到交通管理部门的处罚。
事件三:挖土机开挖沟槽时发现有一段废弃的旧排水砖沟,约请监理工程师查看后,项目部进行挖除和换填石灰粉煤灰稳定碎石。
事件四、质量员查验准备焊接的管口时,发现有数个坡口范围存在锈渍。
事件五、钢管吊运到沟槽前,作业队在管道内按间距4m加设木支撑。回填作业在沟槽局部偏窄处,钢管下腋角部位采用木夯夯实。回填完毕发现管道竖向变形50mm。
问题:
1.请指出项目部沟槽开挖方案审批不妥之处,说明正确做法。
2.事件二做法为何受到处罚,违反了哪些规定?
3.事件三沟槽基础处理在程序上是否妥当?如不妥当,写出正确的程序。
4.事件四中对管道施焊的坡口,有关规范有哪些规定?
5.事件五管道防止变形措施是否正确?为什么?
35、背景资料:
某污水处理厂扩建工程,其中污水泵房地下部分由机器间、集水池组成,现浇混凝土结构,混凝土设计强度等级为C25。泵房平面呈长方形,总长30m,总宽20m;底板厚1200mm,墙厚为500mm,墙高5m。施工组织将底板和墙体分两次浇筑。为增加混凝土和易性,项目部技术负责人经与现场监理协商将混凝土设计配合比的每立方米混凝土水泥用量由计算用量340kg调至390kg。墙体施工进入高温期,浇筑时混凝土入模温度达到28℃,墙体养护14d后拆除模板发现有数条纵向宽0.3mm左右的裂纹。
为加快施工进度,施工人员拟在墙壁和集水池顶的混凝土强度能保证其表面及棱角不因拆除模板而受损时即拆除所有模板,以便周转使用。项目部向企业提交月度施工进度报告,对工程项目进度计划执行情况综合描述,包括:施工计划的原定目标及实际完成情况、报告计划期内现场的主要大事记(如停水、停电、事故处理情况)、收到(建设方、监理工程师、设计单位等)指令文件情况等。
问题:
1.泵房底板混凝土浇筑应采取哪些主要措施?
2.根据背景分析墙体产生裂缝的原因。
3.施工人员拟采取的拆模方案是否正确?如不正确,写出正确做法。
4.项目部的月进度报告内容是否齐全?若不全,还应包括哪些主要内容?

关于我们  |  免责声明  |  联系我们  |  会员须知

Copyright © 奋学网(www.fxuexi.com)All Right Reserved.湘ICP备2021013332号-3

联系我们 会员中心
返回顶部
