2021年一级建造师《通信与广电工程管理与实务》自评卷
A.时隙保护
B.分插复用
C.再生中继
D.交叉连接
A
A.3.7~4.2GHz
B.5.7~6.4GHz
C.9.7~10.4GHz
D.11.7~12.75GHz
A
A.1小时放电率
B.10小时放电率
C.15小时放电率
D.20小时放电率
B
A.层绞式结构
B.束管式结构
C.骨架式结构
D.都不对
B
A.垂直极化
B.水平极化
C.圆极化
D.无极化
B
A.单晶硅太阳电池
B.非晶硅太阳电池
C.砷化镓太阳电池
D.硫化镉太阳电池
C
A.传送
B.管理
C.配置
D.控制
D
A.电压
B.电流
C.电阻
D.电容
B
A.电路域
B.IMS系统
C.2G网络
D.3G网络
B
A.5
B.5.5
C.6.5
D.7.5
D
A.建设单位
B.设计单位
C.施工单位
D.供货单位
A
A.-24
B.-36
C.-48
D.-60
C
A.1
B.1.5
C.2
D.2.5
B
A.15°
B.30°
C.45°
D.60°
B
A.25mm
B.30mm
C.40mm
D.50mm
D
A.1.8
B.2.0
C.2.2
D.2.5
B
A.1
B.1.5
C.2
D.2.5
B
A.15
B.10
C.2
D.5
B
A.电信管理机关或电信管理机关授权的社会中介组织
B.城市规划管理机关或城市规划管理机关授权的社会中介组织
C.电信业务部门或电信业务部门授权的社会中介组织
D.建设管理机关或建设管理机关授权的社会中介组织
A
A.通信管理局
B.工业和信息化部
C.省级人民政府
D.县级人民政府
B
A.网络安全
B.覆盖面积大
C.接收信号强
D.转播质量高
E.投资少、建设快、节约能源
B,D,E
A.单模光纤
B.常规型单模光纤
C.多模光纤
D.常规型多模光纤
E.色散位移型单模光纤
B,E
A.电路层
B.光信道层
C.光复用段层
D.传输通道层
E.传输媒质层
A,D,E
A.用户口功能
B.业务口功能
C.核心功能
D.信道功能
E.系统管理功能
A,B,C,E
A.用户体验速率
B.连接数密度
C.端到端时延
D.峰值速率
E.频谱效率
A,B,C,D
A.收视节目多,内容更丰富
B.图像和伴音质量更好,伴音更为悦耳动听
C.频谱资源的利用率低
D.开展双向与多功能业务成为可能
E.电视信号的有条件接收变得更为容易

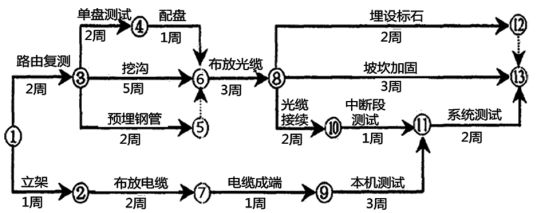

某本地传输网工程,包括线路和设备两部分。光缆沿线与原有光缆、铁路交越。建设单位和施工单位签订了承包合同,合同工期16周;交越过路手续和赔补由建设单位负责,钢管、水泥、沙石由施工单位采购。施工单位提交了初步的施工进度网络计划并得到了建设单位的批准,如下图所示(每周按7天计算):

施工过程发生了下列事件:
事件一:开工后建设单位办理穿越铁路手续时,铁路部门要求另选地点穿越。为此,施工单位配合选址10个工日,人员误工30个工日。根据新的穿越方案,施工单位增加费用5万元,挖沟进度延迟3天。
事件二:钢管到货后,经检验为未镀锌钢管,施工单位进行镀锌处理造成误工20工日,进度延迟4天。
事件三:在光缆接续时,由于光纤熔接机故障造成误工10个工日,进度延迟5天。
事件四:部分坡坎强度达不到要求,重新加固增加30个工日,增加材料费6000元,进度延迟3天。
事件五:为加快进度,施工单位在系统测试时增加了人员和仪表,使得该工作进度缩短了1周。
其余各项工作实际进度和费用与原计划相符。
问题
1.施工单位提交的施工进度网络计划中的关键工作有哪些?计算工期是多少?
2.针对上述每个事件,分别回答施工单位能否向建设单位提出工期及费用的索赔并简述理由。
3.本工程中施工单位能得到的工期补偿为多少天?总工期比原计算工期提前或拖后多少天?
4.若在合同中约定人工费综合工日为100元/工日,误工费为50元/工日,计算在工程结算时施工单位得到的赔偿数额。
5.在与原有光缆交越施工时,施工单位应采取哪些措施保护原有光缆的安全?

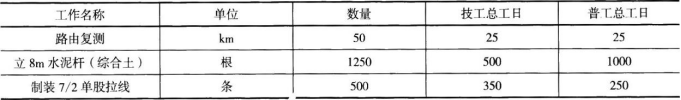

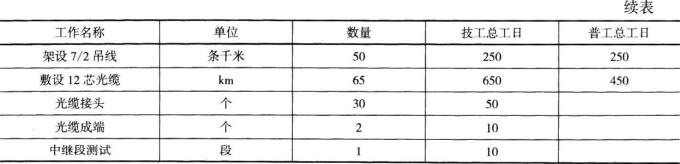

某架空线路单位工程的工作量及技工、普工的总工日数如下表:


人工费按技工50元/工日、普工20元/工日,材料费预算价格为7000元/km,其他费用计划开支为20000元,工程按计划进度完工。
本项目质量安全检查中的部分记录如下:
A处:光缆在电杆两侧的第一只挂钩距电杆300mm,挂钩间距800mm;
B处:进入ODF架时光缆的曲率半径是80mm,光缆的外径是10mm;
C处:一人在吊板上挂跨越公路的光缆,有人在公路上疏导车辆通行。
问题
1.列式计算本工程的拟完工程计划施工成本和已完工程计划施工成本。
2.如果材料费实际开支平均为6500元/km,其他费用实际开支为25000元,在其他条件不变的情况下,计算已完工程实际施工成本。
3.计算本工程的成本偏差并简要分析。
4.计算本工程的进度偏差并简要分析。
5.说明质量安全检查发现的各处存在什么错误?
某施工单位承担一项基站设备安装工程,工作内容包括:机房内基站及配套设备安装调测,30~50m高的地面自立式铁塔上天馈线系统安装,接地系统安装。工期为7月1日至8月31日。
因工期紧张,项目部招收了部分塔上作业人员,自行组织了技术和安全培训即上岗作业;上塔前,项目部技术负责人对天馈线安装工作进行了交底;因馈线等甲方提供的主要材料有合格证,故未对其进行检验直接进场使用。
工地安全员检查时,发现个别施工人员赤膊作业、随手抛下安全帽和工具、为活动方便不系安全带等,及时给予纠正。随后,项目部完善了安全保护措施,至完工没有发生安全事故。
对已安装完成的10个站的测试中,发现多个站天馈线指标不合格,项目部通过分析找到了不合格原因,制定了纠正措施,后续的测试没有发现类似问题。
【问题】
1.指出至少5个安装天馈线的质量控制点。
2.识别施工人员的不当行为可能引发的安全事故。
3.说明本工程安全保护措施应包含的内容。
4.说明接地系统作用及其接地系统室外部分包括的内容。
某项目部承担了一项程控交换设备安装工程,采用包工不包料方式承包,约定工期为40天。
开工前,项目部指派技术员进行现场考察,明确了施工用电及空调设施、现场的特殊要求等情况,同时根据施工图设计对机房地板、需要安装的设备位置及数量等进行复核。

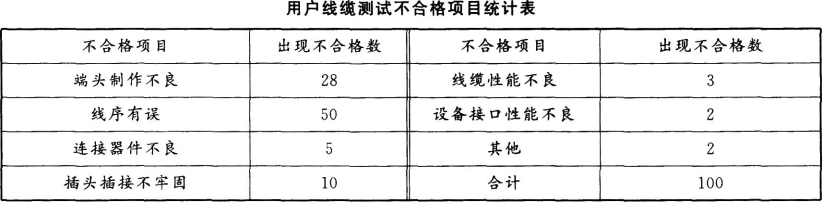

工程硬件安装完成后进行了用户线缆测试,发现了很多质量问题,用户线缆测试不合格项目统计表如下表所示。

问题:
1.列出施工机房现场考察的主要内容。
2.列出施工图设计现场复核的主要内容。
3.做出用户线缆测试不合格项目排列表。
4.绘制用户线缆测试不合格项目排列图。
5.指出存在的主要质量问题是什么。
A施工单位具有通信信息网络系统集成甲级资质,通过招投标承接到某通信运营商的六省长途传输设备扩容工程的施工任务。由于施工阶段A施工单位正在从事另外一项大型工程的施工,因此没有足够的资源按照合同约定完成此项目。限于合同工期的要求,A施工单位与建设单位协商后,将其中三个省的工程量分包给具有通信信息网络系统集成丙级资质的B施工单位施工。
本工程中,A施工单位将材料检验、线缆绑扎、单机及系统测试作为重要过程进行管理。B施工单位按照A施工单位的质量要求进行管理,并在施工前邀请A施工单位的技术人员给作业人员授课,并按照A施工单位设置的重要过程和质量控制点进行控制。B施工单位项目负责人将施工要求向三个省的施工负责人作了口头交底。B施工单位在施工过程中,放绑的线缆多次出现返工,并且在两个机房更换列头柜熔丝座时发生了短路事故。
质量监督机构现场检查时,发现B施工单位的机架安装、焊接、线缆绑扎等工程质量均不符合规范要求,因此质量监督机构对A、B两个施工单位均做出了处罚。B施工单位认为工程由A施工单位承包,不应处罚自己;A施工单位认为质量问题是B施工单位造成的,自己也不应受到处罚。
问题:
1.指出建设单位在本工程管理过程中存在的问题。
2.指出B施工单位在本工程管理过程中存在的问题?应怎样做?
3.机架安装工作的质量控制点有哪些?
4.质量监督机构是否应该对A、B两个施工单位进行处罚?说明理由。
