2021年一级建造师《通信与广电工程管理与实务》模拟卷(一)
A.控制信息
B.数据信息
C.图像信息
D.语音信息
A
A.科技化
B.普遍化
C.专业化
D.智能化
D
A.CDMA
B.CDMA2000
C.WCDMA
D.TD—SCDMA
C
A.彩色光的亮度、色调和饱和度
B.红、绿、蓝基色光
C.彩色光的亮度、色调、黄基色光
D.红、绿、黄基色光
B
A.2000~3000
B.2000~5000
C.3000~5000
D.3000~6000
C
A.3G
B.IMS
C.WLAN
D.蓝牙
B
A.电路层
B.传输通道层
C.段层
D.物理层
A
A.600对线径为0.4mm的铝芯线,实心聚烯烃绝缘涂塑铝带粘结屏蔽聚乙烯护套石油填充高频隔离市话电缆
B.600对线径为0.4mm的铝芯线,泡沫聚烯烃绝缘涂塑铝带粘结屏蔽聚乙烯护套石油填充高频隔离市话电缆
C.600对线径为0.4mm的铜芯线,实心聚烯烃绝缘涂塑铝带粘结屏蔽聚乙烯护套石油填充高频隔离市话电缆
D.600对线径为0.4mm的铜芯线,泡沫聚烯烃绝缘涂塑铝带粘结屏蔽聚乙烯护套石油填充高频隔离市话电缆
C
A.二
B.三
C.四
D.五
D
A.环形器
B.分路滤波器
C.阻抗变换器
D.波道同轴转换
C
A.第一级时钟
B.第二级时钟
C.第三级时钟
D.第四级时钟
C
A.第一代
B.第二代
C.第三代
D.第四代
C
A.配电盘
B.整流器
C.逆变器
D.滤波器
A
A.损耗系数
B.增益系数
C.行波系数
D.衰减系数
C
A.与电杆连接
B.装设架空地线
C.绝缘处理
D.穿管保护
B
A.光缆长度的复测
B.光缆单盘损耗测量
C.光缆对地绝缘电阻测试
D.光纤后向散射信号曲线观察
C
A.1.2~1.5m
B.1.5~1.8m
C.1.8~2.2m
D.2.2~2.5m
C
A.电源线、地线及信号线应分开布放、绑扎
B.电缆转弯应均匀圆滑,转弯的曲率半径应大于电缆直径的10倍
C.同一机柜不同线缆的垂直部分的扎带在绑扎时应尽量保持在同一水平面上
D.使用扎带绑扎时,扎带扣应朝向操作正面,扎带扣修剪平齐
D
A.水泥管
B.硅芯管
C.栅格管
D.钢管
B
A.与城镇防护间距
B.主机设备数量
C.发射台规模
D.发射台任务
D
A.微波
B.地面
C.分米波
D.米波
E.有线
B,E
A.实现码分多址
B.保密性弱
C.可抗多址干扰
D.系统容量大
E.抗次声波能力强
A,C
A.系统容量大
B.频率规划灵活
C.可以采用频分多址方式
D.频带利用率高
E.系统通信质量更佳
A,B,D,E
A.实现了数字传输体制上的世界性标准
B.有标准光接口信号和通信协议
C.频带利用率较SDH高
D.复用结构复杂,缺乏灵活性,上下业务费用高,数字交叉连接功能的实现十分复杂
E.网络运行、管理和维护(OAM)主要靠人工的数字信号交叉连接和停业务测试
C,D,E
A.交流工作接地可保证相间电压稳定
B.直流工作接地可保证直流通信电源的电压为负值
C.保护接地可避免电源设备的金属外壳因绝缘受损而带电
D.防雷接地可防止因雷电瞬间过压而损坏设备
E.交流工作接地、直流工作接地、保护接地和防雷接地不可共用一组地网
A,B,C,D
A.人(手)孔基础必须采用钢筋混凝土结构
B.开槽遇不稳定土壤、挖深低于地下水位时,应进行必要的支护
C.人(手)孔上覆各部位尺寸应与人(手)孔墙壁上口尺寸相吻合
D.基础混凝土的强度达到10kg/cm2(常温下24h)时,方可进行墙体施工
E.进入人(手)孔的主管道与分支管道应错开,主干管道应高于分支管道
某电信工程公司项目部承接到新建35km3孔市内PVC塑料管道工程的施工任务,工期为6月1日至7月31日,工程路由位于人行道上。城市规划部门介绍:沿线附近有通信、自来水、煤气等多条管道及电力电缆,各条管线的埋深均在1m以下。管道要求埋深1m,人孔净深为1.8m。项目部选定了临时居住点,并根据现场摸底报告等相关文件编写了安全控制计划。安全控制计划中对现场的材料及施工方法的控制要求如下:
(1)做好水泥、砂子及碎石的保管工作,到场的材料应用塑料布盖好,并做好防水工作。塑料管材要整齐露天存放,并做好防盗工作,每100根塑料管捆扎在一起。
(2)为了保证施工人员的安全,在挖管道沟时,应加密装设挡土板;在挖人孔坑时,坑的四周与人孔外壁距离应大于1m。
(3)严格控制挖掘机的开挖深度,挖掘深度不得大于1m。
(4)为了保证周围人员的安全,所挖的管道沟两侧每隔100m应插一面红旗,作为警示标志。
(5)上述规定如因保管人员或操作人员疏忽而导致损失,责任人应照价赔偿。项目部安全员每周应进行现场检查,发现问题应分析原因,并制定纠正、预防措施。
为了保证上述要求在工程中得到落实,项目部作了认真的交底工作。施工过程中,施工人员未发生伤亡事故。由于个别地段自来水管道埋深不够,被挖掘机挖断,致使大量自来水泄漏。由于晚上看不清没有回填的管道沟,致使一人跌入沟中摔伤。工程最终按期完工。
2.问题
(1)本工程所编制的安全控制措施有哪些问题?
(2)本工程所编制的哪些安全控制措施违背了编制原则?
(3)本工程为什么会发生挖断自来水管的事故?
某长途干线光缆线路工程需敷设硅芯管道及气流吹放光缆,在线路路由上,硅芯管道需跨越一座大跨度的桥梁,管道跨桥的设计方案为硅芯管外套钢管架挂在桥的外侧。施工单位确定后,建设单位与设计单位于8月30日进行了设计会审,明确了质量控制的重点、难点、设计意图与要求、施工注意事项等,并确定了9月6日开工。施工单位于9月5日收到设计文件和设计会审纪要。
由于时间比较紧,项目负责人立即组织施工人员进入现场,于9月6日准时开工;同时组织相关技术人员阅读了设计文件,进行了设计文件自审,然后组织相关技术人员制定了施工组织设计、施工技术标准、规定和操作规程,还针对硅芯管穿越河流、铁路、公路等工作编制了专项施工方案。项目负责人于9月20日抽出时间组织了施工组织设计及安全技术交底工作,会上亲自讲解了工程特点、技术质量要求、组织安排、施工方法与措施等内容,安全负责人讲解了安全技术措施及要求。
问题:请指出本项目中的不妥之处并说明原因。
某工程公司承揽了一项市内管道光缆线路工程,由于近期该公司同时有几个项目开展,公司紧急新招了一批工人,并派部分工人参加本项目的施工。项目经理决定亲自负责本项目的安全工作,并不再设置专职安全员,要求技术负责人根据工程特点组织制定了施工安全技术措施。
在施工前会议上,项目经理指定由现场勘察人员进行安全技术交底,着重介绍了本工程的施工作业特点和工程的危险点,针对危险点的具体预防措施,应注意的安全事项以及应急预案。项目经理嘱咐带班人员注意安全、保证质量。同时要求技术负责人在每周检查质量的同时进行施工安全检查,及时汇报检查结果。会议最后没有形成书面记录,会后即按照会前分工直接投入工程施工。
新员工到达现场后,立即被编入各个施工小组参与施工。开工后不久,技术负责人在检查中发现:个别作业班组工人到现场后,打开人孔就直接跳入人孔内进行施工;有的作业班组把燃油抽水机放置到人孔口边抽水,各个作业班组在施工时都设置了围挡和警示标志。
问题:
1.指出工期会议上项目负责人安全技术交底有哪些不妥之处?给出正确做法。
2.指出检查中施工人员的错误之处,说明正确做法。
3.本工程公路作业中还应采取哪些安全防护措施?
4.指出本工程安全管理工作中存在的问题。

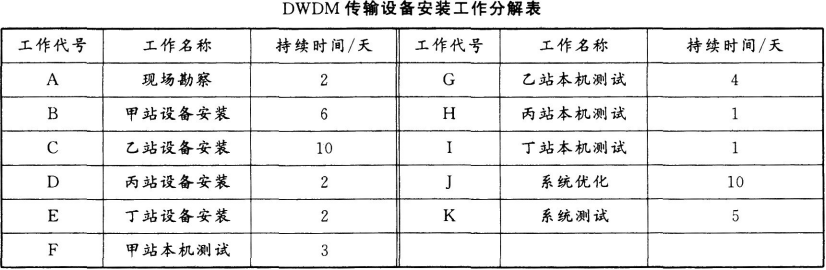

某施工单位承担了一项密集波分复用(DWDM)传输设备安装工程,采用包工不包料形式,测试仪表由施工单位提供,工作分解见下表。

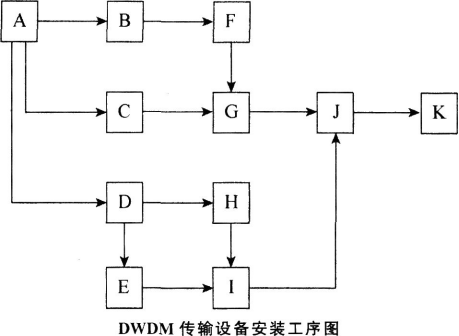

工序安排见下图。

本工程中,甲、乙两站是终端站,丙、丁两站是光放站。
工程进行中,发生了以下一些事件:
事件一:当施工队伍进入现场准备甲站设备安装时,发现设计的OMU机架位置已被占用,经调查确认,系设计制图时位置画错,需重新安排位置,由此造成误工1天。
事件二:乙站设备安装时,发现建设单位采购的设备少一架ODF,经协商确定利用另外一列中的ODF,但需要重新订购光跳线,由此造成误工损失2天。
事件三:系统优化即将开始,建设单位告知由于光纤整治未完成,需延时3天。
事件四:丁站设备安装和丙站的本机测试均按安排的最早时间如期完成,但当进行到丁站本机测试时,光谱仪出现故障,需送修5天。
问题:
1.根据工序安排绘出双代号网络计划图,标明工作持续天数。
2.指出双代号网络计划图中的关键路径,并计算工期。
3.在甲、乙两站的测试中,OTU的哪些测试用到光谱分析仪?
4.指出四项事故中的直接事故责任单位。
5.说明各个事件对工期的影响及原因。
6.指出机盘安装的注意事项。
某万门程控交换机安装工程,工期为40天,合同约定,交换机房到传输机房的同轴电缆由施工单位采购。施工项目部要求在现场摸底时对设计图纸进行复核,其中机房内设备安装现场应复核:需要安装的设备位置、数量是否准确有效,防静电地板高度是否和防振机座的高度相符。开工后,由于建设单位调整了传输机房的位置,导致原来订购的同轴电缆性能不能满足传输需要,需重新订购,为此施工单位多支出10万元,造成停工10天,误工费4万元。

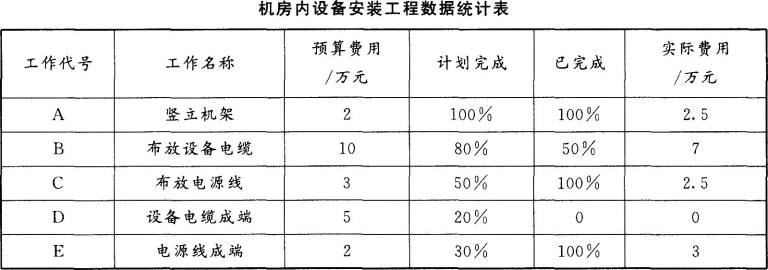

工程进行到第20天时,项目部检查得出相关数据如下表所示。

工程验收前,施工单位提交的竣工资料包括:工程说明、建筑安装工程量总表、开工报告、隐蔽工程/随工验收签证、交(完)工报告、重大工程质量事故报告、验收证书、交接书、洽商记录、竣工图、竣工测试记录和备考表。监理工程师认为内容不全,将资料退回。
问题:
1.本工程在现场摸底时对设计图纸的复核还需要复核哪些内容?
2.计算表中每项工作的计划工作预算费用(BCWS)和总的计划工作预算费用(BCWS)。
3.计算表中每项工作的已完工作预算费用(BCWP)和总的已完工作预算费用(BCWP)。
4.计算表中总的费用偏差(CV)和进度偏差(SV),并说明费用和进度的进展情况。
5.施工单位可索赔的工期和费用各为多少?
6.施工单位的竣工资料缺少哪些内容?哪些人应在竣工图章上签字?
